第一章 土石方工程_深圳市市政工程消耗量定额2017
深圳市市政工程消耗量定额电子版在线,深圳市市政工程消耗量定额章节说明和工程量计算规则
一、本章包括土方、石方工程,淤泥、流砂,回填压实,土方、石方及泥浆运输等项目。
二、本章子目适用于市政工程各专业的土石方工程(隧道洞身暗挖除外)。土壤与岩石类别的确定:土石方工程土壤及岩石类别的划分依据工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定。
三、干、湿土的划分首先以地质勘察资料为准,含水率大于25%为湿土,含水率小于或等于25%为干土;或以地下常水位为准,常水位以上为干土,以下为湿土。挖湿土时,人工费和机械消耗量乘以系数1.18,干、湿土工程量分别计算。采用井点降水的土方按干土计算。
四、沟槽、基坑、平整场地和一般土石方的划分:底宽小于或等于7m且底长大于3倍底宽为沟槽;底长小于或等于3倍底宽且底面积小于或等于150m2为基坑;厚度在±30cm以内就地挖、填土按平整场地计算。超过上述范围则按挖一般土方和一般石方计算。
五、机械挖沟槽、基坑,如需人工辅助开挖(包括切边、修底等)时,应按施工组织设计规定计算工程量。施工组织设计无规定时,按机械挖100%计,另按机械挖方量的6%附加人工挖土,套用“人工挖土方一、二类土”子目。机械挖沟槽、基坑土方不含装车,若装车相应子目乘以系数1.25。
六、长臂挖掘机挖沟槽、基坑土方按照长臂挖掘机挖一般土方相应子目乘以系数1.25。
七、推土机推土或铲运机铲土的平均土层厚度小于30cm时,推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
八、除大型支撑基坑土方开挖定额子目外,在支撑下挖土,按实挖体积,人工挖土子目乘以系数1.43,机械挖土子目乘以系数1.20。先开挖后支撑的不属于支撑下挖土。
九、大型支撑基坑土方开挖定额子目适用于地下连续墙、钢板桩、咬合桩灌注桩、混凝土支护桩等有维护结构的跨度大于8m的深基坑支撑下开挖。定额子目中已包括湿土排水,若需采用井点降水,其费用另行计算。
十、汽车、人力车重车上坡降效因素,已综合考虑在相应运输子目中,不再另行计算。
十一、石方爆破按无地下渗水积水考虑,防水和覆盖材料未计在子目内,对于爆破中所采取的安全措施(包括覆盖、架设安全屏障等),可另行计价。爆破若要达到石料粒径要求,则增加的费用另计。
十二、孔径大于50mm且孔深大于5m的钻孔爆破为深孔爆破,反之为浅孔爆破。
十三、光面(预裂)爆破应与其他石方开挖定额叠加使用。
十四、回填子目按照施工方式区分人工回填和机械回填,当子目中未包含回填材料,场外取料时,应结合材料体积换算表、按设计要求的回填方式(夯填、松填)增加材料消耗。
十五、自卸汽车运土(石)方子目是按正常的运输道路条件、正常卸土排队等待时间考虑。同时,定额子目也未包含弃土场受纳处置费,弃土场受纳处置费应根据相关规定列入工程建设其他费中单独计算。
十六、泥浆运输子目适用于专用泥浆运输车运输情况,对于经晾晒后的淤泥、流砂运输按一般土方外运子目计算。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
表1-1 土方体积换算表
二、土方工程量按图纸尺寸计算。修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量按实计算后并入土方工程量内。
三、计算沟槽、基坑土方工程量时,应按设计文件的数据或图纸尺寸计算,设计文件未明确的按批准的施工组织设计的数据或图纸尺寸计算,设计文件未明确也无批准的施工组织设计的按以下计算规则执行:

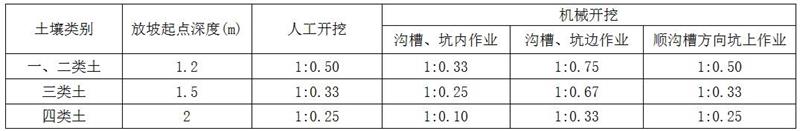

1.槽、坑开挖深度在5m以内,不设支撑时,边坡最陡坡度应执行相应规范的规定;挖深在5m以上,执行深基坑支护规范的相应规定。其他无明确规定的情形,挖深在超过放坡起点(包括起点)深度时,放坡系数可按表1-2规定计算:
表1-2 放坡系数表
附注:1.如在同一断面内遇有数类土壤,其放坡系数可按各类土占全部深度的百分比加权计算,2.计算放坡时,挖土交接处产生的重复工程量不扣除;
3.原槽、坑做基础垫层时,放坡自垫层上表面开始计算。
2.挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加1OOmm,双面加200mm计算。挡土板面积按槽、坑垂直支撑面积计算,支挡土板后,不再计算放坡。

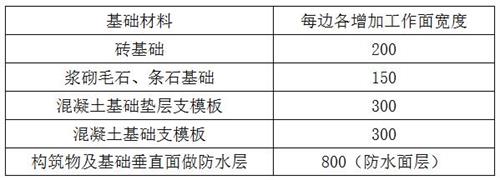

3.构筑物及基础施工所需工作面,设计有规定的按设计计算,无规定时按表1-3计算:
表1-3 构筑物及基础施工所需工作面宽度计算表(mm)
附注:1.基础施工如选用砖胎膜时,不增加工作面;
2.渠、井、池等构筑物挖土方槽、坑底宽按构筑物结构宽(基础外缘间距)每边加工作面计算。
4.挖基础沟槽长度,构筑物外围护结构按图示中心线长度以“m”为单位计算;内间壁按图示基础底面之间净长线长度以“m”为单位计算;内外突出部分(垛、附壁柱等)体积并入沟槽土方工程量内计算。
5.挖管道沟槽长度,按图示管线通长计算(井中至井中分段合计);沟底宽度,设计有规定的,按设计尺寸计算;设计无规定时,按表1-4管沟底部每侧增加工作面宽度规定计算:

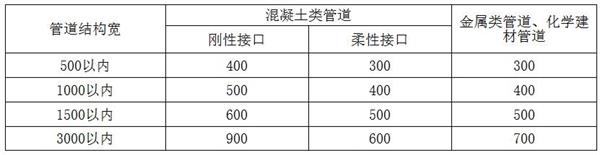

表1-4 管道沟槽底部每侧增加工作面宽度表(mm)
附注:管道结构宽:无管座按管道外径计算,有管座按管道基础外缘计算;若双管或多管在同一沟槽内铺设,无管座的以管束外侧管道外壁的间距计算,有管座的按管束的管道基础外缘计算。
6.沟槽、基坑深度,按自然地面至槽、坑底面计算;管道地沟按图示沟底至设计室外地坪深度计算。
四、大型支撑基坑土方开挖工程量按设计图示尺寸以“m3”为单位计算。
五、石方爆破按天然密实体积计算:
1.人工凿岩石按体积以“m3”为单位计算;
2.爆破岩石按体积(含超爆破量部分)以“m3”为单位计算。其沟槽、基坑深度、宽度允许超爆量:次坚石:200mm;特坚石:150mm。
六、光面(预裂)爆破按爆破面积以“m2”为单位计算。
七、平整场地按施工组织设计或图示平整面积以“m2”为单位计算。
八、原土夯实与碾压按设计图示尺寸以“m2”为单位计算。
九、道路路基填土压实区分不同压实密度按压实后的体积以“m3”为单位计算。
十、零填及挖方地段基底压实面积按路槽底宽和路基长度的乘积以“m2”为单位计算。
十一、回填土区分夯填、松填依以下规则按实际回填夯实后体积计算:
1.沟槽、基坑回填土,沟槽、基坑回填体积以挖方体积减去埋设构筑物(包括:基础垫层、基础、上部结构物等)体积计算。

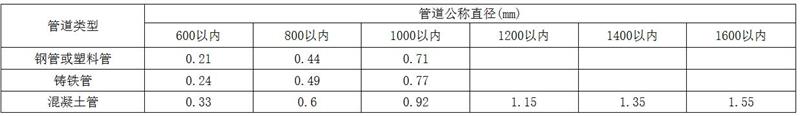

2.管渠沟槽回填土方工程量计算时,沟渠等构筑物应按实扣减体积;管道结构宽500mm以内的管道可不扣减体积,管道结构宽500mm以上的管道应扣减管道垫层、管道基础、管道及各种井室等附属构筑物所占的体积,其中单根管道的体积可按实或参照表1-5计算:
表1-5 管道扣减土方体积(m3/每延米)
3.余土或取土工程量,可按以下式规则计算:
余土或取土体积=挖土总体积一回填土总体积
(式中计算结果为正值时为余土外运体积,负值时为需取土体积)
十二、土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定。如遇下列情况应增加运距。
1.人力及人力车运土、石方上坡坡度在15%以上,推土机、铲运机重车上坡坡度大于5%,斜道运距按斜道长度乘以如下系数:
2.拖式铲运机运距增加45m转向距离。
十三、土石方运输运距每增运1km时,其中不足1km按1km计。
十四、采用人力垂直运输土、淤泥、石方,运距折合水平运距的7倍计算。
返回→ 深圳市市政工程消耗量定额2017
在线深圳市市政工程消耗量定额2017,深圳市市政工程消耗量定额解释说明及工程量计算规则,深圳市市政工程消耗量定额2017下载,深圳市市政工程消耗量定额电子版下载,深圳市政工程定额,深圳市市政工程消耗量定额2017。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
第一章 土石方工程
定额说明
一、本章包括土方、石方工程,淤泥、流砂,回填压实,土方、石方及泥浆运输等项目。
二、本章子目适用于市政工程各专业的土石方工程(隧道洞身暗挖除外)。土壤与岩石类别的确定:土石方工程土壤及岩石类别的划分依据工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定。
三、干、湿土的划分首先以地质勘察资料为准,含水率大于25%为湿土,含水率小于或等于25%为干土;或以地下常水位为准,常水位以上为干土,以下为湿土。挖湿土时,人工费和机械消耗量乘以系数1.18,干、湿土工程量分别计算。采用井点降水的土方按干土计算。
四、沟槽、基坑、平整场地和一般土石方的划分:底宽小于或等于7m且底长大于3倍底宽为沟槽;底长小于或等于3倍底宽且底面积小于或等于150m2为基坑;厚度在±30cm以内就地挖、填土按平整场地计算。超过上述范围则按挖一般土方和一般石方计算。
五、机械挖沟槽、基坑,如需人工辅助开挖(包括切边、修底等)时,应按施工组织设计规定计算工程量。施工组织设计无规定时,按机械挖100%计,另按机械挖方量的6%附加人工挖土,套用“人工挖土方一、二类土”子目。机械挖沟槽、基坑土方不含装车,若装车相应子目乘以系数1.25。
六、长臂挖掘机挖沟槽、基坑土方按照长臂挖掘机挖一般土方相应子目乘以系数1.25。
七、推土机推土或铲运机铲土的平均土层厚度小于30cm时,推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
八、除大型支撑基坑土方开挖定额子目外,在支撑下挖土,按实挖体积,人工挖土子目乘以系数1.43,机械挖土子目乘以系数1.20。先开挖后支撑的不属于支撑下挖土。
九、大型支撑基坑土方开挖定额子目适用于地下连续墙、钢板桩、咬合桩灌注桩、混凝土支护桩等有维护结构的跨度大于8m的深基坑支撑下开挖。定额子目中已包括湿土排水,若需采用井点降水,其费用另行计算。
十、汽车、人力车重车上坡降效因素,已综合考虑在相应运输子目中,不再另行计算。
十一、石方爆破按无地下渗水积水考虑,防水和覆盖材料未计在子目内,对于爆破中所采取的安全措施(包括覆盖、架设安全屏障等),可另行计价。爆破若要达到石料粒径要求,则增加的费用另计。
十二、孔径大于50mm且孔深大于5m的钻孔爆破为深孔爆破,反之为浅孔爆破。
十三、光面(预裂)爆破应与其他石方开挖定额叠加使用。
十四、回填子目按照施工方式区分人工回填和机械回填,当子目中未包含回填材料,场外取料时,应结合材料体积换算表、按设计要求的回填方式(夯填、松填)增加材料消耗。
十五、自卸汽车运土(石)方子目是按正常的运输道路条件、正常卸土排队等待时间考虑。同时,定额子目也未包含弃土场受纳处置费,弃土场受纳处置费应根据相关规定列入工程建设其他费中单独计算。
十六、泥浆运输子目适用于专用泥浆运输车运输情况,对于经晾晒后的淤泥、流砂运输按一般土方外运子目计算。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
工程量计算规则一、土方的挖、推、铲、运等体积均以天然密实体积计算,填方按设计的回填体积以“m3”为单位计算。不同状态的土方体积,按表1-1土方体积换算表相关系数换算。
表1-1 土方体积换算表
二、土方工程量按图纸尺寸计算。修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量按实计算后并入土方工程量内。
三、计算沟槽、基坑土方工程量时,应按设计文件的数据或图纸尺寸计算,设计文件未明确的按批准的施工组织设计的数据或图纸尺寸计算,设计文件未明确也无批准的施工组织设计的按以下计算规则执行:
1.槽、坑开挖深度在5m以内,不设支撑时,边坡最陡坡度应执行相应规范的规定;挖深在5m以上,执行深基坑支护规范的相应规定。其他无明确规定的情形,挖深在超过放坡起点(包括起点)深度时,放坡系数可按表1-2规定计算:
表1-2 放坡系数表
附注:1.如在同一断面内遇有数类土壤,其放坡系数可按各类土占全部深度的百分比加权计算,2.计算放坡时,挖土交接处产生的重复工程量不扣除;
3.原槽、坑做基础垫层时,放坡自垫层上表面开始计算。
2.挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加1OOmm,双面加200mm计算。挡土板面积按槽、坑垂直支撑面积计算,支挡土板后,不再计算放坡。
3.构筑物及基础施工所需工作面,设计有规定的按设计计算,无规定时按表1-3计算:
表1-3 构筑物及基础施工所需工作面宽度计算表(mm)
附注:1.基础施工如选用砖胎膜时,不增加工作面;
2.渠、井、池等构筑物挖土方槽、坑底宽按构筑物结构宽(基础外缘间距)每边加工作面计算。
4.挖基础沟槽长度,构筑物外围护结构按图示中心线长度以“m”为单位计算;内间壁按图示基础底面之间净长线长度以“m”为单位计算;内外突出部分(垛、附壁柱等)体积并入沟槽土方工程量内计算。
5.挖管道沟槽长度,按图示管线通长计算(井中至井中分段合计);沟底宽度,设计有规定的,按设计尺寸计算;设计无规定时,按表1-4管沟底部每侧增加工作面宽度规定计算:
表1-4 管道沟槽底部每侧增加工作面宽度表(mm)
附注:管道结构宽:无管座按管道外径计算,有管座按管道基础外缘计算;若双管或多管在同一沟槽内铺设,无管座的以管束外侧管道外壁的间距计算,有管座的按管束的管道基础外缘计算。
6.沟槽、基坑深度,按自然地面至槽、坑底面计算;管道地沟按图示沟底至设计室外地坪深度计算。
四、大型支撑基坑土方开挖工程量按设计图示尺寸以“m3”为单位计算。
五、石方爆破按天然密实体积计算:
1.人工凿岩石按体积以“m3”为单位计算;
2.爆破岩石按体积(含超爆破量部分)以“m3”为单位计算。其沟槽、基坑深度、宽度允许超爆量:次坚石:200mm;特坚石:150mm。
六、光面(预裂)爆破按爆破面积以“m2”为单位计算。
七、平整场地按施工组织设计或图示平整面积以“m2”为单位计算。
八、原土夯实与碾压按设计图示尺寸以“m2”为单位计算。
九、道路路基填土压实区分不同压实密度按压实后的体积以“m3”为单位计算。
十、零填及挖方地段基底压实面积按路槽底宽和路基长度的乘积以“m2”为单位计算。
十一、回填土区分夯填、松填依以下规则按实际回填夯实后体积计算:
1.沟槽、基坑回填土,沟槽、基坑回填体积以挖方体积减去埋设构筑物(包括:基础垫层、基础、上部结构物等)体积计算。
2.管渠沟槽回填土方工程量计算时,沟渠等构筑物应按实扣减体积;管道结构宽500mm以内的管道可不扣减体积,管道结构宽500mm以上的管道应扣减管道垫层、管道基础、管道及各种井室等附属构筑物所占的体积,其中单根管道的体积可按实或参照表1-5计算:
表1-5 管道扣减土方体积(m3/每延米)
3.余土或取土工程量,可按以下式规则计算:
余土或取土体积=挖土总体积一回填土总体积
(式中计算结果为正值时为余土外运体积,负值时为需取土体积)
十二、土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定。如遇下列情况应增加运距。
1.人力及人力车运土、石方上坡坡度在15%以上,推土机、铲运机重车上坡坡度大于5%,斜道运距按斜道长度乘以如下系数:
2.拖式铲运机运距增加45m转向距离。
十三、土石方运输运距每增运1km时,其中不足1km按1km计。
十四、采用人力垂直运输土、淤泥、石方,运距折合水平运距的7倍计算。
返回→ 深圳市市政工程消耗量定额2017
在线深圳市市政工程消耗量定额2017,深圳市市政工程消耗量定额解释说明及工程量计算规则,深圳市市政工程消耗量定额2017下载,深圳市市政工程消耗量定额电子版下载,深圳市政工程定额,深圳市市政工程消耗量定额2017。
