C.4.7 滑触线装置安装[广东省通用安装工程综合定额2018]

第四册《电气设备安装工程》
C.4.7 滑触线装置安装
定额说明
一、本章定额包括轻型滑触线安装、安全节能型滑触线安装、角钢、扁钢滑触线安装、圆钢、工字钢滑触线安装、滑触线支架安装、滑触线拉紧装置及挂式支持器制作、安装、移动软电缆安装等内容。
二、起重机的电气装置是按未经生产厂家成套安装和试运行考虑的,因此起重机的电机和各种开关、控制设备、管线及灯具等均另执行相应项目。
三、滑触线支架的基础铁件及螺栓,按土建预埋考虑。
四、滑触线及支架的油漆,均按涂一遍考虑。
五、移动软电缆敷设未包括轨道安装及滑轮制作。
六、滑触线的辅助母线安装,执行C.4.11章车间带型母线安装相应项目。
七、滑触线伸缩器和坐式电车绝缘子支持器的安装,已分别包括在本章滑触线安装和滑触线支架安装定额内,不另行计算。
八、滑触线及支架安装是按10m以下标高考虑的,如超过10m时,按工程超高增加费计算。
九、铁构件制作,执行C.4.13章相应项目。
本文发布自造价学社zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
工程量计算规则
一、滑触线安装,以“m/单相”计算。其附加和预留长度按表 4.7.1 的规定计算。

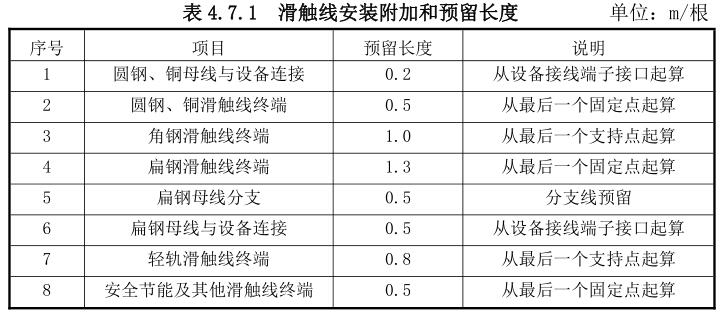

表 4.7.1    滑触线安装附加和预留长度    单位:m/根

二、滑触线支架安装,区分支架形式、固定方式,按设计图示数量以“副”计算。
三、滑触线拉紧装置及挂式支持器制作、安装,按设计图示数量以“套”计算。
四、移动软电缆安装,按下列规定计算工程量:
1. 沿钢索敷设,区分每根钢索长度,按设计图示数量以“套”计算。
2. 沿轨道敷设,区分软电缆截面,按设计图示尺寸以“m”计算。
