C.4.8 电缆敷设[广东省通用安装工程综合定额2018]
第四册《电气设备安装工程》
二、本章的电缆敷设定额适用于10kV以下的电力电缆和控制电缆敷设。定额是按平原地区和建筑红线内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,建筑红线外电缆敷设工程按C.4.10章有关定额执行,另计工地运输。
三、电缆在一般山地、丘陵地区敷设时,其人工费乘以系数1.30。该地段所需的施工材料如固定桩、夹具等按实另计。
四、电缆敷设定额未考虑因波形敷设、弛度、电缆绕梁(柱)所增加的长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度和预留长度应计入工程量之内。
五、铜芯电力电缆敷设定额综合不同敷设方式按三芯(包括三芯连地)考虑的,五芯电力电缆敷设定额项目乘以系数1.30,六芯电力电缆乘以系数1.60,每增加一芯定额增加30%,以此类推。单芯电力电缆敷设按同截面电缆敷设定额项目乘以系数0.67,两芯电力电缆按三芯电力电缆敷设定额执行。截面400mm2 以上至800mm2 的单芯电力电缆敷设按400mm2 电力电缆敷设定额执行。截面800~1000mm2 的单芯电力电缆敷设按400mm 2 电力电缆敷设定额项目乘以系数1.25。6mm2 以下电力电缆敷设按10mm2 电力电缆敷设定额项目乘以系数0.60。
六、硬矿物电力电缆敷设定额按四芯以下编制,五芯矿物电力电缆敷设定额项目乘以
系数 1.30。软矿物电力电缆、软矿物控制电缆敷设分别执行硬矿物电缆、硬矿物控制电缆敷设定额项目乘以系数 0.90。
七、本章除硬矿物电力电缆外,其他电缆敷设是综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10kV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。
八、铝合金及铝芯电力电缆敷设,按同截面铜芯电力敷设定额项目乘以系数0.70。
九、铜芯电力电缆、预制分支电缆敷设定额,均未包括电缆吊挂、托挂架、电缆防涡流固定夹具、型钢卡码的安装,应另执行C.4.13章相应项目。
十、电缆鉴别是将配网中已经运行的10kV以下电缆解口接入其他变配电设备和工程中修复故障电缆的,定额仅适用于在同一沟内或管道内两根及以上已有电缆的改接、检修或维修前的鉴别,不适用于新建工程。
十一、公称直径小于100mm的电缆保护管敷设,执行C.4.11章配管配线相应项目。
十二、电缆保护管埋地暗敷包括管墩固定的人工,但材料另计。
十三、电缆终端头制作安装定额中已包括压接线端子,不得重复计算。
十四、电力电缆头及成套电缆头制作安装定额,不分芯数综合考虑。
十五、铝合金及铝芯电力电缆头制作安装,按同截面铜芯电缆头制作安装定额项目乘以系数0.70。
十六、电力电缆头安装定额不包括固定支架的制作安装,发生时另执行C.4.13章相应项目。
十七、冷缩工艺制作安装的电缆头,可使用相应电缆截面热缩头制安的子目,未计价材料改为冷缩电缆头套件,人工费乘以系数0.90。
十八、双屏蔽电缆头制作安装按人工费乘以系数1.05。240mm2 以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。
十九、本章定额未包括下列工作内容:
1. 电缆沟、电缆井的砌筑,发生时执行《广东省市政工程综合定额(2018)》第五册《排水工程》非定型井、渠、管道基础及砌筑相应项目。
2. 机械顶管,发生时执行《广东省市政工程综合定额(2018)》相应项目。
3. 隔热层、保护层的制作安装。
4. 吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。
本文发布自造价学社zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。

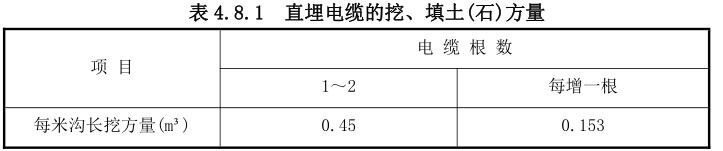

表 4.8.1 直埋电缆的挖、填土(石)方量
注:1. 两根以内的电缆沟,按上口宽度 600mm、下口宽度 400mm、深 900mm 计算常规土方量(深度
按规范的最低标准);
2. 每增加一根电缆,其宽度增加 170mm;
3. 以上土方量埋深从自然地坪起算,如设计埋深超过 900mm 时,多挖的土方量应另行计算。
二、电力电缆敷设,应区别材质、芯数和截面,按设计图示单根敷设长度以“m”计算。
三、矿物绝缘电力电缆敷设,应区别芯数、截面,按设计图示单根敷设长度以“m”计算。
四、预制分支电缆敷设,应区别主、分支电缆、截面,按设计图示单根敷设长度以“m”计算。
五、控制电缆敷设,应区别芯数,按设计图示单根敷设长度以“m”计算。
六、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按表 4.8.6 规定增加附加长度。

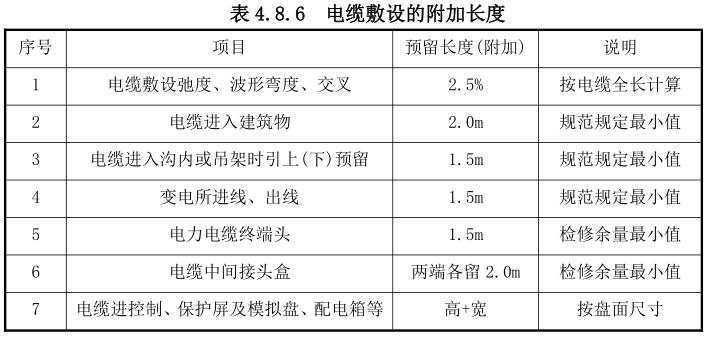

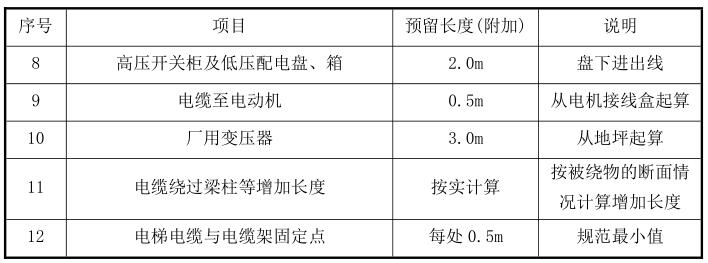

表 4.8.6 电缆敷设的附加长度
注:1. 电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
2. 电缆敷设弛度、波形弯度、交叉的附加长度应按设计图示水平和垂直敷设长度加各预留长度之和为计算基础。
七、电缆保护管安装,应区别不同敷设方式、敷设位置、管材材质、规格,按设计图示尺寸以“m”计算。
八、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:
1. 横穿道路,按路基宽度两端各增加 2m。
2. 垂直敷设时,管口距地面增加 2m。
3. 穿过建筑物外墙时,按基础外缘以外增加 1m。
4. 穿过排水沟时,按沟壁外缘以外增加 1m。
九、电缆保护管埋地敷设,其土方量凡有设计图注明的,按设计图计算;无设计图的,一般按沟深 0.9m、沟宽按最外边的保护管两侧边缘外各增加 0.3m 工作面计算。
十、电缆槽安装,应区别槽体宽度,按设计图示尺寸以“m”计算。
十一、电缆沟铺砂、盖保护板(砖),应区别不同铺设形式、电缆数量,按设计图示尺寸以“m”计算。
十二、电缆沟盖板揭、盖工程量,按设计图示每揭或每盖一次以“m”计算,如又揭又盖,则按两次计算。
十三、电缆终端头及中间头制作安装,均按设计图示数量以“个”计算。电力电缆和控制电缆均按一根电缆有两个终端头考虑。中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均 250m 一个中间头考虑)。
十四、防火堵洞区别不同部位,按设计图示数量以“处”计算。
十五、防火隔板安装,不分材质和形式,按设计图示尺寸以“㎡”计算。
十六、防火涂料,不分材质,按设计图示尺寸以“kg”计算。
十七、电缆分支箱安装,区别安装形式、规格,按设计图示数量以“台”计算。
十八、电缆 T 接箱安装,区别箱体规格,按设计图示数量以“台”计算。
十九、电缆穿刺线夹安装,区别穿越线夹主线的规格,按设计图示数量以“个”计算。
二十、电缆防护盒、电力设施号牌安装,设计图示数量以“个”计算。
二十一、热塑绝缘保护套安装,设计图示尺寸以“m”计算。
二十二、电缆鉴别按施工组织设计方案以“根”计算。
返回 广东省通用安装工程综合定额(2018)
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
C.4.8 电缆敷设一、本章定额包括铜芯电力电缆敷设、矿物绝缘电力电缆敷设、预制分支电缆敷设、塑料控制电缆敷设、矿物绝缘控制电缆敷设、电缆保护管敷设、电缆槽盒安装、电缆沟铺砂、盖保护板(砖)、移动盖板、户内干包式铜芯电力电缆终端头制作、安装、户内浇注式铜芯电力电缆终端头制作、安装、户内热缩式铜芯电力电缆终端头制作、安装、户外铜芯电力电缆终端头制作、安装、户内成套型电缆终端头安装、户外成套型电缆终端头安装、矿物绝缘电缆终端头安装、户内干包式铜芯电力电缆中间头制作、安装、浇注式铜芯电力电缆中间头制作、安装、热缩式铜芯电力电缆中间头制作、安装、成套型电缆中间接头安装、矿物绝缘电缆中间接头安装、塑料控制电缆终端头制作、安装、矿物绝缘控制电缆终端头安装、塑料控制电缆中间头制作、安装、矿物绝缘控制电缆中间接头安装、防火堵洞、防火隔板、防火涂料、电缆分支箱安装、电缆T接箱安装、电缆穿刺线夹安装、绝缘护套及电力设施编号牌安装、电缆鉴别等内容。
定额说明
二、本章的电缆敷设定额适用于10kV以下的电力电缆和控制电缆敷设。定额是按平原地区和建筑红线内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,建筑红线外电缆敷设工程按C.4.10章有关定额执行,另计工地运输。
三、电缆在一般山地、丘陵地区敷设时,其人工费乘以系数1.30。该地段所需的施工材料如固定桩、夹具等按实另计。
四、电缆敷设定额未考虑因波形敷设、弛度、电缆绕梁(柱)所增加的长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度和预留长度应计入工程量之内。
五、铜芯电力电缆敷设定额综合不同敷设方式按三芯(包括三芯连地)考虑的,五芯电力电缆敷设定额项目乘以系数1.30,六芯电力电缆乘以系数1.60,每增加一芯定额增加30%,以此类推。单芯电力电缆敷设按同截面电缆敷设定额项目乘以系数0.67,两芯电力电缆按三芯电力电缆敷设定额执行。截面400mm2 以上至800mm2 的单芯电力电缆敷设按400mm2 电力电缆敷设定额执行。截面800~1000mm2 的单芯电力电缆敷设按400mm 2 电力电缆敷设定额项目乘以系数1.25。6mm2 以下电力电缆敷设按10mm2 电力电缆敷设定额项目乘以系数0.60。
六、硬矿物电力电缆敷设定额按四芯以下编制,五芯矿物电力电缆敷设定额项目乘以
系数 1.30。软矿物电力电缆、软矿物控制电缆敷设分别执行硬矿物电缆、硬矿物控制电缆敷设定额项目乘以系数 0.90。
七、本章除硬矿物电力电缆外,其他电缆敷设是综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10kV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。
八、铝合金及铝芯电力电缆敷设,按同截面铜芯电力敷设定额项目乘以系数0.70。
九、铜芯电力电缆、预制分支电缆敷设定额,均未包括电缆吊挂、托挂架、电缆防涡流固定夹具、型钢卡码的安装,应另执行C.4.13章相应项目。
十、电缆鉴别是将配网中已经运行的10kV以下电缆解口接入其他变配电设备和工程中修复故障电缆的,定额仅适用于在同一沟内或管道内两根及以上已有电缆的改接、检修或维修前的鉴别,不适用于新建工程。
十一、公称直径小于100mm的电缆保护管敷设,执行C.4.11章配管配线相应项目。
十二、电缆保护管埋地暗敷包括管墩固定的人工,但材料另计。
十三、电缆终端头制作安装定额中已包括压接线端子,不得重复计算。
十四、电力电缆头及成套电缆头制作安装定额,不分芯数综合考虑。
十五、铝合金及铝芯电力电缆头制作安装,按同截面铜芯电缆头制作安装定额项目乘以系数0.70。
十六、电力电缆头安装定额不包括固定支架的制作安装,发生时另执行C.4.13章相应项目。
十七、冷缩工艺制作安装的电缆头,可使用相应电缆截面热缩头制安的子目,未计价材料改为冷缩电缆头套件,人工费乘以系数0.90。
十八、双屏蔽电缆头制作安装按人工费乘以系数1.05。240mm2 以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。
十九、本章定额未包括下列工作内容:
1. 电缆沟、电缆井的砌筑,发生时执行《广东省市政工程综合定额(2018)》第五册《排水工程》非定型井、渠、管道基础及砌筑相应项目。
2. 机械顶管,发生时执行《广东省市政工程综合定额(2018)》相应项目。
3. 隔热层、保护层的制作安装。
4. 吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。
本文发布自造价学社zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
工程量计算规则一、直埋电缆的挖、填土(石)方,除特殊要求外,可按表 4.8.1 的规定计算土方量。
表 4.8.1 直埋电缆的挖、填土(石)方量
注:1. 两根以内的电缆沟,按上口宽度 600mm、下口宽度 400mm、深 900mm 计算常规土方量(深度
按规范的最低标准);
2. 每增加一根电缆,其宽度增加 170mm;
3. 以上土方量埋深从自然地坪起算,如设计埋深超过 900mm 时,多挖的土方量应另行计算。
二、电力电缆敷设,应区别材质、芯数和截面,按设计图示单根敷设长度以“m”计算。
三、矿物绝缘电力电缆敷设,应区别芯数、截面,按设计图示单根敷设长度以“m”计算。
四、预制分支电缆敷设,应区别主、分支电缆、截面,按设计图示单根敷设长度以“m”计算。
五、控制电缆敷设,应区别芯数,按设计图示单根敷设长度以“m”计算。
六、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按表 4.8.6 规定增加附加长度。
表 4.8.6 电缆敷设的附加长度
注:1. 电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
2. 电缆敷设弛度、波形弯度、交叉的附加长度应按设计图示水平和垂直敷设长度加各预留长度之和为计算基础。
七、电缆保护管安装,应区别不同敷设方式、敷设位置、管材材质、规格,按设计图示尺寸以“m”计算。
八、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:
1. 横穿道路,按路基宽度两端各增加 2m。
2. 垂直敷设时,管口距地面增加 2m。
3. 穿过建筑物外墙时,按基础外缘以外增加 1m。
4. 穿过排水沟时,按沟壁外缘以外增加 1m。
九、电缆保护管埋地敷设,其土方量凡有设计图注明的,按设计图计算;无设计图的,一般按沟深 0.9m、沟宽按最外边的保护管两侧边缘外各增加 0.3m 工作面计算。
十、电缆槽安装,应区别槽体宽度,按设计图示尺寸以“m”计算。
十一、电缆沟铺砂、盖保护板(砖),应区别不同铺设形式、电缆数量,按设计图示尺寸以“m”计算。
十二、电缆沟盖板揭、盖工程量,按设计图示每揭或每盖一次以“m”计算,如又揭又盖,则按两次计算。
十三、电缆终端头及中间头制作安装,均按设计图示数量以“个”计算。电力电缆和控制电缆均按一根电缆有两个终端头考虑。中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均 250m 一个中间头考虑)。
十四、防火堵洞区别不同部位,按设计图示数量以“处”计算。
十五、防火隔板安装,不分材质和形式,按设计图示尺寸以“㎡”计算。
十六、防火涂料,不分材质,按设计图示尺寸以“kg”计算。
十七、电缆分支箱安装,区别安装形式、规格,按设计图示数量以“台”计算。
十八、电缆 T 接箱安装,区别箱体规格,按设计图示数量以“台”计算。
十九、电缆穿刺线夹安装,区别穿越线夹主线的规格,按设计图示数量以“个”计算。
二十、电缆防护盒、电力设施号牌安装,设计图示数量以“个”计算。
二十一、热塑绝缘保护套安装,设计图示尺寸以“m”计算。
二十二、电缆鉴别按施工组织设计方案以“根”计算。
返回 广东省通用安装工程综合定额(2018)
