C.4.11 配管、配线[广东省通用安装工程综合定额2018]
第四册《电气设备安装工程》
二、配管工程均未包括接线箱、盒及支架制作、安装。钢索架设及拉紧装置的制作、安装,配管支架制作、安装执行C.4.13章铁构件制作、安装相应项目。
三、电气暗配管定额是按与土建相互配合施工考虑的,不包括凿槽、刨沟,发生时另执行 C.4.13 章相应项目。
四、电气配管定额包括穿引线,如实际施工中没有穿引线的,定额人工费乘以系数 0.95,镀锌低碳钢丝按相应材质明敷配管含量扣除。
五、防爆钢管敷设,执行镀锌钢管敷设定额相应项目乘以系数1.20。
六、管内穿线的线路分支接头线长度已综合考虑在定额中,不得另行计算。
七、灯具、开关、插座、按钮等的预留线,已分别综合在相应项目内,不另行计算。
八、本章定额所指刚性难燃线管为刚性PVC难燃线管,分轻型、中型、重型,颜色有白、纯白色,弯曲时需要专用弯曲弹簧,管材长度一般为4m/根,管子的连接方式采用专用接头插入法连接,连接处结合面涂专用胶合剂,接口密封。半硬质难燃线管,颜色有黄、红、白色等,管道柔软,弯曲自如而无须专用工具或加热,安装难以横平竖直,管材成捆供应,一般为每捆100m,管子的连接方式采用专用接头抹塑料胶后粘接。
九、本章定额所列的可挠金属套管是指普利卡金属套管(PULLKA),它是由镀锌钢带(Fe、Zn),钢带(Fe)及电工纸(P)构成双层金属制成的可挠性电线、电缆保护套管,主要用于混凝土内埋设及低压室外电气配线方面。
可挠性金属套管规格表
十、盘、柜配线定额只适用于盘、柜上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。
十一、桥架安装:
1. 桥架安装包括运输、组对、吊装、固定;弯通或三、四通修改、制作组对;切割口防腐、桥架开孔、上管件、隔板安装、盖板安装、接地、附件安装等工作内容。
2. 桥架安装定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。
3. 玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。
4. 钢制桥架主结构设计厚度大于3mm时,定额人工费、机具费乘以系数1.20。
5. 不锈钢桥架按钢制桥架定额乘以系数1.10执行。
6. 槽架安装未包括支架制作安装。
十二、槽架支架制作、安装执行C.4.13章铁构件制作、安装相应项目。
十三、金属线槽、钢制桥架的主结构厚度 1.5mm 以下执行金属线槽安装相应项目,主结构厚度 1.5mm 以上执行钢制桥架安装相应项目。
本文发布自造价学社zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
二、线槽安装,应区别不同材质、规格,按设计图示尺寸以“m”计算。不扣除线槽中间的接线箱(盒)、灯头盒、开关(插座)盒所占长度。
三、桥架安装,按设计图示尺寸以“m”计算。
四、管内穿线,应区别导线截面,按设计图示尺寸单线长度以“m”计算。
五、管内穿引线,应区别引线材质,按设计图示尺寸另加 2.5%的附加长度(包括转弯、上下波动、管口预留所占长度)以“m”计算。
六、线槽配线,区别导线截面,按设计图示尺寸单线长度以“m”计算。
七、配线进入开关箱、柜、板的预留线,按表 4.11.7 规定的长度,分别计入相应的工程量。
表 4.11.7 配线进入开关箱、柜、板的预留线(每一根线)
八、塑料护套线明敷,区别导线截面、导线芯数(二芯、三芯)、敷设位置(木结构、砖混凝土结构),按设计图示尺寸以“m”计算。
九、街码配线,区别导线截面,按设计图示尺寸单线长度以“m”计算。
十、盘柜配线,区别不同规格,按设计图示尺寸以“m”计算。
十一、接线箱安装,区别安装形式(明装、暗装)以及接线箱半周长,按设计图示数量以“个”计算。
十二、接线盒安装,区别安装形式(明装、暗装、钢索上)以及接线盒类型,按设计图示数量以“个”计算。
十三、钢索架设,区别圆钢、钢索直径(Φ6、Φ9),按设计图示墙(柱)内缘距离尺寸以“m”计算,不扣除拉紧装置所占长度。
十四、钢索拉紧装置制作安装,区别花篮螺栓直径,按设计图示数量以“套”计算。
返回 广东省通用安装工程综合定额(2018)
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
C.4.11 配管、配线一、本章定额包括镀锌电线管敷设、镀锌钢管敷设、可挠金属套管敷设、刚性难燃线管敷设、半硬难燃线管敷设、难燃波纹电线管敷设、金属软管敷设、金属线槽安装、难燃线槽安装、桥架安装、管内穿线、线槽配线、塑料护套线明敷设、街码配线、盘柜配线、接线箱安装、接线盒安装、钢索架设、钢索拉紧装置制作安装等内容。
定额说明
二、配管工程均未包括接线箱、盒及支架制作、安装。钢索架设及拉紧装置的制作、安装,配管支架制作、安装执行C.4.13章铁构件制作、安装相应项目。
三、电气暗配管定额是按与土建相互配合施工考虑的,不包括凿槽、刨沟,发生时另执行 C.4.13 章相应项目。
四、电气配管定额包括穿引线,如实际施工中没有穿引线的,定额人工费乘以系数 0.95,镀锌低碳钢丝按相应材质明敷配管含量扣除。
五、防爆钢管敷设,执行镀锌钢管敷设定额相应项目乘以系数1.20。
六、管内穿线的线路分支接头线长度已综合考虑在定额中,不得另行计算。
七、灯具、开关、插座、按钮等的预留线,已分别综合在相应项目内,不另行计算。
八、本章定额所指刚性难燃线管为刚性PVC难燃线管,分轻型、中型、重型,颜色有白、纯白色,弯曲时需要专用弯曲弹簧,管材长度一般为4m/根,管子的连接方式采用专用接头插入法连接,连接处结合面涂专用胶合剂,接口密封。半硬质难燃线管,颜色有黄、红、白色等,管道柔软,弯曲自如而无须专用工具或加热,安装难以横平竖直,管材成捆供应,一般为每捆100m,管子的连接方式采用专用接头抹塑料胶后粘接。
九、本章定额所列的可挠金属套管是指普利卡金属套管(PULLKA),它是由镀锌钢带(Fe、Zn),钢带(Fe)及电工纸(P)构成双层金属制成的可挠性电线、电缆保护套管,主要用于混凝土内埋设及低压室外电气配线方面。

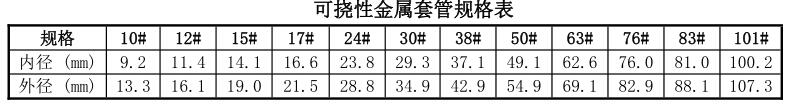

可挠性金属套管规格表
十、盘、柜配线定额只适用于盘、柜上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。
十一、桥架安装:
1. 桥架安装包括运输、组对、吊装、固定;弯通或三、四通修改、制作组对;切割口防腐、桥架开孔、上管件、隔板安装、盖板安装、接地、附件安装等工作内容。
2. 桥架安装定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。
3. 玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。
4. 钢制桥架主结构设计厚度大于3mm时,定额人工费、机具费乘以系数1.20。
5. 不锈钢桥架按钢制桥架定额乘以系数1.10执行。
6. 槽架安装未包括支架制作安装。
十二、槽架支架制作、安装执行C.4.13章铁构件制作、安装相应项目。
十三、金属线槽、钢制桥架的主结构厚度 1.5mm 以下执行金属线槽安装相应项目,主结构厚度 1.5mm 以上执行钢制桥架安装相应项目。
本文发布自造价学社zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
工程量计算规则一、各种配管,应区别不同敷设方式、敷设位置、管材材质、规格,按设计图示尺寸以“m”计算。不扣除管路中间的接线箱(盒)、灯头盒、开关(插座)盒所占长度。
二、线槽安装,应区别不同材质、规格,按设计图示尺寸以“m”计算。不扣除线槽中间的接线箱(盒)、灯头盒、开关(插座)盒所占长度。
三、桥架安装,按设计图示尺寸以“m”计算。
四、管内穿线,应区别导线截面,按设计图示尺寸单线长度以“m”计算。
五、管内穿引线,应区别引线材质,按设计图示尺寸另加 2.5%的附加长度(包括转弯、上下波动、管口预留所占长度)以“m”计算。
六、线槽配线,区别导线截面,按设计图示尺寸单线长度以“m”计算。
七、配线进入开关箱、柜、板的预留线,按表 4.11.7 规定的长度,分别计入相应的工程量。
表 4.11.7 配线进入开关箱、柜、板的预留线(每一根线)
八、塑料护套线明敷,区别导线截面、导线芯数(二芯、三芯)、敷设位置(木结构、砖混凝土结构),按设计图示尺寸以“m”计算。
九、街码配线,区别导线截面,按设计图示尺寸单线长度以“m”计算。
十、盘柜配线,区别不同规格,按设计图示尺寸以“m”计算。
十一、接线箱安装,区别安装形式(明装、暗装)以及接线箱半周长,按设计图示数量以“个”计算。
十二、接线盒安装,区别安装形式(明装、暗装、钢索上)以及接线盒类型,按设计图示数量以“个”计算。
十三、钢索架设,区别圆钢、钢索直径(Φ6、Φ9),按设计图示墙(柱)内缘距离尺寸以“m”计算,不扣除拉紧装置所占长度。
十四、钢索拉紧装置制作安装,区别花篮螺栓直径,按设计图示数量以“套”计算。
