一、措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非实体项目,包括绿色施工安全防护措施费以及措施其他项目。措施其他项目是指措施项目中尚未包括的工程施工可能发生的其他措施性项目。
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程发承包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设计方案计算。
造价学社,专业的工程造价技术交流学习社区。本文发布自造价学社zaojiaxueshe.com。
二、 夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
三、 赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按下表计算;工程结算按合同约定,合同对赶工措施费没有约定的,按下表确定。
四、 反季节栽植影响措施:因反季节栽植在增加材料、人工、防护、养护、管理等方面采取的种植措施及保证成活率措施。按实际发生或经批准的施工方案计算。
五、 其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
在线广东最新园林绿化工程定额2018,广东园林绿化工程2018定额解释说明及工程量计算规则,广东园林绿化定额2018下载,广东省最新定额,广东省2018最新定额电子版下载,广东2018园林绿化工程定额,广东2018定额,广东省园林绿化定额2018,广东省园林定额,广东省绿化定额2018。
返回 广东省园林绿化工程综合定额(2018)
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
措施其他项目
说明
一、措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非实体项目,包括绿色施工安全防护措施费以及措施其他项目。措施其他项目是指措施项目中尚未包括的工程施工可能发生的其他措施性项目。
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程发承包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设计方案计算。
造价学社,专业的工程造价技术交流学习社区。本文发布自造价学社zaojiaxueshe.com。

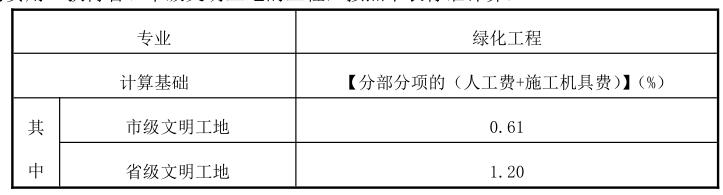

措施其他项目费用标准一、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,按照下表标准计算:
二、 夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。

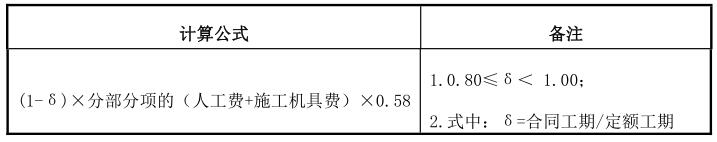

三、 赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按下表计算;工程结算按合同约定,合同对赶工措施费没有约定的,按下表确定。
四、 反季节栽植影响措施:因反季节栽植在增加材料、人工、防护、养护、管理等方面采取的种植措施及保证成活率措施。按实际发生或经批准的施工方案计算。
五、 其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
