第一章 管道铺设
定额说明
一、本章包括管道(渠)垫层及基础,管道铺设,水平导向钻进,胀管,顶管,新旧管连接,渠道(方沟),混凝土排水管道接口,管道功能性试验等项目。
二、本章管道铺设工作内容除另有说明外,均包括沿沟排管、清沟底、外观检查及清扫管材。
三、本章中管道的管节长度为综合取定,实际不同时均按定额子目执行。如遇沟槽壁挡土支护需设置壁间对撑影响铺管的情况,支护、支撑可按设计图纸或经批准的施工组织设计执行第一册《通用工程》相应子目,本章已综合考虑一般沟槽壁支护、支撑对管道铺设的影响因素,实际不同时均按本章执行。
四、本章管道安装不包括管件(三通、弯头、异径管)、阀门的安装。管件、阀门安装执行本册“第二章管件、阀门及附件安装”相应子目。
五、本章管道铺设采用胶圈接口时,如管材为成套购置,即管材价格中已包括了胶圈价格,胶圈消耗量不再计取。预应力钢筒混凝土管(PCCP管)选用开口环限制接口、夹钳式组合接口,仅增加开口环或组合钳的材料,计 入材料价格中。
六、在沟槽土基上直接铺设混凝土管道时,人工费和机械消耗量乘以系数1.18。
七、混凝土管道需满包混凝土加固时,满包混凝土加固执行现浇混凝土枕基子目,人工费和机械消耗量乘以系数1.2。
八、水平导向钻进子目中的土壤是指《土壤及岩石(普氏)分类表》中的一类~四类土壤。钻岩石按松石、次坚石考虑,遇普坚石相应钻导向孔、扩孔、回拖布管子目均乘以系数1.3。
岩石类钻孔的泥浆池的设置、拆除及回填,入钻口、出钻口的开挖、砌筑及泥浆外运未包含于子目中,应作为措施费另行计算。设计未明确的,可按经批准的施工组织设计考虑。
扩孔子目已综合考虑从钻孔口径开始多级扩孔直至满足设计布管要求。
回拖布管子目已综合了各类不同金属、塑料管材回拖布管的情况,实际不分管道材质均按本定额执行。本子目未包括管道连接及管材价格,应按设计要求另执行相应管道安装子目。
胀管施工挖工作坑及入管口、回填、支撑安装拆除执行第一册《通用工程》相应子目。
胀管管径是指新铺设管道管径。胀管定额适用原旧管在土层中铺设,并已综合考虑了逐级扩径及适当跨级扩径的情况,实际使用时,只区分所胀裂的旧管材质,按胀钢管及铸铁管或胀混凝土管等相应子目执行。胀管子目已综合了不同管材牵引拉管的情况,实际不分管道材质均按本子目执行。本子目未包括新铺设管道的连接及管材价格.,应按设计要求另执行相应管道安装子目。
九、顶管工程:
1.挖工作坑、回填、支撑安装拆除执行第一册《通用工程》相应子目。
2.工作坑垫层、基础执行本章相应子目,人工费乘以系数1.1,其他不变。
3.敞开式顶进按无地下水考虑,遇地下水排(降)水费用另行计算。
4.顶管工程中钢板内、外套环接口子目,仅适用于设计要求的永久性套环管口。顶进中为防止错口,在管内接口处所设置的工具式临时性钢胀圈不应套用。
5.顶进断面大于4m2的方(拱)涵工程,执行第三册《桥涵工程》相应子目。
6.管径1650mm以内敞开式顶进总长度在100m以内、封闭式顶进总长度(不分管径)在50m以内时,顶进相应子目人工费和机械消耗量乘以系数1.3。
7.顶进定额仅包括土方出坑,不包括土方外运费用。泥水平衡顶进子目中未包括泥浆处理、运输费用,可另行计算。
8.顶管采用中继间顶进时,安装一个中继间为一级顶进,每增加一个中继间即为增加一级顶进,顶进相应子目应按实际采用的中继间分级总数、人工费和机械消耗量乘以(顶进管道全段计)表1-1中的调整系数计算。

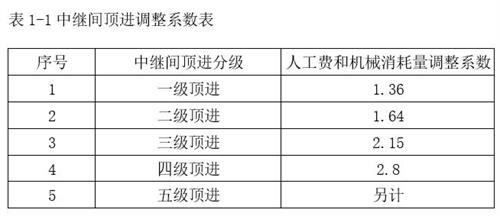

表1-1  中继间顶进调整系数表

9.在本章定额对应的顶管工法类型下,如设计选用的管材与定额子目所采用的管材不同时,管道材料可以按实调整,其他不变。
十、新旧管线连接管径是指新旧管中的最大管径。当最大管是预应力混凝土管时,人工费按铸铁管新旧管连接乘以系数1.5,塑料管的新旧管连接,当最大管为承插连接塑料管,执行铸铁管新旧管连接的子目,换算管件;当最大管为热熔连接塑料管,执行钢管新旧管连接的子目,换算管件。采用断水施工的管道碰头子目未考虑断管损耗的水量,实际发生时,按经批准的施工组织设计另行计算损耗的水费。
十一、本章中石砌体均按块石考虑,如采用片石或平石时,子目中的块石和砂浆用量分别乘以系数1.09和1.19,其他不变。
十二、现浇混凝土方沟底板,执行管道(渠)基础中平基相应子目。
十三、拱(弧)形混凝土盖板的安装,按相应矩形板子目人工费和机械消耗量乘以系数1.15。
十四、钢丝网水泥砂浆抹带接口按管座120°和180°编制。如管座角度为90°和135°,按管座120°定额人工费,材料和机械消耗量分别乘以系数1.33和0.89。
十五、钢丝网水泥砂浆接口均不包括内抹口,如设计要求内抹口,按抹口周长每100m增加水泥砂浆0.042m3、技工人工费1280.47元计算,其中,人工费价格水平是根据2017年第一季度深圳市建筑施工企业用工状况,建筑劳务市场行情综合测定。计价时,上述人工费可根据发布的定额人工费指数进行调整。
十六、管道功能性试验:
1.水压试验、闭气试验,均考虑了管道两端所需的卡具、盲(堵)板,临时管线用的钢管、阀门、螺栓等材料的摊销量,也包括了一次试压的人工费、材料和机械消耗量。
2.闭水试验水源是按自来水考虑的,水压试验是按普通水考虑的,如试压介质有特殊要求,介质可按实调整。
3.试压水如需加温,热源费用及排水设施另行计算。
4.井满水试验注水采用电动单级离心清水泵,子目中已包括了泵的安装与拆除用工。
十七、其他有关说明:
1.新旧管道连接、管道功能性试验、消毒冲洗、井满水试验不包括排水工作内容,排水应按批准的施工组织设计另计。
2.新旧管连接工作坑的土方执行第一册《通用工程》相应子目,工作坑垫层、抹灰执行本章相应子目,人工费乘以系数1.1,马鞍卡子、盲板安装执行本册“第二章管件、阀门及附件安装”相应子目。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
工程量计算规则
一、管道(渠)垫层和基础按设计图示尺寸以“m3”为单位计算。
二、排水管道铺设工程量,按设计井中至井中的中心线长度扣除井的长度以“m”为单位计算。

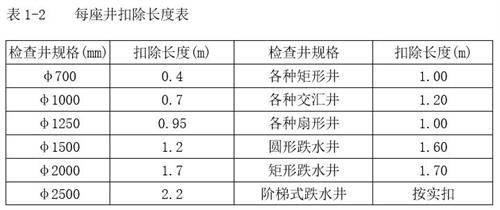

表1-2  每座井扣除长度表

三、给水管道铺设工程量按设计管道中心线长度以“m”为单位计算(支管长度从主管中心开始计算到支管末端交接处的中心),不扣除管件、阀门、法兰所占的长度,其所占长度已在管道施工损耗中综合考虑。
四、水平导向钻进子目中,钻导向孔及扩孔工程量按两个工作坑之间的水平长度以“m”为单位计算,回拖布管工程量按钻导向孔长度加1.5m计算,回拖布管子目施工管材损耗率均未在相应管道安装子目消耗量中计列,应按回拖布管子目中管材(未计价材料)损耗率计算后并入相应管道安装子目工程量内。胀管工程量按两个工作坑之间的水平长度计算,子目中新铺设管道施工管材损耗率均未在相应管道安装子目消耗量中计列,应按回拖布管子目中管材(未计价材料)损耗率计算后并入相应管道安装子目工程量内。当实际采用多管铺设在同一孔内时,钻孔、扩孔与回拖布管的孔径应按管束最小外接圆直径计算。
五、顶管:
1.各种材质管道的顶管工程量,按设计顶进长度以“m”为单位计算。
2.顶管接口子目应区分接口材质分别以实际接口的个数或断面积以“个”或“m2”为单位计算。
六、新旧管连接时,管道安装工程量计算到碰头的阀门处,阀门及与阀门相连的承(插)盘短管、法兰盘的安装均包括在新旧管连接内,不再另计。
七、渠道变形缝应区分材质按设计图示的铺设长度以“m”为单位计算。
八、混凝土盖板的制作、安装按设计图示尺寸以“m3”为单位计算。
九、混凝土排水管道接口区分管径和做法,按实际接口个数以“个”为单位计算。
十、方沟闭水试验的工程量,按实际闭水长度乘以断面积以“m3”为单位计算。
十一、管道闭水试验,以实际闭水长度以“m”为单位计算,不扣除各种井所占长度。
十二、各种管道功能性试验的工程量均按设计管道中心线长度以“m”为单位计算,不扣除管件、阀门、法兰等所占的长度。
十三、井满水试验,按井容量以“m3”为单位计算。
十四、防水工程:
1.各种防水层按设计面积以“m2”为单位计算,不扣除0.3m2以内孔洞所占面积。
2.平面与立面交接处的防水层,上卷高度超过500mm时,按立面防水层计算。
十五、塑料管与检查井的连接按砂浆或混凝土的成品体积以“m3”为单位计算。
十六、示踪带按铺设长度以“m”为单位计算。
十七、管道支墩(挡墩)按设计图示尺寸以“m3”为单位计算。

返回→ 深圳市市政工程消耗量定额2017
