穗建造价〔2019〕39号 广州市建设工程造价管理站关于印发《广州市绿色施工围蔽补充定额子目》(试行)的通知
发文部门:广州市建设工程造价管理站
文号:穗建造价[2019]39号
发布日期:2019-04-10
穗建造价〔2019〕39号文,穗建造价【2019】39号文,穗建造价[2019]39号文,穗建造价2019 39号文
造价学社小编友情提醒:本文计价依据已于2019-10-01作废,请查看广州市建设工程造价管理站2019-09-03发布的穗建造价〔2019〕100号 广州市建设工程造价管理站关于印发《广州市市政工程补充综合定额(2019)》的通知。
广州市建设工程造价管理站关于印发《广州市绿色施工围蔽补充定额子目》(试行)的通知
穗建造价〔2019〕39号
各有关单位:
为配套《广州市建设工程绿色施工围蔽指导图集(V1.0 试行版)》的推广实施及配合我市房屋和市政等工程施工围蔽提升要求,满足绿色施工围蔽的计价需求,我站组织编制了《广州市绿色施工围蔽补充定额子目》 (试行),现印发给你们,该定额子目与2018年广东省建设工程各专业综合定额配套使用。各单位在执行中遇到问题,请及时向我站反映。
附件:《广州市绿色施工围蔽补充定额子目》(试行)
广州市建设工程造价管理站
2019年4月10日
《广州市绿色施工围蔽补充定额子目》(试行)
二、围蔽补充定额子目其定额编号D-1-X中D为市政工程专业编号,与18年省市政工程专业定额一致,-1为施工围蔽项目(通用项目)编号,-X为定额子目顺序号,按《广州市建设工程绿色施工围蔽指导图集(V1.0试行版)》中围蔽结构顺序排列。
三、围蔽补充定额子目与2018年广东省建设工程各专业综合定额配套使用。围蔽补充定额子目中预制成品钢材构件和混凝土成品构件的单价按照2018年11月份市场价格确定;人工费、施工机具费和其他材料单价按照2017年广东省建筑市场综合水平取定,与2018年广东省建设工程计价依据水平一致。使用时,人工费、材料单价及施工机具费应按各时期的人、材、机价格信息调整。
四、执行《广东省建设工程计价依据(2010)》《2001年广州地铁工程主要项目综合成本指导价》的项目如使用绿色施工围蔽的(按《广州市建设工程绿色施工围蔽指导图集(V1. 0试行版)》的要求设置的施工围蔽),可参照执行围蔽补充定额子目。
1、参照执行围蔽补充定额子目时,需扣除《广东省建设工程计价依据(2010)》《2001年广州地铁工程主要项目综合成本指导价》原已包含的施工围蔽费用。
2、参照执行围蔽补充定额子目时,人工费消耗量按围蔽补充定额子目中人工费除以110计算;材料及机械消耗量按围蔽补充定额子目消耗量计算;人工费、材料单价、施工机具费中的机上人工单价及燃料动力单价应按各时期的人、材、机价格信息调整;管理费、利润等费用按《广东省建设工程计价依据(2010)》 《2001年广州地铁工程主要项目综合成本指导价》规定执行。
五、装配式施工围蔽已包含浇捣混凝土垫层、基座安装、钢构件安装,拆除等内容。
六、砌筑式施工围蔽已包含浇捣混凝土垫层、浇筑混凝土及模板制安、钢筋制安、砌筑块料、刷漆,拆除等内容。
七、移动式施工围蔽已包含材料运输,安装、拆除等内容。
八、施工围蔽喷淋系统制作安装费用和水费已包含在绿色施工安全防护措施费用中,不另行计算。防雷费用,实际发生时另行计算。
九、移动式水马围蔽(含C1 高水马围蔽、C2 常规水马围蔽一、C3 常规水马围蔽二)按《广东省市政工程综合定额(2018)》第一册《通用项目》相应定额子目计算,铁马(或塑料)类围蔽按围蔽补充定额子目相应定额子目计算。
十、特型围蔽(含T1 立体绿化围蔽、T2 包裹式建筑围蔽、T3 地铁盾构井等包裹式围蔽)未包含在围蔽补充定额子目内,实际发生时另行计算。
十一、材料费已综合考虑材料运输、加工、除锈、油漆以及成品堆放、装车、卸车等费用。

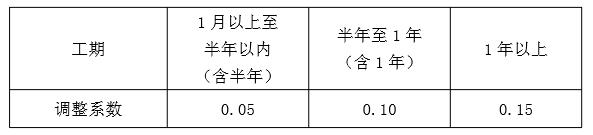

十二、围蔽补充定额子目所述的工期是指经业主批准的施工组织中载明的围蔽时间。再生混凝土砌块定额子目适用于中长期工程项目,子目中材料消耗量不随工期长短作调整;装配式施工围蔽和装配式预制再生混凝土围蔽定额子目中预制成品钢材构件和混凝土成品构件可依据工期按下表系数进行调整:

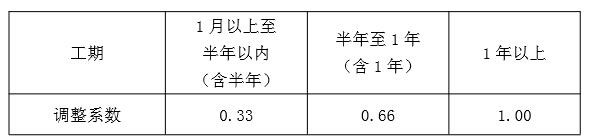

十三、装配式施工围蔽、砌筑式施工围蔽的维护费用(日常翻修、破损维修等)按相应定额子目(含未计价材料)乘以下表系数计算:
十四、装配式施工围蔽、砌筑式施工围蔽定额子目均按照图集高度编制,实际高度和规格不同时,进行预制成品钢材构件和混凝土成品构件材料用量换算,高度每增加0.5m内,人工费、机具费乘以系数1.10。
十五、路面修复、基础土方执行2018年广东省建设工程各专业综合定额相应定额子目。
十六、装配式施工围蔽定额子目中的基础均按再生混凝土制品考虑,若其中结构二系列围蔽(含A1-2、A2-2、A3-2、A4-2、A5-2)的基础采用现浇混凝土基础,则相应围蔽补充定额子目人工费乘以系数0.88,并扣除再生混凝土基座材料费,现浇混凝土基础另行套用《广东省房屋建筑与装饰综合定额(2018)》相应定额子目。
十七、灯具电线、电线管、围蔽照明的电费、铁件、垫木及相关辅材等已包含在其他材料费中,不另行计算。
十八、围蔽补充定额子目中的附项钢材量仅供参考。
二、砌筑式施工围蔽按围蔽长度以“m”计算。
三、移动式施工围蔽以“100m•天”计算。
附件下载:《广州市绿色施工围蔽补充定额子目》(试行).pdf
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
文号:穗建造价[2019]39号
发布日期:2019-04-10
穗建造价〔2019〕39号文,穗建造价【2019】39号文,穗建造价[2019]39号文,穗建造价2019 39号文
造价学社小编友情提醒:本文计价依据已于2019-10-01作废,请查看广州市建设工程造价管理站2019-09-03发布的穗建造价〔2019〕100号 广州市建设工程造价管理站关于印发《广州市市政工程补充综合定额(2019)》的通知。
广州市建设工程造价管理站关于印发《广州市绿色施工围蔽补充定额子目》(试行)的通知
穗建造价〔2019〕39号
各有关单位:
为配套《广州市建设工程绿色施工围蔽指导图集(V1.0 试行版)》的推广实施及配合我市房屋和市政等工程施工围蔽提升要求,满足绿色施工围蔽的计价需求,我站组织编制了《广州市绿色施工围蔽补充定额子目》 (试行),现印发给你们,该定额子目与2018年广东省建设工程各专业综合定额配套使用。各单位在执行中遇到问题,请及时向我站反映。
附件:《广州市绿色施工围蔽补充定额子目》(试行)
广州市建设工程造价管理站
2019年4月10日
《广州市绿色施工围蔽补充定额子目》(试行)
定额说明一、《广州市绿色施工围蔽补充定额子目(试行)》(以下简称“围蔽补充定额子目”)是按照《广州市建设工程绿色施工围蔽指导图集(V1.0试行版)》及《广州市住房和城乡建设委员会关于实施<广州市建设工程绿色施工围蔽指导图集(V1.0试行版)>的补充通知》(穗建质〔2018〕2281号)的设计标准编制,包括装配式施工围蔽、砌筑式施工围蔽、移动式施工围蔽等内容。
二、围蔽补充定额子目其定额编号D-1-X中D为市政工程专业编号,与18年省市政工程专业定额一致,-1为施工围蔽项目(通用项目)编号,-X为定额子目顺序号,按《广州市建设工程绿色施工围蔽指导图集(V1.0试行版)》中围蔽结构顺序排列。
三、围蔽补充定额子目与2018年广东省建设工程各专业综合定额配套使用。围蔽补充定额子目中预制成品钢材构件和混凝土成品构件的单价按照2018年11月份市场价格确定;人工费、施工机具费和其他材料单价按照2017年广东省建筑市场综合水平取定,与2018年广东省建设工程计价依据水平一致。使用时,人工费、材料单价及施工机具费应按各时期的人、材、机价格信息调整。
四、执行《广东省建设工程计价依据(2010)》《2001年广州地铁工程主要项目综合成本指导价》的项目如使用绿色施工围蔽的(按《广州市建设工程绿色施工围蔽指导图集(V1. 0试行版)》的要求设置的施工围蔽),可参照执行围蔽补充定额子目。
1、参照执行围蔽补充定额子目时,需扣除《广东省建设工程计价依据(2010)》《2001年广州地铁工程主要项目综合成本指导价》原已包含的施工围蔽费用。
2、参照执行围蔽补充定额子目时,人工费消耗量按围蔽补充定额子目中人工费除以110计算;材料及机械消耗量按围蔽补充定额子目消耗量计算;人工费、材料单价、施工机具费中的机上人工单价及燃料动力单价应按各时期的人、材、机价格信息调整;管理费、利润等费用按《广东省建设工程计价依据(2010)》 《2001年广州地铁工程主要项目综合成本指导价》规定执行。
五、装配式施工围蔽已包含浇捣混凝土垫层、基座安装、钢构件安装,拆除等内容。
六、砌筑式施工围蔽已包含浇捣混凝土垫层、浇筑混凝土及模板制安、钢筋制安、砌筑块料、刷漆,拆除等内容。
七、移动式施工围蔽已包含材料运输,安装、拆除等内容。
八、施工围蔽喷淋系统制作安装费用和水费已包含在绿色施工安全防护措施费用中,不另行计算。防雷费用,实际发生时另行计算。
九、移动式水马围蔽(含C1 高水马围蔽、C2 常规水马围蔽一、C3 常规水马围蔽二)按《广东省市政工程综合定额(2018)》第一册《通用项目》相应定额子目计算,铁马(或塑料)类围蔽按围蔽补充定额子目相应定额子目计算。
十、特型围蔽(含T1 立体绿化围蔽、T2 包裹式建筑围蔽、T3 地铁盾构井等包裹式围蔽)未包含在围蔽补充定额子目内,实际发生时另行计算。
十一、材料费已综合考虑材料运输、加工、除锈、油漆以及成品堆放、装车、卸车等费用。
十二、围蔽补充定额子目所述的工期是指经业主批准的施工组织中载明的围蔽时间。再生混凝土砌块定额子目适用于中长期工程项目,子目中材料消耗量不随工期长短作调整;装配式施工围蔽和装配式预制再生混凝土围蔽定额子目中预制成品钢材构件和混凝土成品构件可依据工期按下表系数进行调整:
十三、装配式施工围蔽、砌筑式施工围蔽的维护费用(日常翻修、破损维修等)按相应定额子目(含未计价材料)乘以下表系数计算:
十四、装配式施工围蔽、砌筑式施工围蔽定额子目均按照图集高度编制,实际高度和规格不同时,进行预制成品钢材构件和混凝土成品构件材料用量换算,高度每增加0.5m内,人工费、机具费乘以系数1.10。
十五、路面修复、基础土方执行2018年广东省建设工程各专业综合定额相应定额子目。
十六、装配式施工围蔽定额子目中的基础均按再生混凝土制品考虑,若其中结构二系列围蔽(含A1-2、A2-2、A3-2、A4-2、A5-2)的基础采用现浇混凝土基础,则相应围蔽补充定额子目人工费乘以系数0.88,并扣除再生混凝土基座材料费,现浇混凝土基础另行套用《广东省房屋建筑与装饰综合定额(2018)》相应定额子目。
十七、灯具电线、电线管、围蔽照明的电费、铁件、垫木及相关辅材等已包含在其他材料费中,不另行计算。
十八、围蔽补充定额子目中的附项钢材量仅供参考。
工程量计算规则一、装配式围蔽按围蔽长度以“m”计算。
二、砌筑式施工围蔽按围蔽长度以“m”计算。
三、移动式施工围蔽以“100m•天”计算。
附件下载:《广州市绿色施工围蔽补充定额子目》(试行).pdf
