第一章 土石方工程_吉林省建筑工程计价定额2019
《吉林省建筑工程计价定额》(JLJD-JZ-2019),吉林省建筑工程计价定额2019电子版在线
一、土壤及岩石分类:

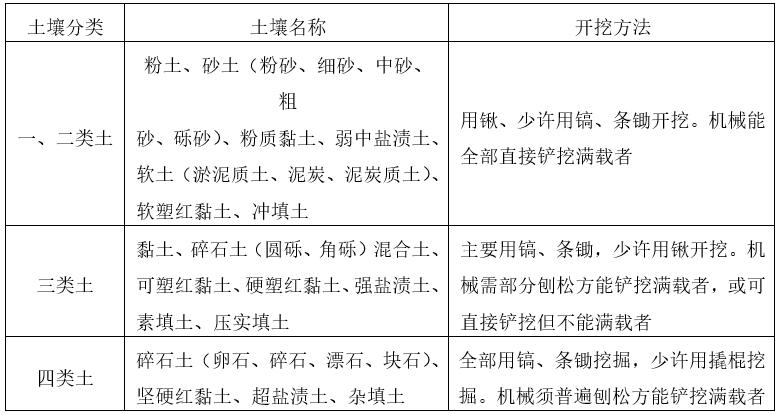

1.本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。
土壤分类表

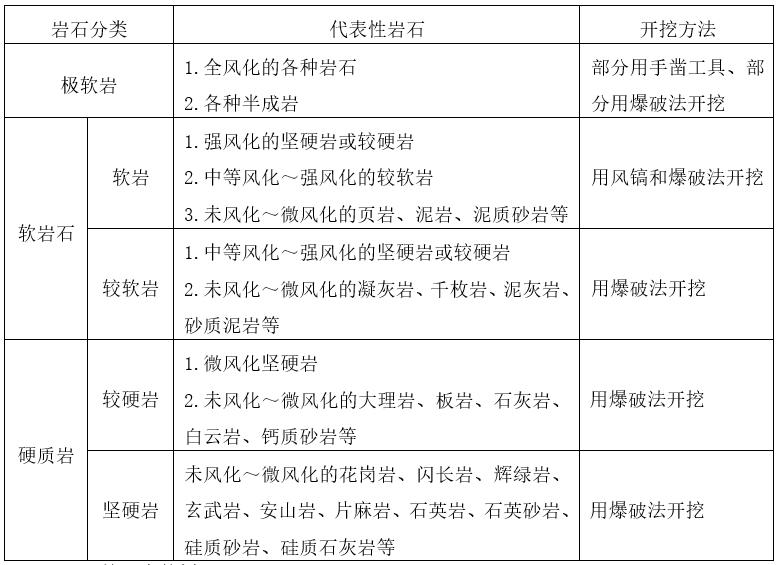

2.本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表。
岩石分类表
二、土壤状态的划分:
干土、湿土:以地质勘测资料的地下常水位为准,地下常水位以上为干土,以下为湿土。地表水排出后,土壤含水量≥25%时为湿土。
淤泥:指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的含水量超过液限呈现流动状态的土和水的混合物。
流砂:指在地下水位以下挖土时,底面和侧面随地下水一起涌出的流动状态的土和水的混合物。
冻土:温度在0℃及以下,并夹含有冰的土壤为冻土。本章定额中的冻土,指短时冻土和季节冻土。
三、土石方项目划分:
平整场地:厚度≤±0.3m的土方就地挖、填、运、找平。
竖向布置:厚度>±0.3m的土方挖、填、运、找平。
沟槽:底宽(设计图示垫层或基础的底宽)≤7m且底长>3倍底宽。
基坑:底宽≤7m且底长≤3倍底宽的土方或底面积≤147m2。
一般土石方:超出沟槽和基坑范围以外的土石方。
四、竖向布置挖填土方厚度>±30cm时,按全部厚度执行一般土方定额,采用人工挖土方时,不再计算平整场地,采用机械挖土方时,仍应计算平整场地。
五、除大型支撑基坑土方开挖定额子目外,挖掘机(含小型挖掘机)挖土方项目中如需人工辅助开挖(包括切边、修整底边和修整沟槽底坡度),按施工组织设计规定计算工程量;如施工组织设计无规定,按以下规定计算工程量:
1.大开挖土方,按机械挖土方占98%,人工挖土方占2%计算。
2.非大开挖土方及大开挖30cm以内清底,按机械挖土方占95%,人工挖土方占5%计算。
3.人工挖土部分按实际挖深执行相应定额,人工乘以系数2。
4.基底土方垂直运输,按塔式起重机60KNm1.15台班/100m3计算。
六、小型挖掘机,系指斗容量≤0.30m3的挖掘机,适用于基础(含垫层)底宽≤1.20m的沟槽土方工程或底面积≤8m2的基坑土方工程。
七、下列土石方工程,执行相应项目时乘以规定的系数:
1.土方项目按干土编制。人工挖、运湿土时,相应项目人工乘以系数1.18;机械挖、运湿土时,相应项目人工、机械乘以系数1.15。采取降水措施后,人工挖、运土相应项目人工乘以系数1.09,机械挖、运土不再乘以系数。
2.人工挖一般土方、沟槽、基坑深度超过6m时,6m<深度≤7m,按深度≤6m相应项目人工乘以系数1.25;7m<深度≤8m,按深度≤6m相应项目人工乘以系数1.252;以此类推。
3.在有挡土板支撑下挖土时,按实挖体积,人工乘以系数1.2。
4.挖桩间土方桩间净距<4倍桩径(桩边长)时,按实挖体积(扣除桩的体积),人工、机械乘以系数1.5。
5.满堂基础垫层底以下局部加深的槽坑,按槽坑相应规则计算工程量,相应项目人工、机械乘以系数1.25。
6.推土机推土或铲运机铲土的平均土层厚度≤0.30m时,推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
7.除大型支撑基坑土方开挖定额子目外,先支撑后开挖土方的按实挖体积,人工挖土子目乘以系数1.43、机械挖土子目乘以系数1.20。
8.挖密实的钢碴,按挖四类土定额人工子目乘以系数2.50、机械子目乘以系数1.50。
9.人工挖土中遇碎、砾石含量在31%~50%的密实黏土或黄土时按四类土乘以系数1.43,碎、砾石含量超过50%时按石方处理。
10.三、四类土壤的土方二次翻挖按降低一级类别套用相应定额。淤泥翻挖,执行相应挖淤泥子目。
11.大型支撑基坑土方开挖定额适用于地下连续墙、混凝土板桩、钢板桩等围护的跨度大于8m的深基坑开挖。定额中已包括湿土排水,不包括井点降水。
12.大型支撑基坑土方开挖由于场地狭小只能单面施工时,挖土机械按下表调整。
13.挖掘机在垫板上作业时,相应项目人工、机械乘以系数1.25。挖掘机下铺设垫板、汽车运输道路上铺设材料时,其费用另行计算。
八、土石方回填:
1.场区(含地下室顶板以上)回填,相应项目人工、机械乘以系数0.9。
2.房心回填土与基础回填土的划分:室内外高差≤0.6m时,以室外地坪标为界;室内外高差>0.6m时,以-0.6m标高为界,以上为房心回填土以下为基础回填土。
3.房心回填土套用素土垫层定额,利用原土的扣除定额中粘土。
4.基础(地下室)周边回填材料时,执行“第二章 地基处理与边坡支护工程”中“一、地基处理”相应项目,人工、机械乘以系数0.9。
九、土石方运输:
1.本章土石方运输分别按施工现场范围以内、以外运输编制,土石方场外运输定额不包括弃土场以及渣土消纳等费用。
2.土石方运距,按挖土区重心至填方区(或堆放区)重心间的最短距离计算。
3.人工、人力车、汽车的负载上坡度≤15%的降效因素,已综合在相应运输项目中。
4.推土机、装载机负载上坡坡度>5%时,其降效因素按坡道斜长乘以下表系数计算。
重车上坡降效系数表
5.采用人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算。
6.拖式铲运机3m3加27m转向距离,其余型号铲运机加45m转向距离。
7.汽车运土运输道路是按一、二、三类道路综合确定的,定额已考虑了运输过程中道路清理的人工,不包括道路铺筑材料和机械。
十、本章未包括现场障碍物清除、地下常水位以下的施工降水、土石方开挖过程中的地表水排除与边坡支护。
十一、本章定额子目中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,应扣除洒水汽车和水的费用。
本文发布自造价学社网zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。

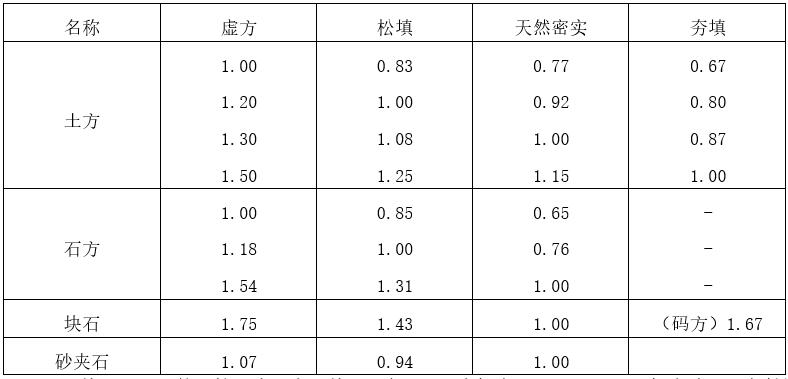

一、土石方的开挖、运输均按开挖前的天然密实体积计算。土方回填,按回填后的竣工体积计算。不同状态的土石方体积按下表换算。
土石方体积换算系数表
二、基础土石方的开挖深度,应按基础(含垫层)底标高至设计室外地坪标高确定。交付施工场地标高与设计室外地坪标高不同时,应按交付施工场地标高确定。
三、基础施工的工作面宽度,按施工组织设计(经过批准,下同)计算,施工组织设计无规定时,按下列规定计算:

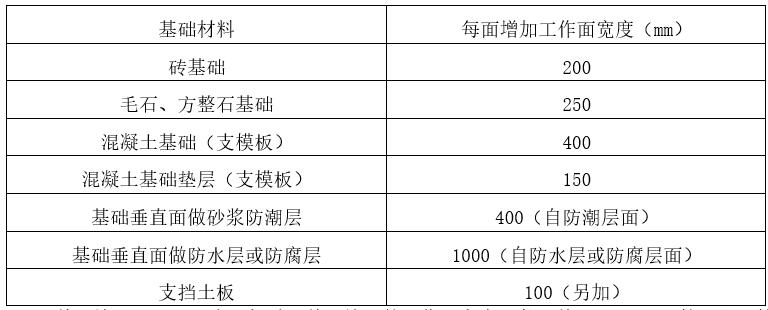

1.当组成基础的材料不同或施工方式不同时,基础施工的工作面宽度按下表计算。
基础施工单面工作面宽度计算表
2.基础施工需要搭设脚手架时,基础施工的工作面宽度,条形基础按1.5m计算(只计算一面);独立基础按0.45m计算(四面均计算)。
3.基坑土方大开挖需做边坡支护时,基础施工的工作面宽度按2m计算。
4.基坑内施工各种桩时,基础施工的工作面宽度按2m计算。
5.管道及构筑物基础坑、槽的工作面宽度,按设计规定计算,设计无规定的按下表计算。
坑、槽底部每侧工作面宽度表(mm)
管道结构宽度:无管座按管道外径计算,有管座按管道基础外缘计算,构筑物按基础外缘计算,如设挡土板则每侧增加15cm。
6.管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按设计规定计算,设计无规定的按管道沟槽土方总量的2.5%计算。
四、基础土方的放坡:
1.土方放坡的起点深度和放坡坡度,按施工组织设计计算;施工组织设计无规定时,按下表计算。
土方放坡起点深度和放坡坡度表
2.基础土方放坡,自基础(含垫层)底标高算起,原槽、坑作基础垫层时,基础土方放坡自基础垫层上表面开始计算。
3.混合土质的基础土方,其放坡的起点深度和放坡坡度,按不同土类厚度加权平均计算。
4.计算基础土方放坡时,不扣除放坡交叉处的重复工程量。
5.挖冻土不计算放坡。
6.基础土方支挡土板时,土方放坡不另行计算。
五、爆破岩石的允许超挖量分别为:极软岩、软岩0.20m,较软岩、较硬岩、坚硬岩0.15m,超挖部分岩石并入岩石挖方量内计算。
六、沟槽土石方,按设计图示沟槽长度乘以沟槽断面面积,以体积计算。
1.条形基础的沟槽长度,按设计规定计算;设计无规定时,按下列规定计算:
(1)外墙沟槽,按外墙中心线长度计算。突出墙面的墙垛,按墙垛突出墙面的中心线长度,并入相应工程量内计算。
(2)内墙沟槽、框架间墙沟槽,按基础(含垫层)之间垫层(或基础底)的净长度计算。
2.管道的沟槽长度,按设计规定计算;设计无规定时,以设计图示管道中心线长度(不扣除下口直径或边长≤1.5m的井池)计算。下口直径或边长>1.5m的井池的土石方,另按基坑的相应规定计算。
3.沟槽的断面面积,应包括工作面宽度、放坡宽度或石方允许超挖量的面积。
七、基坑土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
八、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量并入土方工程量内。
九、夯实土堤按设计面积计算。清理土堤基础按设计规定以水平投影面积计算。
十、人工挖土堤台阶工程量,按挖前的堤坡斜面积计算,运土应另行计算。
十一、大型支撑基坑土方开挖工程量按设计图示尺寸以体积计算。
十二、冻土开挖按设计图示尺寸开挖面积乘厚度以天然冻土体积计算。
十三、挖淤泥流砂,以实际挖方体积计算。
十四、人工挖(含爆破后挖)冻土,按设计图示尺寸,另加工作面宽度,以体积计算。
十五、岩石爆破后人工清理基底与修整边坡,按岩石爆破的规定尺寸(含工作面宽度和允许超挖量)以面积计算。
十六、回填及其他。
1.平整场地,按设计图示尺寸,以建筑物首层建筑面积计算。建筑物地下室结构外边线突出首层结构外边线时,其突出部分的建筑面积合并计算。
2.基底钎探,以垫层(或基础)底面积计算。
3.原土夯实与碾压,按施工组织设计规定的尺寸,以面积计算。
4.回填,按下列规定,以体积计算:
(1)沟槽、基坑回填,按挖方体积减去设计室外地坪以下建筑物、基础(含垫层)的体积计算。

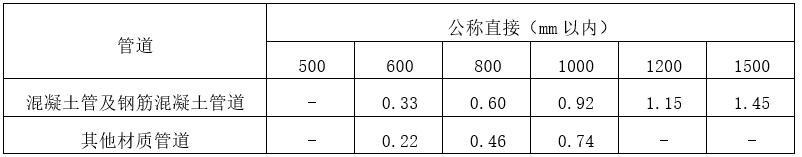

(2)管道沟槽回填,按挖方体积减去管道基础和下表管道折合回填体积计算。
管道折合回填体积表 (m3/m)
(3)房心(含地下室内)回填,按主墙间净面积(扣除连续底面积2m2以上的设备基础等面积)乘以回填厚度以体积计算。
(4)场区(含地下室顶板以上)回填,按回填面积乘以平均回填厚度以体积计算。
十七、土方运输,以天然密实体积计算。
挖土总体积减去回填土(折合天然密实体积),总体积为正,则为余土外运;总体积为负,则为取土内运。
余土体积=挖土体积-回填土体积÷夯填系数(0.87)或松填系数(1.08)。
返回→ 吉林省建筑工程计价定额2019
吉林省建筑工程计价定额2019,吉林省建筑工程计价定额2019电子版,《吉林省建筑工程计价定额》(JLJD-JZ-2019),吉林土建费用定额2019,吉林省建筑工程计价定额2019定额解释说明及工程量计算规则,2019吉林建筑预算定额,吉林2019建筑定额电子版,吉林省建筑工程计价定额2019下载。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
第一章 土石方工程
定额说明
一、土壤及岩石分类:
1.本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。
土壤分类表
2.本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表。
岩石分类表
二、土壤状态的划分:
干土、湿土:以地质勘测资料的地下常水位为准,地下常水位以上为干土,以下为湿土。地表水排出后,土壤含水量≥25%时为湿土。
淤泥:指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的含水量超过液限呈现流动状态的土和水的混合物。
流砂:指在地下水位以下挖土时,底面和侧面随地下水一起涌出的流动状态的土和水的混合物。
冻土:温度在0℃及以下,并夹含有冰的土壤为冻土。本章定额中的冻土,指短时冻土和季节冻土。
三、土石方项目划分:
平整场地:厚度≤±0.3m的土方就地挖、填、运、找平。
竖向布置:厚度>±0.3m的土方挖、填、运、找平。
沟槽:底宽(设计图示垫层或基础的底宽)≤7m且底长>3倍底宽。
基坑:底宽≤7m且底长≤3倍底宽的土方或底面积≤147m2。
一般土石方:超出沟槽和基坑范围以外的土石方。
四、竖向布置挖填土方厚度>±30cm时,按全部厚度执行一般土方定额,采用人工挖土方时,不再计算平整场地,采用机械挖土方时,仍应计算平整场地。
五、除大型支撑基坑土方开挖定额子目外,挖掘机(含小型挖掘机)挖土方项目中如需人工辅助开挖(包括切边、修整底边和修整沟槽底坡度),按施工组织设计规定计算工程量;如施工组织设计无规定,按以下规定计算工程量:
1.大开挖土方,按机械挖土方占98%,人工挖土方占2%计算。
2.非大开挖土方及大开挖30cm以内清底,按机械挖土方占95%,人工挖土方占5%计算。
3.人工挖土部分按实际挖深执行相应定额,人工乘以系数2。
4.基底土方垂直运输,按塔式起重机60KNm1.15台班/100m3计算。
六、小型挖掘机,系指斗容量≤0.30m3的挖掘机,适用于基础(含垫层)底宽≤1.20m的沟槽土方工程或底面积≤8m2的基坑土方工程。
七、下列土石方工程,执行相应项目时乘以规定的系数:
1.土方项目按干土编制。人工挖、运湿土时,相应项目人工乘以系数1.18;机械挖、运湿土时,相应项目人工、机械乘以系数1.15。采取降水措施后,人工挖、运土相应项目人工乘以系数1.09,机械挖、运土不再乘以系数。
2.人工挖一般土方、沟槽、基坑深度超过6m时,6m<深度≤7m,按深度≤6m相应项目人工乘以系数1.25;7m<深度≤8m,按深度≤6m相应项目人工乘以系数1.252;以此类推。
3.在有挡土板支撑下挖土时,按实挖体积,人工乘以系数1.2。
4.挖桩间土方桩间净距<4倍桩径(桩边长)时,按实挖体积(扣除桩的体积),人工、机械乘以系数1.5。
5.满堂基础垫层底以下局部加深的槽坑,按槽坑相应规则计算工程量,相应项目人工、机械乘以系数1.25。
6.推土机推土或铲运机铲土的平均土层厚度≤0.30m时,推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
7.除大型支撑基坑土方开挖定额子目外,先支撑后开挖土方的按实挖体积,人工挖土子目乘以系数1.43、机械挖土子目乘以系数1.20。
8.挖密实的钢碴,按挖四类土定额人工子目乘以系数2.50、机械子目乘以系数1.50。
9.人工挖土中遇碎、砾石含量在31%~50%的密实黏土或黄土时按四类土乘以系数1.43,碎、砾石含量超过50%时按石方处理。
10.三、四类土壤的土方二次翻挖按降低一级类别套用相应定额。淤泥翻挖,执行相应挖淤泥子目。
11.大型支撑基坑土方开挖定额适用于地下连续墙、混凝土板桩、钢板桩等围护的跨度大于8m的深基坑开挖。定额中已包括湿土排水,不包括井点降水。

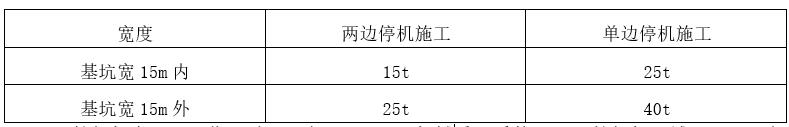

12.大型支撑基坑土方开挖由于场地狭小只能单面施工时,挖土机械按下表调整。
13.挖掘机在垫板上作业时,相应项目人工、机械乘以系数1.25。挖掘机下铺设垫板、汽车运输道路上铺设材料时,其费用另行计算。
八、土石方回填:
1.场区(含地下室顶板以上)回填,相应项目人工、机械乘以系数0.9。
2.房心回填土与基础回填土的划分:室内外高差≤0.6m时,以室外地坪标为界;室内外高差>0.6m时,以-0.6m标高为界,以上为房心回填土以下为基础回填土。
3.房心回填土套用素土垫层定额,利用原土的扣除定额中粘土。
4.基础(地下室)周边回填材料时,执行“第二章 地基处理与边坡支护工程”中“一、地基处理”相应项目,人工、机械乘以系数0.9。
九、土石方运输:
1.本章土石方运输分别按施工现场范围以内、以外运输编制,土石方场外运输定额不包括弃土场以及渣土消纳等费用。
2.土石方运距,按挖土区重心至填方区(或堆放区)重心间的最短距离计算。
3.人工、人力车、汽车的负载上坡度≤15%的降效因素,已综合在相应运输项目中。
4.推土机、装载机负载上坡坡度>5%时,其降效因素按坡道斜长乘以下表系数计算。
重车上坡降效系数表
5.采用人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算。
6.拖式铲运机3m3加27m转向距离,其余型号铲运机加45m转向距离。
7.汽车运土运输道路是按一、二、三类道路综合确定的,定额已考虑了运输过程中道路清理的人工,不包括道路铺筑材料和机械。
十、本章未包括现场障碍物清除、地下常水位以下的施工降水、土石方开挖过程中的地表水排除与边坡支护。
十一、本章定额子目中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,应扣除洒水汽车和水的费用。
本文发布自造价学社网zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
工程量计算规则
一、土石方的开挖、运输均按开挖前的天然密实体积计算。土方回填,按回填后的竣工体积计算。不同状态的土石方体积按下表换算。
土石方体积换算系数表
二、基础土石方的开挖深度,应按基础(含垫层)底标高至设计室外地坪标高确定。交付施工场地标高与设计室外地坪标高不同时,应按交付施工场地标高确定。
三、基础施工的工作面宽度,按施工组织设计(经过批准,下同)计算,施工组织设计无规定时,按下列规定计算:
1.当组成基础的材料不同或施工方式不同时,基础施工的工作面宽度按下表计算。
基础施工单面工作面宽度计算表
2.基础施工需要搭设脚手架时,基础施工的工作面宽度,条形基础按1.5m计算(只计算一面);独立基础按0.45m计算(四面均计算)。
3.基坑土方大开挖需做边坡支护时,基础施工的工作面宽度按2m计算。
4.基坑内施工各种桩时,基础施工的工作面宽度按2m计算。

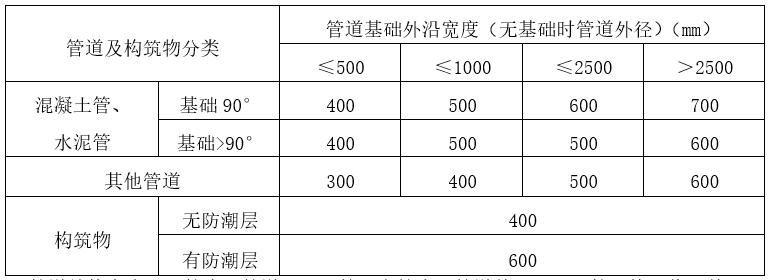

5.管道及构筑物基础坑、槽的工作面宽度,按设计规定计算,设计无规定的按下表计算。
坑、槽底部每侧工作面宽度表(mm)
管道结构宽度:无管座按管道外径计算,有管座按管道基础外缘计算,构筑物按基础外缘计算,如设挡土板则每侧增加15cm。
6.管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按设计规定计算,设计无规定的按管道沟槽土方总量的2.5%计算。
四、基础土方的放坡:
1.土方放坡的起点深度和放坡坡度,按施工组织设计计算;施工组织设计无规定时,按下表计算。
土方放坡起点深度和放坡坡度表
2.基础土方放坡,自基础(含垫层)底标高算起,原槽、坑作基础垫层时,基础土方放坡自基础垫层上表面开始计算。
3.混合土质的基础土方,其放坡的起点深度和放坡坡度,按不同土类厚度加权平均计算。
4.计算基础土方放坡时,不扣除放坡交叉处的重复工程量。
5.挖冻土不计算放坡。
6.基础土方支挡土板时,土方放坡不另行计算。
五、爆破岩石的允许超挖量分别为:极软岩、软岩0.20m,较软岩、较硬岩、坚硬岩0.15m,超挖部分岩石并入岩石挖方量内计算。
六、沟槽土石方,按设计图示沟槽长度乘以沟槽断面面积,以体积计算。
1.条形基础的沟槽长度,按设计规定计算;设计无规定时,按下列规定计算:
(1)外墙沟槽,按外墙中心线长度计算。突出墙面的墙垛,按墙垛突出墙面的中心线长度,并入相应工程量内计算。
(2)内墙沟槽、框架间墙沟槽,按基础(含垫层)之间垫层(或基础底)的净长度计算。
2.管道的沟槽长度,按设计规定计算;设计无规定时,以设计图示管道中心线长度(不扣除下口直径或边长≤1.5m的井池)计算。下口直径或边长>1.5m的井池的土石方,另按基坑的相应规定计算。
3.沟槽的断面面积,应包括工作面宽度、放坡宽度或石方允许超挖量的面积。
七、基坑土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
八、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量并入土方工程量内。
九、夯实土堤按设计面积计算。清理土堤基础按设计规定以水平投影面积计算。
十、人工挖土堤台阶工程量,按挖前的堤坡斜面积计算,运土应另行计算。
十一、大型支撑基坑土方开挖工程量按设计图示尺寸以体积计算。
十二、冻土开挖按设计图示尺寸开挖面积乘厚度以天然冻土体积计算。
十三、挖淤泥流砂,以实际挖方体积计算。
十四、人工挖(含爆破后挖)冻土,按设计图示尺寸,另加工作面宽度,以体积计算。
十五、岩石爆破后人工清理基底与修整边坡,按岩石爆破的规定尺寸(含工作面宽度和允许超挖量)以面积计算。
十六、回填及其他。
1.平整场地,按设计图示尺寸,以建筑物首层建筑面积计算。建筑物地下室结构外边线突出首层结构外边线时,其突出部分的建筑面积合并计算。
2.基底钎探,以垫层(或基础)底面积计算。
3.原土夯实与碾压,按施工组织设计规定的尺寸,以面积计算。
4.回填,按下列规定,以体积计算:
(1)沟槽、基坑回填,按挖方体积减去设计室外地坪以下建筑物、基础(含垫层)的体积计算。
(2)管道沟槽回填,按挖方体积减去管道基础和下表管道折合回填体积计算。
管道折合回填体积表 (m3/m)
(3)房心(含地下室内)回填,按主墙间净面积(扣除连续底面积2m2以上的设备基础等面积)乘以回填厚度以体积计算。
(4)场区(含地下室顶板以上)回填,按回填面积乘以平均回填厚度以体积计算。
十七、土方运输,以天然密实体积计算。
挖土总体积减去回填土(折合天然密实体积),总体积为正,则为余土外运;总体积为负,则为取土内运。
余土体积=挖土体积-回填土体积÷夯填系数(0.87)或松填系数(1.08)。
返回→ 吉林省建筑工程计价定额2019
吉林省建筑工程计价定额2019,吉林省建筑工程计价定额2019电子版,《吉林省建筑工程计价定额》(JLJD-JZ-2019),吉林土建费用定额2019,吉林省建筑工程计价定额2019定额解释说明及工程量计算规则,2019吉林建筑预算定额,吉林2019建筑定额电子版,吉林省建筑工程计价定额2019下载。
