A.1.5 混凝土及钢筋混凝土工程_广东省房屋建筑与装饰工程综合定额2018
混凝土及钢筋混凝土工程一、本章定额包括现浇建筑物混凝土,现浇构筑物混凝土,二次灌浆、垫层、地坪,钢筋笼、桩头钢筋、网片、锚杆制安,现浇构件钢筋制安,预应力钢筋,钢丝束、钢绞线制安,钢筋接头,劲性骨架节点现场焊接,铁件、螺栓、植筋,共九节。
定额说明
二、一般说明
1. 本章混凝土均以预拌混凝土含量形式出现,定额含量已包括施工损耗。
2、预拌混凝土价格和配合比分别见附录2和附录3。
3. 所有混凝土子目均已包括混凝土的场内运输、浇捣、养护等工作内容。
4. 每一工作循环中,均包括机械的必要位移,实际工作中所采用的机械与定额不同,不得换算。
三、本章落实绿色施工情况
1. 绿色施工是指在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源,减少对环境影响,从而实现环境保护、节能与能源利用、节材与材料资源利用、节水与水资源利用、节地与土地资源保护(简称“四节一环保”)的建筑工程施工活动。
2. 劲性混凝土(又称型钢组合混凝土或劲钢混凝土)结构构件是指由混凝土、型钢、纵向钢筋和箍筋组成的构件,基本构件为梁和柱。劲性混凝土中型钢骨架所占体积按(密度)7850kg/m³扣除,现浇劲性混凝土构件和需现场安装单向钢筋的桁架楼承板及其钢筋制安增加费、劲性骨架节点现场焊接等执行本章相应子目,型钢骨架执行本定额金属结构工程相应项目。
3. 混凝土养护用水鼓励采取有效的节水措施,水平结构混凝土宜采用覆盖薄膜养护,竖向结构混凝土宜采用包裹或喷洒养护液养护。
4. 超高压泵送混凝土应按不同泵送高度选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行,以利节电。不得以高配置泵送机械输送低层混凝土或低配置泵送机械分阶段输送超高层混凝土为由,要求增加机械降效费用。
5. 钢筋制作鼓励采用专业化工厂生产和配送的成型钢筋,在施工现场制作鼓励优先使用节能、高效、环保的施工设备和机具,钢筋制作现场宜配置数控弯箍机、数控钢筋锯切机等施工设备。
四、现浇混凝土工程
1. 基础子目如设计要求采用素混凝土,混凝土含量为10.15m³,其他不变。
2. 箱式满堂基础按基础、柱、梁、板、墙等有关规定分别计算。
3. 设备基础除实心混凝土形状的块体按其他混凝土基础计算以外,其余按柱、梁、板、墙等有关规定分别计算。
4. 混凝土结构物实体积最小几何尺寸大于1m,且按规定需要进行温度控制的大体积混凝土,温度控制费用按照经同意的专项施工方案另计。
5. 与地下室底板连接的梁、桩承台并入地下室底板混凝土计算。
6. 现浇钢筋混凝土柱、墙项目时,每层底部灌注1:2水泥砂浆的消耗量包含在混凝土中,不用另行计算。
7. 钢管柱制作、安装执行本定额金属结构工程相应项目。钢管柱浇筑混凝土使用反顶升浇筑法施工时,增加的材料、机械另行计算。
8. 砌体墙根部位现浇混凝土带执行圈梁相应项目;独立现浇门框按构造柱项目执行。

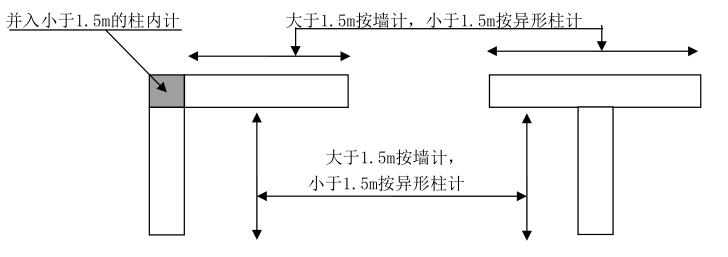

9. L或T形截面混凝土(短肢剪力墙结构)按下图单向划分的异形柱或墙项目执行。
10. 有梁板(包括主、次梁与板)按梁、板体积之和计算,有梁板的弧形梁按有梁板的相应子目计算。无梁板按板与柱帽体积之和计算。挑檐、天沟与板(包括屋面板、楼板)连接时,以外墙外边线为分界线。
11. 没有与板相连的梁按梁体积计算,执行梁项目。
12. 压型钢板上浇捣混凝土板,执行平板项目。
13. 钢网亭面板子目已综合考虑脊梁、圈梁的工料在内。钢网亭面板子目按单面钢网考虑,如用双面钢网,钢网消耗量乘以系数1.70,人工费乘以系数1.10。
14. 捣制混凝土斜板(不含亭面板)或斜梁套用相应的混凝土板或梁子目,坡度在11°19′至26°34′时,人工费乘以系数1.15;超过26°34′时,人工费乘以系数1.20。
15. 整体楼梯,包括休息平台、平台梁、斜梁及楼梯与楼板连接的梁、踏步板、踏步。
16. 现浇阶梯教室
(1)梯悬空部分按楼梯子目计算,填土部分按台阶子目计算,工程量分别算至最上一层阶梯边沿增加一级计算。
(2)平底的阶梯教室套用直形楼梯子目,锯齿形底套用弧形楼梯子目,其中人工费乘以系数0.80。
17. 与场馆看台连接的平台板、平台梁、次梁、斜梁并入场馆看台混凝土计算。
18. 后浇带包括了与原混凝土接缝处的收口钢丝网工作内容。若有固定收口网的钢筋骨架执行钢筋相应子目。
19. 在柱与梁的结合中,梁分为两种不同的砼强度时,与柱的砼强度相同的梁的砼体积并入柱的体积计算;其余部分套用定额梁的相应子目,有收口网的,另行计算材料费。
20. 凸出混凝土柱、梁的线条,并入相应柱、梁构件内;凸出混凝土外墙面、阳台梁、栏板外侧≤300mm的装饰线条,执行压顶、扶手项目;凸出混凝土外墙面、梁外侧>300mm的板,按悬挑板考虑。
21. 悬挑板包括伸出墙外的牛腿、挑梁,其嵌入墙内的梁另按梁有关规定计算。悬挑板伸出墙外500mm以内按挑檐计算,500mm以上按雨篷计算,伸出墙外1.5m以上的按梁、板等有关规定分别计算。
22. 雨篷、阳台板按设计图示尺寸以墙外部分体积计算,包括伸出墙外的牛腿和雨篷反檐的体积。栏板、反檐包括其伸入砌体内的部分,栏板、反檐高度超过1.2m,按墙计算。
23. 阳台不包括阳台栏板及压顶内容。
24. 混凝土墙厚在140mm以内的套用栏板子目,墙厚度在140mm以上的套用墙子目。
25. 空心砖内灌注混凝土,按实际灌注混凝土体积计算,套用小型构件子目。
26. 飘窗顶面、底面、侧面采用整体浇捣时,按小型构件子目计算。
27. 外形尺寸体积在1m³以内的独立池槽,按小型构件子目计算。
28. 单个容量在50m³以内的屋面(房上)水池(不包支撑水池的柱、梁、墙、板),按房上水池子目计算;超过50m³容量的水池,按柱、梁、墙、板分别计算。
29. 小型构件指每件体积在0.1m³以内的构件。本章未列出的每件体积在0.1m³以内的现浇构件(或预制混凝土小型构件),按小型构件(或其他小型构件)子目计算。
30. 预制混凝土小型构件项目,指在施工现场或附近场地进行制作、安装、运输的小型构件。
31. 现浇混凝土泵送高度以建筑施工图的设计标高±0.00作为基准,区分不同步距分别计算泵送增加费。当泵送高度的步距上值位于某楼层中间(或半层)时,则其混凝土泵送工程量只计算至该楼层的板面标高以下构件。而该楼层的墙、柱、梯或斜面板等构件混凝土泵送工程量,执行高一级步距子目。
32. 现浇混凝土采用泵送方式的,其泵送费按车泵或固定泵、布料机等直接入模考虑,不需扣减垂直运输费用;现浇混凝土采用塔吊、卷扬机架等其他机具运送至入模的,其运送费综合考虑在本定额垂直运输工程费用中。
33. 现浇劲性混凝土构件、现浇清水、爬模、滑模混凝土等构件,在执行普通混凝土相应构件项目的基础上,按相关的现浇混凝土调整费子目计算。
34. 构筑物混凝土按其构件选用相应的项目;构筑物基础执行建筑物基础相应项目;未列项的构筑物混凝土分解计算,执行相应项目。
35. 贮水(油)池不分平底、锥底、坡底,均执行池底项目,壁基梁、池壁不分圆形壁和矩形壁,均执行池壁项目;其他构件执行现浇混凝土相应项目。
36. 二次灌浆,如设计的灌注材料与定额不同时可以换算。
37. 地坪子目,不包括平整场地、室内填土、夯实与外运工作内容,相应工作内容套用“土石方工程”相应子目。
五、钢筋工程
1. 钢筋工程分不同品种、不同规格,按普通钢筋、预应力钢筋以及箍筋等分别设列子目。
2. 各类钢筋、铁件的制作成型、绑扎、安装、接头、固定等,按机械成型、手工绑扎、点焊或帮条焊考虑,所用人工、材料、机械消耗均已综合在相应子目内。定额已考虑钢筋加工综合开料损耗和现场施工损耗。
3. 固定预埋螺栓及铁件的支架、固定双层钢筋的铁马凳、垫铁等,按设计图纸规定要求和施工验收规范要求计算,按品种、规格执行相应项目。
4. 用于锚杆、土钉和微型桩的钢管制安按采用击入式施工考虑,采用钻孔和灌浆时另行计算,原击入式的人工不扣除。
5. 土钉锚杆钢筋按现浇构件钢筋制安子目计算。
6. 带肋钢筋指强度HRB335、HRB400的螺纹钢筋;高强钢筋指强度HRB400以上的螺纹钢筋。
7. 普通钢筋子目不包括冷加工,如设计要求冷加工,按钢筋质量另行计算。
8. 定额冷轧带肋钢筋子目是按定型制作的半成品考虑的。
9. 预应力混凝土构件中非预应力的钢筋执行普通钢筋相应子目。
10. 劲性混凝土梁、柱基本构件及需现场安装单向钢筋的桁架楼承板中的钢筋施工难度增加,按现浇劲性混凝土钢筋制安增加费子目计算。
11. 预应力钢筋如设计要求人工时效处理,按钢筋质量另行计算。
12. 后张法预应力钢筋定额已按钢筋帮条焊、U型插垫综合考虑锚固消耗。如采用其他方法锚固时,按单锚或群锚另行计算,原锚固消耗不予扣除。
13. 有粘结或无粘结预应力筋(钢丝束、钢绞线)的定额消耗量是指预应力筋本身的理论重量,并包括施工损耗。
14.无粘结预应力筋单价包括保护层费用,它是以专用防腐润滑脂作涂料层,由聚乙烯塑料作护套的钢绞线或碳素钢丝束在工厂制作而成。
15. 预应力钢丝束、钢绞线综合考虑了一端、两端张拉,长度大于50m时考虑采用分段张拉。锚具按单锚、群锚(3孔)分别列项,群锚孔数不同时可以调整。
16. 当设计要求钢筋接头采用电渣压力焊、套筒接头时,按设计要求执行相应子目,不再计算该处的钢筋搭接长度。
17. 劲性骨架节点的现场焊接按不同节点类型子目分别计算,连接用的钢板另计。
18. 植筋胶植筋不含抗拔试验,抗拔试验另行计算。植入深度按10倍的钢筋直径考虑,植入深度不同时植筋胶含量可以调整,其他不变。
19. 植筋项目不包括植入的钢筋制安、化学螺栓,植入的钢筋制安按相应钢筋制安项目执行;采用化学螺栓时,应扣除植筋胶的消耗量。

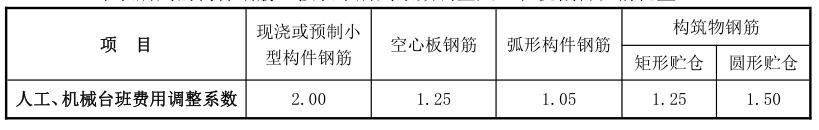

20. 下表所列的构件钢筋,按表中所列系数调整人工和机械台班消耗量。
本文发布自造价学社zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
混凝土及钢筋混凝土工程一、现浇混凝土工程
工程量计算规则
(一)现浇建筑物混凝土工程量,除另有规定外,均按设计图示尺寸以“m³”计算,不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头及墙、板中单个面积 0.3㎡内的孔洞所占体积,但应扣除梁、板、墙的后浇带体积,劲性混凝土中型钢骨架体积。依附柱(包括按单向划分的异形柱)上的牛腿,并入柱身体积计算。伸入墙内的梁头、梁垫、短肢剪力墙结构砌体内门窗洞口上的梁并入梁体积内。依附墙(包括按单向划分的墙)上的墙垛(附墙柱)、暗柱、暗梁及墙突出部分(不包括按单向划分的异形柱)并入墙体积计算。板伸入砖墙体内的板头并入板体积计算,薄壳板的肋、基梁并入薄壳体积内计算,楼板混凝土体积应扣除墙、柱混凝土体积。
1. 柱高按下列情形分别确定:
(1)有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
(2)无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面高度计算。
(3)框架柱的柱高,应自柱基上表面至柱顶高度计算。
(4)构造柱按全高计算,嵌接墙体部分并入柱身体积。
(5)钢管柱以钢管高度按钢管内径计算混凝土体积。
2. 梁长按下列情形分别确定:
(1)梁与柱连接时,梁长算至柱内侧面。
(2)主梁与次梁连接时,次梁长算至主梁内侧面。
(3)挑檐、天沟与梁连接时,以梁外边线为分界线。
3. 混凝土墙高按照下列情形分别确定:
(1)有梁的计至梁底,与墙同厚的梁,其工程量并入墙计算,没有梁的计至板面。
(2)有地下室的从地下室底板面计起,没有地下室的从基础面计起,楼层从板面计起。
4. 现浇空心板以“m³”计算,扣除空心板空洞体积。
5. 钢网亭面板按图示斜面积计算。亭面板按斜面积乘以厚度以“m³”计算,所带脊梁及连系亭面板的圈梁的工程量并入亭面板计算。
6. 后浇带工程量按设计图示尺寸以“m³”计算。
7. 预制混凝土小型构件工程量按设计图示尺寸以“m³”计算,不扣除构件内的钢筋、预埋铁件所占体积。
8. 现浇混凝土泵送工程量区分不同步距,分别按设计图示尺寸以“m³”计算。
9. 现浇混凝土增加费工程量以不同做法要求,按设计图示尺寸以“m³”计算。
(二)现浇构筑物混凝土浇捣工程量,按设计图示尺寸以“m³”计算,不扣除构件内钢筋、预埋铁件及单个面积0.3㎡以内的孔洞所占体积。
1. 水塔
(1)筒身与槽底,以槽底连接的圈梁底为界,以上为槽底,以下为筒身。
(2)筒式塔身及依附于筒身的过梁、雨篷、挑檐等合并为塔身体积计算;柱式塔身的柱、梁与塔身合并计算。
(3)塔顶及槽底:塔顶包括顶板和圈梁,槽底包括底板挑出的斜壁板和圈梁等,均合并计算。
2. 贮水池不分平底、锥底、坡底,均按池底计算;壁基梁、池壁不分圆形和矩形壁,均按池壁计算。
3. 其他项目按现浇建筑物混凝土相应项目的有关规定计算。
(三)二次灌浆、垫层、地坪的工程量,分别按以下规定计算:
1. 二次灌浆以“m³”计算。
2. 垫层按照设计图示尺寸以“m³”计算。
3. 地坪按设计图示尺寸分不同厚度以面积计算,扣除凸出地面构筑物、设备基础、室内铁道、地沟等所占面积,不扣除间壁墙和0.3㎡以内的柱、垛、附墙烟囱及孔洞所占面积。门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
二、钢筋工程
(一)钢筋笼、桩头插筋、网片制作、安装工程量,按设计图示钢筋(网)中心线长度(面积)乘以单位理论质量计算。锚筋(杆)制作安装、张拉工程量,按设计长度乘以单位理论质量计算。
(二)用于锚杆、土钉、微型桩的钢管制作安装工程量,按设计图示尺寸以“t”计算。
(三)现浇构件钢筋(包括预制小型构件钢筋)制作安装工程量,按设计图示中心线长度乘以单位理论质量计算,设计规范要求的搭接长度、预留长度等并入钢筋工程量。设计图示及规范未标明的通长钢筋,按以下规定计算:
1.Φ10以内的钢筋按每12m计算一个钢筋搭接;
2.Φ10以上的钢筋按每9m 计算一个钢筋搭接(接头)。
(四)钢筋搭接长度按设计图示及规范要求计算。墙、柱、电梯井壁的竖向钢筋;梁、楼板及地下室底板的贯通钢筋;墙、电梯井壁的水平转角筋,以上钢筋的连接区、连接方式、搭接长度均按设计图纸和有关规范、规程、国家标准图册的规定计算。
(五)劲性混凝土钢筋制安增加费工程量,按劲性结构基本构件梁和柱钢筋及桁架楼承板中现场制作安装的钢筋以“t”计算。
(六)先张法预应力钢筋,按设计图示钢筋长度乘以单位理论质量计算。
(七)后张法预应力钢筋、钢丝束、钢绞线按设计图示钢筋(丝束、绞线)长度乘以单位理论质量计算,并区别不同锚具类型,分别按下列规定计算长度:
1.低合金钢筋两端采用螺杆锚具时,钢筋长度按预留孔道长度减0.35m计算,螺杆另行计算。
2.低合金钢筋一端采用镦头插片,另一端采用螺杆锚具时,钢筋长度按孔道长度计算,螺杆另行计算。
3.低合金钢筋一端采用镦头插片,另一端采用帮条锚具时,钢筋长度增加0.15m;两端均采用帮条锚具时,钢筋长度按孔道长度增加0.3m计算。
4.低合金钢筋采用后张法混凝土自锚时,钢筋长度按孔道长度增加0.35m计算。
5.低合金钢筋(钢绞线)采用JM、XM、QM型锚具,孔道长度在20m以内时,钢筋长度按增加1m计算;孔道长度在20m以上时,钢筋(钢绞线)长度按孔道长度增加1.8m计算。
6.碳素钢丝采用锥型锚具,孔道长度在20m以内时,钢丝束长度按孔道长度增加1m计算;孔道长度在20m以上时,钢丝束长度按孔道长度增加1.8m计算。
7.碳素钢丝束采用镦头锚具时,钢丝束长度按孔道长度增加0.35m计算。
(八)后张法预应力钢筋、钢丝束、钢绞线的锚具制作安装以“个”计算。
(九)后张法有粘结的预埋管铺设、孔道灌浆,按设计图示尺寸孔道长度以“m”计算。
(十)电渣压力焊、套筒接头工程量按设计图示及规范要求,以“个”计算。
(十一)劲性骨架节点现场焊接工程量区分不同节点类型,以“个”计算。
(十二)现浇混凝土构件预埋铁件,按设计图示尺寸以“t”计算。
(十三)植筋工程量,按设计图示数量以“个”计算。植入钢筋按外露和植入部分长度之和乘以单位理论质量计算。
返回→ 广东省房屋建筑与装饰工程综合定额(2018)
在线广东建筑装饰定额2018,广东省建筑定额2018,广东省装饰定额2018,广东省最新定额,广东建筑装饰定额2018定额解释说明及工程量计算规则。
