第五章 混凝土及钢筋混凝土工程_吉林省建筑工程计价定额2019
吉林省建筑工程计价定额2019电子版在线,《吉林省建筑工程计价定额》(JLJD-JZ-2019)
一、混凝土
1.混凝土按预拌混凝土编制的,采用现场搅拌时,执行相应的预拌混凝土项目,再执行现场搅拌混凝土调整费项目。现场搅拌混凝土调整费项目中,仅包含了冲洗搅拌机用水量,如需冲洗石子,用水量另行处理。
2.预拌混凝土是指在混凝土厂集中搅拌、用混凝土罐车运输到施工现场并入模的混凝土(圈过梁及构造柱项目中已综合考虑了因施工条件限制不能直接入模的因素)。
固定泵、泵车项目适用于混凝土送到现场未入模的情况,泵车项目仅适用于高度在15m以内,固定泵项目适用所有高度。
3.混凝土按常用强度等级考虑,设计强度等级不同时可以换算;混凝土各种外加剂按图纸设计要求计算。
4.毛石混凝土,按毛石占混凝土体积20%计算,如设计要求不同时,可以换算。
5.混凝土结构物实体积最小几何尺寸大于1m,且按规定需进行温度控制的大体积混凝土,温度控制费用按照经批准的专项施工方案计算。
6.独立桩承台执行独立基础项目,带形桩承台执行带形基础项目,与满堂基础相连的桩承台执行满堂基础项目。
7.二次灌浆,如灌注材料与设计不同时,可以换算;空心砖内灌注混凝土,执行小型构件项目。
8.现浇钢筋混凝土柱、墙项目,均综合了每层底部灌注水泥砂浆的消耗量。地下室外墙执行直形墙项目。
9.钢管柱制作、安装执行本定额“第六章 金属结构工程”相应项目;钢管柱浇筑混凝土使用反顶升浇筑法施工时,应增加相应的材料和机械。
10.连梁执行相应直形墙定额。
11.多肢混凝土墙墙厚≤0.3m,最长肢长厚比≤4执行异形柱,最长肢长厚比在4~8执行短肢剪力墙,最长肢截面高厚比>8执行直形墙定额,墙肢长按墙肢中心线计算。
12.压型钢板上浇捣混凝土板,执行平板项目,人工乘以系数1.10。
13.型钢组合混凝土构件,执行普通混凝土相应构件项目,人工、机械乘以系数1.20。
14.屋面混凝土女儿墙单排配筋、厚度≤100mm、高度≤1.2m 时执行栏板项目,否则执行相应厚度直形墙项目。
15.挑檐、天沟壁厚度≤100mm,高度≤400mm执行挑檐项目,高度>400mm,按全高执行栏板项目。
16.阳台不包括阳台栏板及压顶内容,部分阳台板作为空调板使用,执行阳台板定额。
17.预制板间补现浇板缝,适用于板缝小于预制板的模数,但需支模才能浇筑的混凝土板缝。
18.楼梯是按建筑物一个自然层双跑楼梯考虑,如单坡直行楼梯(即一个自然层、无休息平台)按相应项目定额乘以系数1.2;三跑楼梯(即一个自然层、两个休息平台)按相应项目定额乘以系数0.9;四跑楼梯(即一个自然层、三个休息平台)按相应项目定额乘以系数0.75。当设计混凝土平均厚度与定额平均厚度不同时按实调整,人工按相应比例调整。
弧形楼梯是指一个自然层旋转弧度小于180°的楼梯;螺旋楼梯是指一个自然层旋转弧度大于180°的楼梯。
19.散水混凝土按厚度60mm编制,如设计厚度不同时,可以换算;散水包括了混凝土浇筑,表面压实抹光及嵌缝内容,未包括基础夯实、垫层内容。
20.台阶混凝土含量是按1.22m3/10m2综合编制的,如设计含量不同时,可以换算;台阶包括了混凝土浇筑及养护内容,未包括基础夯实、垫层及面层装饰内容。
21.与主体结构不同时浇捣的厨房、卫生间等处墙体下部的现浇混凝土翻边执行圈梁相应项目。
22.独立现浇门框按构造柱项目执行。
23.凸出混凝土柱、梁的线条,并入相应柱、梁构件内;凸出混凝土外墙(栏板)外侧≤300mm的装饰线条,并入混凝土外墙(栏板)计算;凸出混凝土外墙(栏板)外侧>300mm的板,执行悬挑板项目。
24.外形尺寸体积在1m3以内的独立池槽执行小型构件项目, 1m3以上的独立池槽及与建筑物相连的梁、板、墙结构式水池,分别执行梁、板、墙相应项目。
25.后浇带包括了与原混凝土接缝处的钢丝网用量。
26.本章按预拌混凝土编制了施工现场预制的小型构件项目,其他混凝土预制构件定额均按外购成品考虑。
27.预制混凝土隔板,执行预制混凝土架空隔热板项目。
二、钢筋。
1.钢筋工程按钢筋的不同品种和规格以现浇构件、预制构件、预应力构件以及箍筋分别列项,钢筋的品种、规格比例按常规工程设计综合考虑。
2.各类钢筋、铁件定额含量包括制作、安装损耗及非定尺搭接;定尺搭接、设计要求的锚固及搭接,按规定计算。直径25mm以上的钢筋连接按机械连接考虑。电渣压力焊接头φ18、φ32按定额相应项目执行,φ14、φ16、φ20、φ22按φ18定额项目分别乘以系数0.8、0.9、1.1、1.2执行;、φ25、φ28按φ32定额项目分别乘以系数0.85、0.93执行。
3.钢筋工程中措施钢筋,按设计图纸规定及施工验收规范要求计算,按品种、规格执行相应项目。
4.现浇构件冷拔钢丝按Φ10以内钢筋制安项目执行。
5.型钢组合混凝土构件中,型钢骨架执行本定额“第六章 金属结构工程”相应项目;钢筋执行现浇构件钢筋相应项目,人工乘以系数1.50、机械乘以系数1.15。
6.混凝土空心楼板(ADS空心板)中钢筋网片,执行现浇构件钢筋相应项目,人工乘以系数1.30、机械乘以系数1.15。
7.预应力混凝土构件中的非预应力钢筋按钢筋相应项目执行。
8.非预应力钢筋未包括冷加工,如设计要求冷加工时,应另行计算。
9.预应力钢筋如设计要求人工时效处理时,应另行计算。
10.后张法钢筋的锚固是按钢筋帮条焊、U型插垫编制的,如采用其他方法锚固时,应另行计算。
11.预应力钢丝束、钢绞线综合考虑了一端、两端张拉;锚具按单锚、群锚分别列项,单锚按单孔锚具列入,群锚按3孔列入。预应力钢丝束、钢绞线长度大于50m时,应采用分段张拉;用于地面预制构件时,应扣除项目中张拉平台摊销费。
12.植筋不包括植入的钢筋制作、化学螺栓,钢筋制作,按钢筋制安相应项目执行,化学螺栓另行计算;使用化学螺栓,应扣除植筋胶的消耗量。
13.地下连续墙钢筋笼安放,不包括钢筋笼制作,钢筋笼制作按现浇钢筋制安相应项目执行。
14.固定预埋铁件(螺栓)所消耗的材料按实计算,执行相应项目。
15.现浇混凝土小型构件钢筋执行现浇构件钢筋相应项目,人工、机械乘以系数2.
三、混凝土构件运输与安装。
1.混凝土构件运输。
(1)构件运输适用于构件堆放场地或构件加工厂至施工现场的运输,运距以30km以内考虑,30km以上另行计算。
(2)构件运输基本运距按场内运输1km、场外运输10km分别列项,实际运距不同时,按场内每增减0.5km、场外每增减1km项目调整。
(3)定额已综合考虑施工现场内、外(现场、城镇)运输道路等级、路况、重车上下坡等不同因素。
(4)构件运输不包括桥梁、涵洞、道路加固、管线、路灯迁移及因限载、限高而发生的加固、扩宽、公交管理部门要求的措施等因素。
(5)预制混凝土构件运输,按下表预制混凝土构件分类。分类表中1、2 类构件的单体体积、面积、长度三个指标中,以符合其中一项指标为准(按就高不就低的原则执行)。

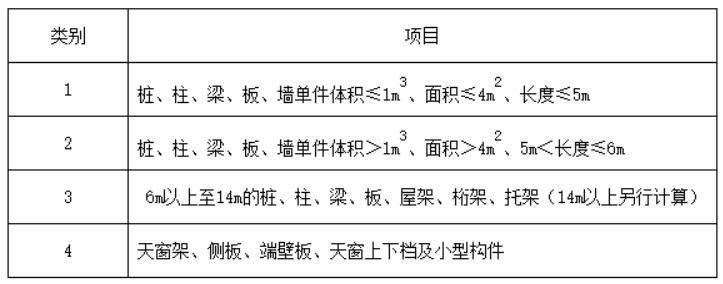

预制混凝土构件分类表
2.预制混凝土构件安装。
(1)构件安装不分履带式起重机或轮胎式起重机,以综合考虑编制。构件安装是按单机作业考虑的,如因构件超重(以起重机械起重量为限)须双机台吊时,按相应项目人工、机械乘以系数1.20。
(2)构件安装是按机械起吊点中心回转半径15m以内距离计算。如超过15m时,构件须用起重机移运就位,且运距在50m以内的,起重机械乘以系数1.25;运距超过50m的,应另按构件运输项目计算。
(3)预制混凝土小型构件安装是指单体构件体积小于0.1m3以内的构件安装。
(4)构件安装不包括运输、安装过程中起重机械、运输机械场内行驶道路的加固、铺垫工作的人工、材料、机械消耗,发生该费用时另行计算。
(5)构件安装高度以20m以内为准,安装高度(除塔吊施工外)超过20m并小于30m时,按相应项目人工、机械乘以系数1.20。安装高度(除塔吊施工外)超过30m时,另行计算。
(6)构件安装需另行搭设的脚手架,按批准的施工组织设计要求,执行本定额“第十章 措施项目”脚手架工程相应项目。
(7) 塔式起重机的机械台班均已包括在垂直运输机械费项目中。
单层房屋屋盖系统预制混凝土构件,必须在跨外安装的,按相应项目的人工、机械乘以系数1.18;但使用塔式起重机施工时,不乘系数。
本文发布自造价学社网zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
一、混凝土。
1.现浇混凝土。
(1)混凝土工程量除另有规定者外,均按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及墙、板中0.3m2以内的孔洞所占体积。型钢混凝土中型钢骨架所占体积按型钢密度7.85t/m3扣除。
(2)基础及垫层:按设计图示尺寸以体积计算,不扣除伸入承台基础的桩头所占体积。
①带形基础:不分有肋式与无肋式均按带型基础项目计算,有肋式带形基础,肋高(指基础扩大顶面至梁顶面的高)≤1.2m时,合并计算;>1.2m时,扩大顶面以下的基础部分,按无肋带形基础项目计算,扩大顶面以上部分,按墙项目计算。
②箱式基础分别按基础、柱、墙、梁、板等有关规定计算。
③设备基础:设备基础除块体(块体设备基础是指没有空间的实心混凝土形状)以外,其他类型设备基础分别按基础、柱、墙、梁、板等有关规定计算。
(3)柱:按设计图示尺寸以体积计算。
①有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算;
②无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
③框架柱的柱高,应自柱基上表面至柱顶面高度计算。
④构造柱按全高计算,嵌接墙体部分(马牙槎)并入柱身体积。
⑤依附柱上的牛腿,并入柱身体积内计算。
⑥钢管混凝土柱以钢管高度按照钢管内经计算混凝土体积。
(4)墙:按设计图示尺寸以体积计算,扣除门窗洞口及0.3m2以外孔洞所占体积,墙垛及凸出部分并入墙体积内计算。直形墙中门窗洞口上、下的连梁并入墙体积;短肢剪力墙结构砌体内门窗洞口上、下的连梁并入短肢剪力墙体积。
墙与柱连接时墙算至柱边;墙与梁连接时墙算至梁底;墙与板连接时板算至墙侧;未凸出墙面的暗梁暗柱并入墙体积。
(5)梁:按设计图示尺寸以体积计算,伸入砖墙内的梁头、梁垫并入梁体积内。
①梁与柱连接时,梁长算至柱侧面;
②主梁与次梁连接时,次梁长算至主梁侧面。
(6)板:按设计图示尺寸以体积计算,不扣除单个面积0.3m2以内的柱、垛及孔洞所占体积。
①有梁板包括梁与板,按梁、板体积之和计算。
②无梁板按板和柱帽体积之和计算。
③各类板伸入砖墙内的板头并入板体积内计算,薄壳板的肋、基梁并入薄壳体积内计算。
④空心板按设计图示尺寸以体积(扣除空心部分)计算。
(7)栏板、扶手按设计图示尺寸以体积计算,伸入砖墙内的部分并入栏板、扶手体积计算。
(8)挑檐、天沟按设计图示尺寸以墙外部分体积计算。挑檐、天沟板与板(包括屋面板)连接时,以外墙外边线为分界线;与梁(包括圈梁等)连接时,以梁外边线为分界线;外墙外边线以外为挑檐、天沟。
(9)凸阳台(凸出外墙外侧用悬挑梁悬挑的阳台)按阳台项目计算;凹进墙内的阳台,按梁、板分别计算,阳台栏板、压顶分别按栏板、压顶项目计算。
(10)雨篷梁、板工程量合并,按雨篷以体积计算,高度≤400mm的栏板并入雨篷体积内计算,栏板高度>400mm时,其超过部分,按栏板计算。
(11)楼梯(包括休息平台,平台梁、斜梁及楼梯的连接梁)按设计图示尺寸以水平投影面积计算,不扣除宽度<0.5m 楼梯井,伸入墙内部分不计算。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界,带门或门洞的封闭楼梯间按楼梯间整体水平投影净面积计算。
(12)散水、台阶按设计图示尺寸,以水平投影面积计算。台阶与平台连接时其投影面积应以最上层踏步外沿加300mm计算。
(13)场馆看台、地沟、混凝土后浇带按设计图示尺寸以体积计算。
(14)二次灌浆、空心砖内灌注混凝土,按照实际灌注混凝土体积计算。
(15)空心楼板筒芯、箱体安装、均按体积计算。
2.预制混凝土。
预制混凝土均按图示尺寸以体积计算,不扣除构件内钢筋、铁件及小于0.3m2以内孔洞所占体积。
3.预制混凝土构件接头灌缝。
预制混凝土构件接头灌缝,均按预制混凝土构件体积计算。
二、钢筋。
1.现浇、预制构件钢筋,按设计图示钢筋中心线长度外加搭接长度乘以单位理论质量计算。
2.除钢筋端部弯钩按理论弯曲中线长度计算外,其他弯曲部位均按直形折线长度计算。
2.钢筋搭接长度和接头数量按设计图示及规范要求计算;设计图示及规范要求未标明的长钢筋,按每9m一个搭接(接头)计算。
3.箍筋或分布钢筋等按间距计算的钢筋数量按间隔数量向上取整加1计算。
4.先张法预应力钢筋按设计图示钢筋长度乘以单位理论质量计算。
5.后张法预应力钢筋按设计图示钢筋(绞线、丝束)长度乘以单位理论质量计算。
(1)低合金钢筋两端均采用螺杆锚具时,钢筋长度按孔道长度减0.35m计算,螺杆另行计算。
(2)低合金钢筋一端采用镦头插片,另一端采用螺杆锚具时,钢筋长度按孔道长度计算,螺杆另行计算。
(3)低合金钢筋一端采用镦头插片,另一端采用帮条锚具时,钢筋按增加0.15m 计算;两端均采用帮条锚具时,钢筋长度按孔道长度增加0.3m计算。
(4)低合金钢筋采用后张混凝土自锚时,钢筋长度按孔道长度增加0.35m计算。
(5)低合金钢筋(钢绞线)采用JM、XM、QM 型锚具,孔道长度≤20m 时,钢筋长度按孔道长度增加1m计算;孔道长度>20m时,钢筋长度按孔道长度增加1.8m计算。
(6)碳素钢丝采用锥形锚具,孔道长度≤20m时,钢丝束长度按孔道长度增加1m计算;孔道长度>20m时,钢丝束长度按孔道长度增加1.8m计算。
(7)碳素钢丝采用墩头锚具时,钢丝束长度按孔道长度增加0.35m计算。
6.预应力钢丝束、钢绞线锚具安装按套数计算。
7.当设计要求钢筋接头采用机械连接时,按数量计算,不再计算该处的钢筋搭接长度。
8.植筋按数量计算,植入钢筋按外露和植入部分之和长度乘以单位理论质量计算。
9.钢筋网片、混凝土灌注桩钢筋笼、地下连续墙钢筋笼按设计图示钢筋长度乘以单位理论质量计算。
10.混凝土构件预埋铁件、螺栓,按设计图示尺寸,以质量计算。
三、混凝土构件运输与安装。
1.预制混凝土构件运输及安装除另有规定外,均按构件设计图示尺寸,以体积计算。
2.预制混凝土构件安装。
(1)预制混凝土矩形柱、工形柱、双肢柱、空格柱、管道支架等安装,均按柱安装计算。
(2)组合屋架安装,以混凝土部分体积计算,钢杆件部分不计算。
(3)预制板安装,不扣除单个面积≤0.3㎡的孔洞所占体积,扣除空心板空洞体积。
返回→ 吉林省建筑工程计价定额2019
吉林省建筑工程计价定额2019,吉林省建筑工程计价定额2019电子版,《吉林省建筑工程计价定额》(JLJD-JZ-2019),吉林土建费用定额2019,吉林省建筑工程计价定额2019定额解释说明及工程量计算规则,2019吉林建筑预算定额,吉林2019建筑定额电子版,吉林省建筑工程计价定额2019下载。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
第五章 混凝土及钢筋混凝土工程
定额说明
一、混凝土
1.混凝土按预拌混凝土编制的,采用现场搅拌时,执行相应的预拌混凝土项目,再执行现场搅拌混凝土调整费项目。现场搅拌混凝土调整费项目中,仅包含了冲洗搅拌机用水量,如需冲洗石子,用水量另行处理。
2.预拌混凝土是指在混凝土厂集中搅拌、用混凝土罐车运输到施工现场并入模的混凝土(圈过梁及构造柱项目中已综合考虑了因施工条件限制不能直接入模的因素)。
固定泵、泵车项目适用于混凝土送到现场未入模的情况,泵车项目仅适用于高度在15m以内,固定泵项目适用所有高度。
3.混凝土按常用强度等级考虑,设计强度等级不同时可以换算;混凝土各种外加剂按图纸设计要求计算。
4.毛石混凝土,按毛石占混凝土体积20%计算,如设计要求不同时,可以换算。
5.混凝土结构物实体积最小几何尺寸大于1m,且按规定需进行温度控制的大体积混凝土,温度控制费用按照经批准的专项施工方案计算。
6.独立桩承台执行独立基础项目,带形桩承台执行带形基础项目,与满堂基础相连的桩承台执行满堂基础项目。
7.二次灌浆,如灌注材料与设计不同时,可以换算;空心砖内灌注混凝土,执行小型构件项目。
8.现浇钢筋混凝土柱、墙项目,均综合了每层底部灌注水泥砂浆的消耗量。地下室外墙执行直形墙项目。
9.钢管柱制作、安装执行本定额“第六章 金属结构工程”相应项目;钢管柱浇筑混凝土使用反顶升浇筑法施工时,应增加相应的材料和机械。
10.连梁执行相应直形墙定额。
11.多肢混凝土墙墙厚≤0.3m,最长肢长厚比≤4执行异形柱,最长肢长厚比在4~8执行短肢剪力墙,最长肢截面高厚比>8执行直形墙定额,墙肢长按墙肢中心线计算。
12.压型钢板上浇捣混凝土板,执行平板项目,人工乘以系数1.10。
13.型钢组合混凝土构件,执行普通混凝土相应构件项目,人工、机械乘以系数1.20。
14.屋面混凝土女儿墙单排配筋、厚度≤100mm、高度≤1.2m 时执行栏板项目,否则执行相应厚度直形墙项目。
15.挑檐、天沟壁厚度≤100mm,高度≤400mm执行挑檐项目,高度>400mm,按全高执行栏板项目。
16.阳台不包括阳台栏板及压顶内容,部分阳台板作为空调板使用,执行阳台板定额。
17.预制板间补现浇板缝,适用于板缝小于预制板的模数,但需支模才能浇筑的混凝土板缝。
18.楼梯是按建筑物一个自然层双跑楼梯考虑,如单坡直行楼梯(即一个自然层、无休息平台)按相应项目定额乘以系数1.2;三跑楼梯(即一个自然层、两个休息平台)按相应项目定额乘以系数0.9;四跑楼梯(即一个自然层、三个休息平台)按相应项目定额乘以系数0.75。当设计混凝土平均厚度与定额平均厚度不同时按实调整,人工按相应比例调整。
弧形楼梯是指一个自然层旋转弧度小于180°的楼梯;螺旋楼梯是指一个自然层旋转弧度大于180°的楼梯。
19.散水混凝土按厚度60mm编制,如设计厚度不同时,可以换算;散水包括了混凝土浇筑,表面压实抹光及嵌缝内容,未包括基础夯实、垫层内容。
20.台阶混凝土含量是按1.22m3/10m2综合编制的,如设计含量不同时,可以换算;台阶包括了混凝土浇筑及养护内容,未包括基础夯实、垫层及面层装饰内容。
21.与主体结构不同时浇捣的厨房、卫生间等处墙体下部的现浇混凝土翻边执行圈梁相应项目。
22.独立现浇门框按构造柱项目执行。
23.凸出混凝土柱、梁的线条,并入相应柱、梁构件内;凸出混凝土外墙(栏板)外侧≤300mm的装饰线条,并入混凝土外墙(栏板)计算;凸出混凝土外墙(栏板)外侧>300mm的板,执行悬挑板项目。
24.外形尺寸体积在1m3以内的独立池槽执行小型构件项目, 1m3以上的独立池槽及与建筑物相连的梁、板、墙结构式水池,分别执行梁、板、墙相应项目。
25.后浇带包括了与原混凝土接缝处的钢丝网用量。
26.本章按预拌混凝土编制了施工现场预制的小型构件项目,其他混凝土预制构件定额均按外购成品考虑。
27.预制混凝土隔板,执行预制混凝土架空隔热板项目。
二、钢筋。
1.钢筋工程按钢筋的不同品种和规格以现浇构件、预制构件、预应力构件以及箍筋分别列项,钢筋的品种、规格比例按常规工程设计综合考虑。
2.各类钢筋、铁件定额含量包括制作、安装损耗及非定尺搭接;定尺搭接、设计要求的锚固及搭接,按规定计算。直径25mm以上的钢筋连接按机械连接考虑。电渣压力焊接头φ18、φ32按定额相应项目执行,φ14、φ16、φ20、φ22按φ18定额项目分别乘以系数0.8、0.9、1.1、1.2执行;、φ25、φ28按φ32定额项目分别乘以系数0.85、0.93执行。
3.钢筋工程中措施钢筋,按设计图纸规定及施工验收规范要求计算,按品种、规格执行相应项目。
4.现浇构件冷拔钢丝按Φ10以内钢筋制安项目执行。
5.型钢组合混凝土构件中,型钢骨架执行本定额“第六章 金属结构工程”相应项目;钢筋执行现浇构件钢筋相应项目,人工乘以系数1.50、机械乘以系数1.15。
6.混凝土空心楼板(ADS空心板)中钢筋网片,执行现浇构件钢筋相应项目,人工乘以系数1.30、机械乘以系数1.15。
7.预应力混凝土构件中的非预应力钢筋按钢筋相应项目执行。
8.非预应力钢筋未包括冷加工,如设计要求冷加工时,应另行计算。
9.预应力钢筋如设计要求人工时效处理时,应另行计算。
10.后张法钢筋的锚固是按钢筋帮条焊、U型插垫编制的,如采用其他方法锚固时,应另行计算。
11.预应力钢丝束、钢绞线综合考虑了一端、两端张拉;锚具按单锚、群锚分别列项,单锚按单孔锚具列入,群锚按3孔列入。预应力钢丝束、钢绞线长度大于50m时,应采用分段张拉;用于地面预制构件时,应扣除项目中张拉平台摊销费。
12.植筋不包括植入的钢筋制作、化学螺栓,钢筋制作,按钢筋制安相应项目执行,化学螺栓另行计算;使用化学螺栓,应扣除植筋胶的消耗量。
13.地下连续墙钢筋笼安放,不包括钢筋笼制作,钢筋笼制作按现浇钢筋制安相应项目执行。
14.固定预埋铁件(螺栓)所消耗的材料按实计算,执行相应项目。
15.现浇混凝土小型构件钢筋执行现浇构件钢筋相应项目,人工、机械乘以系数2.
三、混凝土构件运输与安装。
1.混凝土构件运输。
(1)构件运输适用于构件堆放场地或构件加工厂至施工现场的运输,运距以30km以内考虑,30km以上另行计算。
(2)构件运输基本运距按场内运输1km、场外运输10km分别列项,实际运距不同时,按场内每增减0.5km、场外每增减1km项目调整。
(3)定额已综合考虑施工现场内、外(现场、城镇)运输道路等级、路况、重车上下坡等不同因素。
(4)构件运输不包括桥梁、涵洞、道路加固、管线、路灯迁移及因限载、限高而发生的加固、扩宽、公交管理部门要求的措施等因素。
(5)预制混凝土构件运输,按下表预制混凝土构件分类。分类表中1、2 类构件的单体体积、面积、长度三个指标中,以符合其中一项指标为准(按就高不就低的原则执行)。
预制混凝土构件分类表
2.预制混凝土构件安装。
(1)构件安装不分履带式起重机或轮胎式起重机,以综合考虑编制。构件安装是按单机作业考虑的,如因构件超重(以起重机械起重量为限)须双机台吊时,按相应项目人工、机械乘以系数1.20。
(2)构件安装是按机械起吊点中心回转半径15m以内距离计算。如超过15m时,构件须用起重机移运就位,且运距在50m以内的,起重机械乘以系数1.25;运距超过50m的,应另按构件运输项目计算。
(3)预制混凝土小型构件安装是指单体构件体积小于0.1m3以内的构件安装。
(4)构件安装不包括运输、安装过程中起重机械、运输机械场内行驶道路的加固、铺垫工作的人工、材料、机械消耗,发生该费用时另行计算。
(5)构件安装高度以20m以内为准,安装高度(除塔吊施工外)超过20m并小于30m时,按相应项目人工、机械乘以系数1.20。安装高度(除塔吊施工外)超过30m时,另行计算。
(6)构件安装需另行搭设的脚手架,按批准的施工组织设计要求,执行本定额“第十章 措施项目”脚手架工程相应项目。
(7) 塔式起重机的机械台班均已包括在垂直运输机械费项目中。
单层房屋屋盖系统预制混凝土构件,必须在跨外安装的,按相应项目的人工、机械乘以系数1.18;但使用塔式起重机施工时,不乘系数。
本文发布自造价学社网zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
工程量计算规则
一、混凝土。
1.现浇混凝土。
(1)混凝土工程量除另有规定者外,均按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及墙、板中0.3m2以内的孔洞所占体积。型钢混凝土中型钢骨架所占体积按型钢密度7.85t/m3扣除。
(2)基础及垫层:按设计图示尺寸以体积计算,不扣除伸入承台基础的桩头所占体积。
①带形基础:不分有肋式与无肋式均按带型基础项目计算,有肋式带形基础,肋高(指基础扩大顶面至梁顶面的高)≤1.2m时,合并计算;>1.2m时,扩大顶面以下的基础部分,按无肋带形基础项目计算,扩大顶面以上部分,按墙项目计算。
②箱式基础分别按基础、柱、墙、梁、板等有关规定计算。
③设备基础:设备基础除块体(块体设备基础是指没有空间的实心混凝土形状)以外,其他类型设备基础分别按基础、柱、墙、梁、板等有关规定计算。
(3)柱:按设计图示尺寸以体积计算。
①有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算;
②无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
③框架柱的柱高,应自柱基上表面至柱顶面高度计算。
④构造柱按全高计算,嵌接墙体部分(马牙槎)并入柱身体积。
⑤依附柱上的牛腿,并入柱身体积内计算。
⑥钢管混凝土柱以钢管高度按照钢管内经计算混凝土体积。
(4)墙:按设计图示尺寸以体积计算,扣除门窗洞口及0.3m2以外孔洞所占体积,墙垛及凸出部分并入墙体积内计算。直形墙中门窗洞口上、下的连梁并入墙体积;短肢剪力墙结构砌体内门窗洞口上、下的连梁并入短肢剪力墙体积。
墙与柱连接时墙算至柱边;墙与梁连接时墙算至梁底;墙与板连接时板算至墙侧;未凸出墙面的暗梁暗柱并入墙体积。
(5)梁:按设计图示尺寸以体积计算,伸入砖墙内的梁头、梁垫并入梁体积内。
①梁与柱连接时,梁长算至柱侧面;
②主梁与次梁连接时,次梁长算至主梁侧面。
(6)板:按设计图示尺寸以体积计算,不扣除单个面积0.3m2以内的柱、垛及孔洞所占体积。
①有梁板包括梁与板,按梁、板体积之和计算。
②无梁板按板和柱帽体积之和计算。
③各类板伸入砖墙内的板头并入板体积内计算,薄壳板的肋、基梁并入薄壳体积内计算。
④空心板按设计图示尺寸以体积(扣除空心部分)计算。
(7)栏板、扶手按设计图示尺寸以体积计算,伸入砖墙内的部分并入栏板、扶手体积计算。
(8)挑檐、天沟按设计图示尺寸以墙外部分体积计算。挑檐、天沟板与板(包括屋面板)连接时,以外墙外边线为分界线;与梁(包括圈梁等)连接时,以梁外边线为分界线;外墙外边线以外为挑檐、天沟。
(9)凸阳台(凸出外墙外侧用悬挑梁悬挑的阳台)按阳台项目计算;凹进墙内的阳台,按梁、板分别计算,阳台栏板、压顶分别按栏板、压顶项目计算。
(10)雨篷梁、板工程量合并,按雨篷以体积计算,高度≤400mm的栏板并入雨篷体积内计算,栏板高度>400mm时,其超过部分,按栏板计算。
(11)楼梯(包括休息平台,平台梁、斜梁及楼梯的连接梁)按设计图示尺寸以水平投影面积计算,不扣除宽度<0.5m 楼梯井,伸入墙内部分不计算。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界,带门或门洞的封闭楼梯间按楼梯间整体水平投影净面积计算。
(12)散水、台阶按设计图示尺寸,以水平投影面积计算。台阶与平台连接时其投影面积应以最上层踏步外沿加300mm计算。
(13)场馆看台、地沟、混凝土后浇带按设计图示尺寸以体积计算。
(14)二次灌浆、空心砖内灌注混凝土,按照实际灌注混凝土体积计算。
(15)空心楼板筒芯、箱体安装、均按体积计算。
2.预制混凝土。
预制混凝土均按图示尺寸以体积计算,不扣除构件内钢筋、铁件及小于0.3m2以内孔洞所占体积。
3.预制混凝土构件接头灌缝。
预制混凝土构件接头灌缝,均按预制混凝土构件体积计算。
二、钢筋。
1.现浇、预制构件钢筋,按设计图示钢筋中心线长度外加搭接长度乘以单位理论质量计算。
2.除钢筋端部弯钩按理论弯曲中线长度计算外,其他弯曲部位均按直形折线长度计算。
2.钢筋搭接长度和接头数量按设计图示及规范要求计算;设计图示及规范要求未标明的长钢筋,按每9m一个搭接(接头)计算。
3.箍筋或分布钢筋等按间距计算的钢筋数量按间隔数量向上取整加1计算。
4.先张法预应力钢筋按设计图示钢筋长度乘以单位理论质量计算。
5.后张法预应力钢筋按设计图示钢筋(绞线、丝束)长度乘以单位理论质量计算。
(1)低合金钢筋两端均采用螺杆锚具时,钢筋长度按孔道长度减0.35m计算,螺杆另行计算。
(2)低合金钢筋一端采用镦头插片,另一端采用螺杆锚具时,钢筋长度按孔道长度计算,螺杆另行计算。
(3)低合金钢筋一端采用镦头插片,另一端采用帮条锚具时,钢筋按增加0.15m 计算;两端均采用帮条锚具时,钢筋长度按孔道长度增加0.3m计算。
(4)低合金钢筋采用后张混凝土自锚时,钢筋长度按孔道长度增加0.35m计算。
(5)低合金钢筋(钢绞线)采用JM、XM、QM 型锚具,孔道长度≤20m 时,钢筋长度按孔道长度增加1m计算;孔道长度>20m时,钢筋长度按孔道长度增加1.8m计算。
(6)碳素钢丝采用锥形锚具,孔道长度≤20m时,钢丝束长度按孔道长度增加1m计算;孔道长度>20m时,钢丝束长度按孔道长度增加1.8m计算。
(7)碳素钢丝采用墩头锚具时,钢丝束长度按孔道长度增加0.35m计算。
6.预应力钢丝束、钢绞线锚具安装按套数计算。
7.当设计要求钢筋接头采用机械连接时,按数量计算,不再计算该处的钢筋搭接长度。
8.植筋按数量计算,植入钢筋按外露和植入部分之和长度乘以单位理论质量计算。
9.钢筋网片、混凝土灌注桩钢筋笼、地下连续墙钢筋笼按设计图示钢筋长度乘以单位理论质量计算。
10.混凝土构件预埋铁件、螺栓,按设计图示尺寸,以质量计算。
三、混凝土构件运输与安装。
1.预制混凝土构件运输及安装除另有规定外,均按构件设计图示尺寸,以体积计算。
2.预制混凝土构件安装。
(1)预制混凝土矩形柱、工形柱、双肢柱、空格柱、管道支架等安装,均按柱安装计算。
(2)组合屋架安装,以混凝土部分体积计算,钢杆件部分不计算。
(3)预制板安装,不扣除单个面积≤0.3㎡的孔洞所占体积,扣除空心板空洞体积。
返回→ 吉林省建筑工程计价定额2019
吉林省建筑工程计价定额2019,吉林省建筑工程计价定额2019电子版,《吉林省建筑工程计价定额》(JLJD-JZ-2019),吉林土建费用定额2019,吉林省建筑工程计价定额2019定额解释说明及工程量计算规则,2019吉林建筑预算定额,吉林2019建筑定额电子版,吉林省建筑工程计价定额2019下载。
