D.1.1土石方工程_广东省市政工程综合定额2018

广东省市政工程综合定额2018电子版在线,广东省市政定额2018定额章节说明和工程量计算规则
第一册《通用项目》
D.1.1土石方工程
定额说明

一、本章定额包括平整场地、原土打夯、人工挖运土方、 机械挖运土方、人工凿岩石、人工打眼爆破石方、石方人工场内运输、机械打眼爆破石方、凿岩机破碎石方、岩石破碎机破碎岩石、 静力爆破岩石、石方控制爆破、机械挖运石方、 自卸汽车运石方、挖掘机转堆松散石方及机械垂直运输石方等内容。工程计量前,应了解以下事项:
1. 地下水位标高及排(降)水方法;
2. 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;
3. 岩石开凿、爆破方法、石碴清运方法及运距;
4. 其他需了解的有关事项。
二、一般规定
1. 本章的土石方工程除定额注明外,挖、运土石方按挖掘前的天然密实度体积考
虑,填方按夯(压)实或松填后的体积考虑,如需体积折算按下表:

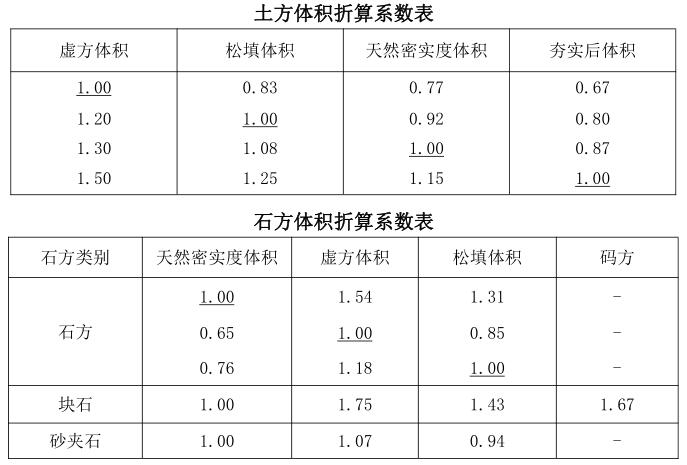

土方体积折算系数表

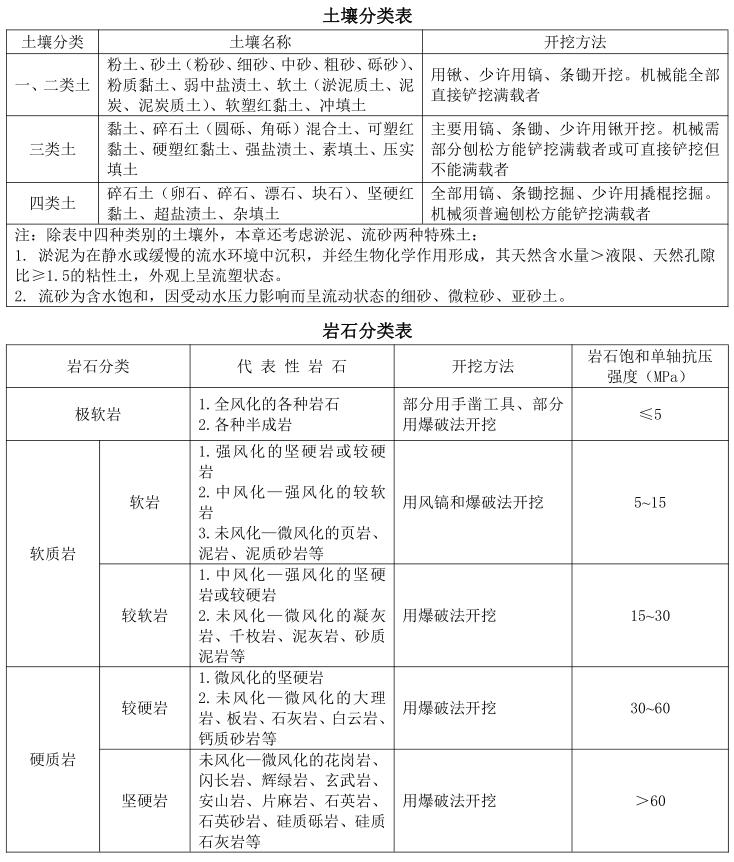

2. 土石方工程土壤及岩石类别的划分,依照工程勘测资料与《土壤分类表》、《岩石分类表》对照后确定。

3. 干土、湿土的划分:首先应以地质勘测资料为准,含水率<25%为干土,含水率≥25%不超液限的(超液限为淤泥)为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,土方按干土计算,降水措施费用应另行计算。
4. 平整场地、沟槽、基坑、一般土石方划分规定:场地厚度≤±30cm的就地挖、填、运、找平为平整场地;底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超出上述范围则为一般土石方。
5. 本章土石方挖运定额子目未包含现场障碍物清除(清表)、地下水位以下施工的排(降)水、地表水排除及边坡支护的工作内容,发生时应套用相应子目另行计算。
6. 本章土石方运输子目适用于50km以内的运输,运距超过50km的按相关管理部门的规定计算,运输之外的收纳费用等其他费用未包含在定额中。
7. 本章土石方运输子目是按每天8小时的运输作业时间综合考虑的,如各市对土石方场外运输有时间限制,作业时间不足8小时的可计算工效损失费,每减少1小时按土石方机械运输子目中的机具费乘以4.2%计算。
8. 本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,已考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。
9. 推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%,其运距按坡度区段斜长乘以下表系数计算:

三、土方
1. 平整场地±30cm内,已综合考虑了挖填土方的平衡,计算挖填土方时,不扣除平整场地的相应土方。道路和给排水等管道不计平整场地。
2. 土方定额子目是按干土编制的,人工挖湿土时,相应定额子目人工费乘以系数1.18;机械挖湿土时,相应定额子目人工费、机具费乘以系数1.10。
3. 桩间挖土不扣除桩芯直径60cm以内或类似尺寸桩体所占体积。人工挖桩间土方,相应定额子目人工费乘以系数1.30;机械挖桩间土方,相应定额子目人工费、机具费乘以系数1.10。
4. 推土机推土、铲运机铲土的平均土层厚度小于30cm时,推土机台班消耗量乘以1.25,铲运机台班消耗量乘以系数1.17。
5. 土方大开挖后再挖地槽、地坑,其深度按大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输。
6. 除大型支撑基坑土方开挖定额子目外, 在支撑下挖土,挖沟槽、基坑土方定额子目乘以系数1.20。支撑下挖土方工程量按基坑内支撑系统的水平投影面积乘以设计挖土深度计算。先开挖后支撑的不属于支撑下挖土。
7. 挖掘机在垫板上进行作业,相应定额子目的人工费、机具费乘以系数1.25,搭拆垫板的费用另行计算。
8. 推土机、铲运机推铲未经压实的积土时,相应定额子目乘以系数0.73。
9. 机械挖土方需人工辅助开挖时,按施工组织设计的规定分别计算机械、人工挖土工程量,如施工组织设计无规定的,按机械挖土方95%、人工挖土方5%计算。人工挖土执行底层土质相应定额子目乘以系数1.50。
10. 淤泥、流砂运输定额按即挖即运考虑。对没有即时运走的,经晾晒后的淤泥、流砂按装运土方定额子目计算。
11. 大型支撑基坑土方开挖定额子目适用于地下连续墙、混凝土板桩、钢板桩等做围护跨度大于7m的深基坑开挖。定额中已包含人工辅助开挖、坑内排水及挖湿土。若需采用井点降水或支撑安拆需打拔中心稳定桩等,其费用另行计算。

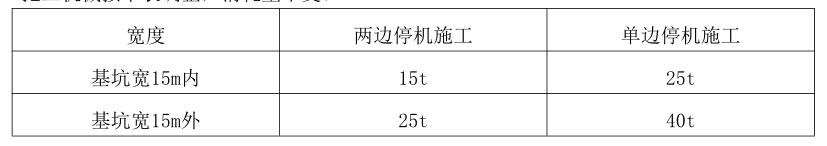

12. 大型支撑基坑土方开挖是按两边停机施工考虑,由于场地狭小只能单面施工时,挖土机械按下表调整,消耗量不变。

四、石方
1. 石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料(除石方控制爆破子目外)另行计算。
2. 定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算
3. 定额中的爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、架设安全屏障等,发生时另行计算。
本文发布自造价学社网zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
工程量计算规则

一、平整场地、原土打夯按设计图示尺寸以“㎡”计算。
二、人工土方
1. 人工挖一般土方、淤泥流砂、挖沟槽基坑土方按设计图示尺寸(包括基础工作面、放坡)以“m³”计算。
2. 土方人工场内运输、人工装自卸车以“m³”计算。
3. 采用人力垂直运输土方,运距折合人工水平运距7倍计算。
三、机械土方
1. 机械挖土方、淤泥流砂、挖沟槽基坑土方、机械挖装土方、淤泥流砂、挖装沟槽基坑土方按设计图示尺寸(包括基础工作面、放坡)以“m³”计算。
2. 大型支撑基坑土方按设计图示尺寸以“m³”计算。
3. 机械装土、自卸汽车运土方、淤泥流砂、 铲运机铲运土方、推土机推土、挖掘机转堆土方和机械垂直运输土方以“m³”计算。
4. 挖掘机转堆松散土方及机械垂直运输土方以“m³”计算。
五、 土方开挖平均厚度按原地面标高至设计标高间的平均厚度确定。
六、 管道沟槽开挖的长度按设计图示中心线计算。沟底宽度、放坡及工作面按设计规定计算。设计没有明确的,放坡及工作面工程量按表一、表二规定计算。

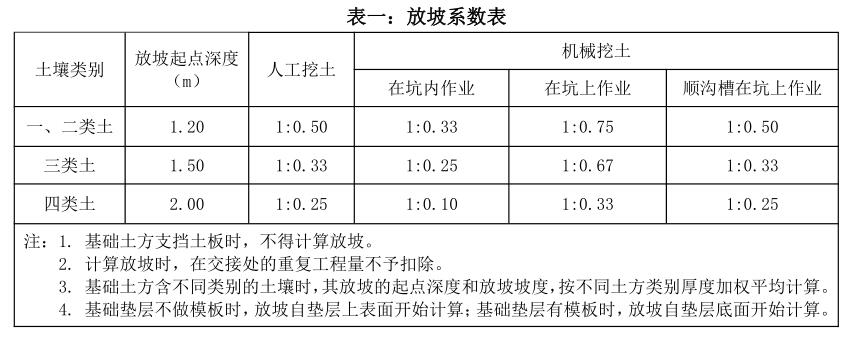

表一:放坡系数表

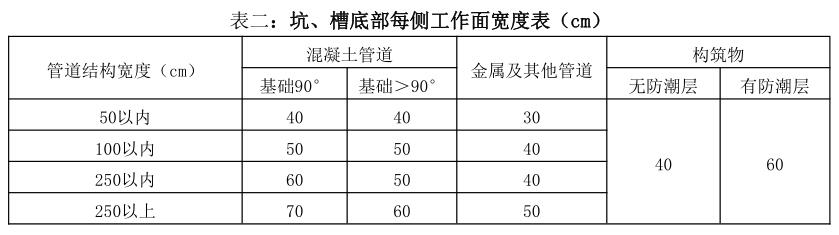

表二 :坑、槽底部每侧工作面宽度表(cm)

管道结构宽度:无管座按管道外径计算;有管座的按管座外缘计算。构筑物按基础外缘计算。设挡土板每侧增加10cm工作面。砂、石等基础、垫层不属于管座。

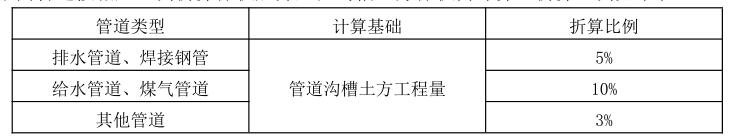

七、计算管道沟槽土方工程量时,各种井类及管道接口等处需加宽增加的土方量,区分不同管道按相应比例折算体积后并入挖沟槽土方体积内计算,折算比例见下表:

八、土方运输距离按施工组织设计以挖方区重心至填方区重心或弃方区重心之间最短距离确定。铲运机铲运土运距,按挖方区重心至卸方区重心加转向距离45m计算。
九、人工打眼爆破平基石方、槽坑石方按设计图示尺寸以“m³”计算。
十、石方人工场内运输、人工装自卸车以“m³”计算。
十一、采用人力垂直运输石方,运距折合人工水平运距7倍计算。
十二、机械打眼爆破平基石方、槽坑石方按设计图示尺寸以“m³”计算。
十三、凿岩机破碎石方、岩石破碎机破碎岩石按设计要求或施工组织方案进行破碎,以“m³”计算。
十四、 静力爆破平基岩石、静力爆破槽坑岩石按设计图示尺寸以“m³”计算。
十五、平基石方控制爆破、 槽坑石方控制爆破按设计图示尺寸以“m³”计算。
十六、开凿和爆破石方宽度及深度允许超挖量为:较软岩和较硬岩为200mm、坚硬岩为150mm,并入石方量计算。
十七、挖掘机挖松散石方、挖掘机挖装松散石方、装载机装松散石方、 自卸汽车运石方以“m³”计算。
十八、挖掘机转堆松散石方及机械垂直运输石方以“m³”计算。
十九、石方运输距离按施工组织设计以挖方区重心至填方区重心或弃方区重心之间最短距离确定。铲运机铲运石运距,按挖方区重心至卸方区重心加转向距离45m计算。
二十、土石方回填
1.松填、人工夯实、夯实机夯实按设计要求的密实度及图示尺寸以“m³”计算。
2.管(基)坑回填砂、石屑按设计图示尺寸以“m³”计算。
3.压路机碾压土、石方按设计要求的密实度及图示尺寸以“m³”计算。

返回→ 广东市政工程定额2018第一册《通用项目》

返回→ 广东省市政工程综合定额2018

广东省市政工程综合定额(2018),广东省市政工程综合定额2018电子版,广东省市政工程综合定额2018定额解释说明及工程量计算规则,2018广东市政定额,广东2019市政定额电子版,广东省市政工程定额2018下载。
