桩基础工程_广东省房屋建筑工程概算定额2014
广东省房屋建筑工程概算定额电子版在线,广东省房屋建筑工程概算定额章节说明和工程量计算规则
1.本章所有桩的长度,按打桩地面至桩底的长度计算,超出地面的桩长度不得计算,成孔灌注混凝土桩的计算桩长以成孔长度为准。
2.本章桩基础工程按陆地上打桩考虑,包括预制混凝土桩、成孔混凝土灌注桩、钢管桩、钢板桩、其他桩、地下连续墙等项目,不同土壤类别、机械类别和性能均包括在定额内,不包括清除地下障碍物。
3.打(压)试验桩套相应打(压)桩子目,人工、机械台班消耗量乘以系数2.00。

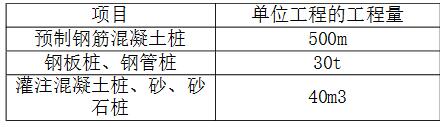

4.单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗按相应子目乘以系数1.25。
5.沉管混凝土灌注桩,钻(冲)孔灌注桩、地下连续墙的混凝土含量按1.20扩散系数考虑。
6.金属材料摊销中包括桩帽、送桩器、桩帽盖、钢管、钢模、金属设备及料斗等,不包括钢板桩。
7.地下连续墙、锚杆的入岩增加费单独计算。全风化岩、强风化岩不作入岩,微风入岩作入岩计算,中风化岩按入岩相应子目乘以系数0.70。
二、打(压)预制方桩包括接桩、桩尖、凿桩头、桩头弃碴外运等工作。打(压)预制管桩包括接桩、桩尖,切割桩头、桩头弃碴外运、桩头插钢筋和捣桩芯混凝土等工作。
三、钢管桩按成品考虑,定额已经包括接桩、割桩帽、桩芯取土、运土,捣桩芯混凝土等工作,不含防腐处理费用。
四、成孔灌注桩
1.沉管混凝土灌注桩,钻(冲)孔灌注桩包括入岩、桩芯混凝土、钢筋笼制安、凿桩头、桩头弃碴运输、泥浆外运输等工作内容。
2.人工挖孔桩包括挖土、入岩、护壁、桩芯混凝土、钢筋笼制安、凿桩头、碴土外运等工作。
3.旋挖成孔灌注桩包括成孔、入岩、钢筋笼制安、凿桩头、桩头弃碴运输、泥浆运输等工作。
4.高压旋喷桩,单位长度水泥用量不同时可以换算,应扣除桩上部空孔材料用量。
5.喷浆(粉)桩(深层搅拌桩)水泥损耗率按4%。设计水泥投放量与定额消耗量不同时,根据设计要求调整。
五、钢板桩分为打拔钢板桩及打钢板桩(不拔),钢板桩按成品考虑,并已含安、拆导向夹具等工作内容。
六、地下连续墙包括成槽、导墙、钢筋网片制安、捣混凝土、泥浆运输、泥浆池槽砌筑拆除等工作,但没考虑入岩,入岩增加费另按相应子目计算。
七、锚杆钻孔、灌浆,高于地面1.2m处作业搭设的操作平台,按实际搭设长度乘以2m宽,套内脚手架相应子目。喷射混凝土未包括搭设平台的费用。
八、土钉子目不含钢筋(管)的制作,钢筋(管)另行按±0.00以下结构钢筋相应子目计算。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
2.1.1 打(压)预制混凝土方桩工程量,按桩长以长度(包括桩尖)计算。
2.1.2 打(压)预制混凝土管桩工程量,按不包括桩尖长度计算。
2.2 打(压)钢管桩
2.2.1 打(压)钢管桩工程量按桩长理论质量以质量计算。
2.3 成孔混凝土灌注桩
2.3.1 沉管灌注混凝土桩工程量,按桩长乘以设计截面面积以体积计算。
2.3.2 夯扩桩工程量,按桩长乘以设计截面面积以体积计算。
2.3.3 钻(冲)孔桩工程量,按桩长乘以设计截面面积以体积计算。
2.3.4 旋挖桩工程量,按桩长乘以设计截面面积以体积计算。
2.3.5 人工挖孔桩工程量,按成孔长度乘以设计截面面积以体积计算。
2.4 钢板桩
2.4.1 打拔钢板桩工程量,按钢板桩的设计深度乘以长度的理论质量以质量计算。
2.5 其他桩
2.5.1 微型桩工程量,按设计图示尺寸以长度计算。
2.5.2 砂石灌注桩工程量,按桩长(包括桩尖)乘以设计截面面积以体积计算。
2.5.3 高压旋喷桩工程量,按桩长以长度计算。
2.5.4 深层搅拌桩工程量,按桩长以长度计算。
2.6 地下连续墙
2.6.1 地下连续墙工程量,按设计图示墙中心线乘以厚度槽深以体积计算。
2.6.2 地下连续墙入岩增加费按设计要求以体积计算。
2.7 基础结构加固
2.7.1 锚杆、土钉成孔、灌浆工程量按设计长度以长度计算。
2.7.2 支护钢支撑、锚杆、土钉钢筋制安工程量,按设计以理论质量计算。
2.7.3 高压定喷防渗墙工程量,按设计图示尺寸以垂直投影面积计算。
2.7.4 喷射混凝土工程量,按设计图示尺寸以面积计算。
返回→ 广东省房屋建筑工程概算定额2014
在线广东省房屋建筑工程概算定额,广东省房屋建筑工程概算定额解释说明及工程量计算规则,广东省建筑工程概算定额2014下载,广东省最新定额,广东省概算定额电子版下载,广东建筑概算定额,广东省建筑工程概算定额2014。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
桩基础工程一、一般说明
定额说明
1.本章所有桩的长度,按打桩地面至桩底的长度计算,超出地面的桩长度不得计算,成孔灌注混凝土桩的计算桩长以成孔长度为准。
2.本章桩基础工程按陆地上打桩考虑,包括预制混凝土桩、成孔混凝土灌注桩、钢管桩、钢板桩、其他桩、地下连续墙等项目,不同土壤类别、机械类别和性能均包括在定额内,不包括清除地下障碍物。
3.打(压)试验桩套相应打(压)桩子目,人工、机械台班消耗量乘以系数2.00。
4.单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗按相应子目乘以系数1.25。
5.沉管混凝土灌注桩,钻(冲)孔灌注桩、地下连续墙的混凝土含量按1.20扩散系数考虑。
6.金属材料摊销中包括桩帽、送桩器、桩帽盖、钢管、钢模、金属设备及料斗等,不包括钢板桩。
7.地下连续墙、锚杆的入岩增加费单独计算。全风化岩、强风化岩不作入岩,微风入岩作入岩计算,中风化岩按入岩相应子目乘以系数0.70。
二、打(压)预制方桩包括接桩、桩尖、凿桩头、桩头弃碴外运等工作。打(压)预制管桩包括接桩、桩尖,切割桩头、桩头弃碴外运、桩头插钢筋和捣桩芯混凝土等工作。
三、钢管桩按成品考虑,定额已经包括接桩、割桩帽、桩芯取土、运土,捣桩芯混凝土等工作,不含防腐处理费用。
四、成孔灌注桩
1.沉管混凝土灌注桩,钻(冲)孔灌注桩包括入岩、桩芯混凝土、钢筋笼制安、凿桩头、桩头弃碴运输、泥浆外运输等工作内容。
2.人工挖孔桩包括挖土、入岩、护壁、桩芯混凝土、钢筋笼制安、凿桩头、碴土外运等工作。
3.旋挖成孔灌注桩包括成孔、入岩、钢筋笼制安、凿桩头、桩头弃碴运输、泥浆运输等工作。
4.高压旋喷桩,单位长度水泥用量不同时可以换算,应扣除桩上部空孔材料用量。
5.喷浆(粉)桩(深层搅拌桩)水泥损耗率按4%。设计水泥投放量与定额消耗量不同时,根据设计要求调整。
五、钢板桩分为打拔钢板桩及打钢板桩(不拔),钢板桩按成品考虑,并已含安、拆导向夹具等工作内容。
六、地下连续墙包括成槽、导墙、钢筋网片制安、捣混凝土、泥浆运输、泥浆池槽砌筑拆除等工作,但没考虑入岩,入岩增加费另按相应子目计算。
七、锚杆钻孔、灌浆,高于地面1.2m处作业搭设的操作平台,按实际搭设长度乘以2m宽,套内脚手架相应子目。喷射混凝土未包括搭设平台的费用。
八、土钉子目不含钢筋(管)的制作,钢筋(管)另行按±0.00以下结构钢筋相应子目计算。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
工程量计算规则2.1 打(压)预制混凝土桩
2.1.1 打(压)预制混凝土方桩工程量,按桩长以长度(包括桩尖)计算。
2.1.2 打(压)预制混凝土管桩工程量,按不包括桩尖长度计算。
2.2 打(压)钢管桩
2.2.1 打(压)钢管桩工程量按桩长理论质量以质量计算。
2.3 成孔混凝土灌注桩
2.3.1 沉管灌注混凝土桩工程量,按桩长乘以设计截面面积以体积计算。
2.3.2 夯扩桩工程量,按桩长乘以设计截面面积以体积计算。
2.3.3 钻(冲)孔桩工程量,按桩长乘以设计截面面积以体积计算。
2.3.4 旋挖桩工程量,按桩长乘以设计截面面积以体积计算。
2.3.5 人工挖孔桩工程量,按成孔长度乘以设计截面面积以体积计算。
2.4 钢板桩
2.4.1 打拔钢板桩工程量,按钢板桩的设计深度乘以长度的理论质量以质量计算。
2.5 其他桩
2.5.1 微型桩工程量,按设计图示尺寸以长度计算。
2.5.2 砂石灌注桩工程量,按桩长(包括桩尖)乘以设计截面面积以体积计算。
2.5.3 高压旋喷桩工程量,按桩长以长度计算。
2.5.4 深层搅拌桩工程量,按桩长以长度计算。
2.6 地下连续墙
2.6.1 地下连续墙工程量,按设计图示墙中心线乘以厚度槽深以体积计算。
2.6.2 地下连续墙入岩增加费按设计要求以体积计算。
2.7 基础结构加固
2.7.1 锚杆、土钉成孔、灌浆工程量按设计长度以长度计算。
2.7.2 支护钢支撑、锚杆、土钉钢筋制安工程量,按设计以理论质量计算。
2.7.3 高压定喷防渗墙工程量,按设计图示尺寸以垂直投影面积计算。
2.7.4 喷射混凝土工程量,按设计图示尺寸以面积计算。
