G.1.1 土石方工程_广东省城市地下综合管廊工程综合定额2018

广东省城市地下综合管廊工程综合定额电子版在线,广东省综合管廊工程定额章节说明和工程量计算规则
G.1.1 土石方工程
定额说明
一、本章包括土方工程、石方工程和管沟回填等。
二、沟槽、基坑、平整场地和一般土石方的划分:底宽7m以内,底长大于底宽3倍以上按沟槽计算;底长小于底宽3倍以内且基坑底面积在150m2以内按基坑计算;厚度在30cm以内就地挖、填土按平整场地计算;超过上述范围的土、石方按一般土方和一般石方计算。
三、土石方运距应以挖方重心至填方重心或弃方重心最近距离计算,挖方重心、填方重心、弃方重心按施工组织设计确定。如遇下列情况应增加运距:

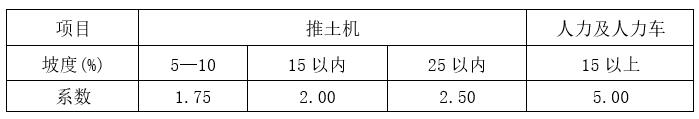

1.人力及人力车运土、石方上坡坡度在15%以上,推土机重车上坡坡度大于5%,斜道运距按斜道长度乘以下表系数。

2.采用人力垂直运输土、石方、淤泥、流砂,垂直深度每m折合水平运距7m计算。
四、坑、槽底加宽应按设计图纸尺寸计算,设计文件未明确的按施工组织设计数据或图纸尺寸计算,设计文件和施工组织设计均未明确的可按下表计算。
坑、槽底部每侧工作面宽度表 (单位:cm)

管道结构宽度:无管座按管道外径计算,有管座按管道基础外缘计算,构筑物按基础外缘计算,如设挡土板则每侧增加15cm。
五、管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按有关规定如实计算。管沟回填土应扣除管道、基础、垫层和各种构筑物所占的体积。
六、土壤分类详见土壤分类表

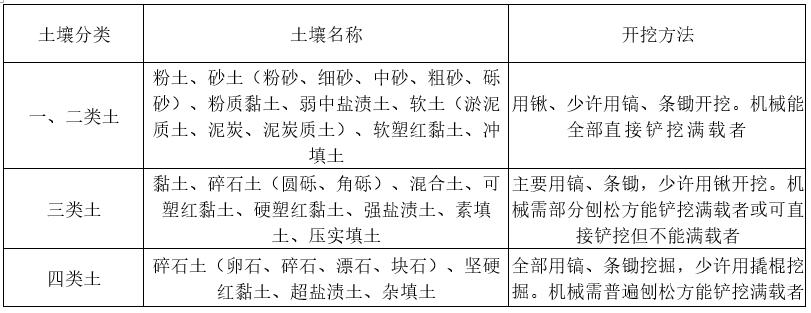

土壤分类表

注:1.本表土的名称及其含义按现行国家标准《岩土工程勘察规范》GB50021-2001(2009年局部修订版)定义。
2.除表中四类土壤外,本章还考虑淤泥、流砂两种特殊土:
(1)淤泥为在静水或缓慢的流水环境中沉积,并经生物化学作用形成,其天然含水率>液限,天然空隙比≥1.5的粘性土,外观上呈流塑状态。
(2)流砂为含水饱和.因受动水压力影响而呈流动状态的细砂、微粒砂、亚砂土。
七、岩石分类详见岩石分类表

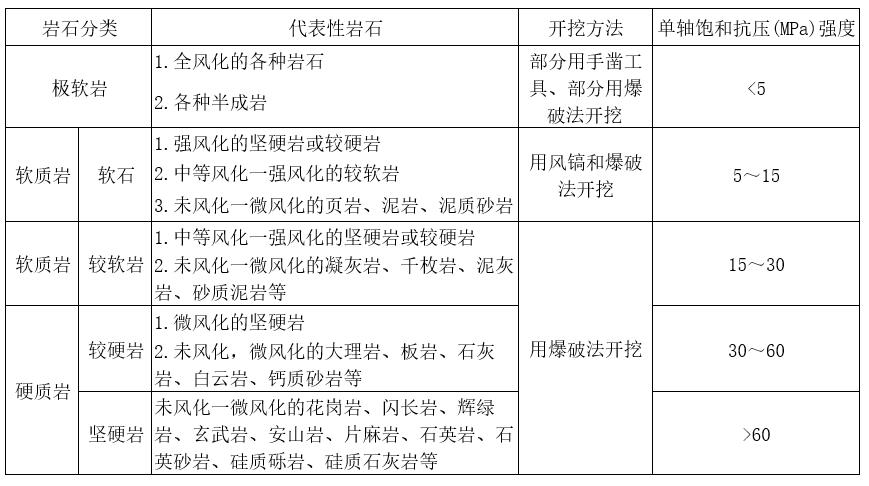

岩石分类表

注:本表依据现行国家标准《工程岩体分级标准》CB50218-94和《岩土工程勘察规范》GB50021-2001(2009年局部修订版)整理。
八、干土、湿土划分:首先以地质勘察资料为准,含水率大于或等于25%、不超过液限的为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土:除大型支撑基坑土方开挖定额子目外,挖湿土时,人工和机械挖土子目乘以系数1.18,干、湿土工程量分别计算。采用井点降水的土方应按干土计算。
九、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的费用另行计算。
十、推土机推土的平均土层厚度小于30cm时,推土机台班乘以系数1.25。
十一、除大型支撑下土方开挖定额子目外,在支撑下挖土,按实挖体积,人工挖土子目乘以系数1.43、机械挖土子目乘以系数1.20。先开挖后支撑的不属于支撑下挖土。
十二、挖密实的钢碴,按挖四类土,人工子目乘以系数2.50、机械子目乘以系数1.50。
十三、人工挖土中遇碎、砾石含量在31%~50%的密实黏土或黄土时按四类土乘以系数1.43,碎、砾石含量超过50%时另行处理。
十四、三、四类土壤的土方二次翻挖按降低一级类别套用相应定额。淤泥翻挖执行相应挖淤泥子目。
十五、大型支撑下土方定额适用于地下连续墙、混凝土板桩、钢板桩等围护的跨度大于5m的一般土方开挖。定额中 已包括湿土排水,若需采用井点降水或支撑安拆需打拨中心稳定桩时,其费用另行计算。

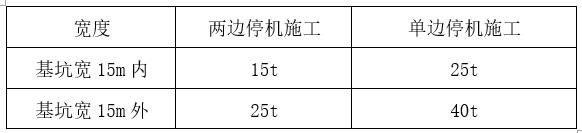

十六、大型支撑下土方开挖由于场地狭小只能单面施工时,挖土机械按下表调整。

十七、平整场地系指建(构)筑物所在现场厚度≤30cm的就地挖、填及平整。挖填土方厚度>30cm时,全部厚度按一般土方相应规定另行计算,但仍计算平整场地。
十八、除大型支撑下土方定额子目外,机械挖土方中如需人工辅助开挖(包括切边、修整底边和修整沟槽底坡度),机械挖土按实挖土方量的95%计算,人工挖土按实挖土方量的5%计算,执行底层土质相对应子目乘以系数1.50。
十九、大型支撑下挖松散石方(经静力爆破、控制爆破及一般爆破等处理解小后的石方)执行相应的机械挖松散石方定额,人工、机械乘以系数1.20。
二十、本章定额中的大型机械是按建设工程施工机械台班费用规则中机械的种类、型号、功率等分别考虑的,在执行中应根椐企业的机械既有情况及施工组织设计方案的配备情况执行相应定额。
二十一、本章定额子目表中的施工机械是按合理的机械进行配备,在执行中不得因机械型号不同而调整。
二十二、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。人工挖桩间土方按定额相应子目的人工费乘以系数1.30;机械挖桩间土方按定额相应子目的人工费、机械台班消耗量乘以系数1.10。挖桩间土为湿土时,按规定的挖桩间土和湿土调整系数相加计算。
二十三、本章定额未包括地表水排除费用,发生时应另行计算。
二十四、石方爆破
1.石方爆破是按炮眼法松动爆破编制,不分明炮、闷炮,闷炮的覆盖材料(除石方控制爆破外)另行计算。
2.定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中如出现地下渗水、积水时,其处理费用另行计算。
3.定额中爆破子目(石方控制爆破除外)未计爆破所需的安全设施、架设安全屏障等,发生另行计算。
4.爆破项目定额包括了爆破后工作面清理工作。
二十五、支挡土板定额子目分密板和疏板,密板是指满支挡土板,板距不大于30cm;
疏板是指间隔支挡土板,板距不大于150cm。实际间距不同时不作调整。
二十六、本章定额子目中未包括现场障碍物清理,障碍物清理费用另行计算。弃土、石方的场地占用费按当地规定另行计算。
二十七、本章定额子目中为满足环保要求而配备了洒水汽车在施工现场降尘,如实际施工中未采用洒水汽车降尘的,应扣除洒水汽车和水的费用。
工程量计算规则
一、土方的挖、推、铲、装、运等体积均以天然密实体积以“m3”计算,填方按压(夯)实后的体积计算。不同状态的土方体积按下表相关系数换算。

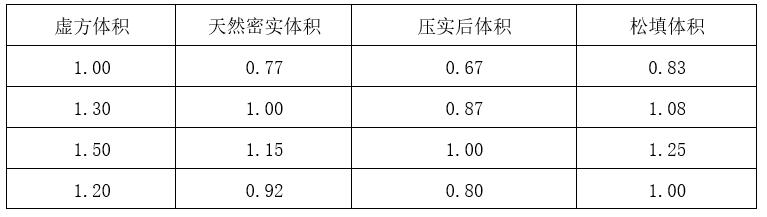

土方体积换算表

二、土方工程量按图纸尺寸计算。修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量并入土方工程量内。

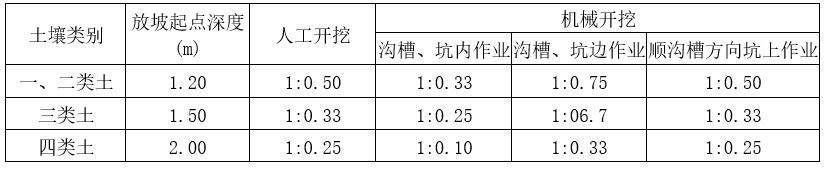

三、挖土放坡应按设计文件的数据或图纸尺寸计算,设计文件未明确的按施工组织设计的数据或图纸尺寸计算,设计文件未明确也无施工组织设计的可按下表计算。
放坡系数表

四、挖土交叉处产生的重复工程量不扣除。基础土方放坡,自基础(含垫层)底标高算起;如在同一断面内遇有数类土壤,其放坡系数可按各类土占全部深度的百分比加权计算。
五、淤泥、流砂的开挖及运输工程量均按设计图示尺寸天然密实体积(自然方)以“m3”计算。
六、大型支撑下土方开挖工程量按设计图示尺寸以“m3”计算。
七、挖桩间土方以外形底面积乘以挖土深度以“m3”计算。

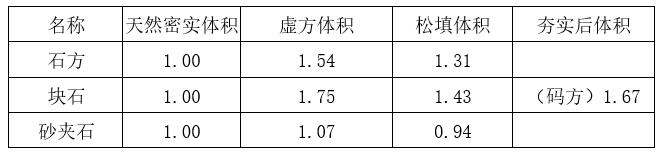

八、石方的凿、挖、推、装、运、破碎等体积均以天然密实体积以“m3”计算。不同状态的石方体积按石方体积换算表相关系数换算:
石方体积换算表

九、石方开凿、爆破工程量按图纸尺寸加允许超挖量计算,开挖坡面每侧允许超挖量:极软岩、软岩20cm,较软岩、硬质岩15cm。
十、平整场地工程量按施工组织设计尺寸以“m2”计算。
十一、填方按设计图示尺寸以“m3”计算。
十二、原土夯实与碾压按设计图示尺寸以“m2”计算。
十三、挡土板按槽、坑垂直支撑面以“m2”计算。
十四、基底钎探以垫层底面积以“m2”计算。

返回→ 广东省城市地下综合管廊工程综合定额2018

在线广东省城市地下综合管廊工程综合定额2018,广东省城市地下综合管廊工程综合定额解释说明及工程量计算规则,广东省综合管廊工程综合定额2018下载,广东省最新定额,广东省综合管廊定额电子版下载,广东综合管廊定额,广东省城市地下综合管廊工程综合定额2018。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331 造价学社官方21群

0 个评论

要回复文章请先登录注册
