G.1.2 地基处理及基坑支护工程_广东省城市地下综合管廊工程综合定额2018
广东省城市地下综合管廊工程综合定额电子版在线,广东省综合管廊工程定额章节说明和工程量计算规则
一、本章包括地基处理和基坑及边坡支护等。
二、填料加固项目适用于软弱地基挖土后的换填材料加固工程。
三、填料桩
1.振冲碎石桩定额中不包括泥浆排放处理的费用,需要时另行计算。
2.碎石桩与砂石桩的充盈系数为1.30,损耗率为2.00%。实测砂石配合比及充盈系数不同时可以调整。其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实系数1.33。
四、地基注浆
1.注浆所用的浆体材料用量如设计含量不同时可以换算,其他不变。
2.注浆项目中注浆管消耗量为摊销量,若为一次性使用,可进行调整。
3.废浆外运执行本册定额第三章桩基础工程相应子目,泥浆处理费用另行计算。
五、打拔钢板桩
1.打拔钢板桩土质类别按综合土类考虑,实际施工时不得调整。
2.打拔槽型钢板桩子目已包含支撑安拆,打拔拉森钢板桩子目均不包含支撑安拆。

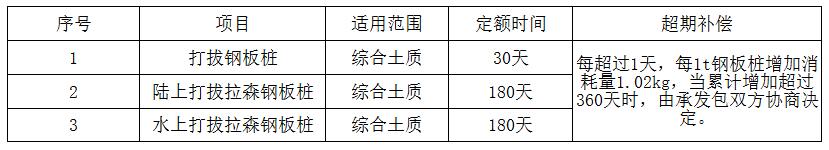

3.打拔钢板桩支护使用中,如实际支护时间(经验收合格之日起计算)超过定额时间时,可按下表调整:
4.如实际打拔钢板桩机械与定额所含的机械有不同时,不作换算。当实际支护或支撑的型钢种类不同时可按实换算,消耗量不变。
5.钢板桩防腐费用已经包括在其他材料费中。
6.打钢板桩定额主材摊销量综合考虑,如采用租赁钢板桩,钢板桩使用费另行计算(计入材料费),编制概(预)算时,钢板桩使用费可按每吨每月310元(除税价,含运费)标准参考使用,结算可按实计算,钢板桩使用费总额不超过钢板桩主材的2/3。同时套用打钢板桩子目时,按每10吨钢板桩的主材消耗量0.1吨进行换算,其他不变。
六、高压旋喷桩
1.高压旋喷桩定额已综合接头处的复喷工料,单位长度设计水泥用量不同时可以换算,其他不变。
2.高压旋喷桩空桩执行相应定额子目,扣除材料费,人工费和机械费乘以系数0.50。
七、深层搅拌水泥桩
1.深层搅拌水泥桩的水泥掺入量按加固土重(1800kg/m3)的13%考虑,如设计不同时可按实调整。
2.深层搅拌水泥桩定额已综合了正常施工工艺需要的重复喷浆(粉)和搅拌。
八、SMW工法搅拌桩
1.水泥掺入量按加固土重(1800kg/m3)的20%考虑,如设计不同时按实调整;定额子目按二搅二喷施工工艺考虑,设计不同时,每增(减)一搅一喷按相应定额子目人工和机械费增(减)40%计算。空搅部分按相应定额的人工和搅拌桩机台班乘以系数0.50计算,其他不变。
2.SMW工法搅拌桩设计要求全断面套打时,相应子目的人工及机械乘以系数1.50,其他不变。
九、地下连续墙
1.本节定额包括成槽、钢筋网片制作吊装、地下连续墙工字形钢板封口、入岩增加费、锁口管吊拔、浇捣连续墙混凝土等内容。
2.本节定额成槽子目是以连续墙厚80cm编制,当墙厚为60cm时,子目乘以系数1.10,当墙厚为100cm时,子目乘以系数0.95计算。
3.如有发生导墙修筑时,导墙土方开挖可套用本册定额第一章土石方工程中的相应子目。导墙模板、混凝土灌注和钢筋可套用本册定额相应章中的相应子目。导墙拆除费用另行计算。
4.地下连续墙定额项目未包括泥浆池的制作、拆除费用,发生时根据施工组织设计另行计算;护壁泥浆使用后的废浆运弃执行本册定额第三章相应子目。
5.预埋铁件执行本册定额第五章混凝土及钢筋混凝土工程相应项目。地下连续墙若设计增加检测管时,执行本册定额第三章桩基础工程相应项目。
6.锁口管吊拔定额中已包括锁口管的摊销费用。
十、锚杆、土钉
锚杆钻孔、灌浆高于地面1.2m处作业搭设的操作平台,按实际搭设长度乘以2m宽,套用满堂脚手架相应子目。
十一、高压定喷防渗墙
高压定喷防渗墙不包括钢筋制作及安装。
十二、大型钢支撑
1.大型钢支撑定额适用于地下连续墙、混凝土桩、拉森钢板桩等围护的跨度大于5m的管廊钢支撑工程。
2.定额基价不包括钢支撑制作、矫正、除锈、刷油漆费用。
3.实际支撑的型钢种类与本定额不同时可按实换算,人工和机械不变。
4.预埋铁件和混凝土支撑执行本册定额第五章混凝土和钢筋混凝土章相应子目计算。
5.实际支撑的型钢种类与本定额不同时可按实换算,人工和机械不变。
6.大型钢支撑使用费另行计算(计入材料费)。编制概(预)算时,大型支撑使用费可按每吨每月260元(除税价,含运费)计算,结算按实计算。使用费总额不超过钢板桩主材的2/3。
十三、喷射混凝土未包括搭设平台的费用,发生时按审定的施工方案计算。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
二、土工材料按设计图示尺寸以“m2”计算。
三、塑料排水板按设计图示尺寸以“m”计算。
四、抛石挤淤按设计图示尺寸以“m3”计算。
五、振冲碎石桩按设计桩长乘以设计桩截面积以“m3”计算。
六、振动砂石桩按设计桩长(包括桩尖)乘以设计桩截面积以“m3”计算。
七、钻孔压浆碎石桩、灰土桩按设计桩长(包括桩尖)乘以设计桩外径截面积以“m3”计算。
八、压密注浆钻孔数量按设计图示以钻孔深度以“m”计算,注浆数量按下列规定计算:
1.设计图纸明确加固土体体积的,按设计图纸注明的体积以“m3”计算。
2.设计图纸以布点形式图示土体加固范围的,则按两孔间距的一半作为扩散半径,以布点边线各加扩散半径,形成计算平面,计算注浆体积以“m3”计算。
3.如果设计图纸注浆点在钻孔灌注桩之间,按两注浆孔的一半作为每孔的扩散半径,依此圆柱体积计算注浆体积以“m3”计算。
九、分层注浆钻孔数量按设计图示以钻孔深度计算,注浆数量按设计图纸注明加固土体的体积以“m3”计算。
十、打拔钢板桩
1.打拔钢板桩按设计图示入土深度(即从自然地面至桩底深度)按理论质量以“t”计算。
2.当设计支护钢板桩单根长度大于12m需要接驳时,可计算钢板桩接头,接头数量以“个”计算。
十一、陆地打拨钢管桩工程量按设计入土深度以“t”计算。
十二、高压旋喷桩
1.实桩部分按设计有效桩长计算,即设计桩顶标高至桩底标高的长度以“m”计算。
2.空桩部分按自然地坪标高到设计桩顶标高的长度以“m”计算。
3.水平旋喷桩按设计有效桩长以“m”计算。
十三、深层搅拌桩
1.实桩部分按设计有效桩长计算,即设计桩顶标高至桩底标高的长度以“m”计算。
2.空桩部分按自然地坪标高到设计桩顶标高的长度以“m”计算,即设计桩顶标高至桩底标高计算。
十四、SMW工法搅拌桩按设计桩长以三轴每米计算,群桩间重叠部分不扣除,SMW工法搅拌桩中的插、拔型钢工程量按设计图示型钢质量以“t”计算。
十五、地下连续墙
1.地下连续墙成槽按设计图示墙中心线长乘以厚度乘以槽深体积以“m3”计算。
2.钢筋网片制作、安装工程量按设计图示钢筋长度乘以单位理论质量以“t”计算。
3.入岩增加费是以“m3”计算。其中:极软岩、软岩不计算入岩增加费,较软岩按实际入岩体积的70%计算,较硬岩、坚硬岩作全入岩体积计算。岩土分类见本册定额第一章土石方工程的岩石分类表。
4.锁口管按设计图示以“段”计算。
5.型钢板封口接头工程量按设计图示尺寸计算的理论质量以“t”计算。
6.灌注混凝土应以设计墙厚乘深度以“m3”计算。需要凿除墙顶浮浆时,可套用凿桩头子目。
7.泥浆外运按连续墙的成槽工程量以“m3’计算。
十六、锚杆、土钉
1.锚杆钻孔、灌浆和土钉成孔灌浆工程量按入土长度以“m”计算,入岩增加费按实际入岩长度以“m”计算。
2.锚杆制作安装、张拉工程量按设计长度乘以单位理论质量以“t”计算。
3.锚杆、土钉和微型桩的钢管按设计图示尺寸乘以单位理论质量以“t”计算。
十七、高压定喷防渗墙按设计图示尺寸按垂直投影面积以m2计算。
十八、大型钢支撑工程量安装及拆除工程量按设计图尺寸以理论质量以“t”计算。
十九、喷射混凝土工程量按设计图示尺寸以“m2”计算,喷射混凝土用钢筋网工程量按设计图示尺寸乘以单位理论质量以“t”计算。
返回→ 广东省城市地下综合管廊工程综合定额2018
在线广东省城市地下综合管廊工程综合定额2018,广东省城市地下综合管廊工程综合定额解释说明及工程量计算规则,广东省综合管廊工程综合定额2018下载,广东省最新定额,广东省综合管廊定额电子版下载,广东综合管廊定额,广东省城市地下综合管廊工程综合定额2018。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
G.1.2 地基处理及基坑支护工程
定额说明
一、本章包括地基处理和基坑及边坡支护等。
二、填料加固项目适用于软弱地基挖土后的换填材料加固工程。
三、填料桩
1.振冲碎石桩定额中不包括泥浆排放处理的费用,需要时另行计算。
2.碎石桩与砂石桩的充盈系数为1.30,损耗率为2.00%。实测砂石配合比及充盈系数不同时可以调整。其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实系数1.33。
四、地基注浆
1.注浆所用的浆体材料用量如设计含量不同时可以换算,其他不变。
2.注浆项目中注浆管消耗量为摊销量,若为一次性使用,可进行调整。
3.废浆外运执行本册定额第三章桩基础工程相应子目,泥浆处理费用另行计算。
五、打拔钢板桩
1.打拔钢板桩土质类别按综合土类考虑,实际施工时不得调整。
2.打拔槽型钢板桩子目已包含支撑安拆,打拔拉森钢板桩子目均不包含支撑安拆。
3.打拔钢板桩支护使用中,如实际支护时间(经验收合格之日起计算)超过定额时间时,可按下表调整:
4.如实际打拔钢板桩机械与定额所含的机械有不同时,不作换算。当实际支护或支撑的型钢种类不同时可按实换算,消耗量不变。
5.钢板桩防腐费用已经包括在其他材料费中。
6.打钢板桩定额主材摊销量综合考虑,如采用租赁钢板桩,钢板桩使用费另行计算(计入材料费),编制概(预)算时,钢板桩使用费可按每吨每月310元(除税价,含运费)标准参考使用,结算可按实计算,钢板桩使用费总额不超过钢板桩主材的2/3。同时套用打钢板桩子目时,按每10吨钢板桩的主材消耗量0.1吨进行换算,其他不变。
六、高压旋喷桩
1.高压旋喷桩定额已综合接头处的复喷工料,单位长度设计水泥用量不同时可以换算,其他不变。
2.高压旋喷桩空桩执行相应定额子目,扣除材料费,人工费和机械费乘以系数0.50。
七、深层搅拌水泥桩
1.深层搅拌水泥桩的水泥掺入量按加固土重(1800kg/m3)的13%考虑,如设计不同时可按实调整。
2.深层搅拌水泥桩定额已综合了正常施工工艺需要的重复喷浆(粉)和搅拌。
八、SMW工法搅拌桩
1.水泥掺入量按加固土重(1800kg/m3)的20%考虑,如设计不同时按实调整;定额子目按二搅二喷施工工艺考虑,设计不同时,每增(减)一搅一喷按相应定额子目人工和机械费增(减)40%计算。空搅部分按相应定额的人工和搅拌桩机台班乘以系数0.50计算,其他不变。
2.SMW工法搅拌桩设计要求全断面套打时,相应子目的人工及机械乘以系数1.50,其他不变。
九、地下连续墙
1.本节定额包括成槽、钢筋网片制作吊装、地下连续墙工字形钢板封口、入岩增加费、锁口管吊拔、浇捣连续墙混凝土等内容。
2.本节定额成槽子目是以连续墙厚80cm编制,当墙厚为60cm时,子目乘以系数1.10,当墙厚为100cm时,子目乘以系数0.95计算。
3.如有发生导墙修筑时,导墙土方开挖可套用本册定额第一章土石方工程中的相应子目。导墙模板、混凝土灌注和钢筋可套用本册定额相应章中的相应子目。导墙拆除费用另行计算。
4.地下连续墙定额项目未包括泥浆池的制作、拆除费用,发生时根据施工组织设计另行计算;护壁泥浆使用后的废浆运弃执行本册定额第三章相应子目。
5.预埋铁件执行本册定额第五章混凝土及钢筋混凝土工程相应项目。地下连续墙若设计增加检测管时,执行本册定额第三章桩基础工程相应项目。
6.锁口管吊拔定额中已包括锁口管的摊销费用。
十、锚杆、土钉
锚杆钻孔、灌浆高于地面1.2m处作业搭设的操作平台,按实际搭设长度乘以2m宽,套用满堂脚手架相应子目。
十一、高压定喷防渗墙
高压定喷防渗墙不包括钢筋制作及安装。
十二、大型钢支撑
1.大型钢支撑定额适用于地下连续墙、混凝土桩、拉森钢板桩等围护的跨度大于5m的管廊钢支撑工程。
2.定额基价不包括钢支撑制作、矫正、除锈、刷油漆费用。
3.实际支撑的型钢种类与本定额不同时可按实换算,人工和机械不变。
4.预埋铁件和混凝土支撑执行本册定额第五章混凝土和钢筋混凝土章相应子目计算。
5.实际支撑的型钢种类与本定额不同时可按实换算,人工和机械不变。
6.大型钢支撑使用费另行计算(计入材料费)。编制概(预)算时,大型支撑使用费可按每吨每月260元(除税价,含运费)计算,结算按实计算。使用费总额不超过钢板桩主材的2/3。
十三、喷射混凝土未包括搭设平台的费用,发生时按审定的施工方案计算。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
工程量计算规则一、填料加固按设计图示尺寸以“m3”计算。
二、土工材料按设计图示尺寸以“m2”计算。
三、塑料排水板按设计图示尺寸以“m”计算。
四、抛石挤淤按设计图示尺寸以“m3”计算。
五、振冲碎石桩按设计桩长乘以设计桩截面积以“m3”计算。
六、振动砂石桩按设计桩长(包括桩尖)乘以设计桩截面积以“m3”计算。
七、钻孔压浆碎石桩、灰土桩按设计桩长(包括桩尖)乘以设计桩外径截面积以“m3”计算。
八、压密注浆钻孔数量按设计图示以钻孔深度以“m”计算,注浆数量按下列规定计算:
1.设计图纸明确加固土体体积的,按设计图纸注明的体积以“m3”计算。
2.设计图纸以布点形式图示土体加固范围的,则按两孔间距的一半作为扩散半径,以布点边线各加扩散半径,形成计算平面,计算注浆体积以“m3”计算。
3.如果设计图纸注浆点在钻孔灌注桩之间,按两注浆孔的一半作为每孔的扩散半径,依此圆柱体积计算注浆体积以“m3”计算。
九、分层注浆钻孔数量按设计图示以钻孔深度计算,注浆数量按设计图纸注明加固土体的体积以“m3”计算。
十、打拔钢板桩
1.打拔钢板桩按设计图示入土深度(即从自然地面至桩底深度)按理论质量以“t”计算。
2.当设计支护钢板桩单根长度大于12m需要接驳时,可计算钢板桩接头,接头数量以“个”计算。
十一、陆地打拨钢管桩工程量按设计入土深度以“t”计算。
十二、高压旋喷桩
1.实桩部分按设计有效桩长计算,即设计桩顶标高至桩底标高的长度以“m”计算。
2.空桩部分按自然地坪标高到设计桩顶标高的长度以“m”计算。
3.水平旋喷桩按设计有效桩长以“m”计算。
十三、深层搅拌桩
1.实桩部分按设计有效桩长计算,即设计桩顶标高至桩底标高的长度以“m”计算。
2.空桩部分按自然地坪标高到设计桩顶标高的长度以“m”计算,即设计桩顶标高至桩底标高计算。
十四、SMW工法搅拌桩按设计桩长以三轴每米计算,群桩间重叠部分不扣除,SMW工法搅拌桩中的插、拔型钢工程量按设计图示型钢质量以“t”计算。
十五、地下连续墙
1.地下连续墙成槽按设计图示墙中心线长乘以厚度乘以槽深体积以“m3”计算。
2.钢筋网片制作、安装工程量按设计图示钢筋长度乘以单位理论质量以“t”计算。
3.入岩增加费是以“m3”计算。其中:极软岩、软岩不计算入岩增加费,较软岩按实际入岩体积的70%计算,较硬岩、坚硬岩作全入岩体积计算。岩土分类见本册定额第一章土石方工程的岩石分类表。
4.锁口管按设计图示以“段”计算。
5.型钢板封口接头工程量按设计图示尺寸计算的理论质量以“t”计算。
6.灌注混凝土应以设计墙厚乘深度以“m3”计算。需要凿除墙顶浮浆时,可套用凿桩头子目。
7.泥浆外运按连续墙的成槽工程量以“m3’计算。
十六、锚杆、土钉
1.锚杆钻孔、灌浆和土钉成孔灌浆工程量按入土长度以“m”计算,入岩增加费按实际入岩长度以“m”计算。
2.锚杆制作安装、张拉工程量按设计长度乘以单位理论质量以“t”计算。
3.锚杆、土钉和微型桩的钢管按设计图示尺寸乘以单位理论质量以“t”计算。
十七、高压定喷防渗墙按设计图示尺寸按垂直投影面积以m2计算。
十八、大型钢支撑工程量安装及拆除工程量按设计图尺寸以理论质量以“t”计算。
十九、喷射混凝土工程量按设计图示尺寸以“m2”计算,喷射混凝土用钢筋网工程量按设计图示尺寸乘以单位理论质量以“t”计算。
返回→ 广东省城市地下综合管廊工程综合定额2018
在线广东省城市地下综合管廊工程综合定额2018,广东省城市地下综合管廊工程综合定额解释说明及工程量计算规则,广东省综合管廊工程综合定额2018下载,广东省最新定额,广东省综合管廊定额电子版下载,广东综合管廊定额,广东省城市地下综合管廊工程综合定额2018。
