G.1.3 桩基础工程_广东省城市地下综合管廊工程综合定额2018
广东省城市地下综合管廊工程综合定额电子版在线,广东省综合管廊工程定额章节说明和工程量计算规则
一、一般说明
1.本章包括预制混凝土桩、钢管桩、成孔混凝土灌注桩、微型桩、砂石桩、圆木桩以及接桩、钢管桩内切割、钢管桩精割盖帽、钢管桩管内钻孔取土和管桩填芯等。
2.本章适用于陆上桩基础工程,所列的打(压)桩等桩基施工机械规格、型号按常规施工工艺和方法综合取定,土质类别综合取定,执行本定额时不得调整。
3.本定额打(压)预制桩未包括接桩,打(压)桩的接桩按相应子目另行计算。
4.定额不包括清除地下障碍物,发生时可另行计算。
5.打(压)试验桩套用相应打(压)桩子目,其人工费、机械台班消耗量乘以系数2.00。

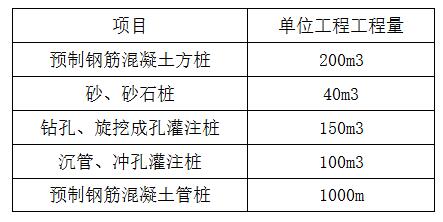

6.单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1.25。
7.本章打桩工程均按打直桩考虑,如遇打斜桩(包括俯打、仰打)斜率在1:6以内时按相应项目人工、机械乘以系数1.25;斜率大于1:6时,按相应项目人工、机械乘以系数1.43。
8.型钢综合包括钢护筒、桩帽、送桩器、桩帽盖、钢管、钢模、金属设备及料斗等,不包括钢板桩。
二、送桩和打桩应分别计算工程量。送桩工程量按送桩长度计算(即打桩机架底至桩顶面或自桩顶面至自然地坪面另加0.5m计算),套用相应打(压)桩子目,并按照下述规定调整消耗量。
1.预制混凝土桩送桩人工及机械台班消耗量乘以系数1.20。
2.钢管桩送桩人工、机械台班消耗量乘以系数1.50。
3.计算送桩的打(压)预制混凝土桩项目的子目桩消耗量103.8m应调整为101m。
三、预制混凝土方桩接桩定额钢材用量与设计不同时,其用量可按实调整,其他不变。
四、预制混凝土方桩和预制混凝土管桩按购入成品构件考虑。
五、钢管桩
1.钢管桩按成品考虑,不含防腐处理费用,发生时可按实计算。
2.在导向架上打钢管桩时,人工和机械乘以系数1.15。
六、沉管混凝土灌注桩、钻(冲)孔灌注桩、旋挖桩、水泥粉煤灰碎石灌注(CFG)桩的混凝土含量按1.20扩散系数考虑,实际灌注量不同时,可依据施工现场签证等相关资料调整混凝土量,其他不变。
七、沉管混凝土灌注桩
1.在原位打扩大桩时,其人工消耗量乘以85%,机械台班消耗量乘以50%计算。
2.沉管混凝土灌注桩至地面部分采用砂石代替混凝土时,其材料按实计算。
3.在支架上打桩时,其人工及机械台班消耗量乘以系数1.25。
4.活页桩尖铁件摊销每立方米混凝土按1.5千克计算。
八、灌注桩检测管制作安装
1.灌注桩检测管制作安装主要适用于灌注桩的超声波检测。
2.灌注桩检测管定额中 已综合考虑了检测管封头、接长、套管、安装、固定、临时支撑保护等的消耗,使用本定额时不得另行计算。

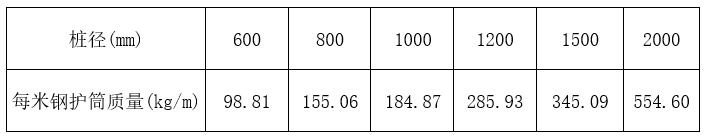

九、桩钢护筒的工程量按护筒的设计质量计算。设计质量为加工后的成品质量,包括加劲肋及连接件质量等全部钢材质量。当设计未提供时,可参考下表进行计算(实际桩径与上表不同时可按内插法计算)。
十、当遇到不利地质条件(如流砂、溶洞等),钻(冲)孔桩、旋挖桩等设计要求埋设钢护筒并无法拆除时,套用钢护筒埋设不拆除子目。
十一、旋挖成孔桩定额按湿作业成孔考虑,如采用干作业成孔工艺时,则应扣除相应定额项目中粘土、水、泥浆泵含量,其他不变。
十二、人工挖孔桩如遇淤泥、流砂需要插钢筋时,钢筋数量按实计算,套用桩头插筋相应子目。
十三、人工挖孔桩护壁混凝土已包括规范规定凸出地面的20cm高度,如实际护壁混凝土与定额含量不同时,不作调整。
十四、人工挖孔桩、钻(冲)孔桩、旋挖成孔灌注桩入岩增加费:极软岩和软岩不计算入岩增加费;较硬岩、坚硬岩作入岩计算;较软岩按入岩相应子目乘以系数0.70。
十五、泥浆运输子目适用于钻冲孔灌注桩、旋挖成孔灌注桩、微型桩等项目。泥浆池(槽)砌筑及拆除费用另行计算。
十六、微型桩的钢管埋设如遇材质、规格不同时,可以换算,其余不变。定额按桩底注浆考虑,如设计采用侧向注浆,则人工费和机械乘以系数1.10。
十七、圆木桩未包括防腐费用,实际发生时按实计算。
十八、凿桩头运输按本册定额第一章土石方工程中的石方运输相应子目计算。
十九、所有桩的长度,除另有规定外,预算按设计长度,结算按实际入土桩的长度(单独制作的桩尖除外)计算,超出地面的桩长度不得计算,成孔灌注混凝土桩的计算桩长以成孔长度为准。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
1.打(压)预制混凝土方桩工程量按设计桩长(包括桩尖)以“m”计算,打(压)预制混凝土管桩工程量按设计桩长(不包括桩尖)以“m”计算。
2.钢桩尖制作工程量按设计图示尺寸以质量计算,不扣除孔眼(0.04m2内)、切边、切肢的质量,焊条、铆钉、螺栓等不另增加质量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论质量以“t”计算。
3.预制混凝土接桩工程量按设计图示接头数量以“个”计算。
4.预制混凝土管桩填芯工程量按设计长度乘以管内截面积以“m3”计算。
二、钢管桩
1.打(压)钢管桩工程量按设计入土深度以“t”计算。
2.钢管桩接桩工程量按设计图示数量以“个”计算。
3.钢管桩内切割工程量按设计图示数量以“根”计算。
4.钢管桩精割盖帽工程量按设计图示数量以“个”计算。
5.钢管桩管内取土工程量按设计图示尺寸以“m3”计算。
6.钢管桩填芯工程量按设计长度乘以管内截面积以“m3”计算。
三、成孔混凝土灌注桩
1.沉管灌注混凝土桩、夯扩桩工程量按设计桩长乘以设计桩截面面积以“m3”计算。
2.灌注桩检测管制安工程量按钢检测管质量以“t”计算。
3.钢护筒埋设用拆除工程量按钢护筒加工后的成品质量以“t”计算。
4.水泥粉煤灰碎石桩(CFG桩)工程量按设计桩长乘以设计截面面积以“m3”计算。
5.钻、冲孔桩工程量按设计桩长乘以设计截面面积以“m3”计算。
6.旋挖桩工程量按设计桩长乘以设计截面面积以“m3”计算。
7.人工挖孔桩挖土(石)方工程量按设计桩长乘以设计截面面积(含护壁)以“m3”计算。扩大头工程量按设计尺寸以体积计算,并入人工挖孔桩挖土(石)方工程量中。
8.人工挖孔桩护壁工程量按成孔长度乘以设计截面面积(含护壁)以“m3”计算。人工挖孔桩桩芯工程量按成孔长度乘以设计截面面积(含护壁)和定额含量以“m3”计算,扣除空桩部分体积。
9.钻孔桩、冲孔桩和旋挖桩入岩增加费按入岩厚度乘以设计截面面积以“m3”计算。
10.人工挖孔桩挖淤泥流砂增加费工程量按该层实际厚度乘以设计截面面积以“m3”计算。人工挖孔桩入岩增加费工程量按入岩厚度乘以设计截面面积以“m3”计算。
11.钻孔(旋挖)桩和冲孔桩的灌注混凝土工程量按设计桩长乘以设计截面面积以“m3”计算。
四、泥浆运输工程量按钻、冲孔桩工程量以“m3”计算。
五、截(凿)桩头
1.桩头钢筋截断工程量按设计数量以“根”计算。
2.机械切割预制桩头工程量按设计数量以“个”计算。
3.凿桩头工程量,除另有规定外,按设计要求以体积计算。设计没有要求的,预算时其长度从桩头顶面标高计至桩承台底以上100mm,结算时按实调整。凿灌注桩、钻(冲)孔桩的工程量按凿桩头长度乘桩设计截面面积再乘以系数1.20计算。凿人工挖孔桩护壁的工程量应扣除桩芯体积计算。
六、微型桩(树根桩)工程量按设计桩长以“m”计算。
七、微型桩钢管埋设工程量按打桩前的自然地坪标高至设计桩底标高另加0.5m计算。
八、砂石灌注桩工程量按设计桩长(包括桩尖)乘以设计截面面积以“m3”计算。
九、圆木桩
1.圆木桩按林业主管部门原木材积表以“m3”计算。
2.打桩支架按审定的施工组织设计以水平投影面积以“m2”计算。
3.在沟槽(基坑)内打桩时,打桩机的临时支架按沟槽(基坑)的实际上口面积计算,沟槽(基坑)宽在3m以内,不得计算。
十、钢筋笼、桩头插筋制作安装工程量按设计图示钢筋长度乘以单位理论质量以“t”计算。
返回→ 广东省城市地下综合管廊工程综合定额2018
在线广东省城市地下综合管廊工程综合定额2018,广东省城市地下综合管廊工程综合定额解释说明及工程量计算规则,广东省综合管廊工程综合定额2018下载,广东省最新定额,广东省综合管廊定额电子版下载,广东综合管廊定额,广东省城市地下综合管廊工程综合定额2018。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
G.1.3 桩基础工程
定额说明
一、一般说明
1.本章包括预制混凝土桩、钢管桩、成孔混凝土灌注桩、微型桩、砂石桩、圆木桩以及接桩、钢管桩内切割、钢管桩精割盖帽、钢管桩管内钻孔取土和管桩填芯等。
2.本章适用于陆上桩基础工程,所列的打(压)桩等桩基施工机械规格、型号按常规施工工艺和方法综合取定,土质类别综合取定,执行本定额时不得调整。
3.本定额打(压)预制桩未包括接桩,打(压)桩的接桩按相应子目另行计算。
4.定额不包括清除地下障碍物,发生时可另行计算。
5.打(压)试验桩套用相应打(压)桩子目,其人工费、机械台班消耗量乘以系数2.00。
6.单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1.25。
7.本章打桩工程均按打直桩考虑,如遇打斜桩(包括俯打、仰打)斜率在1:6以内时按相应项目人工、机械乘以系数1.25;斜率大于1:6时,按相应项目人工、机械乘以系数1.43。
8.型钢综合包括钢护筒、桩帽、送桩器、桩帽盖、钢管、钢模、金属设备及料斗等,不包括钢板桩。
二、送桩和打桩应分别计算工程量。送桩工程量按送桩长度计算(即打桩机架底至桩顶面或自桩顶面至自然地坪面另加0.5m计算),套用相应打(压)桩子目,并按照下述规定调整消耗量。
1.预制混凝土桩送桩人工及机械台班消耗量乘以系数1.20。
2.钢管桩送桩人工、机械台班消耗量乘以系数1.50。
3.计算送桩的打(压)预制混凝土桩项目的子目桩消耗量103.8m应调整为101m。
三、预制混凝土方桩接桩定额钢材用量与设计不同时,其用量可按实调整,其他不变。
四、预制混凝土方桩和预制混凝土管桩按购入成品构件考虑。
五、钢管桩
1.钢管桩按成品考虑,不含防腐处理费用,发生时可按实计算。
2.在导向架上打钢管桩时,人工和机械乘以系数1.15。
六、沉管混凝土灌注桩、钻(冲)孔灌注桩、旋挖桩、水泥粉煤灰碎石灌注(CFG)桩的混凝土含量按1.20扩散系数考虑,实际灌注量不同时,可依据施工现场签证等相关资料调整混凝土量,其他不变。
七、沉管混凝土灌注桩
1.在原位打扩大桩时,其人工消耗量乘以85%,机械台班消耗量乘以50%计算。
2.沉管混凝土灌注桩至地面部分采用砂石代替混凝土时,其材料按实计算。
3.在支架上打桩时,其人工及机械台班消耗量乘以系数1.25。
4.活页桩尖铁件摊销每立方米混凝土按1.5千克计算。
八、灌注桩检测管制作安装
1.灌注桩检测管制作安装主要适用于灌注桩的超声波检测。
2.灌注桩检测管定额中 已综合考虑了检测管封头、接长、套管、安装、固定、临时支撑保护等的消耗,使用本定额时不得另行计算。
九、桩钢护筒的工程量按护筒的设计质量计算。设计质量为加工后的成品质量,包括加劲肋及连接件质量等全部钢材质量。当设计未提供时,可参考下表进行计算(实际桩径与上表不同时可按内插法计算)。
十、当遇到不利地质条件(如流砂、溶洞等),钻(冲)孔桩、旋挖桩等设计要求埋设钢护筒并无法拆除时,套用钢护筒埋设不拆除子目。
十一、旋挖成孔桩定额按湿作业成孔考虑,如采用干作业成孔工艺时,则应扣除相应定额项目中粘土、水、泥浆泵含量,其他不变。
十二、人工挖孔桩如遇淤泥、流砂需要插钢筋时,钢筋数量按实计算,套用桩头插筋相应子目。
十三、人工挖孔桩护壁混凝土已包括规范规定凸出地面的20cm高度,如实际护壁混凝土与定额含量不同时,不作调整。
十四、人工挖孔桩、钻(冲)孔桩、旋挖成孔灌注桩入岩增加费:极软岩和软岩不计算入岩增加费;较硬岩、坚硬岩作入岩计算;较软岩按入岩相应子目乘以系数0.70。
十五、泥浆运输子目适用于钻冲孔灌注桩、旋挖成孔灌注桩、微型桩等项目。泥浆池(槽)砌筑及拆除费用另行计算。
十六、微型桩的钢管埋设如遇材质、规格不同时,可以换算,其余不变。定额按桩底注浆考虑,如设计采用侧向注浆,则人工费和机械乘以系数1.10。
十七、圆木桩未包括防腐费用,实际发生时按实计算。
十八、凿桩头运输按本册定额第一章土石方工程中的石方运输相应子目计算。
十九、所有桩的长度,除另有规定外,预算按设计长度,结算按实际入土桩的长度(单独制作的桩尖除外)计算,超出地面的桩长度不得计算,成孔灌注混凝土桩的计算桩长以成孔长度为准。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
工程量计算规则一、预制混凝土桩
1.打(压)预制混凝土方桩工程量按设计桩长(包括桩尖)以“m”计算,打(压)预制混凝土管桩工程量按设计桩长(不包括桩尖)以“m”计算。
2.钢桩尖制作工程量按设计图示尺寸以质量计算,不扣除孔眼(0.04m2内)、切边、切肢的质量,焊条、铆钉、螺栓等不另增加质量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论质量以“t”计算。
3.预制混凝土接桩工程量按设计图示接头数量以“个”计算。
4.预制混凝土管桩填芯工程量按设计长度乘以管内截面积以“m3”计算。
二、钢管桩
1.打(压)钢管桩工程量按设计入土深度以“t”计算。
2.钢管桩接桩工程量按设计图示数量以“个”计算。
3.钢管桩内切割工程量按设计图示数量以“根”计算。
4.钢管桩精割盖帽工程量按设计图示数量以“个”计算。
5.钢管桩管内取土工程量按设计图示尺寸以“m3”计算。
6.钢管桩填芯工程量按设计长度乘以管内截面积以“m3”计算。
三、成孔混凝土灌注桩
1.沉管灌注混凝土桩、夯扩桩工程量按设计桩长乘以设计桩截面面积以“m3”计算。
2.灌注桩检测管制安工程量按钢检测管质量以“t”计算。
3.钢护筒埋设用拆除工程量按钢护筒加工后的成品质量以“t”计算。
4.水泥粉煤灰碎石桩(CFG桩)工程量按设计桩长乘以设计截面面积以“m3”计算。
5.钻、冲孔桩工程量按设计桩长乘以设计截面面积以“m3”计算。
6.旋挖桩工程量按设计桩长乘以设计截面面积以“m3”计算。
7.人工挖孔桩挖土(石)方工程量按设计桩长乘以设计截面面积(含护壁)以“m3”计算。扩大头工程量按设计尺寸以体积计算,并入人工挖孔桩挖土(石)方工程量中。
8.人工挖孔桩护壁工程量按成孔长度乘以设计截面面积(含护壁)以“m3”计算。人工挖孔桩桩芯工程量按成孔长度乘以设计截面面积(含护壁)和定额含量以“m3”计算,扣除空桩部分体积。
9.钻孔桩、冲孔桩和旋挖桩入岩增加费按入岩厚度乘以设计截面面积以“m3”计算。
10.人工挖孔桩挖淤泥流砂增加费工程量按该层实际厚度乘以设计截面面积以“m3”计算。人工挖孔桩入岩增加费工程量按入岩厚度乘以设计截面面积以“m3”计算。
11.钻孔(旋挖)桩和冲孔桩的灌注混凝土工程量按设计桩长乘以设计截面面积以“m3”计算。
四、泥浆运输工程量按钻、冲孔桩工程量以“m3”计算。
五、截(凿)桩头
1.桩头钢筋截断工程量按设计数量以“根”计算。
2.机械切割预制桩头工程量按设计数量以“个”计算。
3.凿桩头工程量,除另有规定外,按设计要求以体积计算。设计没有要求的,预算时其长度从桩头顶面标高计至桩承台底以上100mm,结算时按实调整。凿灌注桩、钻(冲)孔桩的工程量按凿桩头长度乘桩设计截面面积再乘以系数1.20计算。凿人工挖孔桩护壁的工程量应扣除桩芯体积计算。
六、微型桩(树根桩)工程量按设计桩长以“m”计算。
七、微型桩钢管埋设工程量按打桩前的自然地坪标高至设计桩底标高另加0.5m计算。
八、砂石灌注桩工程量按设计桩长(包括桩尖)乘以设计截面面积以“m3”计算。
九、圆木桩
1.圆木桩按林业主管部门原木材积表以“m3”计算。
2.打桩支架按审定的施工组织设计以水平投影面积以“m2”计算。
3.在沟槽(基坑)内打桩时,打桩机的临时支架按沟槽(基坑)的实际上口面积计算,沟槽(基坑)宽在3m以内,不得计算。
十、钢筋笼、桩头插筋制作安装工程量按设计图示钢筋长度乘以单位理论质量以“t”计算。
