G.2.2 电气设备安装工程_广东省城市地下综合管廊工程综合定额2018

广东省城市地下综合管廊工程综合定额电子版在线,广东省综合管廊工程定额章节说明和工程量计算规则
G.2.2 电气设备安装工程
定额说明
一、本章定额内容包括:配电装置、交流电动机检查接线、配电电缆、防雷及接地装置、配管、配线、照明器具、低压电器设备及电气设备调试等。
二、本章定额适用范围:管廊内本体及管廊附属物电压等级小于或等于10kV线路安装、动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电气调整试验等安装工程。
三、本章定额除各节另有说明外,均包括下列工作内容:施工准备、设备与器材及工器具的场内运输、开箱检查、安装、设备单体调整试验、结尾清理、配合质量检验、不同工种间交叉配合、临时移动水源与电源等。
四、本章定额不包括下列内容:电压等级大于10kV配电、用电设备及装置安装。工程应用时,应执行电力行业相关定额。
五、配电装置安装工程
1.设备安装定额不包括端子箱安装、控制箱安装、设备支架制作及安装、基础槽(角)钢安装、配电设备的端子板外部接线、预埋地脚螺栓、二次灌浆。
2.成品配套空箱体安装执行相应的“成套配电箱”安装定额乘以系数0.50。
3.设备安装定额包括屏、柜、台、箱设备本体及其辅助设备安装,即标签框、光字牌、信号灯、附加电阻、连接片等。定额不包括支架制作与安装、二次喷漆及喷字、设备干燥、焊(压)接线端子、端子板外部(二次)接线、基础槽(角)钢制作与安装、设备上开孔。
4.接线端子定额只适用于导线,电力电缆终端头制作安装定额中包括压接线端子,控制电缆终端头制作安装定额中包括终端头制作及接线至端子板,不得重复计算。
六、交流电动机检查接线工程
1.电动机检查接线定额不包括电动机干燥,工程实际发生时,另行计算费用。
2.电机检查接线定额不包括控制装置的安装和接线。
3.定额中电机接地材质是按照镀锌扁钢编制的,如采用铜接地时,可以调整接地材料费,但安装人工和机械不变。
4.本节定额不包括电动机的安装。包括电动机空载试运转所消耗的电量,工程实际与定额不同时,不做调整。
5.控制箱安装执行本章“成套配电箱”中的相关定额。
七、金属构件安装工程
1.钢支架制作与安装定额适用于本章范围内除管廊组合式支架以外的各种支架、构件的制作与安装。
2.钢支架制作定额不包括镀锌、镀锡、镀铬、喷塑等其他金属防护费用,工程实际发生时,执行相关定额另行计算。
八、配电电缆敷设工程
1.电力电缆敷设定额综合了裸包电缆、铠装电缆、屏蔽电缆等电缆类型,凡是电压等级小于或等于10kV电力电缆和控制电缆敷设不分结构形式和型号,一律按照相应的电缆截面和芯数执行定额。
2.电力电缆敷设定额是按照三芯(包括三芯连地)编制的,电缆每增加一芯相应定额增加15%。单芯电力电缆敷设按照同截面电缆敷设定额乘以系数0.70,两芯电缆按照三芯电缆定额执行。
3.电缆头制作安装定额中包括镀锡裸铜线、扎索管、接线端子、压接管、螺栓等消耗性材料。定额不包括终端盒、中间盒、保护盒、插接式成品头、铅套管主材及支架安装。
4.双屏蔽电缆头制作安装执行相应人工乘以系数1.05。若接线端子为异型端子,需要单独加工时,应另行计算加工费。
九、防雷及接地装置安装工程
1.本节定额适用于管廊的防雷接地、设备接地。
2.接地极安装与接地母线敷设定额不包括采用爆破法施工、接地电阻率高的土质换土、接地电阻测定工作。工程实际发生时,执行相关定额。
3.管廊外接地母线敷设定额是按照管廊外整平标高和一般土质综合编制的,包括地沟挖填土和夯实,执行定额时不再计算土方工程量。管廊外接地沟挖深为0.75m,每米沟长土方量为0.34m3。如设计要求埋设深度与定额不同时,应按照实际土方量调整。如遇有石方、矿渣、积水、障碍物等情况时应另行计算。
4.本节定额不包括固定防雷接地设施所用的预制混凝土块制作(或购置混凝土块)与安装费用。工程实际发生时,执行房屋建筑与装饰工程相关项目。
十、配管工程
1.配管定额中钢管材质是按照镀锌钢管考虑的,定额不包括采用焊接钢管刷油漆、刷防火漆或防火涂料、管外壁防腐保护以及接线箱、接线盒、支架的制作与安装。接线箱、接线盒安装执行本章“配线工程”相关定额;支架的制作与安装执行本章“管廊支架”相关定额。
2.配管定额是按照各专业间配合施工考虑的,定额中不考虑凿槽、刨沟、凿孔(洞)等费用。
十一、配线工程
1.管内穿线定额包括扫管、穿线、焊接包头;线槽配线定额包括清扫线槽、布线、焊接包头。
2.暗装接线箱、接线盒定额中槽孔按照事先预留考虑,不计算开槽、开孔费用。
十二、照明器具安装工程
1.灯具引导线是指灯具吸盘到灯头的连线,除注明者外,均按照灯具自备考虑。如引导线需要另行配置时,其安装费不变,主材费另行计算。
2.照明灯具安装除特殊说明外,均不包括支架制作与安装。工程实际发生时,执行本章相关定额。
3.定额包括灯具组装、安装、利用摇表测量绝缘及一般灯具的试亮工作。
4.荧光灯具安装定额按照成套型荧光灯考虑,工程实际采用组合式荧光灯时,执行相应的成套型荧光灯安装定额乘以系数1.10。荧光灯具安装定额适用范围见下表。
荧光灯具安装定额适用范围表

5.防水防尘吸顶灯具安装,不分光源种类,执行同一定额。
十三、低压电器设备安装工程
1.控制装置安装定额中,除限位开关及水位电气信号装置安装定额外,其他安装定额均未包括支架制作、安装。工程实际发生时,可执行本章相关定额。
2.本节定额包括电器安装、接线(除单独计算外)、接地。定额不包括接线端子、保护盒、接线盒、箱体等安装,工程实际发生时,执行相关定额。
十四、电气设备调试工程
1.调试定额是按照现行的配电、用电工程启动试运及验收规程进行编制的,标准与规程未包括的调试项目和调试内容所发生的费用,应结合技术条件及相应的规定另行计算。
2.调试定额中已经包括熟悉资料、编制调试方案、核对设备、现场调试、填写调试记录、整理调试报告等工作内容。
3.配电装置系统调试中电压等级小于或等于1kV的定额适用于所有低压供电回路,如从低压配电装置至分配电箱的供电回路(包括照明供电回路);从配电箱直接至电动机的供电回路已经包括在电动机的负载系统调试定额内。凡供电回路中带有仪表、继电器、电磁开关等调试元件的(不包括刀开关、保险器),均按照调试系统计算。移动电器和以插座连接的家电设备不计算调试费用。配电设备系统调试包括系统内的电缆试验、绝缘耐压试验等调试工作。配电箱内只有开关、熔断器等不含调试元件的供电回路,则不再作为调试系统计算。
4.定额不包括设备的干燥处理和设备本身缺陷造成的元件更换修理,亦未考虑因设备元件质量低劣或安装质量问题对调试工作造成的影响。发生时,按照有关的规定进行处理。
5.定额是按照新的且合格的设备考虑的。当调试经更换修改的设备、拆迁的旧设备时,定额乘以系数1.15。
6.调试定额是按照现行国家标准《电气装置安装工程电气设备交接试验标准》GB50150及相应电气装置安装工程施工及验收系列规范进行编制的,标准与规范未包括的调试项目和调试内容所发生的费用,应结合技术条件及相应的规定另行计算。
7.调试定额中已经包括熟悉资料、核对设备、填写试验记录、保护整定值的整定、整理调试报告等工作内容。
8.其他材料费中包括调试消耗、校验消耗材料费。
十五、管廊支架
1.铁构件制作安装定额不包括支架的除锈、刷油。
2.组合式支架是指由立柱和托臂组合而成的钢构件,依据设计要求进行组合成型的支架。
3.复合支架是指以树脂为粘结剂,玻璃纤维及其制品作增强材料而制成的复合材料支架。
4.整体式复合支架是指立柱和托臂由厂家生产时铸成一体的支架。
十六、脚手架搭拆费:按人工费的4%计算。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
工程量计算规则
一、配电装置安装工程
1.成套配电箱安装,根据箱体半周长,按照设计安装数量以“台”计算。
二、交流电动机检查接线工程
1.电动机检查接线,根据设备容量,按照设计图示安装数量以“台”计算。
2.电动机检查接线定额中,每台电动机按照1.25m计算金属软管材料费。电机电源线为导线时,其接线端子分导线截面以“个”计算,执行本章相关定额。
三、配电电缆敷设工程
1.电缆敷设根据电缆规格,按照设计图示单根敷设数量以“m”计算。不计算电缆敷设损耗量。

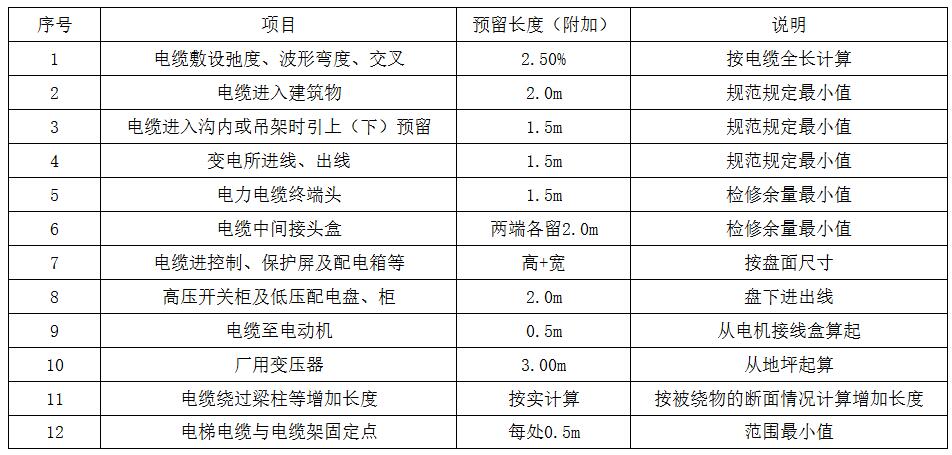

(1)计算电缆敷设长度时,应考虑因波形敷设、弛度、电缆绕梁(柱)所增加的长度以及电缆与设备连接、电缆接头等必要的预留长度。预留长度按照设计规定计算,设计无规定时按照下表规定计算。
电缆敷设附加长度计算表

4.电缆头制作与安装根据电缆头形式及电缆截面,按照设计图示单根电缆接头数量以“个”计算。
(1)电力电缆和控制电缆均按照一根电缆有两个终端头计算。
(2)电力电缆中间头按照设计规定计算;设计没有规定的以单根长度400m为标准,每增加400m计算一个中间头,增加长度小于400m时计算一个中间头。
5.电缆防火设施,按照设计用量以“kg”计算。
四、防雷及接地装置安置工程
1.接地极制作与安装根据材质与土质,按照设计图示安装数量以“根”计算。接地极长度按照设计长度计算,设计无规定时,每根按照2.5m计算。
2.接地母线敷设按照设计图示敷设数量以“m”计算。计算长度时,按照设计图示水平和垂直规定长度3.9%计算附加长度(包括转弯、上下波动、避绕障碍物、搭接头等长度),当设计有规定时,按照设计规定计算。
3.电子设备防雷接地装置安装根据需要避雷的设备,以“个”计算。
4.等电位装置安装根据接地系统布置,按照安装数量以“套”计算。
5.工程项目连成一个母网时,按照一个系统计算接地网测试工程量;单项工程或单位工程自成母网不与工程项目母网相连的独立接地网,单独计算一个系统测试工程量。
五、配管工程
1.配管敷设根据配管材质与直径,区别敷设位置、敷设方式,按照设计图示安装数量以“m”计算。计算长度时,不计算安装损耗量,不扣除管路中间的接线箱、接线盒、灯头盒、开关盒、插座盒、管件等所占长度。
2.金属软管敷设根据金属管直径及每根长度,按照设计图示安装数量以“m”计算。计算长度时,不计算安装损耗量。
3.电缆桥架安装根据桥架材质与规格,按照设计图示安装数量以“m”计算。
六、配线工程
1.管内穿线根据截面面积,按照设计图示安装数量以“单线延长米”计算;管内穿多芯软导线根据软导线芯数与单芯软导线截面面积,按照设计图示安装数量以“单线延长米”计算。管内穿线的线路分支接头线长度已综合考虑在定额中,不得另行计算。
2.线槽配线根据导线截面面积,按照设计图示安装数量以“单线延长米”计算。
3.接线箱安装根据安装形式(明装、暗装)及接线箱半周长,按照设计图示安装数量以“个”计算。
4.接线盒安装根据安装形式(明装、暗装)及接线盒类型,按照设计图示安装数量以“个”计算。
5.配线进入盘、柜、箱、板时每根线的预留长度按照设计规定计算,设计无规定时按照下表规定计算。

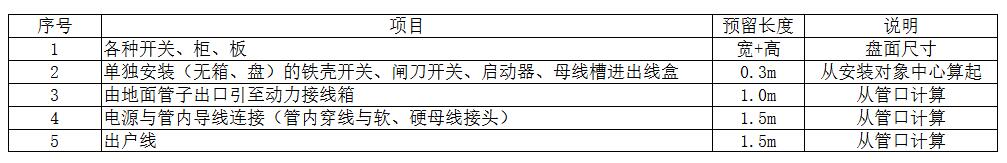

配线进入盘、柜、箱、板的预留线长度表

6.灯具、开关、插座、按钮等预留线,已分别综合在相应项目内,不另行计算。
七、照明器具安装工程
1.照明灯具安装根据灯具种类,按照设计图示安装数量以“套”计算。
2.开关、按钮安装根据安装形式与种类、开关极数及单控与双控,按照设计图示安装数量以“套”计算。
八、电气设备调试工程
1.电气调试系统根据电气布置系统图,结合调试定额的工作内容进行划分,按照定额计量单位计算工程量。
2.电气设备常规试验不单独计算工程量,特殊项目的测试与试验根据工程需要按照实际数量计算工程量。
九、管廊支架
1.铁构件制作与安装以“kg”计算。
2.组合式支架立柱安装以“m”计算,托臂安装以“副”计算,一支托臂为一副。
3.整体式复合支架安装以“套”计算。

返回→ 广东省城市地下综合管廊工程综合定额2018

在线广东省城市地下综合管廊工程综合定额2018,广东省城市地下综合管廊工程综合定额解释说明及工程量计算规则,广东省综合管廊工程综合定额2018下载,广东省最新定额,广东省综合管廊定额电子版下载,广东综合管廊定额,广东省城市地下综合管廊工程综合定额2018。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331 造价学社官方21群

0 个评论

要回复文章请先登录注册
