C.4.14 电气调整试验[广东省通用安装工程综合定额2018]
第四册《电气设备安装工程》
二、本调试定额是按现行施工技术验收规范编制的,凡现行规范未包括的新调试项目和调试内容均应另行计算。
三、调试定额已包括熟悉资料、核对设备、填写试验记录、保护整定值的整定和调试报告的整理工作。
四、电气调试系统的划分以电气原理系统图为依据。电气设备元件的本体试验均包括在相应的系统调试之内,不得重复计算。
五、电力变压器系统调试,定额是按每个电压侧有一台断路器考虑的,若每侧多于一台断路器时,则定额项目分别乘以系数1.20。
六、干式变压器系统调试,执行相应容量电力变压器系统调试定额项目乘以系数0.80。
七、电力变压器如有“带负荷调压装置”,调试定额项目乘以系数1.12。三卷变压器、整流变压器、电炉变压器调试按同容量的电力变压器调试定额项目乘以系数1.20。
八、送配电设备系统调试,适用于各种供电回路(包括照明供电回路)的系统调试。凡供电回路中带有仪表、继电器、电磁开关等调试元件的(不包括闸刀开关、保险器),均应计算调试费用。
1. 单个照明回路用电负荷30kW以下及移动式电器和以插座连接电源的家电设备,均不应计算系统调试费用。
2. 动力设备回路用电负荷1kW以下的,不应计算系统调试费用。
九、建筑物内分配电箱(含单元配电箱)中调试元件及线路系统调试已包含在相应的送配电设备系统调试或灯具试亮工作内,不得重复计算。
十、民用电度表的调整校验属于供电部门的专业管理,一般皆由用户向供电局订购调试完毕的电度表,不得另外计算调试费用。
十一、变压器保护定额包括纵差保护、气体保护、瓦斯保护、零序保护、过负荷保护、温度保护、冷却器故障保护等调试,不得重复计算。
十二、母线保护定额包括供电元件的保护装置的调试,不得重复计算。
十三、线路保护定额包括反时限过流保护、速断保护等的调试,不得重复计算。
十四、3~10kV母线系统调试含一组电压互感器,1kV以下母线系统调试定额不含电压互感器,适用于低压配电装置的各种母线(包括软母线)的调试。
十五、避雷器调试定额仅适用于独立安装的避雷器,高低压柜内配套避雷器调试已综合考虑在送配电设备系统调试定额内,不另计算。
十六、配电智能系统调试,定额只考虑遥控、遥信、遥测的功能,若工程需要增加遥调时,定额项目乘以系数1.20。
十七、起重机电气装置、空调电气装置、各种机械设备的电气装置,如堆取料机、装料车、推煤车等成套设备的电气调试应分别按相应的分项调试定额执行。
十八、定额不包括设备的烘干处理和设备本身缺陷造成的元件更换修理和修改,亦未考虑因设备元件质量低劣对调试工作造成的影响。
十九、定额是按新的合格设备考虑的,如遇本说明第十八条规定的情况时,应另行计算。经修配改或拆迁的旧设备调试,定额项目乘以系数1.10。
二十、本定额只限电气设备自身系统的调整试验。未包括电气设备带动机械设备的试运工作,发生时应按专业定额另行计算。
二十一、调试定额不包括试验设备、仪器仪表的场外转移费用。
二十二、电气安装配合机械设备单体试运转的用工,包含在第一册《机械设备安装工程》相应项目中。
二十三、其他材料费中已包含校验材料费。
二十四、成套设备的整套起动调试按专业定额另行计算。主要设备的分系统内所含的电气设备元件的本体试验已包括在该分系统调试定额之内。如:变压器的系统调试中已包括该系统中的变压器、互感器、开关、仪表和继电器等
一、二次设备的本体调试和回路试验。绝缘子和电缆等单体试验,只在单独试验时使用,不得重复计算。在系统调试定额中各工序的调试费用如需单独计算时,可按下表所列比例计算。

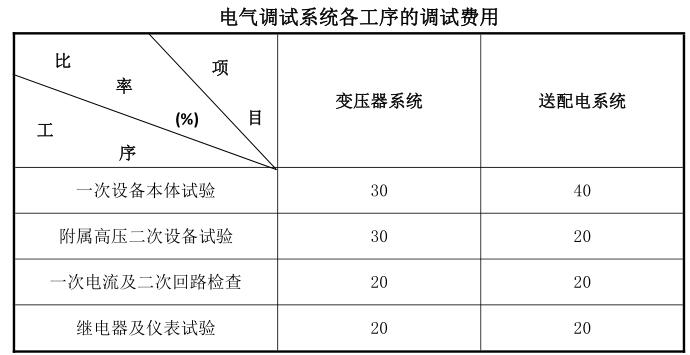

电气调试系统各工序的调试费用
电气调试所需的电力消耗已包括在定额内,一般不另计算。但10kV以上变压器空载试运转的电力消耗,另行计算。
二十五、利用混凝土电缆沟内钢筋作接地网的,其接地电阻的测定,按本章定额接地网调试项目乘以系数0.60执行。
本文发布自造价学社zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
二、组合型成套箱式变电站系统调试,区分单台变压器的不同容量,按设计图示成套的单个箱体数量以“座”计算。
三、送配电装置系统调试,区分交流、直流及不同电压等级以“系统”计算。其工程量按下列规定计算:
1. 10kV 以下交流供电,不分主控开关形式综合考虑,按设计图示每台高压柜(包括进线柜、计量柜、出线柜、母联柜)分别计算一个系统调试工程量。
2. 1kV 以下交流供电:
(1) 按低压出线柜内每个三相断路器的出线回路数分别计算一个系统调试工程量。
(2) 不设低压出线柜的单座建筑,按整体建筑物照明的总配电箱计算一个系统调试工程量,每个独立控制的动力设备回路分别计算一个系统调试工程量。
(3) 一个断路器同时出两个及以上回路的,只按一个系统调试计算。
(4) 零星项目施工不另单独计算送配电装置系统调试。
3. 低压配电柜的引出线直接与电动机相连,应只计算电动机的调试,而不另再计算送配电装置系统调试。
4. 直流供电,区分不同分电压,按设计图示每台直流屏为一个系统以“系统”计算。
四、特殊保护装调试,均以被保护的对象主体为一套,其工程量按下列规定计算:
1.变压器保护,按变压器台数以“台”计算。
2.母线保护,按设计规定所保护的母线条数以“条”计算。
3.线路保护,按设计规定所保护的进出线回路数以“回路”计算。
4. 低周波减负荷装置调试,凡有一个周率继电器,不论带几个回路,均按一个调试系统以“系统”计算。
5.变流器的断线保护,按变流器台数以“台”计算。
6.小电流接地保护,按装设该保护装置的套数以“套”计算。
五、自动投入装置及信号系统调试,均包括继电器、仪表等元件本身和二次回路的调整试验,其工程量按下列规定计算:
1. 备用电源自动投入装置,按连锁机构的个数计算备用电源自投装置系统数量。一台备用厂用变压器作为三段厂用工作母线备用电源,应按三个系统计算。装设自动投入装置的两条互为备用的线路或两台变压器,应按两个系统计算。
2. 线路自动重合闸系统调试,区分单双侧电源,按采用自动重合闸装置的线路自动断路器的台数计算系统数量。综合重合闸也按此规定计算。
3. 自动调频装置系统调试,以一台发电机为一个系统,以“系统”计算。
4. 同期装置系统调试,按设计构成一套能完成同期并车行为的装置为一个系统计算。
5. 中央信号装置调试,按每一座变电站或配电室为一个系统,以“系统”计算。
6. 直流盘监视系统调试,按蓄电池的组数计算,一组蓄电池为一个调试系统,以“系统”计算。
7. 变送器屏系统调试,按设计图示数量以“台”计算。
8. 事故照明切换装置调试,按设计能完成交直流切换的一套装置为一个调试系统,以“系统”计算。
9. 不间断电源装置调试,区分不同容量,按设计图示数量以“套”计算。
六、母线系统调试,区分电压等级,按设计图示数量以“段”计算。
七、避雷器、电容器的调试,按每三相为一组,以“组”计算;单个装设的如按一组,以“组”计算,上述设备如设置在发电机、变压器、输、配电线路的系统或回路内,仍应另外计算调试费用。
八、接地装置调试工程量计算规定如下:
1. 接地网接地电阻的测定,按设计图示数量以“系统”计算。一般的发电厂或变电站连为一体的母网,按一个系统计算;自成母网不与厂区母网相连的独立接地网,另按一个系统计算。大型建筑群各有自己的接地网(接地电阻值设计有要求),虽然在最后也将各接地网联在一起,但应按各自的接地网计算,不能作为一个网,具体应按接地网的试验情况而定。
2. 独立接地装置电阻的测定,区分接地极数量,按设计图示数量以“组”、“根”计算。如一台柱上变压器有一个独立的接地装置,即按一组或根计算。
3. 避雷针接地电阻的测定,每一避雷针均有单独接地网(包括独立的避雷针、烟囱避雷针等)时,均按一组或根计算。
4. 路灯及混凝土电缆沟内钢筋接地网接地电阻的测定,按设计图示电缆沟长度每 300m为一个系统,以“系统”计算。
九、电抗器、消弧线圈、电除尘器调试,区分不同形式、规格,按设计图示数量以“台”计算。
十、电除尘器调试,区分除尘入口面积,按设计图示数量以“组”计算。
十一、硅整流装置调试,按一套硅整流装置为一个系统,以“系统”计算。
十二、电缆故障点测试,按设计图示数量以“段”计算。
十三、电缆泄漏试验,按设计图示数量以“根次”计算。
十四、电缆交流耐压试验及电缆局放试验,按设计图示数量以“回路”计算。
十五、配电智能系统调试,区分联锁形式,按设计图示数量以“系统”计算。
十六、“五防”系统调试,按每一座变电站或配电室为一个系统,以“系统”计算。
十七、绝缘子、套管试验,按设计图示数量以“个”计算。
十八、绝缘油试验,按设计图示数量以“每一试样”计算。
十九、三相电动机的调试,按设计图示数量以“台”计算。
返回 广东省通用安装工程综合定额(2018)
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
C.4.14电气调整试验一、本章定额包括电力变压器系统调试、组合型成套箱式变电站系统调试、送配电装置系统调试、特殊保护装置调试、自动投入装置调试、中央信号装置、事故照明切换装置、不间断电源调试、母线、避雷器、电容器、接地装置调试、消弧线圈、电除尘器调试、硅整流设备、可控硅整流装置调试、电缆试验、配电智能系统调试、“五防”系统调试、绝缘子、套管、绝缘油试验等内容。
定额说明
二、本调试定额是按现行施工技术验收规范编制的,凡现行规范未包括的新调试项目和调试内容均应另行计算。
三、调试定额已包括熟悉资料、核对设备、填写试验记录、保护整定值的整定和调试报告的整理工作。
四、电气调试系统的划分以电气原理系统图为依据。电气设备元件的本体试验均包括在相应的系统调试之内,不得重复计算。
五、电力变压器系统调试,定额是按每个电压侧有一台断路器考虑的,若每侧多于一台断路器时,则定额项目分别乘以系数1.20。
六、干式变压器系统调试,执行相应容量电力变压器系统调试定额项目乘以系数0.80。
七、电力变压器如有“带负荷调压装置”,调试定额项目乘以系数1.12。三卷变压器、整流变压器、电炉变压器调试按同容量的电力变压器调试定额项目乘以系数1.20。
八、送配电设备系统调试,适用于各种供电回路(包括照明供电回路)的系统调试。凡供电回路中带有仪表、继电器、电磁开关等调试元件的(不包括闸刀开关、保险器),均应计算调试费用。
1. 单个照明回路用电负荷30kW以下及移动式电器和以插座连接电源的家电设备,均不应计算系统调试费用。
2. 动力设备回路用电负荷1kW以下的,不应计算系统调试费用。
九、建筑物内分配电箱(含单元配电箱)中调试元件及线路系统调试已包含在相应的送配电设备系统调试或灯具试亮工作内,不得重复计算。
十、民用电度表的调整校验属于供电部门的专业管理,一般皆由用户向供电局订购调试完毕的电度表,不得另外计算调试费用。
十一、变压器保护定额包括纵差保护、气体保护、瓦斯保护、零序保护、过负荷保护、温度保护、冷却器故障保护等调试,不得重复计算。
十二、母线保护定额包括供电元件的保护装置的调试,不得重复计算。
十三、线路保护定额包括反时限过流保护、速断保护等的调试,不得重复计算。
十四、3~10kV母线系统调试含一组电压互感器,1kV以下母线系统调试定额不含电压互感器,适用于低压配电装置的各种母线(包括软母线)的调试。
十五、避雷器调试定额仅适用于独立安装的避雷器,高低压柜内配套避雷器调试已综合考虑在送配电设备系统调试定额内,不另计算。
十六、配电智能系统调试,定额只考虑遥控、遥信、遥测的功能,若工程需要增加遥调时,定额项目乘以系数1.20。
十七、起重机电气装置、空调电气装置、各种机械设备的电气装置,如堆取料机、装料车、推煤车等成套设备的电气调试应分别按相应的分项调试定额执行。
十八、定额不包括设备的烘干处理和设备本身缺陷造成的元件更换修理和修改,亦未考虑因设备元件质量低劣对调试工作造成的影响。
十九、定额是按新的合格设备考虑的,如遇本说明第十八条规定的情况时,应另行计算。经修配改或拆迁的旧设备调试,定额项目乘以系数1.10。
二十、本定额只限电气设备自身系统的调整试验。未包括电气设备带动机械设备的试运工作,发生时应按专业定额另行计算。
二十一、调试定额不包括试验设备、仪器仪表的场外转移费用。
二十二、电气安装配合机械设备单体试运转的用工,包含在第一册《机械设备安装工程》相应项目中。
二十三、其他材料费中已包含校验材料费。
二十四、成套设备的整套起动调试按专业定额另行计算。主要设备的分系统内所含的电气设备元件的本体试验已包括在该分系统调试定额之内。如:变压器的系统调试中已包括该系统中的变压器、互感器、开关、仪表和继电器等
一、二次设备的本体调试和回路试验。绝缘子和电缆等单体试验,只在单独试验时使用,不得重复计算。在系统调试定额中各工序的调试费用如需单独计算时,可按下表所列比例计算。
电气调试系统各工序的调试费用
电气调试所需的电力消耗已包括在定额内,一般不另计算。但10kV以上变压器空载试运转的电力消耗,另行计算。
二十五、利用混凝土电缆沟内钢筋作接地网的,其接地电阻的测定,按本章定额接地网调试项目乘以系数0.60执行。
本文发布自造价学社zaojiaxueshe.com。造价学社,专业的工程造价技术交流学习社区。
工程量计算规则一、电力变压器系统调试,区分不同容量,按设计图示每台变压器为一个系统,以“系统”计算。
二、组合型成套箱式变电站系统调试,区分单台变压器的不同容量,按设计图示成套的单个箱体数量以“座”计算。
三、送配电装置系统调试,区分交流、直流及不同电压等级以“系统”计算。其工程量按下列规定计算:
1. 10kV 以下交流供电,不分主控开关形式综合考虑,按设计图示每台高压柜(包括进线柜、计量柜、出线柜、母联柜)分别计算一个系统调试工程量。
2. 1kV 以下交流供电:
(1) 按低压出线柜内每个三相断路器的出线回路数分别计算一个系统调试工程量。
(2) 不设低压出线柜的单座建筑,按整体建筑物照明的总配电箱计算一个系统调试工程量,每个独立控制的动力设备回路分别计算一个系统调试工程量。
(3) 一个断路器同时出两个及以上回路的,只按一个系统调试计算。
(4) 零星项目施工不另单独计算送配电装置系统调试。
3. 低压配电柜的引出线直接与电动机相连,应只计算电动机的调试,而不另再计算送配电装置系统调试。
4. 直流供电,区分不同分电压,按设计图示每台直流屏为一个系统以“系统”计算。
四、特殊保护装调试,均以被保护的对象主体为一套,其工程量按下列规定计算:
1.变压器保护,按变压器台数以“台”计算。
2.母线保护,按设计规定所保护的母线条数以“条”计算。
3.线路保护,按设计规定所保护的进出线回路数以“回路”计算。
4. 低周波减负荷装置调试,凡有一个周率继电器,不论带几个回路,均按一个调试系统以“系统”计算。
5.变流器的断线保护,按变流器台数以“台”计算。
6.小电流接地保护,按装设该保护装置的套数以“套”计算。
五、自动投入装置及信号系统调试,均包括继电器、仪表等元件本身和二次回路的调整试验,其工程量按下列规定计算:
1. 备用电源自动投入装置,按连锁机构的个数计算备用电源自投装置系统数量。一台备用厂用变压器作为三段厂用工作母线备用电源,应按三个系统计算。装设自动投入装置的两条互为备用的线路或两台变压器,应按两个系统计算。
2. 线路自动重合闸系统调试,区分单双侧电源,按采用自动重合闸装置的线路自动断路器的台数计算系统数量。综合重合闸也按此规定计算。
3. 自动调频装置系统调试,以一台发电机为一个系统,以“系统”计算。
4. 同期装置系统调试,按设计构成一套能完成同期并车行为的装置为一个系统计算。
5. 中央信号装置调试,按每一座变电站或配电室为一个系统,以“系统”计算。
6. 直流盘监视系统调试,按蓄电池的组数计算,一组蓄电池为一个调试系统,以“系统”计算。
7. 变送器屏系统调试,按设计图示数量以“台”计算。
8. 事故照明切换装置调试,按设计能完成交直流切换的一套装置为一个调试系统,以“系统”计算。
9. 不间断电源装置调试,区分不同容量,按设计图示数量以“套”计算。
六、母线系统调试,区分电压等级,按设计图示数量以“段”计算。
七、避雷器、电容器的调试,按每三相为一组,以“组”计算;单个装设的如按一组,以“组”计算,上述设备如设置在发电机、变压器、输、配电线路的系统或回路内,仍应另外计算调试费用。
八、接地装置调试工程量计算规定如下:
1. 接地网接地电阻的测定,按设计图示数量以“系统”计算。一般的发电厂或变电站连为一体的母网,按一个系统计算;自成母网不与厂区母网相连的独立接地网,另按一个系统计算。大型建筑群各有自己的接地网(接地电阻值设计有要求),虽然在最后也将各接地网联在一起,但应按各自的接地网计算,不能作为一个网,具体应按接地网的试验情况而定。
2. 独立接地装置电阻的测定,区分接地极数量,按设计图示数量以“组”、“根”计算。如一台柱上变压器有一个独立的接地装置,即按一组或根计算。
3. 避雷针接地电阻的测定,每一避雷针均有单独接地网(包括独立的避雷针、烟囱避雷针等)时,均按一组或根计算。
4. 路灯及混凝土电缆沟内钢筋接地网接地电阻的测定,按设计图示电缆沟长度每 300m为一个系统,以“系统”计算。
九、电抗器、消弧线圈、电除尘器调试,区分不同形式、规格,按设计图示数量以“台”计算。
十、电除尘器调试,区分除尘入口面积,按设计图示数量以“组”计算。
十一、硅整流装置调试,按一套硅整流装置为一个系统,以“系统”计算。
十二、电缆故障点测试,按设计图示数量以“段”计算。
十三、电缆泄漏试验,按设计图示数量以“根次”计算。
十四、电缆交流耐压试验及电缆局放试验,按设计图示数量以“回路”计算。
十五、配电智能系统调试,区分联锁形式,按设计图示数量以“系统”计算。
十六、“五防”系统调试,按每一座变电站或配电室为一个系统,以“系统”计算。
十七、绝缘子、套管试验,按设计图示数量以“个”计算。
十八、绝缘油试验,按设计图示数量以“每一试样”计算。
十九、三相电动机的调试,按设计图示数量以“台”计算。
返回 广东省通用安装工程综合定额(2018)
