第十一册 通信设备及线路工程_广东省安装工程综合定额2018
第十册 给排水、采暖、燃气工程_广东省安装工程综合定额2018
广东省通用安装工程综合定额(2018)定额解释说明及工程量计算规则,广东安装定额2018,广东省最新定额,广东省2018最新定额,广东省最新安装定额。
第十册 给排水、采暖、燃气工程
目 录
总说明
册说明
第一部分 分部分项工程项目
第二部分 措施项目
第三部分 其他项目
第四部分 税金
附 录
返回 广东省通用安装工程综合定额(2018)定额说明及工程量计算规则 收起阅读 »
第十册 给排水、采暖、燃气工程
目 录
总说明
册说明
第一部分 分部分项工程项目
- C.10.1 给排水、采暖、空调水、燃气管道安装
- C.10.2 支架及其他
- C.10.3 管道附件安装
- C.10.4 卫生器具安装
- C.10.5 供暖器具安装
- C.10.6 采暖、给排水设备安装
- C.10.7 燃气器具及其他安装
- C.8 医疗气体设备及附件安装
- C.10.9 分部分项工程增加费
第二部分 措施项目
第三部分 其他项目
第四部分 税金
附 录
- 一、主要材料损耗率表
- 二、管道冲洗、试验周转性材料周转次数表
- 三、塑料管、复合管、铜管公称直径与公称外径对照表
- 四、管道管件数量取定表
- 五、室内钢管、铸铁管道支架用量参考表
- 六、成品管卡用量参考表
- 七、利润标准
- 八、管理费分摊费率表
返回 广东省通用安装工程综合定额(2018)定额说明及工程量计算规则 收起阅读 »
第九册 消防工程_广东省安装工程综合定额2018
措施其他项目 第八册《工业管道工程》[广东省通用安装工程综合定额2018]
第八册《工业管道工程》
一、措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非实体项目,包括绿色施工安全防护措施费以及措施其他项目。措施其他项目是指措施项目中尚未包括的工程施工可能发生的其他措施性项目。
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程承发包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设方案计算。
二、在有害身体健康的环境中(包括高温、多尘、噪声超过标准和有害气体等有害环境)施工增加费:按人工费的 10.00%计算。
三、脚手架搭拆费:按人工费的 7.00%计算(单独承担埋地管道工程除外)。
四、赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按以下计算;工程结算按合同约定,合同对赶工措施费没有约定的,按以下确定。
赶工措施费=(1-δ)×分部分项的(人工费+施工机具费)×3.44%
其中:1. 0.80≤δ<1.00;
2. δ=合同工期/定额工期。
五、夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
六、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,其计取方式为分部分项的人工费与施工机具费为计算基础,费率按照下表标准计算:
七、其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
返回 广东省通用安装工程综合定额(2018) 收起阅读 »
措施其他项目
说明
一、措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非实体项目,包括绿色施工安全防护措施费以及措施其他项目。措施其他项目是指措施项目中尚未包括的工程施工可能发生的其他措施性项目。
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程承发包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设方案计算。
措施其他项目费用标准一、安装与生产同时进行增加费用:按人工费的 10.00%计算。
二、在有害身体健康的环境中(包括高温、多尘、噪声超过标准和有害气体等有害环境)施工增加费:按人工费的 10.00%计算。
三、脚手架搭拆费:按人工费的 7.00%计算(单独承担埋地管道工程除外)。
四、赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按以下计算;工程结算按合同约定,合同对赶工措施费没有约定的,按以下确定。
赶工措施费=(1-δ)×分部分项的(人工费+施工机具费)×3.44%
其中:1. 0.80≤δ<1.00;
2. δ=合同工期/定额工期。
五、夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
六、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,其计取方式为分部分项的人工费与施工机具费为计算基础,费率按照下表标准计算:
七、其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
返回 广东省通用安装工程综合定额(2018) 收起阅读 »
措施其他项目_第七册《通风空调工程》[广东省通用安装工程综合定额2018]
第七册 通风空调工程
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程承发包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设计方案计算。
二、在有害身体健康的环境中(包括高温、多尘、噪声超过标准和有害气体等有害环境)施工增加费:按人工费的 10.00%计算。
三、脚手架搭拆费:按人工费的 3.00%计算。
四、在地下(暗)室、设备及大口径管道内等特殊施工部位进行施工增加费:按该部分人工费的 30.00%计算。

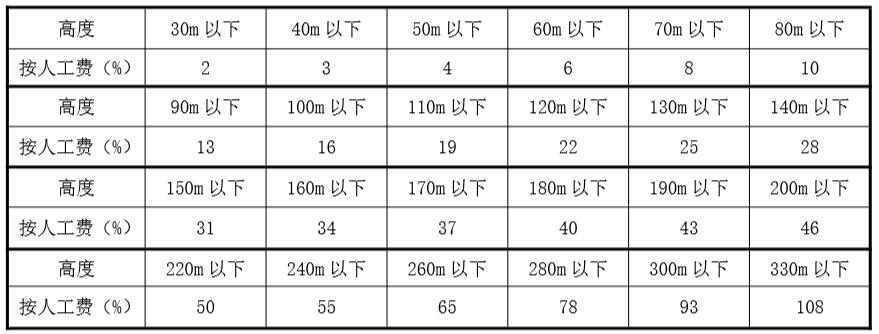

五、高层建筑增加费:高度在 20m 以上的工业与民用建筑按下表以人工费为基础计算。
六、赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按以下计算;工程结算按合同约定,合同对赶工措施费没有约定的,按以下确定。
赶工措施费=(1-δ)×分部分项的(人工费+施工机具费)×3.44%
其中:1. 0.80≤δ<1.00;
2. δ=合同工期/定额工期。
七、夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
八、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,其计取方式为分部分项的人工费与施工机具费为计算基础,费率按照下表标准计算:
九、其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
返回 广东省通用安装工程综合定额(2018) 收起阅读 »
措施其他项目一、措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非实体项目,包括绿色施工安全防护措施费以及措施其他项目。措施其他项目是指措施项目中尚未包括的工程施工可能发生的其他措施性项目。
说明
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程承发包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设计方案计算。
措施其他项目费用标准一、安装与生产同时进行增加费用:按人工费的 10.00%计算。
二、在有害身体健康的环境中(包括高温、多尘、噪声超过标准和有害气体等有害环境)施工增加费:按人工费的 10.00%计算。
三、脚手架搭拆费:按人工费的 3.00%计算。
四、在地下(暗)室、设备及大口径管道内等特殊施工部位进行施工增加费:按该部分人工费的 30.00%计算。
五、高层建筑增加费:高度在 20m 以上的工业与民用建筑按下表以人工费为基础计算。
六、赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按以下计算;工程结算按合同约定,合同对赶工措施费没有约定的,按以下确定。
赶工措施费=(1-δ)×分部分项的(人工费+施工机具费)×3.44%
其中:1. 0.80≤δ<1.00;
2. δ=合同工期/定额工期。
七、夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
八、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,其计取方式为分部分项的人工费与施工机具费为计算基础,费率按照下表标准计算:
九、其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
返回 广东省通用安装工程综合定额(2018) 收起阅读 »
措施其他项目_第六册《自动化控制仪表安装工程》[广东省通用安装工程综合定额2018]
第六册 自动化控制仪表安装工程
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程承发包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设计方案计算。
二、在有害身体健康的环境中(包括高温、多尘、噪声超过标准和有害气体等有害环境)施工增加费:按人工费的 10.00%计算。
三、脚手架搭拆费:按人工费的 4.00%计算。
四、赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按以下计算;工程结算按合同约定,合同对赶工措施费没有约定的,按以下确定。
赶工措施费=(1-δ)×分部分项的(人工费+施工机具费)×3.44%
其中:1. 0.80≤δ<1.00;
2. δ=合同工期/定额工期。
五、夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
六、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,其计取方式为分部分项的人工费与施工机具费为计算基础,费率按照下表标准计算:
七、其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
返回 广东省通用安装工程综合定额(2018) 收起阅读 »
措施其他项目一、措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非实体项目,包括绿色施工安全防护措施费以及措施其他项目。措施其他项目是指措施项目中尚未包括的工程施工可能发生的其他措施性项目。
说明
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程承发包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设计方案计算。
措施其他项目费用标准一、安装与生产同时进行增加费用:按人工费的 10.00%计算。
二、在有害身体健康的环境中(包括高温、多尘、噪声超过标准和有害气体等有害环境)施工增加费:按人工费的 10.00%计算。
三、脚手架搭拆费:按人工费的 4.00%计算。
四、赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按以下计算;工程结算按合同约定,合同对赶工措施费没有约定的,按以下确定。
赶工措施费=(1-δ)×分部分项的(人工费+施工机具费)×3.44%
其中:1. 0.80≤δ<1.00;
2. δ=合同工期/定额工期。
五、夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
六、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,其计取方式为分部分项的人工费与施工机具费为计算基础,费率按照下表标准计算:
七、其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
返回 广东省通用安装工程综合定额(2018) 收起阅读 »
措施其他项目_第五册《建筑智能化工程》[广东省通用安装工程综合定额2018]
第五册《建筑智能化工程》
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程承发包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设计方案计算。
二、在有害身体健康的环境中(包括高温、多尘、噪声超过标准和有害气体等有害环境)施工增加费:按人工费的 10.00%计算。
三、脚手架搭拆费:按人工费的 4.00%计算。
四、在地下(暗)室、设备及大口径管道内等特殊施工部位进行施工增加费:按该部分人工费的 30.00%计算。
五、高层建筑增加费:高度在 20m 以上的工业与民用建筑按下表以人工费为基础计算。
六、赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按以下计算;工程结算按合同约定,合同对赶工措施费没有约定的,按以下确定。
赶工措施费=(1-δ)×分部分项的(人工费+施工机具费)×3.44%
其中:1. 0.80≤δ<1.00;
2. δ=合同工期/定额工期。
七、夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
八、交通干扰工程施工增加费:在行人车辆通行的市政道路上施工所发生的施工降效费用,按在市政道路上施工项目人工费的 10.00%计算(在小区内和交通全封闭的道路施工时不能计算)。
九、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,其计取方式为分部分项的人工费与施工机具费为计算基础,费率按照下表标准计算:
十、地下管线交叉降效费:为了保护各种市政地下交叉管线而影响施工所发生的降效补贴费用,由编制人根据工程要求和施工现场实际情况,按实际发生或经批准的施工方案计算。
十一、其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
返回 广东省通用安装工程综合定额(2018) 收起阅读 »
措施其他项目一、措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非实体项目,包括绿色施工安全防护措施费以及措施其他项目。措施其他项目是指措施项目中尚未包括的工程施工可能发生的其他措施性项目。
说明
二、措施其他项目费已含了利润及管理费,属于指导性费用,供工程承发包双方参考,合同有约定的按合同约定执行。
三、本章列出了措施其他项目的名称、内容、费用标准、计算方法和有关说明。根据工程和施工现场发生本章未列明的措施其他项目,应按实际发生或经批准的施工组织设计方案计算。
措施其他项目费用标准一、安装与生产同时进行增加费用:按人工费的 10.00%计算。
二、在有害身体健康的环境中(包括高温、多尘、噪声超过标准和有害气体等有害环境)施工增加费:按人工费的 10.00%计算。
三、脚手架搭拆费:按人工费的 4.00%计算。
四、在地下(暗)室、设备及大口径管道内等特殊施工部位进行施工增加费:按该部分人工费的 30.00%计算。
五、高层建筑增加费:高度在 20m 以上的工业与民用建筑按下表以人工费为基础计算。
六、赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按以下计算;工程结算按合同约定,合同对赶工措施费没有约定的,按以下确定。
赶工措施费=(1-δ)×分部分项的(人工费+施工机具费)×3.44%
其中:1. 0.80≤δ<1.00;
2. δ=合同工期/定额工期。
七、夜间施工增加费:除赶工和合理的施工作业要求外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的 20.00%计算。
八、交通干扰工程施工增加费:在行人车辆通行的市政道路上施工所发生的施工降效费用,按在市政道路上施工项目人工费的 10.00%计算(在小区内和交通全封闭的道路施工时不能计算)。
九、文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理增加的费用。获得省、市级文明工地的工程,其计取方式为分部分项的人工费与施工机具费为计算基础,费率按照下表标准计算:
十、地下管线交叉降效费:为了保护各种市政地下交叉管线而影响施工所发生的降效补贴费用,由编制人根据工程要求和施工现场实际情况,按实际发生或经批准的施工方案计算。
十一、其他费用,如特殊工种培训费、地上、地下设施、建筑物的临时保护设施、危险性较大的分部分项工程安全管理措施等,根据工程和施工现场需要发生的其他费用,按实际发生或经批准的施工组织设计方案计算。
返回 广东省通用安装工程综合定额(2018) 收起阅读 »
第八册 工业管道工程_广东省安装工程综合定额2018
广东省通用安装工程综合定额(2018)定额解释说明及工程量计算规则,广东安装定额2018,广东省最新定额,广东省2018最新定额,广东省最新安装定额。
第八册 工业管道工程
目 录
总说明
册说明
第一部分 分部分项工程项目
第二部分 措施项目
第三部分 其他项目
第四部分 税金
附 录
返回 广东省通用安装工程综合定额(2018)定额说明及工程量计算规则 收起阅读 »
第八册 工业管道工程
目 录
总说明
册说明
第一部分 分部分项工程项目
- C.8.1 机房管道及附件装配化施工
- C.8.2 低压管道
- C.8.3 中压管道
- C.8.4 高压管道
- C.8.5 低压管件
- C.8.6 中压管件
- C.8.7 高压管件
- C.8.8 低压阀门
- C.8.9 中压阀门
- C.8.10 高压阀门
- C.8.11 低压法兰
- C.8.12 中压法兰
- C.8.13 高压法兰
- C.8.14 管件制作
- C.8.15 管道支架制作安装
- C.8.16 无损探伤及热处理
- C.8.17 其他项目制作安装
第二部分 措施项目
第三部分 其他项目
第四部分 税金
附 录
- 一、主要材料损耗率表
- 二、平焊法兰螺栓重量表
- 三、榫槽平焊法兰螺栓重量表
- 四、对焊法兰螺栓重量表
- 五、梯形槽式对焊法兰螺栓重量表
- 六、焊环活动法兰螺栓重量表
- 七、管口翻边活动法兰螺栓重量表
- 八、不锈钢翻边短管加工制作
- 九、铝翻边短管加工制作
- 十、铜翻边短管加工制作
- 十一、利润标准
- 十二、管理费分摊费率表
返回 广东省通用安装工程综合定额(2018)定额说明及工程量计算规则 收起阅读 »
第七册 通风空调工程_广东省安装工程综合定额2018
第六册 自动化控制仪表安装工程_广东省安装工程综合定额2018
广东省通用安装工程综合定额(2018)定额解释说明及工程量计算规则,广东安装定额2018,广东省最新定额,广东省2018最新定额,广东省最新安装定额。
第六册 自动化控制仪表安装工程
目 录
总说明
册说明
第一部分 分部分项工程项目
第二部分 措施项目
第三部分 其他项目
第四部分 税金
附 录
返回 广东省通用安装工程综合定额(2018)定额说明及工程量计算规则 收起阅读 »
第六册 自动化控制仪表安装工程
目 录
总说明
册说明
第一部分 分部分项工程项目
- C.6.1 过程检测仪表
- C.6.2 显示及调节控制仪表
- C.6.3 执行仪表
- C.6.4 机械量仪表
- C.6.5 过程分析和物性检测仪表
- C.6.6 仪表回路模拟试验
- C.6.7 安全监测及报警装置
- C.6.8 工业计算机安装与调试
- C.6.9 仪表管路敷设
- C.6.10 仪表盘、箱、柜及附件安装
- C.6.11 仪表附件安装
第二部分 措施项目
第三部分 其他项目
第四部分 税金
附 录
返回 广东省通用安装工程综合定额(2018)定额说明及工程量计算规则 收起阅读 »
