北京市《关于受新冠肺炎疫情影响工程造价和工期调整的指导意见》条文释义与要点说明
发文部门:北京市建设工程造价管理处
发布日期:2020-03-31
《关于受新冠肺炎疫情影响工程造价和工期调整的指导意见》条文释义与要点说明
[版本: 2020年3月版]
为正确理解和准确适用《关于受新冠肺炎疫情影响工程造价和工期调整的指导意见》(京建发〔2020〕55号)[以下简称“指导意见”],编写本条文释义与要点说明[以下简称“要点说明”]。
本指导意见根据《住房和城乡建设部办公厅关于加强新冠肺炎疫情防控有序推动企业开复工工作的通知》(建办市〔2020〕5号)文件精神,参考兄弟省市已经出台的同类文件,结合市场调研情况和本市实际制定。

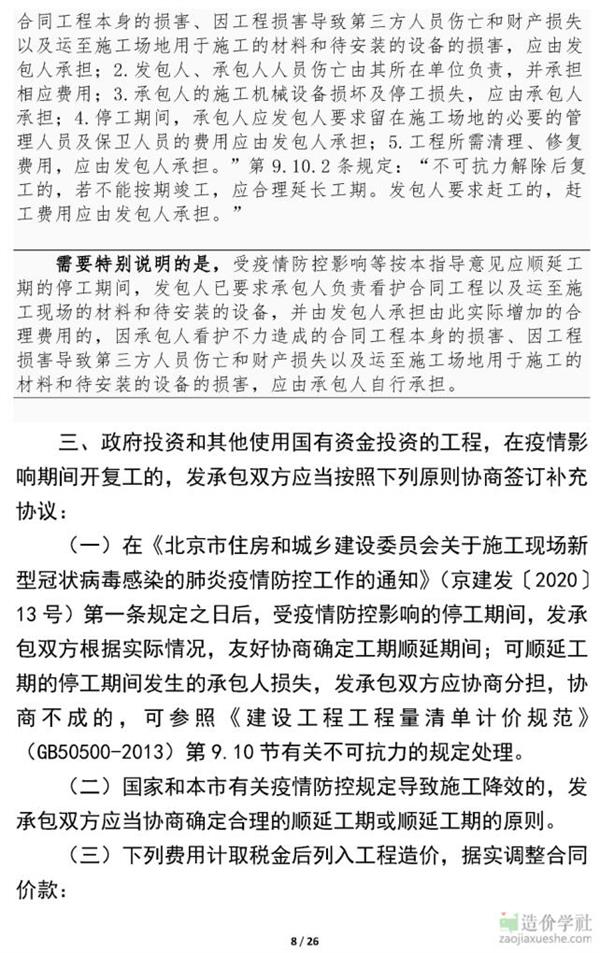

本指导意见着力于依法妥善处理新冠肺炎疫情对本市房屋建筑和市政基础设施开复工工程造价和工期的影响,维护发承包双方的合法权益,保障工程质量和安全,保证建设工程合同的稳定性和建筑市场的良好秩序,加快推进工程开复工进程。

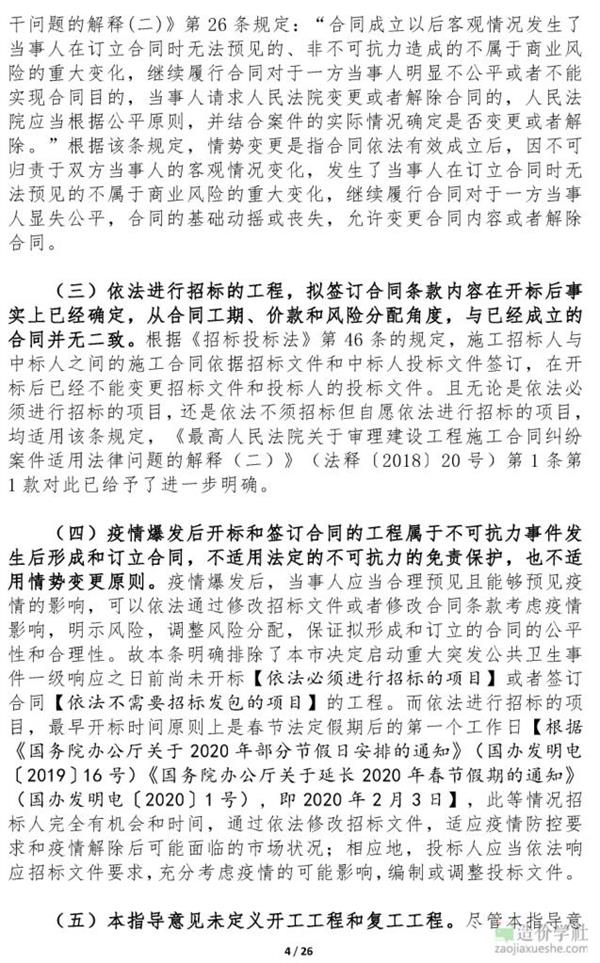

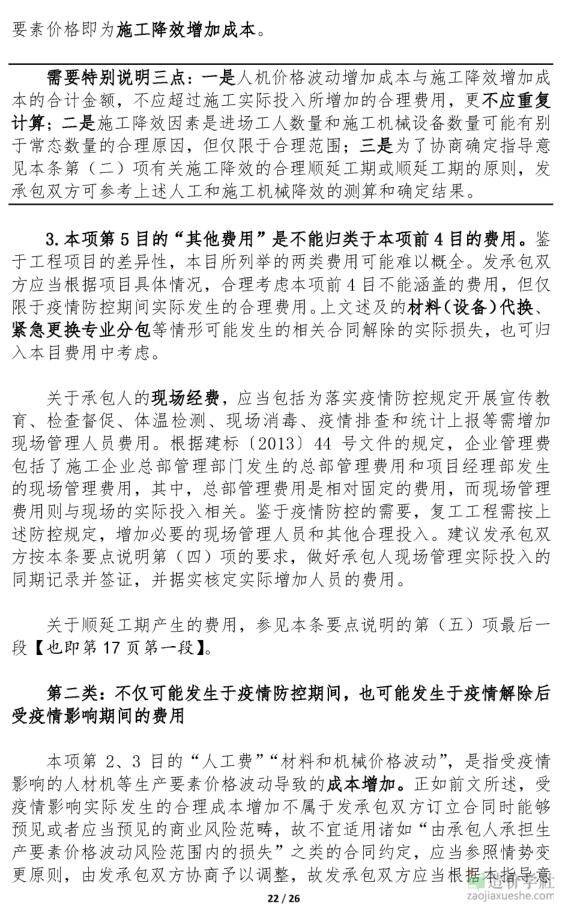

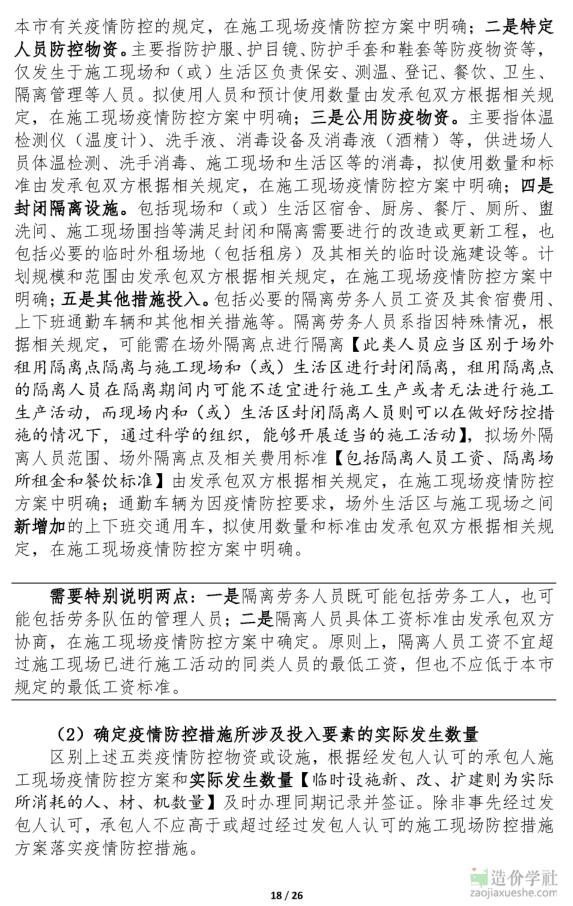

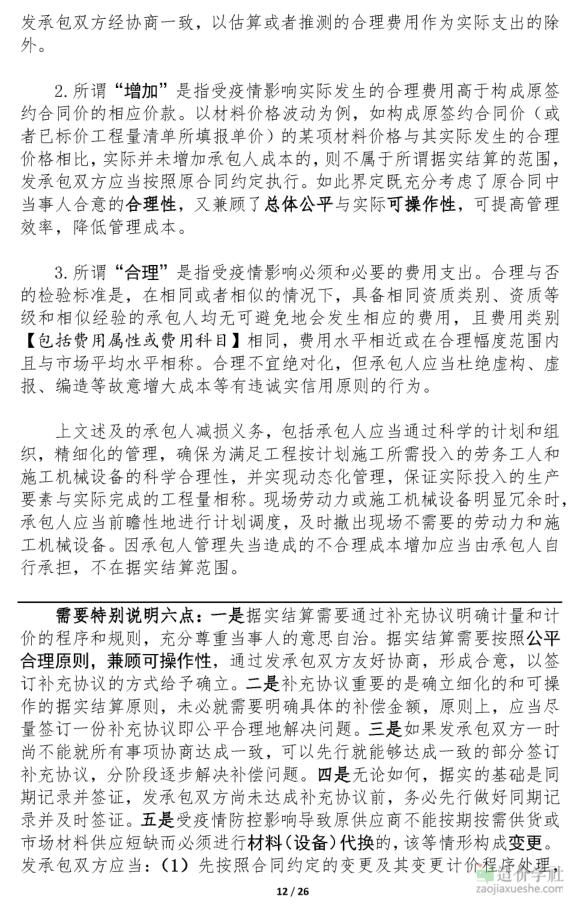

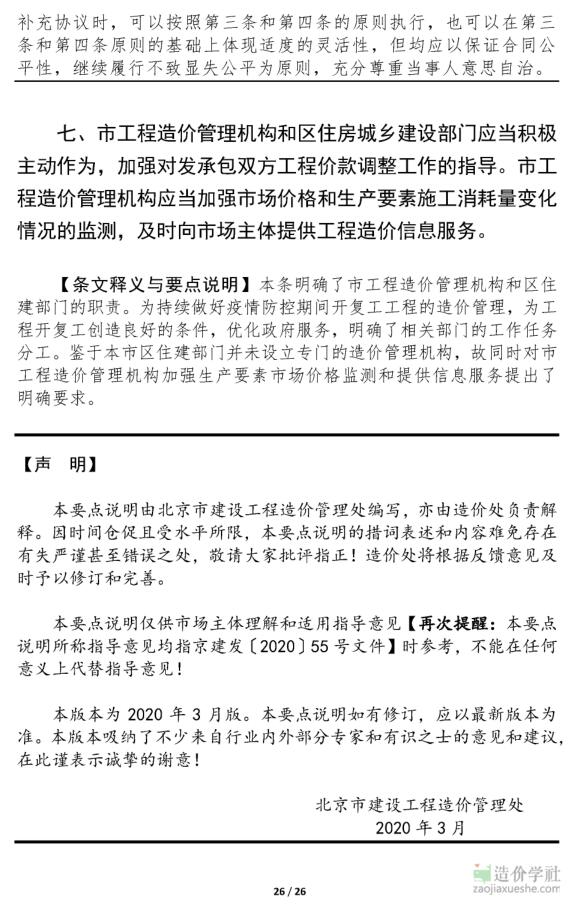

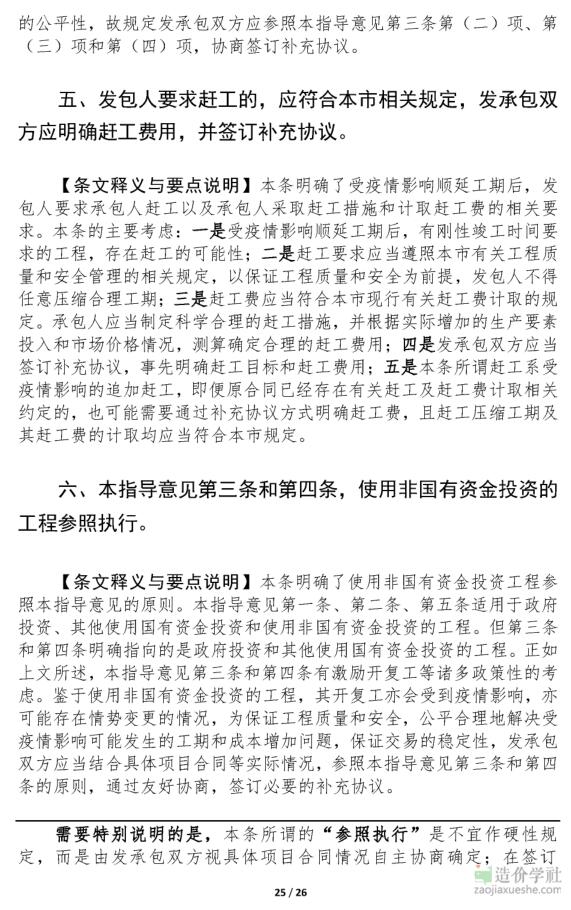

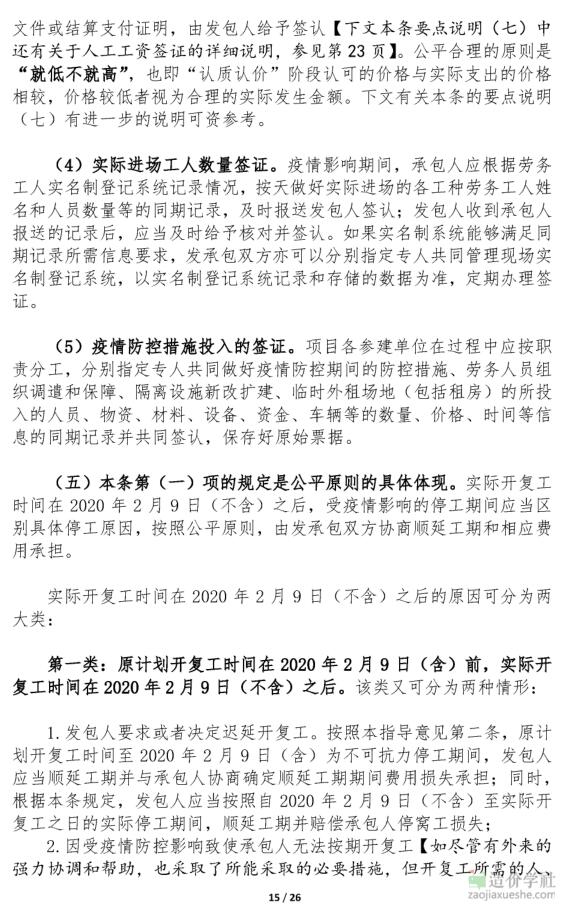

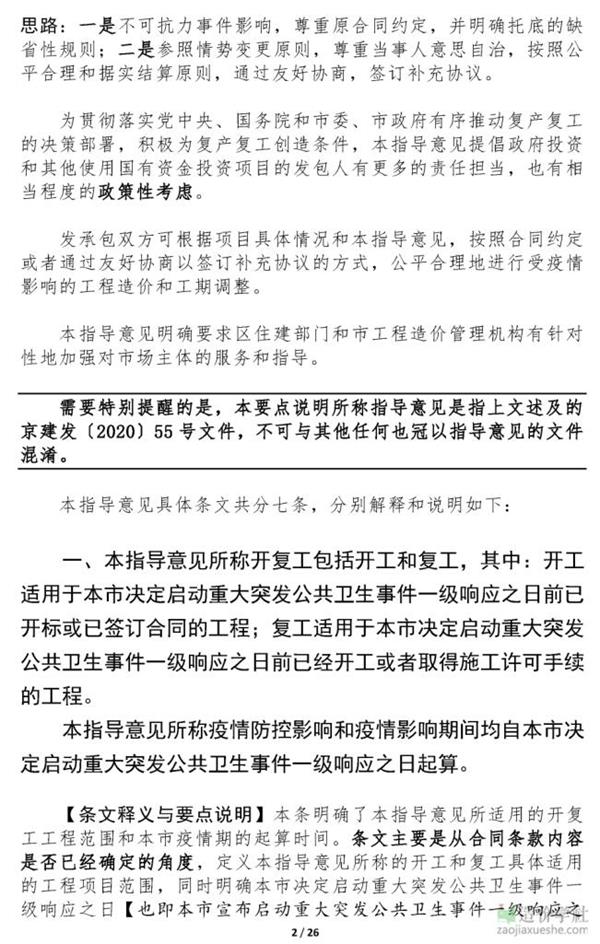

本指导意见区别: (1) 疫情防控期间[疫中]与疫情影响期间[疫中+疫后] ; (2) 政府投资和其他国有资金投资与非国有资金投资; (3) 开复工工程实际开复工时间在2020年2月9日的前与后; (4)受疫情影响可能增加的费用项目; (5)项目合同成立时间[依法进行招标的项目为开标时间]在2020年1月24日的前与后等诸多变量因素,分别适用不可抗力和参照情势变更的相关规定,对受疫情影响的工程造价和工期的调整分别给出了有针对性的指导原则;同时还对持续施工工程受疫情影响的造价和工期调整、发包,人要求赶工和工程款支付等问题的公平合理处置给出了指导性原则。
附件下载:北京市《关于受新冠肺炎疫情影响工程造价和工期调整的指导意见》条文释义与要点说明 .pdf
附件下载:北京市《关于受新冠肺炎疫情影响工程造价和工期调整的指导意见》条文释义与要点说明 .pdf
———————
相关阅读:
京建发〔2020〕55号 北京市关于印发《关于受新冠肺炎疫情影响工程造价和工期调整的指导意见》的通知
北京《关于受新冠肺炎疫情影响工程造价和工期调整的指导意见》条文释义与要点说明(2020年04月总第二版)
本文作为北京市疫情计价依据文件,由造价学社摘自北京市住建局网站。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331
