粤标定函〔2020〕221号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第16期)

粤标定函〔2020〕221号文,粤标定函【2020】221号,粤标定函[2020]221号文,粤标定函2020 221号文发文,广东省2018定额解释
发文部门:广东省建设工程标准定额站
文号:粤标定函〔2020〕221号
发布日期:2020-09-15

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第16期)
粤标定函〔2020〕221号

各有关单位:
      现对广东省建设工程定额动态管理系统收集有关安装工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。

一、共性问题

1、有不同高度的塔楼商住综合楼,其高层增加费如何计算?
答:有不同高度的塔楼商住综合楼,除定额另有规定外,其高层增加费一般遵循以下原则计算:
(1)高层建筑增加费的计算基础应包含六层或20米以下全部工程人工费为计算基础;
(2)高层建筑增加费的计算基础不含地下室工程人工费;
(3)同一建筑物有部分高度不同时,分别不同高度计算高层建筑增加费;
(4)工程量按水电采暖等供应系统回路划分至相应塔楼的则列入该裙楼的高层建筑增加费计算基础,属于公共部分的(包括裙楼)工程量按最大高度计算;
(5)为高层建筑供电的变电所和供水等动力工程,如装在高层建筑的底层或地下室的,均不计取高层建筑增加费。装在20米以上的变配电工程和动力工程则同样计取高层建筑增加费。

2、电缆保护管章节中的“有混凝土包封”定额子目,其包封用的混凝土是否包括垫层的含量?若混凝土包封没有钢筋,能否调整相应人工费?包封的管材有两种不同管径时,如何套用定额?
答:不包括垫层的含量,应另执行定额相应项目。若混凝土包封没有钢筋,人工费不作调整。包封的管材有两种不同管径时,管径大执行相同规格的“一根”子目,管径小的执行相同规格的“每增加一根”相应子目。

3、高压柜间的连接母线,能否再计算母线系统调试费用?
答:高压送配电系统调试试验中已经包含高压柜间连接母线的调试,不再计算高压柜间的连接母线调试费用。

4、某工程在一二三层施工完成后投入使用,接下来施工四层以上属于边生产边施工吗?可以计取降效费吗?
答:定额是按正常施工方式方法考虑的,“安装与生产同时施工”也是按照通常情况下测定的费用标准计算降效费,在未竣工验收情况下使用整体或部分工程,且继续在其中施工的降效费用,应由发承包双方根据事件责任大小和各方承担比例协商确定计算方法。

5、电井内通长敷设的接地母线工程量如何计算?如设计要求每三层桥架水平与接地母线连通可靠接地,则又该如何计算接地母线的工程量和套用定额子目?
答:电井内通长敷设的接地母线和与桥连通的水平接地母线工程量,按设计图示长度另加附加长度3.9%计算,套用接地母线敷设子目。但电缆桥架连接处的接地跨接线已含在电缆桥架安装定额内,不另计算。

6、如何理解电缆进入建筑物预留和电缆进入沟内或吊架时引上引下预留?若电缆进出配电箱、柜时出现多个预留量的,可否重叠计算或仅选其一计算?
答:电缆从室外水平穿过建筑物自然基础(无地下室)进入室内时,可按“电缆进入建筑物”计算预留量,如电缆从室外水平穿过地下室剪力墙或桩基础梁进入室内的,则不能计算“电缆进入建筑物”的预留量。电缆垂直进出电缆沟(电缆直埋敷设和管内埋地敷设、电缆桥架内敷设除外),可按“电缆进入沟内或吊架时引上引下”计算预留量,但电缆在电缆沟内水平穿过建筑物的,不能按“电缆进入沟内或吊架时引上引下”计算预留量。若电缆进出配电箱、柜时出现多个预留量的,可按相应规则重叠计算。

7、穿越人防区域预埋的单侧密闭防护套管、双侧密闭防护套管,如何套用定额子目?
答:单侧密闭防护套管、双侧密闭防护套管属于刚性密闭套管,按不同管径,区分刚性、柔性分别套用《工业管道安装工程》刚性防水套管和柔性防水套管制作、安装定额子目。

二、《广东省通用安装工程综合定额(2018)》适用问题

8、阀门采用热熔连接时定额应如何计价?
答:本定额未包含热熔连接阀门的相关子目,实际发生可由双方协商计价。

9、C.10.1给排水、采暖、空调水、燃气管道安装章说明第三条第1点“管道安装定额中,均包括相应管道及管件安装、给水管道包括水压试验及水冲洗工作内容,排(雨)水管道包括灌水(闭水)及通球试验工作内容。”水冲洗的工作内容是否包括管道消毒?
答:给水管道安装定额工作内容的水冲洗是指管道安装完毕后的一般性冲洗,不包括管道消毒和消毒后的水冲洗,实际发生时,应另执行消毒冲洗相应项目。排(雨)水管道不需要水冲洗,亦无须进行管道消毒。

10、定额C1-5-13轴流风机安装和C1-6-12多级离心泵安装其工作内容没有接地,多级离心泵和轴流风机的防雷接地,能否另套用C.4.6电机检查接线及调试相应定额子目?
答:第一册《机械设备安装工程》的设备仅为本体安装,不包括本体接地和电源接线,发生时分别执行第四册《电气设备安装工程》C.4.6电机检查线及调试和C.4.9防雷及接地装置安装的相应项目。但本体调试已包含在定额内,不另计算。

三、《广东省安装工程综合定额(2010)》适用问题

11、空调系统的集水器、分水器,请问是否套用给排水章节的C.8.6小型容器制作安装(钢板水箱安装)?
答:本定额未包含空调系统的集水器、分水器定额子目,实际发生时根据项目实际可由双方协商计价。

12、C8-1-441人工打孔(洞)砖结构(洞口截面mm)300×300以上的定额子目对打洞面积是否有限制?
答:定额已综合考虑了截面300×300mm以上的洞口。

13、中央空调的冷凝器自动在线清洗装置应如何计价?
答:本定额未包含中央空调的冷凝器自动在线清洗装置的相关子··目,实际发生可由双方协商计价。

14、生活用水检测费及永久排污检测费是否属于专项检测费,应由建设单位支付?
答:生活用水检测费及永久排污检测费为专项检测内容,应列入工程建设其他费的研究试验费由建设单位承担。

15、电缆敷设驰度、波形弯度、交叉附加长度的计算基础是否包括预留长度?
答:电缆敷设驰度、波形弯度、交叉附加长度的计算基础是以设计图示水平和垂直长度加全部预留量为计算基础。

 广东省建设工程标准定额站
2020年9月15日

附件下载:粤标定函〔2020〕221号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第16期).pdf

本文由造价学社摘自广东省造价站官网http://www.gdcost.com/%23/gdzj ... 9cc9d
继续阅读 »
粤标定函〔2020〕221号文,粤标定函【2020】221号,粤标定函[2020]221号文,粤标定函2020 221号文发文,广东省2018定额解释
发文部门:广东省建设工程标准定额站
文号:粤标定函〔2020〕221号
发布日期:2020-09-15

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第16期)
粤标定函〔2020〕221号

各有关单位:
      现对广东省建设工程定额动态管理系统收集有关安装工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。

一、共性问题

1、有不同高度的塔楼商住综合楼,其高层增加费如何计算?
答:有不同高度的塔楼商住综合楼,除定额另有规定外,其高层增加费一般遵循以下原则计算:
(1)高层建筑增加费的计算基础应包含六层或20米以下全部工程人工费为计算基础;
(2)高层建筑增加费的计算基础不含地下室工程人工费;
(3)同一建筑物有部分高度不同时,分别不同高度计算高层建筑增加费;
(4)工程量按水电采暖等供应系统回路划分至相应塔楼的则列入该裙楼的高层建筑增加费计算基础,属于公共部分的(包括裙楼)工程量按最大高度计算;
(5)为高层建筑供电的变电所和供水等动力工程,如装在高层建筑的底层或地下室的,均不计取高层建筑增加费。装在20米以上的变配电工程和动力工程则同样计取高层建筑增加费。

2、电缆保护管章节中的“有混凝土包封”定额子目,其包封用的混凝土是否包括垫层的含量?若混凝土包封没有钢筋,能否调整相应人工费?包封的管材有两种不同管径时,如何套用定额?
答:不包括垫层的含量,应另执行定额相应项目。若混凝土包封没有钢筋,人工费不作调整。包封的管材有两种不同管径时,管径大执行相同规格的“一根”子目,管径小的执行相同规格的“每增加一根”相应子目。

3、高压柜间的连接母线,能否再计算母线系统调试费用?
答:高压送配电系统调试试验中已经包含高压柜间连接母线的调试,不再计算高压柜间的连接母线调试费用。

4、某工程在一二三层施工完成后投入使用,接下来施工四层以上属于边生产边施工吗?可以计取降效费吗?
答:定额是按正常施工方式方法考虑的,“安装与生产同时施工”也是按照通常情况下测定的费用标准计算降效费,在未竣工验收情况下使用整体或部分工程,且继续在其中施工的降效费用,应由发承包双方根据事件责任大小和各方承担比例协商确定计算方法。

5、电井内通长敷设的接地母线工程量如何计算?如设计要求每三层桥架水平与接地母线连通可靠接地,则又该如何计算接地母线的工程量和套用定额子目?
答:电井内通长敷设的接地母线和与桥连通的水平接地母线工程量,按设计图示长度另加附加长度3.9%计算,套用接地母线敷设子目。但电缆桥架连接处的接地跨接线已含在电缆桥架安装定额内,不另计算。

6、如何理解电缆进入建筑物预留和电缆进入沟内或吊架时引上引下预留?若电缆进出配电箱、柜时出现多个预留量的,可否重叠计算或仅选其一计算?
答:电缆从室外水平穿过建筑物自然基础(无地下室)进入室内时,可按“电缆进入建筑物”计算预留量,如电缆从室外水平穿过地下室剪力墙或桩基础梁进入室内的,则不能计算“电缆进入建筑物”的预留量。电缆垂直进出电缆沟(电缆直埋敷设和管内埋地敷设、电缆桥架内敷设除外),可按“电缆进入沟内或吊架时引上引下”计算预留量,但电缆在电缆沟内水平穿过建筑物的,不能按“电缆进入沟内或吊架时引上引下”计算预留量。若电缆进出配电箱、柜时出现多个预留量的,可按相应规则重叠计算。

7、穿越人防区域预埋的单侧密闭防护套管、双侧密闭防护套管,如何套用定额子目?
答:单侧密闭防护套管、双侧密闭防护套管属于刚性密闭套管,按不同管径,区分刚性、柔性分别套用《工业管道安装工程》刚性防水套管和柔性防水套管制作、安装定额子目。

二、《广东省通用安装工程综合定额(2018)》适用问题

8、阀门采用热熔连接时定额应如何计价?
答:本定额未包含热熔连接阀门的相关子目,实际发生可由双方协商计价。

9、C.10.1给排水、采暖、空调水、燃气管道安装章说明第三条第1点“管道安装定额中,均包括相应管道及管件安装、给水管道包括水压试验及水冲洗工作内容,排(雨)水管道包括灌水(闭水)及通球试验工作内容。”水冲洗的工作内容是否包括管道消毒?
答:给水管道安装定额工作内容的水冲洗是指管道安装完毕后的一般性冲洗,不包括管道消毒和消毒后的水冲洗,实际发生时,应另执行消毒冲洗相应项目。排(雨)水管道不需要水冲洗,亦无须进行管道消毒。

10、定额C1-5-13轴流风机安装和C1-6-12多级离心泵安装其工作内容没有接地,多级离心泵和轴流风机的防雷接地,能否另套用C.4.6电机检查接线及调试相应定额子目?
答:第一册《机械设备安装工程》的设备仅为本体安装,不包括本体接地和电源接线,发生时分别执行第四册《电气设备安装工程》C.4.6电机检查线及调试和C.4.9防雷及接地装置安装的相应项目。但本体调试已包含在定额内,不另计算。

三、《广东省安装工程综合定额(2010)》适用问题

11、空调系统的集水器、分水器,请问是否套用给排水章节的C.8.6小型容器制作安装(钢板水箱安装)?
答:本定额未包含空调系统的集水器、分水器定额子目,实际发生时根据项目实际可由双方协商计价。

12、C8-1-441人工打孔(洞)砖结构(洞口截面mm)300×300以上的定额子目对打洞面积是否有限制?
答:定额已综合考虑了截面300×300mm以上的洞口。

13、中央空调的冷凝器自动在线清洗装置应如何计价?
答:本定额未包含中央空调的冷凝器自动在线清洗装置的相关子··目,实际发生可由双方协商计价。

14、生活用水检测费及永久排污检测费是否属于专项检测费,应由建设单位支付?
答:生活用水检测费及永久排污检测费为专项检测内容,应列入工程建设其他费的研究试验费由建设单位承担。

15、电缆敷设驰度、波形弯度、交叉附加长度的计算基础是否包括预留长度?
答:电缆敷设驰度、波形弯度、交叉附加长度的计算基础是以设计图示水平和垂直长度加全部预留量为计算基础。

 广东省建设工程标准定额站
2020年9月15日

附件下载:粤标定函〔2020〕221号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第16期).pdf

本文由造价学社摘自广东省造价站官网http://www.gdcost.com/%23/gdzj ... 9cc9d 收起阅读 »

湘交造定字〔2020〕8号 关于发布《湖南省公路工程新增补充预算定额(2020年)》(试行)的通知

发文部门:湖南省交通运输厅交通建设造价管理站
文号:湘交造定字〔2020〕8号
发布日期:2020-02-26
执行日期:2020-03-01

关于发布《湖南省公路工程新增补充预算定额(2020年)》(试行)的通知
湘交造定字〔2020〕8号

各市州交通运输局、各有关单位:
      现发布《湖南省公路工程新增补充预算定额(2020年)》,自2020年3月1日起试行。请各有关单位在实践中注意总结经验,及时将发现的问题和修改意见函告我站(联系人:丁加明,联系电话:0731-84227110),以便修订时研用。

附件:1、总说明      2、补充预算定额

湖南省交通运输厅交通建设造价管理站
2020年2月26日

附件下载:湖南省公路工程新增补充预算定额(2020年).pdf

附件 1
总说明

一、本补充定额是根据交通运输部《公路工程预算定额》(JTG/T3832-2018)的编制原则和相关规定,结合近年来湖南省公路工程“四新”技术应用的实际情况,经施工现场调查、测定,并参考有关资料,在分析计算的基础上编制而成。
二、本补充定额基价中人工工日、材料和机械台班单价分别按照《公路工程预算定额》(JTG/T 3832—2018)、《公路工程机械台班费用定额》(JTG/T 3833—2018)等有关规定取定。在本补充预算定额附录中《新增材料单价表》和《新增机械台班费用定额》中列有缺项的材料、机械台班单价参考值。
三、本补充定额的人工费、材料费和机械使用费应按照交通运输部《公路工程建设项目概算预算编制办法》(JTG 3830—2018)和湖南省交通运输厅发布的《<公路工程建设项目投资估算编制办法><公路工程建设项目概算预算编制办法>补充规定》 (湘交基建[2019]74 号)等相关规定执行。
四、本补充定额的工程内容包括该项目施工的全部过程。除扼要说明的主要工作内容外,均包括准备与结束,场内操作范围内的水平垂直运输、材料工地小搬运,辅助和零星用工,工具及机械小修,场地清理等内容。
五、本定额是按照合理的施工组织和一般正常的施工条件编制的。定额中所采用的施工方法和工程质量标准,是根据现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。
六、本次新增的补充预算定额应用了多项“四新”技术。如施工中实际采用的材料规格种类或机械设备型号与本定额有重大不同时,本定额不再适用。
七、定额中数量带“( )”者,表示基价中未包含其价值。
八、本次发布所有定额每工日均按 8h 计算。
继续阅读 »
发文部门:湖南省交通运输厅交通建设造价管理站
文号:湘交造定字〔2020〕8号
发布日期:2020-02-26
执行日期:2020-03-01

关于发布《湖南省公路工程新增补充预算定额(2020年)》(试行)的通知
湘交造定字〔2020〕8号

各市州交通运输局、各有关单位:
      现发布《湖南省公路工程新增补充预算定额(2020年)》,自2020年3月1日起试行。请各有关单位在实践中注意总结经验,及时将发现的问题和修改意见函告我站(联系人:丁加明,联系电话:0731-84227110),以便修订时研用。

附件:1、总说明      2、补充预算定额

湖南省交通运输厅交通建设造价管理站
2020年2月26日

附件下载:湖南省公路工程新增补充预算定额(2020年).pdf

附件 1
总说明

一、本补充定额是根据交通运输部《公路工程预算定额》(JTG/T3832-2018)的编制原则和相关规定,结合近年来湖南省公路工程“四新”技术应用的实际情况,经施工现场调查、测定,并参考有关资料,在分析计算的基础上编制而成。
二、本补充定额基价中人工工日、材料和机械台班单价分别按照《公路工程预算定额》(JTG/T 3832—2018)、《公路工程机械台班费用定额》(JTG/T 3833—2018)等有关规定取定。在本补充预算定额附录中《新增材料单价表》和《新增机械台班费用定额》中列有缺项的材料、机械台班单价参考值。
三、本补充定额的人工费、材料费和机械使用费应按照交通运输部《公路工程建设项目概算预算编制办法》(JTG 3830—2018)和湖南省交通运输厅发布的《<公路工程建设项目投资估算编制办法><公路工程建设项目概算预算编制办法>补充规定》 (湘交基建[2019]74 号)等相关规定执行。
四、本补充定额的工程内容包括该项目施工的全部过程。除扼要说明的主要工作内容外,均包括准备与结束,场内操作范围内的水平垂直运输、材料工地小搬运,辅助和零星用工,工具及机械小修,场地清理等内容。
五、本定额是按照合理的施工组织和一般正常的施工条件编制的。定额中所采用的施工方法和工程质量标准,是根据现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。
六、本次新增的补充预算定额应用了多项“四新”技术。如施工中实际采用的材料规格种类或机械设备型号与本定额有重大不同时,本定额不再适用。
七、定额中数量带“( )”者,表示基价中未包含其价值。
八、本次发布所有定额每工日均按 8h 计算。 收起阅读 »

墙、柱面装饰与隔断、幕墙工程_深圳市装饰工程消耗量定额2020

深圳市装饰工程消耗量定额2020电子版在线,深圳市装饰定额2020章节说明和工程量计算规则
墙、柱面装饰与隔断、幕墙工程
定额章节说明
3.1 说明
3.1.1  本章包括基层处理,钉、挂、贴网,装饰基层、装饰面层、隔断、隔墙、幕墙工程,适用于装饰工程的墙柱面装饰工程。

3.1.2  —般说明。
1、墙柱面子目适用于高度超过300.0mm的墙柱面装饰,高度在300.0mm以内的按本定额“楼地面装饰工程”踢脚线相应子目执行。
2、本章子目中所注明的砂浆强度等级、饰面材料型号、规格(含型材)与设计不同时,可换算材料,人工费、机械消耗量不变。
3、建筑物外墙面、采光井、露台、架空层、非封闭式阳台和走(连)廊、屋面女儿墙、室外楼梯等部位的墙面装饰按外墙考虑。
4、圆弧形、锯齿形等不规则镶贴块料面层、饰面板、隔断按相应子目人工费乘以系数1.15,材料和机械消耗量乘以系数1.05。如果材料价格已考虑圆弧形、锯齿形所增加的蒉用,则不适用该系数调整。
5、一般抹灰、装饰抹灰、镶贴块料面层、饰面板的零星项目适用于单面面积在0.5m’以内或单面宽度在150.0mm以内的项目。

3.1.3  装饰基层。
1、墙、柱面基层处理、混凝土面修补刮平子目适用于设计要求不抹灰,仅对混凝土面进行修补刮平的情况。
2、墙、柱面挂网子目按满挂考虑,如设计要求在不同材质交界处挂网时,按本章“墙、柱面挂网”相应子目执行,人工费乘以系数1.15,其他不变。
3、一般抹灰。
(1)一般抹灰子目不包括基层处理和挂网,如设计要求时,按相应子目执行。
(2)一般抹灰的滴水线已在抹灰子目综合考虑,如设计要求做防水圆弧处理时,防水圆弧处理可按零星抹灰子目执行。
(3)外墙面一般抹灰子目已包含分格缝,如设计要求在缝内填充防水密封胶、填缝剂等材料时,按本章“外墙面嵌(填〉分格缝增加费”相应子目执行,村料类别和用量不同时,可按设计要求调整,人工费不变。
(4)砖胎膜抹灰按内墙面一般抹灰子目执行,人工费乘以系数0.90,其他不变。
(5)随砌随抹按内墙面一般抹灰相应子目执行,人工费乘以系数0.70,其他不变。
(6)墙面采用拉条、甩毛做法的,除按相应抹灰定额执行外,还需按本章墙、柱面“拉条、甩毛增加费”子目执行。
4、装饰基层中木龙骨基层是按双向考虑,设计为单向时,人工费、材料消耗量乘以系数0.5。木龙骨的规格、中距与定额不同时,可按设计要求调整材料用量,人工费和机械台班消耗量按龙骨用量同比例调整。
5、墙柱面饰面轻钢龙骨、墙柱面饰面铝合金龙骨、墙柱面饰面型钢龙骨的设计含量与定额不同时,应按设计要求调整材料用量,人工费和机械台班消耗量按龙骨用量同比例调整。
6、隔离层、基层板子目的材料厚度与设计要求不同时,按设计要求换算材料,其他不变。
7、墙柱面装饰多层基层板满刷白乳胶,可按本定额“天棚工程”相应子目执行,人工费乘以系数0.90。
8、基层板子目按单层板考虑,如设计要求多层基层板时,首层基层板按相应基层子目执行,其余基层板按相应基层板子目人工费乘以系数0.8o执行,其他不变。
9、木基层板均未包括刷防火涂料,如设计要求刷防火涂料时,按本定额“油漆、涂料、裱糊工程”相应子目执行。

3.1.4  装饰抹灰子目设计厚度与定额不同时,材料按设计要求调整,其他不变。

3.1.5  块料面层。
1、块料面层子目不包括抹灰找平,抹灰找平另按本章相应子目执行。
2、石材块料面层子目的钻孔成槽应在成品石材价格中考虑,子目工作内容不包括打蜡养护、磨光,如设计有要求时
另按相应子目执行;干挂石材所用后置件按本章“幕墙工
程”相应子目执行。
3、石材块料面层子目按石材厚度30.0mm以内考虑,若石材厚度大于30.0mm且小于或等于50.0mm时,人工费乘以系数1.20。
4、胶粘剂粘贴石材子目按单块石材面积0.64m2以内考虑,若单块石板面积大于0.64m2时,人工费乘以系数1.10。
5、挂钩式干挂石材、背栓式干挂石材子目的石材挂件、转接件、背栓数量与设计不同时,按设计要求调整,人工费不变。
6、石材块料面层子目按安装最高点高度5.0m以内考虑,若安装高度超过5.0m时,相应石材面板按相应子目人工费乘以系数1.05执行。

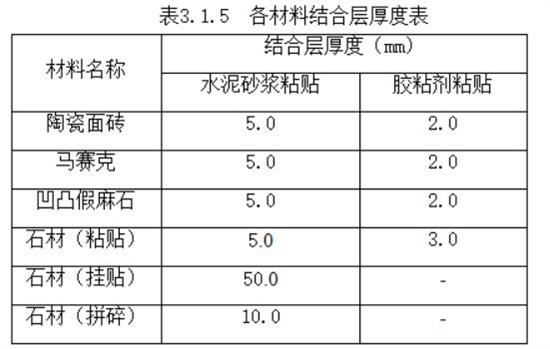

7、块料面层子目的结合层厚度是按相关图集做法进行编制,相关厚度见表3.1.5,如设计要求厚度与子目取定不同时,水泥砂浆消耗量可按比例调整,胶粘剂按设计要求调整,损耗率为3%,人工费不变。

8、凡设计规定缝宽尺寸的,按疏缝相应子目执行,没有缝宽要求的,按密缝执行,陶瓷面砖疏缝子目分别按缝宽5.0mm、10.0mm、20.0mm设置,设计要求的缝宽不同时,块料及勾缝材料用量可以调整,人工费不变。
9、水泥砂浆粘贴陶瓷面砖密缝子目采用白水泥擦缝,水泥砂浆粘贴陶瓷面砖疏缝子目采用砂浆勾缝﹔胶粘剂粘贴面砖密缝子目采用白水泥擦缝,胶粘剂粘贴面砖疏缝子目采用胶粘剂勾缝。如设计要求采用勾缝剂擦缝时,删除原子目中的白水泥,增加勾缝剂,用量不变。如设计要求采用勾缝剂勾缝时,根据缝宽不同,执行勾缝剂沟缝子目,扣除相应贴砖子目中砂浆、胶粘剂的勾缝用量。
10、块料面层子目仅适用于平面装饰,如设计采用曲线拼花,按相应定额人工费乘以系数1.15,如做立体造型时按相应定额人工费乘以系数1.50,材料用量可以换算。

3.1.6  装饰饰面板。
1、装饰饰面板子目的材料规格、型号与设计要求不同时,可按设计要求进行调整,换算材料单价。
2、金属板面层子目按成品安装考虑,金属板折边的材料和人工费在成品材料单价中综合考虑。

3.1.7  隔断和隔墙。
1、本章面层、隔墙(间壁)、隔断子目,除注明者外均未包括压条、收边、装饰线(板),如设计要求时,另行计算。浴厕隔断已综合了隔断门所增加的工料。
2、隔墙(间壁)、隔断所用的轻钢、铝合金龙骨,与设计不同时,可按设计要求调整材料用量,其他不变。隔墙如有门窗者,扣除门窗面积,另按本定额“门窗工程”中相应子目执行。隔墙下需要做防潮导墙的另行计算。
3、面板、木龙骨、木基层未包括刷防火涂料,实际发生时另行计算。

3.1.8  幕墙工程。
1、本章“幕墙工程”相关子目适用于按相关幕墙标准、规范进行设计、施工、验收的幕墙工程。建筑幕墙是指由面板与支撑结构体系((支撑装置与支撑结构)组成的,可相对主体结构有一定位移能力或自身有一定变形能力、不承担主体结构所受作用的建筑外围护墙。幕墙装饰高度最少应超过一个自然层层高。
2、幕墙工程按预埋件、幕墙骨架、玻璃幕墙面板、单元式幕墙、石材幕墙面板、金属幕墙面板以及幕墙其他构造设置子目。
3、幕墙面板、挂件、结构胶、耐候胶、防火密封胶等设计用量与定额取定用量不同时应调整,结构胶、耐候胶、防火密封胶损耗率按15%考虑。
4、玻璃幕墙开启窗面积并入幕墙计算,增加的人工费及五金配件另按相应子目执行。
5、预埋件包括结构预埋件、后置埋件两类子目,其中结构预埋件适用于在结构构件混凝土汽筑前按设计图示位置固定就位的埋件,预埋对穿螺栓、槽式预埋件按长度400.0mm以内考虑,若长度超过400.0mm时,人工费乘以系数1.15,后置埋件指在已有结构构件上安装的埋件,包括化学锚栓和后扩底锚栓两类子目。
6、幕墙骨架。
(1)幕墙骨架按材质分设铝合金骨架及钢骨架两类子目,适用于玻璃幕墙、石林幕墙、金属幕墙的骨架制作、安装,子目中铝合金骨架材料按表面粉末喷涂处理考虑,钢骨架材料按表面热镀锌处理考虑,表面处理方式不同时,换算林料价格,其他不变;子目中“不锈钢六角螺栓”的规格、数量与设计要求不同时可按实调整;
(2)如幕墙面层倾斜垂直面超过11°时,相应幕墙骨架人工费乘以系数1.20,如幕墙面层为曲面,相应幕墙骨架人工费乘以系数1.35。
(3)幕墙工程防雷系统焊接安装已在相应的骨架制作、安装子目考虑。
7、玻璃幕墙面板。
(1)玻璃幕墙面板安装按玻璃幕墙的结构形式分设框支撑、点支撑、全玻式玻璃幕墙以及玻璃幕墙开启窗人工及五金增加费四类子目。
(2)玻璃幕墙的单片玻璃单边超过3.60m,相应定额人工费乘以系数1.20。
(3)点支撑玻璃幕墙面板安装子目中,不锈钢爪可根据单爪、双爪以及四爪按设计要求调整﹔玻璃幕墙开启窗人工及五金增加费子目仅适用于幕墙开启窗的现场安装。
8、单元式幕墙。
(1)单元式幕墙安装子目中,按面层材质及单元体高度的不同分设了单元式玻璃幕墙、单元式金属幕墙、单元式石材幕墙三类子目。
(2)单元式幕墙安装子目材料按工厂加工完成后运至施工现场的半成品,单元板块的制作、运输费用在成品价格考虑。
(3)单元式幕墙安装子目中的“型钢轨道”为幕墙安装过程的辅助措施摊销量,“叉式起重机”及“遥控轨道行车”指用于安装过程倒运、作业面上单元体传递用设备;
(4)单元式幕墙安装子目按板块间卡扣在同一平面内考虑,如设计为折线、曲面卡扣对接时,人工费乘以系数1.25,其他不变。
9、石材幕墙面板包括背栓式及挂钩式两类子目,按成品安装考虑,磨边及石林表面处理等费用应计入成品材料单价;石材面板的规格、档次不同时可以调整材料单价,成品安装损耗率按1%考虑,子目中“背栓”及各类“挂件”的数量可按设计要求调整。GRC、UHPC、陶板幕墙可按设计要求参照石材幕墙执行。
10、金属幕墙面板安装子目按成品考虑,折边等费用应计入成品材料单价﹔材料种类不同时,换算成品面板单价,安装损耗率按1考虑﹔不锈钢面板的“卡口槽”数量可按实调整;铝格栅面板按“铝板幕墙面板”子目执行。
11、其他幕墙构造。
(1)幕墙层间防火隔离层的防火岩棉按防火岩棉厚度100omm考虑,如实际防火岩棉厚度不同时,按“厚度每增加100mm”子目调整。
(2)防火隔离衬板子目按不同材质设置,设计材料、规格尺寸不同时,可按实调整,损耗率按5%考虑;子目中已考虑防火隔高衬板的角钢支撑,设计要求不同时,可调整材料消耗,其他不变。
(3)幕墙背板(衬板)是指结构梁、柱、墙的遮挡构造,子目背板材料不同时可换算材料价格,其他不变。
(4)幕墙收边收口条子目区分宽度500mm以内和500mm以外,铝单板材料种类不同时可换算,保温岩棉板的消耗量可根据设计要求调整,损耗率按5%考虑,其他保持不变;如设计不设置保温岩棉时,扣除子目中保温岩棉板的消耗量,相应人工费乘以系数0.85。
(5)幕墙装饰线条区分不同展开宽度设置子目,成品线条按单面粉末喷涂考虑,弯折、折边、表面处理等费用计入成品材料价格。
12、幕墙工程中的风压性能、气密性、水密性以及平面内变形性能等检测费用未包含在本定额中,发生时另行计算。
本文发布自造价学社,造价学习交流社区。
墙、柱面装饰与隔断、幕墙工程
工程量计算规则
3.2.1  基层处理与钉、挂、贴网按设计图示尺寸以面积计算。

3.2.2  墙柱面抹灰。
1、内墙面抹灰:按设计图示尺寸以面积计算。扣除墙裙、门窗洞口及单个面积大于0.3m的孔洞面积,不扣除踢脚线、挂镜线及单个面积小于或等于0.3m2的孔洞和墙与构件交接处的面积,且门窗洞口和孔洞的侧壁四周面积不增加。附墙柱、梁、垛、烟囱等侧壁并入相应的墙面面积内。
(1)内墙抹灰面积按墙间的净长乘以高度计算。
(2)无墙裙的,高度按室内楼地面至天棚底面计算。
(3)有墙裙的,高度按墙裙顶至天棚底面计算。
(4)有吊顶天棚的墙面抹灰,抹灰高度按设计图示尺寸计算,设计图纸未明确高度按吊顶底面的高度加100.0mm计算。
(5)内墙裙抹灰面按内墙净长乘以高度计算。
2、外墙抹灰面积按外墙垂直投影面积计算,应扣除门窗洞口和单个面积大于0.3m2的孔洞所占面积,不扣除单个面积小于或等于0.3m2的孔洞所占面积,门窗洞口和孔洞侧壁四周面积不增加。附墙柱、梁、垛、烟囱等侧壁并入相应的墙面面积内。
3、独立柱面抹灰按设计图示柱断面周长乘以高度以面积计算。
4、砖模抹灰按设计图示尺寸以展开面积计算。
5、外墙面嵌(填)分格缝增加费按设计图示尺寸以延长米计算。

3.2.3  龙骨。
1、木龙骨、墙柱面饰面轻钢龙骨、墙柱面饰面铝合金龙骨、墙柱面饰面型钢龙骨、隔高层、基层板按设计图示尺寸展开面积计算,扣除门窗洞口及单个面积和0.3m2以外的孔洞面积,不扣除单个面积0.3m2以内的孔洞所占面积。
2、干挂石材型钢骨架按设计图示尺寸以重量计算。

3.2.4  块料面层。
1、墙面、柱(梁)面、零星镶贴块料面层均按块料面层镶贴表面积计算,附墙柱、垛按展开面积并入相应墙面计算。
2、勾缝剂勾缝工程量按设计图示勾缝长度以延长米计算。

3.2.5  墙面、柱(梁)面、零星项目的装饰饰面板按设计图示尺寸展开面积计算,扣除门窗洞口及单个面积0..3m2以外的孔洞面积,不扣除单个面积0.3m2以内的孔洞所占面积,附墙柱、垛按展开面积并入相应墙面计算。

3.2.6  隔断、隔墙。
1、隔断、隔墙工程量按设计图示框外围尺寸以面积计算,扣除门窗洞及单个面积0.3m2以上的孔洞面积。
2、成品隔断浴厕门的材质与隔断相同时,门的面积并入隔断面积内(面积含脚所占面积,五金件含在成品材料中。

3.2.7  幕墙工程。
1、平板式预埋件制作、安装的工程量按设计图示尺寸以重量计算﹔对穿螺栓、槽式预埋件、混凝土内置化学错栓、后扩底锚栓和膨胀锚栓按设计图示数量以根或个计算。
2、幕墙骨架按设计图示尺寸以重量计算,各类螺栓、焊条、铆钉的重量不子计算。如幕墙骨架为铝合金、型钢骨架混合设置,则按相应设计图示尺寸的重量分别计算工程量。
3、各类材质的幕墙面板按设计图示框外围尺寸的面积以平方米计算,不扣除明框、留缝等的面积。全玻幕墙(肋驳接)按设计图示尺寸以展开面积计算。
4、防火岩棉的工程量区分防火层厚度按设计图示防火岩棉设置面积以平方米计算。
5、防火隔离衬板的工程量区分不同材质按设计图示展开面积以平方米计算。
6、幕墙装饰线条的工程量按设计图示展开面积以平方米计算。
7、幕墙背板的工程量区分不同材质按设计图示面积以平方米计算。
8、幕墙收边收口条的工程量,展开宽度500.0mm以内时,按设计图示长度以延长米计算,展开宽度500mm以上时,按设计图示展开面积以平方米计算。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载
继续阅读 »
深圳市装饰工程消耗量定额2020电子版在线,深圳市装饰定额2020章节说明和工程量计算规则
墙、柱面装饰与隔断、幕墙工程
定额章节说明
3.1 说明
3.1.1  本章包括基层处理,钉、挂、贴网,装饰基层、装饰面层、隔断、隔墙、幕墙工程,适用于装饰工程的墙柱面装饰工程。

3.1.2  —般说明。
1、墙柱面子目适用于高度超过300.0mm的墙柱面装饰,高度在300.0mm以内的按本定额“楼地面装饰工程”踢脚线相应子目执行。
2、本章子目中所注明的砂浆强度等级、饰面材料型号、规格(含型材)与设计不同时,可换算材料,人工费、机械消耗量不变。
3、建筑物外墙面、采光井、露台、架空层、非封闭式阳台和走(连)廊、屋面女儿墙、室外楼梯等部位的墙面装饰按外墙考虑。
4、圆弧形、锯齿形等不规则镶贴块料面层、饰面板、隔断按相应子目人工费乘以系数1.15,材料和机械消耗量乘以系数1.05。如果材料价格已考虑圆弧形、锯齿形所增加的蒉用,则不适用该系数调整。
5、一般抹灰、装饰抹灰、镶贴块料面层、饰面板的零星项目适用于单面面积在0.5m’以内或单面宽度在150.0mm以内的项目。

3.1.3  装饰基层。
1、墙、柱面基层处理、混凝土面修补刮平子目适用于设计要求不抹灰,仅对混凝土面进行修补刮平的情况。
2、墙、柱面挂网子目按满挂考虑,如设计要求在不同材质交界处挂网时,按本章“墙、柱面挂网”相应子目执行,人工费乘以系数1.15,其他不变。
3、一般抹灰。
(1)一般抹灰子目不包括基层处理和挂网,如设计要求时,按相应子目执行。
(2)一般抹灰的滴水线已在抹灰子目综合考虑,如设计要求做防水圆弧处理时,防水圆弧处理可按零星抹灰子目执行。
(3)外墙面一般抹灰子目已包含分格缝,如设计要求在缝内填充防水密封胶、填缝剂等材料时,按本章“外墙面嵌(填〉分格缝增加费”相应子目执行,村料类别和用量不同时,可按设计要求调整,人工费不变。
(4)砖胎膜抹灰按内墙面一般抹灰子目执行,人工费乘以系数0.90,其他不变。
(5)随砌随抹按内墙面一般抹灰相应子目执行,人工费乘以系数0.70,其他不变。
(6)墙面采用拉条、甩毛做法的,除按相应抹灰定额执行外,还需按本章墙、柱面“拉条、甩毛增加费”子目执行。
4、装饰基层中木龙骨基层是按双向考虑,设计为单向时,人工费、材料消耗量乘以系数0.5。木龙骨的规格、中距与定额不同时,可按设计要求调整材料用量,人工费和机械台班消耗量按龙骨用量同比例调整。
5、墙柱面饰面轻钢龙骨、墙柱面饰面铝合金龙骨、墙柱面饰面型钢龙骨的设计含量与定额不同时,应按设计要求调整材料用量,人工费和机械台班消耗量按龙骨用量同比例调整。
6、隔离层、基层板子目的材料厚度与设计要求不同时,按设计要求换算材料,其他不变。
7、墙柱面装饰多层基层板满刷白乳胶,可按本定额“天棚工程”相应子目执行,人工费乘以系数0.90。
8、基层板子目按单层板考虑,如设计要求多层基层板时,首层基层板按相应基层子目执行,其余基层板按相应基层板子目人工费乘以系数0.8o执行,其他不变。
9、木基层板均未包括刷防火涂料,如设计要求刷防火涂料时,按本定额“油漆、涂料、裱糊工程”相应子目执行。

3.1.4  装饰抹灰子目设计厚度与定额不同时,材料按设计要求调整,其他不变。

3.1.5  块料面层。
1、块料面层子目不包括抹灰找平,抹灰找平另按本章相应子目执行。
2、石材块料面层子目的钻孔成槽应在成品石材价格中考虑,子目工作内容不包括打蜡养护、磨光,如设计有要求时
另按相应子目执行;干挂石材所用后置件按本章“幕墙工
程”相应子目执行。
3、石材块料面层子目按石材厚度30.0mm以内考虑,若石材厚度大于30.0mm且小于或等于50.0mm时,人工费乘以系数1.20。
4、胶粘剂粘贴石材子目按单块石材面积0.64m2以内考虑,若单块石板面积大于0.64m2时,人工费乘以系数1.10。
5、挂钩式干挂石材、背栓式干挂石材子目的石材挂件、转接件、背栓数量与设计不同时,按设计要求调整,人工费不变。
6、石材块料面层子目按安装最高点高度5.0m以内考虑,若安装高度超过5.0m时,相应石材面板按相应子目人工费乘以系数1.05执行。
7、块料面层子目的结合层厚度是按相关图集做法进行编制,相关厚度见表3.1.5,如设计要求厚度与子目取定不同时,水泥砂浆消耗量可按比例调整,胶粘剂按设计要求调整,损耗率为3%,人工费不变。

8、凡设计规定缝宽尺寸的,按疏缝相应子目执行,没有缝宽要求的,按密缝执行,陶瓷面砖疏缝子目分别按缝宽5.0mm、10.0mm、20.0mm设置,设计要求的缝宽不同时,块料及勾缝材料用量可以调整,人工费不变。
9、水泥砂浆粘贴陶瓷面砖密缝子目采用白水泥擦缝,水泥砂浆粘贴陶瓷面砖疏缝子目采用砂浆勾缝﹔胶粘剂粘贴面砖密缝子目采用白水泥擦缝,胶粘剂粘贴面砖疏缝子目采用胶粘剂勾缝。如设计要求采用勾缝剂擦缝时,删除原子目中的白水泥,增加勾缝剂,用量不变。如设计要求采用勾缝剂勾缝时,根据缝宽不同,执行勾缝剂沟缝子目,扣除相应贴砖子目中砂浆、胶粘剂的勾缝用量。
10、块料面层子目仅适用于平面装饰,如设计采用曲线拼花,按相应定额人工费乘以系数1.15,如做立体造型时按相应定额人工费乘以系数1.50,材料用量可以换算。

3.1.6  装饰饰面板。
1、装饰饰面板子目的材料规格、型号与设计要求不同时,可按设计要求进行调整,换算材料单价。
2、金属板面层子目按成品安装考虑,金属板折边的材料和人工费在成品材料单价中综合考虑。

3.1.7  隔断和隔墙。
1、本章面层、隔墙(间壁)、隔断子目,除注明者外均未包括压条、收边、装饰线(板),如设计要求时,另行计算。浴厕隔断已综合了隔断门所增加的工料。
2、隔墙(间壁)、隔断所用的轻钢、铝合金龙骨,与设计不同时,可按设计要求调整材料用量,其他不变。隔墙如有门窗者,扣除门窗面积,另按本定额“门窗工程”中相应子目执行。隔墙下需要做防潮导墙的另行计算。
3、面板、木龙骨、木基层未包括刷防火涂料,实际发生时另行计算。

3.1.8  幕墙工程。
1、本章“幕墙工程”相关子目适用于按相关幕墙标准、规范进行设计、施工、验收的幕墙工程。建筑幕墙是指由面板与支撑结构体系((支撑装置与支撑结构)组成的,可相对主体结构有一定位移能力或自身有一定变形能力、不承担主体结构所受作用的建筑外围护墙。幕墙装饰高度最少应超过一个自然层层高。
2、幕墙工程按预埋件、幕墙骨架、玻璃幕墙面板、单元式幕墙、石材幕墙面板、金属幕墙面板以及幕墙其他构造设置子目。
3、幕墙面板、挂件、结构胶、耐候胶、防火密封胶等设计用量与定额取定用量不同时应调整,结构胶、耐候胶、防火密封胶损耗率按15%考虑。
4、玻璃幕墙开启窗面积并入幕墙计算,增加的人工费及五金配件另按相应子目执行。
5、预埋件包括结构预埋件、后置埋件两类子目,其中结构预埋件适用于在结构构件混凝土汽筑前按设计图示位置固定就位的埋件,预埋对穿螺栓、槽式预埋件按长度400.0mm以内考虑,若长度超过400.0mm时,人工费乘以系数1.15,后置埋件指在已有结构构件上安装的埋件,包括化学锚栓和后扩底锚栓两类子目。
6、幕墙骨架。
(1)幕墙骨架按材质分设铝合金骨架及钢骨架两类子目,适用于玻璃幕墙、石林幕墙、金属幕墙的骨架制作、安装,子目中铝合金骨架材料按表面粉末喷涂处理考虑,钢骨架材料按表面热镀锌处理考虑,表面处理方式不同时,换算林料价格,其他不变;子目中“不锈钢六角螺栓”的规格、数量与设计要求不同时可按实调整;
(2)如幕墙面层倾斜垂直面超过11°时,相应幕墙骨架人工费乘以系数1.20,如幕墙面层为曲面,相应幕墙骨架人工费乘以系数1.35。
(3)幕墙工程防雷系统焊接安装已在相应的骨架制作、安装子目考虑。
7、玻璃幕墙面板。
(1)玻璃幕墙面板安装按玻璃幕墙的结构形式分设框支撑、点支撑、全玻式玻璃幕墙以及玻璃幕墙开启窗人工及五金增加费四类子目。
(2)玻璃幕墙的单片玻璃单边超过3.60m,相应定额人工费乘以系数1.20。
(3)点支撑玻璃幕墙面板安装子目中,不锈钢爪可根据单爪、双爪以及四爪按设计要求调整﹔玻璃幕墙开启窗人工及五金增加费子目仅适用于幕墙开启窗的现场安装。
8、单元式幕墙。
(1)单元式幕墙安装子目中,按面层材质及单元体高度的不同分设了单元式玻璃幕墙、单元式金属幕墙、单元式石材幕墙三类子目。
(2)单元式幕墙安装子目材料按工厂加工完成后运至施工现场的半成品,单元板块的制作、运输费用在成品价格考虑。
(3)单元式幕墙安装子目中的“型钢轨道”为幕墙安装过程的辅助措施摊销量,“叉式起重机”及“遥控轨道行车”指用于安装过程倒运、作业面上单元体传递用设备;
(4)单元式幕墙安装子目按板块间卡扣在同一平面内考虑,如设计为折线、曲面卡扣对接时,人工费乘以系数1.25,其他不变。
9、石材幕墙面板包括背栓式及挂钩式两类子目,按成品安装考虑,磨边及石林表面处理等费用应计入成品材料单价;石材面板的规格、档次不同时可以调整材料单价,成品安装损耗率按1%考虑,子目中“背栓”及各类“挂件”的数量可按设计要求调整。GRC、UHPC、陶板幕墙可按设计要求参照石材幕墙执行。
10、金属幕墙面板安装子目按成品考虑,折边等费用应计入成品材料单价﹔材料种类不同时,换算成品面板单价,安装损耗率按1考虑﹔不锈钢面板的“卡口槽”数量可按实调整;铝格栅面板按“铝板幕墙面板”子目执行。
11、其他幕墙构造。
(1)幕墙层间防火隔离层的防火岩棉按防火岩棉厚度100omm考虑,如实际防火岩棉厚度不同时,按“厚度每增加100mm”子目调整。
(2)防火隔离衬板子目按不同材质设置,设计材料、规格尺寸不同时,可按实调整,损耗率按5%考虑;子目中已考虑防火隔高衬板的角钢支撑,设计要求不同时,可调整材料消耗,其他不变。
(3)幕墙背板(衬板)是指结构梁、柱、墙的遮挡构造,子目背板材料不同时可换算材料价格,其他不变。
(4)幕墙收边收口条子目区分宽度500mm以内和500mm以外,铝单板材料种类不同时可换算,保温岩棉板的消耗量可根据设计要求调整,损耗率按5%考虑,其他保持不变;如设计不设置保温岩棉时,扣除子目中保温岩棉板的消耗量,相应人工费乘以系数0.85。
(5)幕墙装饰线条区分不同展开宽度设置子目,成品线条按单面粉末喷涂考虑,弯折、折边、表面处理等费用计入成品材料价格。
12、幕墙工程中的风压性能、气密性、水密性以及平面内变形性能等检测费用未包含在本定额中,发生时另行计算。
本文发布自造价学社,造价学习交流社区。
墙、柱面装饰与隔断、幕墙工程
工程量计算规则
3.2.1  基层处理与钉、挂、贴网按设计图示尺寸以面积计算。

3.2.2  墙柱面抹灰。
1、内墙面抹灰:按设计图示尺寸以面积计算。扣除墙裙、门窗洞口及单个面积大于0.3m的孔洞面积,不扣除踢脚线、挂镜线及单个面积小于或等于0.3m2的孔洞和墙与构件交接处的面积,且门窗洞口和孔洞的侧壁四周面积不增加。附墙柱、梁、垛、烟囱等侧壁并入相应的墙面面积内。
(1)内墙抹灰面积按墙间的净长乘以高度计算。
(2)无墙裙的,高度按室内楼地面至天棚底面计算。
(3)有墙裙的,高度按墙裙顶至天棚底面计算。
(4)有吊顶天棚的墙面抹灰,抹灰高度按设计图示尺寸计算,设计图纸未明确高度按吊顶底面的高度加100.0mm计算。
(5)内墙裙抹灰面按内墙净长乘以高度计算。
2、外墙抹灰面积按外墙垂直投影面积计算,应扣除门窗洞口和单个面积大于0.3m2的孔洞所占面积,不扣除单个面积小于或等于0.3m2的孔洞所占面积,门窗洞口和孔洞侧壁四周面积不增加。附墙柱、梁、垛、烟囱等侧壁并入相应的墙面面积内。
3、独立柱面抹灰按设计图示柱断面周长乘以高度以面积计算。
4、砖模抹灰按设计图示尺寸以展开面积计算。
5、外墙面嵌(填)分格缝增加费按设计图示尺寸以延长米计算。

3.2.3  龙骨。
1、木龙骨、墙柱面饰面轻钢龙骨、墙柱面饰面铝合金龙骨、墙柱面饰面型钢龙骨、隔高层、基层板按设计图示尺寸展开面积计算,扣除门窗洞口及单个面积和0.3m2以外的孔洞面积,不扣除单个面积0.3m2以内的孔洞所占面积。
2、干挂石材型钢骨架按设计图示尺寸以重量计算。

3.2.4  块料面层。
1、墙面、柱(梁)面、零星镶贴块料面层均按块料面层镶贴表面积计算,附墙柱、垛按展开面积并入相应墙面计算。
2、勾缝剂勾缝工程量按设计图示勾缝长度以延长米计算。

3.2.5  墙面、柱(梁)面、零星项目的装饰饰面板按设计图示尺寸展开面积计算,扣除门窗洞口及单个面积0..3m2以外的孔洞面积,不扣除单个面积0.3m2以内的孔洞所占面积,附墙柱、垛按展开面积并入相应墙面计算。

3.2.6  隔断、隔墙。
1、隔断、隔墙工程量按设计图示框外围尺寸以面积计算,扣除门窗洞及单个面积0.3m2以上的孔洞面积。
2、成品隔断浴厕门的材质与隔断相同时,门的面积并入隔断面积内(面积含脚所占面积,五金件含在成品材料中。

3.2.7  幕墙工程。
1、平板式预埋件制作、安装的工程量按设计图示尺寸以重量计算﹔对穿螺栓、槽式预埋件、混凝土内置化学错栓、后扩底锚栓和膨胀锚栓按设计图示数量以根或个计算。
2、幕墙骨架按设计图示尺寸以重量计算,各类螺栓、焊条、铆钉的重量不子计算。如幕墙骨架为铝合金、型钢骨架混合设置,则按相应设计图示尺寸的重量分别计算工程量。
3、各类材质的幕墙面板按设计图示框外围尺寸的面积以平方米计算,不扣除明框、留缝等的面积。全玻幕墙(肋驳接)按设计图示尺寸以展开面积计算。
4、防火岩棉的工程量区分防火层厚度按设计图示防火岩棉设置面积以平方米计算。
5、防火隔离衬板的工程量区分不同材质按设计图示展开面积以平方米计算。
6、幕墙装饰线条的工程量按设计图示展开面积以平方米计算。
7、幕墙背板的工程量区分不同材质按设计图示面积以平方米计算。
8、幕墙收边收口条的工程量,展开宽度500.0mm以内时,按设计图示长度以延长米计算,展开宽度500mm以上时,按设计图示展开面积以平方米计算。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载 收起阅读 »

四川省二造教材pdf高清版本

链接:https://pan.baidu.com/s/1vopglo4S9R1Qglctj7tq3g
提取码:lrdr
复制这段内容后打开百度网盘手机App,操作更方便哦--来自百度网盘超级会员V5的分享
上传不了附件显示内部服务器错误,自取
链接:https://pan.baidu.com/s/1vopglo4S9R1Qglctj7tq3g
提取码:lrdr
复制这段内容后打开百度网盘手机App,操作更方便哦--来自百度网盘超级会员V5的分享
上传不了附件显示内部服务器错误,自取

楼地面装饰工程_深圳市装饰工程消耗量定额2020

深圳市装饰工程消耗量定额2020电子版在线,深圳市装饰定额2020章节说明和工程量计算规则
楼地面装饰工程
定额说明
2.1.1  —般说明。
1、本章包括垫层、找平层、整体面层、楼地面面层、楼梯面层、台阶面层、踢脚?线、波打线、分格嵌条、防滑条等楼地面装饰项目,适用于建筑装饰工程中楼地面装饰工程。
2、本章子目中所注明的干混砂浆,如需采用同等级湿拌砂浆,有具体砂浆配合比使用说明的按说明,无具体配合比说明的,可按1.75t干混砂浆和0.3m3水换算成1.0m3湿拌砂浆做相应调整,同时扣除灰浆揽拌机的机械台班消耗量,相应定额子目技工人工费扣减36.21元/t(指干混砂浆用量),其中技工人工费价格水平是根据2019年9月深圳市建筑施工企业用工状况、建筑劳务市场行情综合测定。
3、本章子目中所列砂浆的种类、配合比和胶粘剂与设计不同时,可按设计要求换算材料,人工费、机械消耗量不变。
4、本章零星项目适用于楼梯侧面,台阶的牵边、侧面,小便池,蹲台以及单面面积在0.5m2或单面宽度在150mm以内且本章未单列子目的项目。

2.1.2  垫层。
1、本章垫层子目适用于建筑物外墙以内且设计室内地坪以下的情形。
2、铺筑垫层如需使用模板时,按《深圳市建筑工程消耗量定额(2016)》相应模板子目执行。
3、本章轻质混凝土垫层按陶粒混凝土考虑,如采用炉渣混凝土、发泡混凝土等其他轻质材料,可换算材料,其他不变。卫生间楼地面的陶粒回填按本子目执行。
2.1.3 找平层。
1、水泥砂浆找平层子目已包含一道素水泥浆工序。
2、设计平均厚度在50mm以内的细石混凝土找平层。按本章“细石混凝土找平层”子目执行;设计平均厚度超过50mm时,超出部分按《深圳市建筑工程消耗量定额(2016)》混凝土垫层相应子目执行。

2.1.4  楼地面面层。
1、整体面层:
(1)水磨石楼地面整体面层子目包含酸洗打蜡,其他块料面层如需做酸洗打蜡,另按相应子目执行。
(2)水磨石楼地面带嵌条分色子目按玻璃分格条考虑,如采用金属嵌条,换算材料,其余不变。
(3)环氧自流平地面按环氧中涂层、环氧面涂层各1.0mm 考虑.如设计要求材料用量不同时,可换算材料。
2、块料面层:
(1)楼地面块料面层子目均不包含找平层,找平层另按本章相应子目执行。
(2)楼地面块料面层子目中的粘贴砂浆厚度,石材子目按30.0m考虑,陶瓷地面砖、预制水磨石、马赛克子目按15.0m考虑,如加设计要求砂浆厚度不同时,水泥砂浆及灰浆搅拌机消耗量可按比例调整,人工费不变。
(3)楼地面块料面层子目中的粘接剂厚度,石材子目按3.0mm考虑,陶瓷地面砖、预制水磨石、马赛克子目按2.0mm考虑。如设计要求厚度不同时,粘接剂可按设计要求调整,损耗率为2%,人工费不变。
(4)楼地面块料面层子目按白水泥擦缝考虑,如设计采用的擦缝材料不同时,可换算材料,消耗量按设计要求调整,人工费不变。
(5)本章石材铺贴子目不适用于室外地(路》面的铺贴,石材楼地面子目按单种石材厚度30mm以内考虑,如设计石材厚度大于30mm且小于或等于50mm时,人工费乘以系数1.20。
(6)石材地面拼花按成品考虑﹔镶贴面积小于0.015m2的石材按点缀子目执行。
(7)玻化砖楼地面按“陶瓷地面砖楼地面”相应子目执行。
(8)楼地面块料面层的零星项目面层按相应楼地面面层子目执行,人工费乘以系数1.25,材料消耗量乘以系数1.03。
3、橡胶面层:
(1)橡胶面层子目未包含刮腻子,如设计要求,按内墙面刮腻子相应子目执行,人工费乘以系数0.85。
(2)楼地面橡胶面层的零星项目面层按相应楼地面面层子目执行,人工费乘以系数1.25,材料消耗量乘以系数1.03。
4、其他块料面层:
(1)木地板如需现场涂刷油漆,按本定额“油漆、涂料、裱糊工程”相应子目执行。
(2)楼地面防静电地板安装子目已包含支架的安装费,支架的材料费应在成品防静电地板材料费中考虑。
(3)楼地面其他块料面层的零星项目面层按相应楼地面面层子目执行,人工费乘以系数1.25,材料消耗量乘以系数1.03。

2.1.5  楼梯、台阶面层。
1、楼梯是按建筑物一个自然层双跑搂梯考虑,如单跑直行楼梯(即一个自然层直上直下、无休息平台)按相应定额子目乘以系数1.2;三跑搂梯(即一个自然层、两个休息平台)按相应定额子目乘以系数0.9;四跑楼梯(即一个自然层、三个休息平台)按相应定额子目乘以系数0.75。
2、楼梯、台阶面层子目均未包括防滑条,如需做防滑条,另按本章相应子目计算。防滑条的规格和材质与定额不同时,材料可换算,其他不变。
3、楼梯、台阶面层子目不包括牵边、侧面和楼梯底面,牵边和侧面按楼地面零星项目执行,楼梯底面按本定额“天棚工程”相应子目执行。
4、楼梯、台阶面层的零星项目面层按相应楼梯、台阶面层子目执行,人工费乘以系数1.35,材料消耗量乘以系数1.03。
5、螺旋形、弧形楼梯整体面层按相应楼梯整体面层子目执行,人工费乘以系数1.10,材料消耗量乘以系数1.05,其余不变。
6、螺旋形、弧形楼梯的块料面层按相应楼梯面层子目执行,人工费乘以系数1.20,材料消耗量乘以系数1.10,其余不变。
7、阶梯教室、体育看台梯级面层按相应楼地面面层子目执行,人工费乘以系数1.10,其他不变,与楼地面齐平部分不参与系数调整。

2.1.6  踢脚线。
1、踢脚线定额子目适用高度300.0mm以内,高度超过300.0mm的,按本定额“墙、柱面装饰与隔断、幕墙工程”相应子目执行。
2、水泥砂浆踢脚线按20.0mm厚考虑,设计厚度不同时,材料按设计要求调整,人工费不变。
3、弧开形踢脚线按相应踢脚线子目执行,人工费乘以系数1.15,其他不变。
4、楼梯踢脚线按相应踢脚线子目执行,人工费乘以系数1.15,其他不变。
5、踢脚线如设计要求做胶合板基层,按本定额“墙、柱面装饰与隔断、幕墙工程”相应基层子目乘以系数1.20。

2.1.7  其他。
1、地下室车库标线、减速带、挡车架等内容可参照《深圳市市政工程消耗量定额(2017)》相应子目执行。
2、石材酸洗打蜡、石材晶面处理、石材刷保护液子目按楼地面石材考虑,楼梯、台阶石材按相应子目乘以系数1.25。
3、美缝剂勾缝子目综合考虑了勾缝的缝宽,美缝剂材料用量可按设计要求调整。同时应扣除相应块料面层子目中的擦缝白水泥用量,人工费不变。
楼地面装饰工程
工程量计算规则
2.2.1 楼地面垫层工程量应区分材料材质,按设计图示尺寸体积以立方米计算,应扣除凸出地面构筑物、设备基础、室内管道、地沟等所占体积,不扣除间壁墙和截面积0.3m2以内的柱、跺、附墙烟囱及孔洞所占体面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加体积。

2.2.2 楼地面找平层、整体面层工程量应区分材料材质。按设计图示尺寸以面积计算,应扣除凸出地面构筑物、设备基础、室内管道、地沟等所占的面积,不扣除间壁墙和截面积0.3m2以内的柱、跺、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。

2.2.3 楼地面块料面层。
1、楼地面块料面层工程量应区分材料材质,按设计图示尺寸以面积计算。门洞、空圈、暖气包槽、壁龛的开口部分并入相应的工程量内。
2、点缀按个计算,计算主体铺贴地面面积时,不扣除点缀所占面积。
3、木(竹)地板的木基层、木龙骨及填充、防潮纸均按相应面层的工程量计算规则执行。

2.2.4 楼梯整体面层、块料面层。
1、楼梯整体面层、块料面层工程量应区分材料材质,按楼梯的设计图示尺寸〈包括踏步、休息平台及500mm以内的楼梯井)水平投影面积以面积计算。楼梯与楼地面相连时,算至梯口梁内侧边沿﹔无梯口梁者,算至最上一层踏步边沿加300mm。
2、台阶整体面层、块料面层工程量应区分材料材质,按台阶设计图示尺寸以台阶((包括最上层踏步边沿加300mm)水平投影面积计算。
3、楼梯、台阶的牵边、侧面和楼梯底面装饰工程量另按设计图示尺寸以面积计算。
4、阶梯教室、体育看台梯级面层按设计图示尺寸以面积计算。

2.2.5 踢脚线工程量应区分材料材质,按设计图示长度以延长米计算。

2.2.6 其他。
1、阳台、雨棚、防滑坡道的找平层、整体面层、块料面层工程量按设计图示尺寸以面积计算,按相应楼地面子目执
2、楼地面分格嵌条,按设计图示长度以延长米计算。
3、楼梯、台阶踏步防滑条,按设计图示长度以延长米计算。设计未注明长度时,防滑条按踏步两端距离各减150mm计算。
4、梯级拦水线按设计图示尺寸以水平投影面积计算。
5、石材酸洗打蜡、石材晶面处理按设计图示尺寸以表面积计算。
6、石材底面刷养护液包括侧面涂刷,工程量按设计图示尺寸以底面积计算。石材表面刷保护液按设计图示尺寸以表面积计算。
7、美缝剂勾缝按设计图示长度以延长米计算。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载

继续阅读 »
深圳市装饰工程消耗量定额2020电子版在线,深圳市装饰定额2020章节说明和工程量计算规则
楼地面装饰工程
定额说明
2.1.1  —般说明。
1、本章包括垫层、找平层、整体面层、楼地面面层、楼梯面层、台阶面层、踢脚?线、波打线、分格嵌条、防滑条等楼地面装饰项目,适用于建筑装饰工程中楼地面装饰工程。
2、本章子目中所注明的干混砂浆,如需采用同等级湿拌砂浆,有具体砂浆配合比使用说明的按说明,无具体配合比说明的,可按1.75t干混砂浆和0.3m3水换算成1.0m3湿拌砂浆做相应调整,同时扣除灰浆揽拌机的机械台班消耗量,相应定额子目技工人工费扣减36.21元/t(指干混砂浆用量),其中技工人工费价格水平是根据2019年9月深圳市建筑施工企业用工状况、建筑劳务市场行情综合测定。
3、本章子目中所列砂浆的种类、配合比和胶粘剂与设计不同时,可按设计要求换算材料,人工费、机械消耗量不变。
4、本章零星项目适用于楼梯侧面,台阶的牵边、侧面,小便池,蹲台以及单面面积在0.5m2或单面宽度在150mm以内且本章未单列子目的项目。

2.1.2  垫层。
1、本章垫层子目适用于建筑物外墙以内且设计室内地坪以下的情形。
2、铺筑垫层如需使用模板时,按《深圳市建筑工程消耗量定额(2016)》相应模板子目执行。
3、本章轻质混凝土垫层按陶粒混凝土考虑,如采用炉渣混凝土、发泡混凝土等其他轻质材料,可换算材料,其他不变。卫生间楼地面的陶粒回填按本子目执行。
2.1.3 找平层。
1、水泥砂浆找平层子目已包含一道素水泥浆工序。
2、设计平均厚度在50mm以内的细石混凝土找平层。按本章“细石混凝土找平层”子目执行;设计平均厚度超过50mm时,超出部分按《深圳市建筑工程消耗量定额(2016)》混凝土垫层相应子目执行。

2.1.4  楼地面面层。
1、整体面层:
(1)水磨石楼地面整体面层子目包含酸洗打蜡,其他块料面层如需做酸洗打蜡,另按相应子目执行。
(2)水磨石楼地面带嵌条分色子目按玻璃分格条考虑,如采用金属嵌条,换算材料,其余不变。
(3)环氧自流平地面按环氧中涂层、环氧面涂层各1.0mm 考虑.如设计要求材料用量不同时,可换算材料。
2、块料面层:
(1)楼地面块料面层子目均不包含找平层,找平层另按本章相应子目执行。
(2)楼地面块料面层子目中的粘贴砂浆厚度,石材子目按30.0m考虑,陶瓷地面砖、预制水磨石、马赛克子目按15.0m考虑,如加设计要求砂浆厚度不同时,水泥砂浆及灰浆搅拌机消耗量可按比例调整,人工费不变。
(3)楼地面块料面层子目中的粘接剂厚度,石材子目按3.0mm考虑,陶瓷地面砖、预制水磨石、马赛克子目按2.0mm考虑。如设计要求厚度不同时,粘接剂可按设计要求调整,损耗率为2%,人工费不变。
(4)楼地面块料面层子目按白水泥擦缝考虑,如设计采用的擦缝材料不同时,可换算材料,消耗量按设计要求调整,人工费不变。
(5)本章石材铺贴子目不适用于室外地(路》面的铺贴,石材楼地面子目按单种石材厚度30mm以内考虑,如设计石材厚度大于30mm且小于或等于50mm时,人工费乘以系数1.20。
(6)石材地面拼花按成品考虑﹔镶贴面积小于0.015m2的石材按点缀子目执行。
(7)玻化砖楼地面按“陶瓷地面砖楼地面”相应子目执行。
(8)楼地面块料面层的零星项目面层按相应楼地面面层子目执行,人工费乘以系数1.25,材料消耗量乘以系数1.03。
3、橡胶面层:
(1)橡胶面层子目未包含刮腻子,如设计要求,按内墙面刮腻子相应子目执行,人工费乘以系数0.85。
(2)楼地面橡胶面层的零星项目面层按相应楼地面面层子目执行,人工费乘以系数1.25,材料消耗量乘以系数1.03。
4、其他块料面层:
(1)木地板如需现场涂刷油漆,按本定额“油漆、涂料、裱糊工程”相应子目执行。
(2)楼地面防静电地板安装子目已包含支架的安装费,支架的材料费应在成品防静电地板材料费中考虑。
(3)楼地面其他块料面层的零星项目面层按相应楼地面面层子目执行,人工费乘以系数1.25,材料消耗量乘以系数1.03。

2.1.5  楼梯、台阶面层。
1、楼梯是按建筑物一个自然层双跑搂梯考虑,如单跑直行楼梯(即一个自然层直上直下、无休息平台)按相应定额子目乘以系数1.2;三跑搂梯(即一个自然层、两个休息平台)按相应定额子目乘以系数0.9;四跑楼梯(即一个自然层、三个休息平台)按相应定额子目乘以系数0.75。
2、楼梯、台阶面层子目均未包括防滑条,如需做防滑条,另按本章相应子目计算。防滑条的规格和材质与定额不同时,材料可换算,其他不变。
3、楼梯、台阶面层子目不包括牵边、侧面和楼梯底面,牵边和侧面按楼地面零星项目执行,楼梯底面按本定额“天棚工程”相应子目执行。
4、楼梯、台阶面层的零星项目面层按相应楼梯、台阶面层子目执行,人工费乘以系数1.35,材料消耗量乘以系数1.03。
5、螺旋形、弧形楼梯整体面层按相应楼梯整体面层子目执行,人工费乘以系数1.10,材料消耗量乘以系数1.05,其余不变。
6、螺旋形、弧形楼梯的块料面层按相应楼梯面层子目执行,人工费乘以系数1.20,材料消耗量乘以系数1.10,其余不变。
7、阶梯教室、体育看台梯级面层按相应楼地面面层子目执行,人工费乘以系数1.10,其他不变,与楼地面齐平部分不参与系数调整。

2.1.6  踢脚线。
1、踢脚线定额子目适用高度300.0mm以内,高度超过300.0mm的,按本定额“墙、柱面装饰与隔断、幕墙工程”相应子目执行。
2、水泥砂浆踢脚线按20.0mm厚考虑,设计厚度不同时,材料按设计要求调整,人工费不变。
3、弧开形踢脚线按相应踢脚线子目执行,人工费乘以系数1.15,其他不变。
4、楼梯踢脚线按相应踢脚线子目执行,人工费乘以系数1.15,其他不变。
5、踢脚线如设计要求做胶合板基层,按本定额“墙、柱面装饰与隔断、幕墙工程”相应基层子目乘以系数1.20。

2.1.7  其他。
1、地下室车库标线、减速带、挡车架等内容可参照《深圳市市政工程消耗量定额(2017)》相应子目执行。
2、石材酸洗打蜡、石材晶面处理、石材刷保护液子目按楼地面石材考虑,楼梯、台阶石材按相应子目乘以系数1.25。
3、美缝剂勾缝子目综合考虑了勾缝的缝宽,美缝剂材料用量可按设计要求调整。同时应扣除相应块料面层子目中的擦缝白水泥用量,人工费不变。
楼地面装饰工程
工程量计算规则
2.2.1 楼地面垫层工程量应区分材料材质,按设计图示尺寸体积以立方米计算,应扣除凸出地面构筑物、设备基础、室内管道、地沟等所占体积,不扣除间壁墙和截面积0.3m2以内的柱、跺、附墙烟囱及孔洞所占体面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加体积。

2.2.2 楼地面找平层、整体面层工程量应区分材料材质。按设计图示尺寸以面积计算,应扣除凸出地面构筑物、设备基础、室内管道、地沟等所占的面积,不扣除间壁墙和截面积0.3m2以内的柱、跺、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。

2.2.3 楼地面块料面层。
1、楼地面块料面层工程量应区分材料材质,按设计图示尺寸以面积计算。门洞、空圈、暖气包槽、壁龛的开口部分并入相应的工程量内。
2、点缀按个计算,计算主体铺贴地面面积时,不扣除点缀所占面积。
3、木(竹)地板的木基层、木龙骨及填充、防潮纸均按相应面层的工程量计算规则执行。

2.2.4 楼梯整体面层、块料面层。
1、楼梯整体面层、块料面层工程量应区分材料材质,按楼梯的设计图示尺寸〈包括踏步、休息平台及500mm以内的楼梯井)水平投影面积以面积计算。楼梯与楼地面相连时,算至梯口梁内侧边沿﹔无梯口梁者,算至最上一层踏步边沿加300mm。
2、台阶整体面层、块料面层工程量应区分材料材质,按台阶设计图示尺寸以台阶((包括最上层踏步边沿加300mm)水平投影面积计算。
3、楼梯、台阶的牵边、侧面和楼梯底面装饰工程量另按设计图示尺寸以面积计算。
4、阶梯教室、体育看台梯级面层按设计图示尺寸以面积计算。

2.2.5 踢脚线工程量应区分材料材质,按设计图示长度以延长米计算。

2.2.6 其他。
1、阳台、雨棚、防滑坡道的找平层、整体面层、块料面层工程量按设计图示尺寸以面积计算,按相应楼地面子目执
2、楼地面分格嵌条,按设计图示长度以延长米计算。
3、楼梯、台阶踏步防滑条,按设计图示长度以延长米计算。设计未注明长度时,防滑条按踏步两端距离各减150mm计算。
4、梯级拦水线按设计图示尺寸以水平投影面积计算。
5、石材酸洗打蜡、石材晶面处理按设计图示尺寸以表面积计算。
6、石材底面刷养护液包括侧面涂刷,工程量按设计图示尺寸以底面积计算。石材表面刷保护液按设计图示尺寸以表面积计算。
7、美缝剂勾缝按设计图示长度以延长米计算。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载
  收起阅读 »

门窗工程_深圳市装饰工程消耗量定额2020

深圳市装饰工程消耗量定额2020电子版在线,深圳市装饰定额2020章节说明和工程量计算规则
门窗工程
定额说明

1.1.1 一般说明。
1、本章子目包括成品木门,成品金属门,成品防火门、防盗门、塑料门,成品金属卷帘门,成品特种门,其他门、成品金属窗,门钢架、门窗套,窗台板,窗帘、窗帘盒、窗帘轨,门窗特殊五金,适用于装饰工程中的门窗工程。
2、门窗安装子目包括软填料塞缝和打密封膏工料、框边砂浆塞缝等工作内容,膨胀螺栓、射钉、螺丝等辅材及小型机械工具已综合考虑在子目中。
3、成品铝合金门、成品铝合金窗安装子目的成品材料价格按昔通铝合金型材考虑,当设计为隔热断桥型林时,换算成品材料单价,安装子目人工费乘以系数1.25。当设计为系统门窗时,按成品铝合金门窗相应子目执行,人工费乘以系数1.35,换算成品材料单价。

1.1.2 成品木门安装。
1、成品木门扇安装子目适用于单独门扇的安装,成品木门扇安装子目中五金配件的安装仅包括合页安装人工和合页材料费,设计要求采用其他五金时,按本定额“门窗特殊五金安装”相应子目执行。
2、成品复合木门(带门套)安装子目包含相应五金配件的安装,五金配件的材料费已包含在成品门的材料单价中
3、成品复合木门(带门套)安装子目包括门套(框)和门扇的安装,按门洞高度2.4m以内考虑,如门洞高度在3.6m以内,人工费乘以系数1.20。如门洞高度在3.6m以上,人工费乘以系数1.35。
4、成品复合木门(带门套)安装中单开、双开、子母门子目按每扇门3个不锈钢合页考虑,如设计要求不同,可按设计要求调整不锈钢合页含量,其他不变。
5.成品实木门安装按相应成品复合木门(带门套)安装子目执行,换算成品材料价格,人工费乘以系数1.20。

1.1.3 成品金属门安装。
1、成品金属门安装按门的材质分为铝合金门、塑钢门、彩钢板门、铜质门。
2、成品金属门安装子目包含五金配件的安装人工费,五金配件的材料费包含在成品门材料单价中。
3、成品金属门安装子目按门洞高度2.4m以内考虑,如门洞高度在3.6ml以内,人工费乘以系数1.20,如门洞高度在3.6m以上,人工费乘以系数1.35。
4、金属门连窗按框中线分为门、窗,分别按门、窗相应子目执行,人工费乘以系数1.10,其他不变。

1.1.4 成品防火门、防盗门、塑料门安装子目包含五金配件的安装人工费,五金配件的材料费包含在成品门的材料单价中。

1.1.5 成品金属卷帘门安装。
1、成品金属卷帘门安装均按成品安装考虑,包括卷帘门、卷帘门电动装置、活动小门子目。
2、成品金属卷帘门安装包括不锈钢卷帘门、镀锌钢板防火卷帘门安装,实际材质不同时,换算材料单价,其余不变。
3、成品金属卷帘门子目按卷帘侧装(即安装在洞口内侧或外侧)考虑,当设计为中装(即安装在洞口中)时,人工费乘以系数1.10。
4、成品金属卷帘门子目按不带活动小门考虑,当设计带活动小门时,活动小门另按相应子目执行,卷帘门工程量应扣除相应卷帘门活动小门面积。
5、固定玻璃安装子目适用于在门、窗洞口上,现场安装固定不开启的玻璃。
6、成品全玻璃转门的规格取定与子目不同时,可以调整成品材料价格,其他不变。
7、成品电子感应自动门传感装置、伸缩门电动装置安装已包括调试用工。伸缩门的导轨基础二次浇筑另行计算。

1.1.8 成品金属窗安装。
1、成品金属窗安装子目区分不同材质、开启方式按成品安装分设子目,不包含窗套的安装,发生时另按本章“成品门窗套安装”相应子目执行。
2、铝合金窗纱扇安装子目按在附框上安装考虑。
3、各类弧形、圆形、半圆形窗的安装,人工费乘以系数1.20,其他不变。

1.1.9 门钢架现场制作、安装。
1.门钢架制作、安装子目按现场制作、安装考虑,分设龙骨、基层、面层三类。基层、面层子目中均未包括封边、装饰线条,设计要求时,另按本定额“其他装饰工程”相应线条子目执行。
2.钢架制作、安装子目按角钢焊接考虑,已包含除锈、刷防锈漆。
3.门钢架、门窗套的现场制作、安装子目中基层、面层材料与子目采用的规格、种类不同时,可按设计要求调整。

1.1.10 门窗套安装。
1、门窗套安装子目按工艺区分现场制做、安装与成品安装两类子目。
2、异形门窗套按本章“成品门窗套安装”相应子目执行,换算成品材料价格,人工费乘以系数1.15。
3、门窗套安装子目未包括封边线条,设计要求时,按本定额“其他装饰工程”相应子目执行。
4、门窗套安装子目未包括钢骨架,设计要求时,按本定额“墙、柱面装饰与隔断、幕墙工程”相应子目执行。

1.1.11窗台板安装子目分设龙骨、基层、面层三类,窗台板龙骨按现场制作、安装考虑;窗台板面层按材质分为木质饰面、金属饰面、石材饰面,均按成品安装考虑。

1.1.12窗帘、窗帘盒、窗帘轨安装。
1、成品窗帘安装子目按单层窗帘考虑,实际为双层时,材料按设计要求调整,人工费乘以系数1.50。
2、平拉布帘安装子目按成品布帘考虑,如采用纱帘,换算材料价格,人工费乘以系数0.70。
3、胶合板窗帘盒及木龙骨胶合板窗帘盒制作、安装子目按窗帘盒展开宽度430mm考虑,设计宽度不同时,材料消耗量及人工费可按比例调整。

1.1.13 门窗特殊五金安装。
1、门窗特殊五金安装相应子目与本章成品木门扇安装、全玻璃门扇安装子目配套使用。
2、成品木门(带门套)、成品金属门窗、金属卷帘(闸)门、特种门、其他门安装子目均已包括相应的五金配件安装人工费,五金配件材料费包括在成品门窗价格中。
本文来自造价学社,造价学习交流社区。
门窗工程
工程量计算规则
1.2.1 成品木门安装。
1、成品复合木门扇安装工程量按设计图示扇尺寸以面积计算。
2、成品复合木门框安装工程量按设计图示框的中心线长度以延长米计算。
3、成品复合木门(带门套)安装工程量按设计图示数量以膛计算。
4、成品推拉复合木门安装工程量按设计图示数量以桎计算。

1.2.2 成品金属门安装工程量均按设计图示洞口尺寸以面积计算。

1.2.3 成品防火门、金属卷帘门安装。
1、成品防火门安装工程量按设计图示洞口尺寸以面积计算。
2、金属卷帘门安装工程量按设计图示门洞口高度另加600mm与卷帘门实际宽度乘积以面积计算。
3、电动装置安装的工程量按设计图示数量以套计算。
4.卷帘(闸)活动小门增加费按设计图示数量以扇计算。

1.2.4 其他门安装。
1、全玻璃门扇安装工程量按设计图示扇(包含框)外边线尺寸以面积计算。
2.固定玻璃安装工程量按设计图示洞口尺寸以面积计算。
3、全玻璃转门、电子感应门安装的工程量按设计图示数量以栓计算。
4、不锈钢伸缩门安装工程量按设计图示长度以延长米计算﹔电动装置按设计图示数量以套计算。
5、隔音门、保温门、冷藏库门、冷藏间冻结门、变电室门、射线防护门、塑料门等安装的工程量按设计图示洞口尺寸以面积计算。

1.2.5 成品金属窗安装工程量均按设计洞口尺寸以面积计算﹔如设计为折线形、弧形、异形的,按设计图示尺寸以展开面积计算。

1.2.6 门钢架制作、安装。
1、钢架制作、安装工程量按设计图示尺寸以重量计算。
2、门钢架基层、面层制作、安装工程量按设计图示外围尺寸以面积计算;如设计为折线形、弧形、异形的,按设计图示尺寸以展开面积计算。

1.2.7 门窗套安装。
1、门窗套的木龙骨、基层、面层制作、安装工程量均按设计图示饰面外表面尺寸以展开面积计算。
2、成品门窗套安装工程量按设计图示饰面外围尺寸以展开面积计算。

1.2.8 窗台板安装。
1、窗台板龙骨、基层及面层制作、安装的工程量按设计图示饰面外围尺寸以展开面积计算。
2、图纸未注明尺寸的,窗台板面层长度可按窗框的外围宽度两边共加100nm计算;窗台板凸出墙面的宽度按墙面外加50mm计算。

1.2.9 窗帘、窗帘盒、窗帘轨安装。
1、成品窗帘安装工程量按设计成活后尺寸以展开面积计算。
2、窗帘盒、窗帘轨制作、安装工程量按设计图示长度以延长米计算;如设计图纸没有注明尺寸的,按窗洞口宽度加300mm计算。
3、窗帘电动装置安装工程量按设计图示个数以套计算。

1.2.10 门窗五金安装工程量按图示数量以只、把、付等为单位计算。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载
继续阅读 »
深圳市装饰工程消耗量定额2020电子版在线,深圳市装饰定额2020章节说明和工程量计算规则
门窗工程
定额说明

1.1.1 一般说明。
1、本章子目包括成品木门,成品金属门,成品防火门、防盗门、塑料门,成品金属卷帘门,成品特种门,其他门、成品金属窗,门钢架、门窗套,窗台板,窗帘、窗帘盒、窗帘轨,门窗特殊五金,适用于装饰工程中的门窗工程。
2、门窗安装子目包括软填料塞缝和打密封膏工料、框边砂浆塞缝等工作内容,膨胀螺栓、射钉、螺丝等辅材及小型机械工具已综合考虑在子目中。
3、成品铝合金门、成品铝合金窗安装子目的成品材料价格按昔通铝合金型材考虑,当设计为隔热断桥型林时,换算成品材料单价,安装子目人工费乘以系数1.25。当设计为系统门窗时,按成品铝合金门窗相应子目执行,人工费乘以系数1.35,换算成品材料单价。

1.1.2 成品木门安装。
1、成品木门扇安装子目适用于单独门扇的安装,成品木门扇安装子目中五金配件的安装仅包括合页安装人工和合页材料费,设计要求采用其他五金时,按本定额“门窗特殊五金安装”相应子目执行。
2、成品复合木门(带门套)安装子目包含相应五金配件的安装,五金配件的材料费已包含在成品门的材料单价中
3、成品复合木门(带门套)安装子目包括门套(框)和门扇的安装,按门洞高度2.4m以内考虑,如门洞高度在3.6m以内,人工费乘以系数1.20。如门洞高度在3.6m以上,人工费乘以系数1.35。
4、成品复合木门(带门套)安装中单开、双开、子母门子目按每扇门3个不锈钢合页考虑,如设计要求不同,可按设计要求调整不锈钢合页含量,其他不变。
5.成品实木门安装按相应成品复合木门(带门套)安装子目执行,换算成品材料价格,人工费乘以系数1.20。

1.1.3 成品金属门安装。
1、成品金属门安装按门的材质分为铝合金门、塑钢门、彩钢板门、铜质门。
2、成品金属门安装子目包含五金配件的安装人工费,五金配件的材料费包含在成品门材料单价中。
3、成品金属门安装子目按门洞高度2.4m以内考虑,如门洞高度在3.6ml以内,人工费乘以系数1.20,如门洞高度在3.6m以上,人工费乘以系数1.35。
4、金属门连窗按框中线分为门、窗,分别按门、窗相应子目执行,人工费乘以系数1.10,其他不变。

1.1.4 成品防火门、防盗门、塑料门安装子目包含五金配件的安装人工费,五金配件的材料费包含在成品门的材料单价中。

1.1.5 成品金属卷帘门安装。
1、成品金属卷帘门安装均按成品安装考虑,包括卷帘门、卷帘门电动装置、活动小门子目。
2、成品金属卷帘门安装包括不锈钢卷帘门、镀锌钢板防火卷帘门安装,实际材质不同时,换算材料单价,其余不变。
3、成品金属卷帘门子目按卷帘侧装(即安装在洞口内侧或外侧)考虑,当设计为中装(即安装在洞口中)时,人工费乘以系数1.10。
4、成品金属卷帘门子目按不带活动小门考虑,当设计带活动小门时,活动小门另按相应子目执行,卷帘门工程量应扣除相应卷帘门活动小门面积。
5、固定玻璃安装子目适用于在门、窗洞口上,现场安装固定不开启的玻璃。
6、成品全玻璃转门的规格取定与子目不同时,可以调整成品材料价格,其他不变。
7、成品电子感应自动门传感装置、伸缩门电动装置安装已包括调试用工。伸缩门的导轨基础二次浇筑另行计算。

1.1.8 成品金属窗安装。
1、成品金属窗安装子目区分不同材质、开启方式按成品安装分设子目,不包含窗套的安装,发生时另按本章“成品门窗套安装”相应子目执行。
2、铝合金窗纱扇安装子目按在附框上安装考虑。
3、各类弧形、圆形、半圆形窗的安装,人工费乘以系数1.20,其他不变。

1.1.9 门钢架现场制作、安装。
1.门钢架制作、安装子目按现场制作、安装考虑,分设龙骨、基层、面层三类。基层、面层子目中均未包括封边、装饰线条,设计要求时,另按本定额“其他装饰工程”相应线条子目执行。
2.钢架制作、安装子目按角钢焊接考虑,已包含除锈、刷防锈漆。
3.门钢架、门窗套的现场制作、安装子目中基层、面层材料与子目采用的规格、种类不同时,可按设计要求调整。

1.1.10 门窗套安装。
1、门窗套安装子目按工艺区分现场制做、安装与成品安装两类子目。
2、异形门窗套按本章“成品门窗套安装”相应子目执行,换算成品材料价格,人工费乘以系数1.15。
3、门窗套安装子目未包括封边线条,设计要求时,按本定额“其他装饰工程”相应子目执行。
4、门窗套安装子目未包括钢骨架,设计要求时,按本定额“墙、柱面装饰与隔断、幕墙工程”相应子目执行。

1.1.11窗台板安装子目分设龙骨、基层、面层三类,窗台板龙骨按现场制作、安装考虑;窗台板面层按材质分为木质饰面、金属饰面、石材饰面,均按成品安装考虑。

1.1.12窗帘、窗帘盒、窗帘轨安装。
1、成品窗帘安装子目按单层窗帘考虑,实际为双层时,材料按设计要求调整,人工费乘以系数1.50。
2、平拉布帘安装子目按成品布帘考虑,如采用纱帘,换算材料价格,人工费乘以系数0.70。
3、胶合板窗帘盒及木龙骨胶合板窗帘盒制作、安装子目按窗帘盒展开宽度430mm考虑,设计宽度不同时,材料消耗量及人工费可按比例调整。

1.1.13 门窗特殊五金安装。
1、门窗特殊五金安装相应子目与本章成品木门扇安装、全玻璃门扇安装子目配套使用。
2、成品木门(带门套)、成品金属门窗、金属卷帘(闸)门、特种门、其他门安装子目均已包括相应的五金配件安装人工费,五金配件材料费包括在成品门窗价格中。
本文来自造价学社,造价学习交流社区。
门窗工程
工程量计算规则
1.2.1 成品木门安装。
1、成品复合木门扇安装工程量按设计图示扇尺寸以面积计算。
2、成品复合木门框安装工程量按设计图示框的中心线长度以延长米计算。
3、成品复合木门(带门套)安装工程量按设计图示数量以膛计算。
4、成品推拉复合木门安装工程量按设计图示数量以桎计算。

1.2.2 成品金属门安装工程量均按设计图示洞口尺寸以面积计算。

1.2.3 成品防火门、金属卷帘门安装。
1、成品防火门安装工程量按设计图示洞口尺寸以面积计算。
2、金属卷帘门安装工程量按设计图示门洞口高度另加600mm与卷帘门实际宽度乘积以面积计算。
3、电动装置安装的工程量按设计图示数量以套计算。
4.卷帘(闸)活动小门增加费按设计图示数量以扇计算。

1.2.4 其他门安装。
1、全玻璃门扇安装工程量按设计图示扇(包含框)外边线尺寸以面积计算。
2.固定玻璃安装工程量按设计图示洞口尺寸以面积计算。
3、全玻璃转门、电子感应门安装的工程量按设计图示数量以栓计算。
4、不锈钢伸缩门安装工程量按设计图示长度以延长米计算﹔电动装置按设计图示数量以套计算。
5、隔音门、保温门、冷藏库门、冷藏间冻结门、变电室门、射线防护门、塑料门等安装的工程量按设计图示洞口尺寸以面积计算。

1.2.5 成品金属窗安装工程量均按设计洞口尺寸以面积计算﹔如设计为折线形、弧形、异形的,按设计图示尺寸以展开面积计算。

1.2.6 门钢架制作、安装。
1、钢架制作、安装工程量按设计图示尺寸以重量计算。
2、门钢架基层、面层制作、安装工程量按设计图示外围尺寸以面积计算;如设计为折线形、弧形、异形的,按设计图示尺寸以展开面积计算。

1.2.7 门窗套安装。
1、门窗套的木龙骨、基层、面层制作、安装工程量均按设计图示饰面外表面尺寸以展开面积计算。
2、成品门窗套安装工程量按设计图示饰面外围尺寸以展开面积计算。

1.2.8 窗台板安装。
1、窗台板龙骨、基层及面层制作、安装的工程量按设计图示饰面外围尺寸以展开面积计算。
2、图纸未注明尺寸的,窗台板面层长度可按窗框的外围宽度两边共加100nm计算;窗台板凸出墙面的宽度按墙面外加50mm计算。

1.2.9 窗帘、窗帘盒、窗帘轨安装。
1、成品窗帘安装工程量按设计成活后尺寸以展开面积计算。
2、窗帘盒、窗帘轨制作、安装工程量按设计图示长度以延长米计算;如设计图纸没有注明尺寸的,按窗洞口宽度加300mm计算。
3、窗帘电动装置安装工程量按设计图示个数以套计算。

1.2.10 门窗五金安装工程量按图示数量以只、把、付等为单位计算。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载 收起阅读 »

装饰工程超高增加费说明_深圳市装饰工程消耗量定额2020

装饰工程超高增加费说明
0.3.1 装饰工程超高增加费是指高层建筑物装饰工程施工过程中,由于施工人员垂直交通时间延长造成的人工降效以及与施工人员配合使用的施工机械降效。

0.3.2 装饰工程超高增加费适用于建筑物8层以上或装饰工程作业面高度24米以上的工程内容,其费用列入相应综合单价中。

0.3.3 装饰工程(不包含幕墙、建筑外墙装饰工程)作业面高度是指设计室外地坪标高至作业面所处楼层结构底板上表面标高的高度,当设计室外地坪标高不等时,按平均标高计算,相应超高降效系数按0.3.6规定计算。

0.3.4 幕墙工程、建筑外墙装饰工程(含外立面改造翻新)的作业面高度按设计室外地坪标高至各楼层外墙装饰作业最高点的标高差额分层计算,当设计室外地坪标高不等时,按平均标高计算,相应超高降效系数按0.3.7规定计算。

0.3.5 不同装饰工程作业面高度区段的人工、机械超高降效系数 (J)

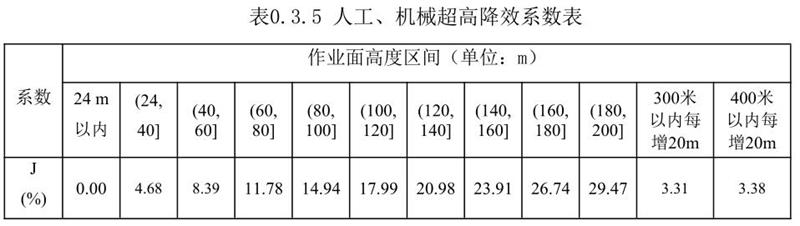

表0.3.5 人工、机械超高降效系数表

0.3.6 装饰工程(不包含幕墙、建筑外墙装饰工程)超高降效系数的计算方法

0.3.7 幕墙工程、建筑外墙装饰工程(含外立面改造翻新)超高降效系数的计算方法

0.3.8 超高增加费用的计算方法
1  幕墙、建筑外墙装饰工程(含外立面改造翻新)与室内装饰工程的加权平均降效系数计算口径不同,应按0.3.6和0.3.7条规定分别计算,人工、机械加权平均超高降效系数(J平均 )应按裙楼、塔楼(分栋)分别计算。
2  全部楼层整体发包时,除另有规定外,按该建筑物室外地坪以上全部楼层可计量的分部分项及措施项目的相应人工费、机械费之和乘以相应加权平均降效系数计算超高增加费。
3  建筑物室外地坪以上部分楼层整体发包时,按照所发包楼层可计量的分部分项及措施项目的人工费、机械费之和乘以所发包楼层的相应加权平均降效系数计算超高增加费。
4  仅发包建筑物室外地坪以上某一楼层时(建筑物8层以上或装饰工程作业面高度24米以上),按该楼层所有可计量的分部分项及措施项目的相应人工费、机械费之和乘以相应加权平均降效系数计算超高增加费。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载
继续阅读 »
装饰工程超高增加费说明
0.3.1 装饰工程超高增加费是指高层建筑物装饰工程施工过程中,由于施工人员垂直交通时间延长造成的人工降效以及与施工人员配合使用的施工机械降效。

0.3.2 装饰工程超高增加费适用于建筑物8层以上或装饰工程作业面高度24米以上的工程内容,其费用列入相应综合单价中。

0.3.3 装饰工程(不包含幕墙、建筑外墙装饰工程)作业面高度是指设计室外地坪标高至作业面所处楼层结构底板上表面标高的高度,当设计室外地坪标高不等时,按平均标高计算,相应超高降效系数按0.3.6规定计算。

0.3.4 幕墙工程、建筑外墙装饰工程(含外立面改造翻新)的作业面高度按设计室外地坪标高至各楼层外墙装饰作业最高点的标高差额分层计算,当设计室外地坪标高不等时,按平均标高计算,相应超高降效系数按0.3.7规定计算。

0.3.5 不同装饰工程作业面高度区段的人工、机械超高降效系数 (J)
表0.3.5 人工、机械超高降效系数表

0.3.6 装饰工程(不包含幕墙、建筑外墙装饰工程)超高降效系数的计算方法

0.3.7 幕墙工程、建筑外墙装饰工程(含外立面改造翻新)超高降效系数的计算方法

0.3.8 超高增加费用的计算方法
1  幕墙、建筑外墙装饰工程(含外立面改造翻新)与室内装饰工程的加权平均降效系数计算口径不同,应按0.3.6和0.3.7条规定分别计算,人工、机械加权平均超高降效系数(J平均 )应按裙楼、塔楼(分栋)分别计算。
2  全部楼层整体发包时,除另有规定外,按该建筑物室外地坪以上全部楼层可计量的分部分项及措施项目的相应人工费、机械费之和乘以相应加权平均降效系数计算超高增加费。
3  建筑物室外地坪以上部分楼层整体发包时,按照所发包楼层可计量的分部分项及措施项目的人工费、机械费之和乘以所发包楼层的相应加权平均降效系数计算超高增加费。
4  仅发包建筑物室外地坪以上某一楼层时(建筑物8层以上或装饰工程作业面高度24米以上),按该楼层所有可计量的分部分项及措施项目的相应人工费、机械费之和乘以相应加权平均降效系数计算超高增加费。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载 收起阅读 »

工程量计算规则总则_深圳市装饰工程消耗量定额2020

 工程量计算规则总则
0.2.1 本规则适用于使用本定额计算新建、扩建、改建建筑装饰工程的工程量。

0.2.2 装饰工程工程量的计算应以本规则及本定额各章具体规定为基本依据,此外还应参照以下文件:
1 经审定的施工图及说明、设计文件规定采用的标准图集、通用图集;
2 经审定的施工组织设计;
3 有关施工及验收规范、规程和其他有关技术经济文件。

0.2.3 装饰工程工程量的计算内容应与本定额的项目划分、工作内容和适用范围相一致。

0.2.4 装饰工程工程量的计算单位应与本定额子目的计算单位相一致。本定额子目的计量单位规定如下:
1 以体积计算的为立方米(m3 );
2 以面积计算的为平方米(m2 );
3 以长度计算的为米(m);
4 以重量计算的为吨或千克(t或kg)
5 以个(件、台、套或组)计算的为个(件、台、套或组);
6 以工期或时间计算的为天或小时。

0.2.5 汇总工程量时,除各章节另有规定外,其小数点后保留位数应遵循以下规定:
1  以立方米(m3 )、平方米(m 2 )、米(m)、千克(kg)为单位,保留小数点后两位数字,第三位四舍五入;
2  以吨(t)为单位,保留小数点后三位数字,第四位四舍五入;
3  以个(件、台、套或组)为单位,取整数;
4  以天或小时为单位的,取整数。

0.2.6 除本定额另有规定外,工程量均不包括材料损耗用量。

0.2.7 工程量计算凡涉及材料的容量、密度、比热换算的,均应以国家标准为准;如未作规定,则应以出厂合格证明或产品说明书为准。

0.2.8 计算工程量时,除本定额另有规定外,各章说明、计算规则、子目配套使用,不应相互借用。

0.2.9 计算工程量时,除本定额另有规定外,均以设计图示尺寸为准。

0.2.10 各分部分项工程量计算规则详见各章说明、计算规则。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载
继续阅读 »
 工程量计算规则总则
0.2.1 本规则适用于使用本定额计算新建、扩建、改建建筑装饰工程的工程量。

0.2.2 装饰工程工程量的计算应以本规则及本定额各章具体规定为基本依据,此外还应参照以下文件:
1 经审定的施工图及说明、设计文件规定采用的标准图集、通用图集;
2 经审定的施工组织设计;
3 有关施工及验收规范、规程和其他有关技术经济文件。

0.2.3 装饰工程工程量的计算内容应与本定额的项目划分、工作内容和适用范围相一致。

0.2.4 装饰工程工程量的计算单位应与本定额子目的计算单位相一致。本定额子目的计量单位规定如下:
1 以体积计算的为立方米(m3 );
2 以面积计算的为平方米(m2 );
3 以长度计算的为米(m);
4 以重量计算的为吨或千克(t或kg)
5 以个(件、台、套或组)计算的为个(件、台、套或组);
6 以工期或时间计算的为天或小时。

0.2.5 汇总工程量时,除各章节另有规定外,其小数点后保留位数应遵循以下规定:
1  以立方米(m3 )、平方米(m 2 )、米(m)、千克(kg)为单位,保留小数点后两位数字,第三位四舍五入;
2  以吨(t)为单位,保留小数点后三位数字,第四位四舍五入;
3  以个(件、台、套或组)为单位,取整数;
4  以天或小时为单位的,取整数。

0.2.6 除本定额另有规定外,工程量均不包括材料损耗用量。

0.2.7 工程量计算凡涉及材料的容量、密度、比热换算的,均应以国家标准为准;如未作规定,则应以出厂合格证明或产品说明书为准。

0.2.8 计算工程量时,除本定额另有规定外,各章说明、计算规则、子目配套使用,不应相互借用。

0.2.9 计算工程量时,除本定额另有规定外,均以设计图示尺寸为准。

0.2.10 各分部分项工程量计算规则详见各章说明、计算规则。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载 收起阅读 »

总说明_深圳市装饰工程消耗量定额2020

总说明
0.1.1 《装饰工程消耗量定额》(以下简称“本定额”)是指在正常施工条件下完成规定计量单位的合格装饰工程所需的人工、材料及施工机械台班消耗量的基准。

0.1.2 本定额适用于深圳市辖区范围内新建、扩建、改建建筑物的装饰工程的计价,与《深圳市建设工程计价规程》《深圳市建设工程计价费率标准》配套使用。

0.1.3 本定额的编制依据为:
1  《深圳市建筑装饰工程消耗量标准(2003)》;
2  《深圳市建设工程施工机械台班定额(2014)》;
3  《深圳市建设工程计价规程(2017)》;
4  其他有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程;
5  深圳市近年来具有代表性的装饰工程设计文件、施工组织文件、工程计价文件及其他资料;
6  编制期建筑市场行情。

0.1.4 本定额中的工作内容均包括按相关技术规范完成子目全部施工过程的主要工序,次要工序虽未具体说明,均已包括在子目消耗量及费用中。

0.1.5 本定额子目中的人工费、材料和施工机械台班消耗量是在正常施工条件下,以我市多数施工企业的工人技术水平、机械装备程度,合理的施工组织设计、施工工期、施工工艺、操作规程、劳动组织为基础编制,反映了编制期市场平均人工费、材料和施工机械台班消耗量水平。

0.1.6 本定额子目人工费、材料和施工机械台班消耗量及其价格的确定:
1  人工费。本定额子目人工费由普工人工费、技工人工费和高级技工人工费构成,其人工费价格水平是根据2019年9月深圳市施工企业用工状况、建筑劳务市场行情综合测定。计价时,子目中的人工费可根据人工费指数进行调整;
2  材料。本定额采用的材料(包括构配件、零件、半成品、成品)均为符合国家质量标准和相应设计要求的合格产品,周转性材料按一定周转次数以摊销量的形式列入定额消耗量,用量少、价值小且种类多的材料未在消耗量表格中列明,以其他材料费形式体现。本定额的材料单价根据《深圳市建设工程价格信息》(2019年9月)确定,未刊登材料单价根据深圳市建筑市场综合取定,计价时,可根据实际情况进行调整。
3  机械。本定额施工机械台班消耗量是按常规的机械配备、选定的机种、机型以及相应的机械施工工效综合测定,未包括随工人班组配备并依班组产量计算的单位价值2000元以下的小型施工机械或工具使用费,此类费用已列入企业管理费中。施工机械台班价格中的人工、材料单价根据《深圳市建设工程价格信息》(2019年9月)确定,计价时,可根据实际情况进行调整。

0.1.7 本定额子目已包括材料、成品、半成品等从工地仓库、现场集中堆放地点(现场加工地点)至操作(安装)地点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗以及现场运输所需的人工、施工机械等。因施工现场原因不能将材料或设备一次运到工地仓库、现场集中堆放地点(现场加工地点)的,可另计二次运输费。

0.1.8 本定额的成品、半成品材料单价均未包含安装人工费,若发承包双方确定的成品材料价格中已包含安装人工费、辅材费时,不再计取相关费用。

0.1.9 装饰工程材料价格受材料规格、材质、品牌、参数等多方面因素影响波动较大,计价时,应根据实际情况重新确定材料单价,并明确材料单价所包含的附属配件。

0.1.10 因设计要求对缝、拼花、艺术造型等原因引起的材料损耗率与定额不同时,可根据设计要求,结合排版图以及现场确认的材料损耗,调整相应子目材料消耗量。

0.1.11 本定额未包括拆除工程,拆除部分参照相应专业定额的子目执行。

0.1.12 装饰工程在下列情况下可按相应规定调整系数:
1  装饰施工与生产同时进行使装饰施工受到干扰的,相应装饰工程项目中的人工费乘以系数1.10。
2  在有害身体健康的环境中进行装饰施工造成降效的,相应装饰工程项目中的人工费乘以系数1.10。

0.1.13 本定额子目构成表中的全费用综合单价包括人工费、材料费、机械费、管理费、利润、安全文明施工措施费、规费、税金,相关费率是根据《深圳市建设工程计价费率标准》中的推荐费率计算。计价时,可根据实际情况进行调整。

0.1.14 本定额中凡注明“XX 以内”或“XX 以下”者均包含 XX 本身,凡注明“XX以外”或“XX 以上”者均不包含本身。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载
继续阅读 »
总说明
0.1.1 《装饰工程消耗量定额》(以下简称“本定额”)是指在正常施工条件下完成规定计量单位的合格装饰工程所需的人工、材料及施工机械台班消耗量的基准。

0.1.2 本定额适用于深圳市辖区范围内新建、扩建、改建建筑物的装饰工程的计价,与《深圳市建设工程计价规程》《深圳市建设工程计价费率标准》配套使用。

0.1.3 本定额的编制依据为:
1  《深圳市建筑装饰工程消耗量标准(2003)》;
2  《深圳市建设工程施工机械台班定额(2014)》;
3  《深圳市建设工程计价规程(2017)》;
4  其他有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程;
5  深圳市近年来具有代表性的装饰工程设计文件、施工组织文件、工程计价文件及其他资料;
6  编制期建筑市场行情。

0.1.4 本定额中的工作内容均包括按相关技术规范完成子目全部施工过程的主要工序,次要工序虽未具体说明,均已包括在子目消耗量及费用中。

0.1.5 本定额子目中的人工费、材料和施工机械台班消耗量是在正常施工条件下,以我市多数施工企业的工人技术水平、机械装备程度,合理的施工组织设计、施工工期、施工工艺、操作规程、劳动组织为基础编制,反映了编制期市场平均人工费、材料和施工机械台班消耗量水平。

0.1.6 本定额子目人工费、材料和施工机械台班消耗量及其价格的确定:
1  人工费。本定额子目人工费由普工人工费、技工人工费和高级技工人工费构成,其人工费价格水平是根据2019年9月深圳市施工企业用工状况、建筑劳务市场行情综合测定。计价时,子目中的人工费可根据人工费指数进行调整;
2  材料。本定额采用的材料(包括构配件、零件、半成品、成品)均为符合国家质量标准和相应设计要求的合格产品,周转性材料按一定周转次数以摊销量的形式列入定额消耗量,用量少、价值小且种类多的材料未在消耗量表格中列明,以其他材料费形式体现。本定额的材料单价根据《深圳市建设工程价格信息》(2019年9月)确定,未刊登材料单价根据深圳市建筑市场综合取定,计价时,可根据实际情况进行调整。
3  机械。本定额施工机械台班消耗量是按常规的机械配备、选定的机种、机型以及相应的机械施工工效综合测定,未包括随工人班组配备并依班组产量计算的单位价值2000元以下的小型施工机械或工具使用费,此类费用已列入企业管理费中。施工机械台班价格中的人工、材料单价根据《深圳市建设工程价格信息》(2019年9月)确定,计价时,可根据实际情况进行调整。

0.1.7 本定额子目已包括材料、成品、半成品等从工地仓库、现场集中堆放地点(现场加工地点)至操作(安装)地点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗以及现场运输所需的人工、施工机械等。因施工现场原因不能将材料或设备一次运到工地仓库、现场集中堆放地点(现场加工地点)的,可另计二次运输费。

0.1.8 本定额的成品、半成品材料单价均未包含安装人工费,若发承包双方确定的成品材料价格中已包含安装人工费、辅材费时,不再计取相关费用。

0.1.9 装饰工程材料价格受材料规格、材质、品牌、参数等多方面因素影响波动较大,计价时,应根据实际情况重新确定材料单价,并明确材料单价所包含的附属配件。

0.1.10 因设计要求对缝、拼花、艺术造型等原因引起的材料损耗率与定额不同时,可根据设计要求,结合排版图以及现场确认的材料损耗,调整相应子目材料消耗量。

0.1.11 本定额未包括拆除工程,拆除部分参照相应专业定额的子目执行。

0.1.12 装饰工程在下列情况下可按相应规定调整系数:
1  装饰施工与生产同时进行使装饰施工受到干扰的,相应装饰工程项目中的人工费乘以系数1.10。
2  在有害身体健康的环境中进行装饰施工造成降效的,相应装饰工程项目中的人工费乘以系数1.10。

0.1.13 本定额子目构成表中的全费用综合单价包括人工费、材料费、机械费、管理费、利润、安全文明施工措施费、规费、税金,相关费率是根据《深圳市建设工程计价费率标准》中的推荐费率计算。计价时,可根据实际情况进行调整。

0.1.14 本定额中凡注明“XX 以内”或“XX 以下”者均包含 XX 本身,凡注明“XX以外”或“XX 以上”者均不包含本身。

返回→ 深圳市装饰工程消耗量定额2020
深圳市装饰工程消耗量定额(2020),深圳市装饰定额2020电子版在线,深圳市装饰工程定额2020章节说明及工程量计算规则,深圳市装饰工程定额2020下载,深圳市装饰定额电子版下载 收起阅读 »

深圳市装饰工程消耗量定额2020

深圳市装饰工程消耗量定额(2020)
主编单位:深圳市建设工程造价管理站
批准部门:深圳市住房和建设局
执行时间:2020-11-01
发文:深建设〔2020〕9号文
—————————————————————————————————
一、深圳市装饰工程消耗量定额2020电子版下载

—————————————————————————————————
 二、深圳市装饰工程消耗量定额2020定额章节说明及工程量计算规则在线查阅
0.  总则
0.1 总说明
0.2 工程量计算规则总则
0.3 装饰工程超高增加费说明
1. 门窗工程
2. 楼地面装饰工程
3. 墙、柱面装饰与隔断、幕墙工程
4. 天棚工程
5. 油漆、涂料、裱糊工程
6. 其他装饰工程
7. 装饰工程措施项目
附录A 材料、机械台班参考价格表

返回→ 深圳定额在线
继续阅读 »
深圳市装饰工程消耗量定额(2020)
主编单位:深圳市建设工程造价管理站
批准部门:深圳市住房和建设局
执行时间:2020-11-01
发文:深建设〔2020〕9号文
—————————————————————————————————
一、深圳市装饰工程消耗量定额2020电子版下载

—————————————————————————————————
 二、深圳市装饰工程消耗量定额2020定额章节说明及工程量计算规则在线查阅
0.  总则
0.1 总说明
0.2 工程量计算规则总则
0.3 装饰工程超高增加费说明
1. 门窗工程
2. 楼地面装饰工程
3. 墙、柱面装饰与隔断、幕墙工程
4. 天棚工程
5. 油漆、涂料、裱糊工程
6. 其他装饰工程
7. 装饰工程措施项目
附录A 材料、机械台班参考价格表

返回→ 深圳定额在线 收起阅读 »
