中建通〔2019〕48号 中山市住房和城乡建设局关于执行《广东省建设工程计价依据(2018)》有关问题的通知
文号:中建通〔2019〕48号
发布日期:2019-03-29
中建通〔2019〕48号,中建通【2019】48号,中建通[2019]48号,中建通2019 48号文
中山市住房和城乡建设局关于执行《广东省建设工程计价依据(2018)》有关问题的通知
各有关单位:
根据《广东省住房和城乡建设厅关于印发〈广东省建设工程计价依据(2018)〉的通知》(粤建市〔2019〕6号) 和《中山市住房和城乡建设局关于转发<广东省建设工程计价依据(2018)>的通知》(中建通〔2019〕31号)的文件精神,结合我市实际,现就执行中有关事项通知如下:
一、我市自2019年3月1日起,执行《广东省建设工程计价依据(2018)》的工程,定额动态人工调整系数暂定为1.0,机械台班单价中的人工单价暂按机械台班单价中定额人工单价计算。
二、《广东省建设工程计价依据(2018)》中绿色施工安全防护措施费已包括绿色施工(含扬尘污染防治)、临时设施、安全施工和用工实名管理等内容,各有关单位在编制有关计价文件时需注意避免重复计算。执行《广东省建设工程计价依据(2018)》的工程,不执行《中山市住房和城乡建设局关于绿色施工措施费计价办法的通知》(中建通〔2016〕164号)、《中山市住房和城乡建设局关于调整绿色施工措施费计价办法的通知》 (中建通〔2018〕70号)。
三、执行《广东省建设工程计价依据(2018)》的工程,工伤保险费不执行《关于建设工程计价中计取“工伤保险费”的通知》(中建价〔2017〕1号),有关工伤保险费的计价另行通知。
中山市住房和城乡建设局
2019年3月29日 收起阅读 »
发布日期:2019-03-29
中建通〔2019〕48号,中建通【2019】48号,中建通[2019]48号,中建通2019 48号文
中山市住房和城乡建设局关于执行《广东省建设工程计价依据(2018)》有关问题的通知
各有关单位:
根据《广东省住房和城乡建设厅关于印发〈广东省建设工程计价依据(2018)〉的通知》(粤建市〔2019〕6号) 和《中山市住房和城乡建设局关于转发<广东省建设工程计价依据(2018)>的通知》(中建通〔2019〕31号)的文件精神,结合我市实际,现就执行中有关事项通知如下:
一、我市自2019年3月1日起,执行《广东省建设工程计价依据(2018)》的工程,定额动态人工调整系数暂定为1.0,机械台班单价中的人工单价暂按机械台班单价中定额人工单价计算。
二、《广东省建设工程计价依据(2018)》中绿色施工安全防护措施费已包括绿色施工(含扬尘污染防治)、临时设施、安全施工和用工实名管理等内容,各有关单位在编制有关计价文件时需注意避免重复计算。执行《广东省建设工程计价依据(2018)》的工程,不执行《中山市住房和城乡建设局关于绿色施工措施费计价办法的通知》(中建通〔2016〕164号)、《中山市住房和城乡建设局关于调整绿色施工措施费计价办法的通知》 (中建通〔2018〕70号)。
三、执行《广东省建设工程计价依据(2018)》的工程,工伤保险费不执行《关于建设工程计价中计取“工伤保险费”的通知》(中建价〔2017〕1号),有关工伤保险费的计价另行通知。
中山市住房和城乡建设局
2019年3月29日 收起阅读 »
穗建造价〔2018〕133号 广州市建设工程造价管理站关于进一步明确广州市应急抢险工程计价有关事项的通知
文号:穗建造价〔2018〕133号
发布日期:2018-11-05
穗建造价〔2018〕133号文,穗建造价【2018】133号,穗建造价[2018]133号,穗建造价2018 133号文
广州市建设工程造价管理站关于进一步明确广州市应急抢险工程计价有关事项的通知
各有关单位:
根据《广州市建设工程造价管理站关于广州市应急抢险工计价有关事项的通知》(穗建造价〔2018) 69号)(以下筒称价通知》),结合《广州市应急抢险救灾工程管理办法》(办规〔2017) 9号),现将执行《计价通知》过程中需进一步确的有关事项通却如下:
一、关于《计价通知》的适用范围
(一)适用的工程类型
1.《计价通知》仅适用于对原有房屋建筑、市政工程和城轨道交通工程加固修复以及园林绿化、排涝、疏浚、地质灾害理类的应急抢险工程,以及在建工程施工过程中发生的因施工质量、安全等突发事件产生并由非在建项目施工单位执行应急抢险任务的应急抢险工程。
2.排涝、疏浚、地质灾害应急抢险工程在使用建设工程计价定额的,按市政应急抢险工程计价规定进行计价;在使用其他行业定额或规定计价的,不适用该《计价通知》。
(二)不适用的工程类型
计价通知》不适用于新建、扩建、改建的应急抢险工程。
二、 关于《计价通知》的执行时间
《计价通知》自发布之日2018年5月28日开始施行,2018年5月28日(不含5月28日)前已签订合同的应急抢险工程按合同相关约定计价。
三、 本通知与《计价通知》配套执行。
广州市建设工程造价管理站
2018年11月5日
造价学社小编友情提醒:该文需结合穗建造价〔2018) 69号《广州市建设工程造价管理站关于广州市应急抢险工计价有关事项的通知》一起看。
收起阅读 »
发布日期:2018-11-05
穗建造价〔2018〕133号文,穗建造价【2018】133号,穗建造价[2018]133号,穗建造价2018 133号文
广州市建设工程造价管理站关于进一步明确广州市应急抢险工程计价有关事项的通知
各有关单位:
根据《广州市建设工程造价管理站关于广州市应急抢险工计价有关事项的通知》(穗建造价〔2018) 69号)(以下筒称价通知》),结合《广州市应急抢险救灾工程管理办法》(办规〔2017) 9号),现将执行《计价通知》过程中需进一步确的有关事项通却如下:
一、关于《计价通知》的适用范围
(一)适用的工程类型
1.《计价通知》仅适用于对原有房屋建筑、市政工程和城轨道交通工程加固修复以及园林绿化、排涝、疏浚、地质灾害理类的应急抢险工程,以及在建工程施工过程中发生的因施工质量、安全等突发事件产生并由非在建项目施工单位执行应急抢险任务的应急抢险工程。
2.排涝、疏浚、地质灾害应急抢险工程在使用建设工程计价定额的,按市政应急抢险工程计价规定进行计价;在使用其他行业定额或规定计价的,不适用该《计价通知》。
(二)不适用的工程类型
计价通知》不适用于新建、扩建、改建的应急抢险工程。
二、 关于《计价通知》的执行时间
《计价通知》自发布之日2018年5月28日开始施行,2018年5月28日(不含5月28日)前已签订合同的应急抢险工程按合同相关约定计价。
三、 本通知与《计价通知》配套执行。
广州市建设工程造价管理站
2018年11月5日
造价学社小编友情提醒:该文需结合穗建造价〔2018) 69号《广州市建设工程造价管理站关于广州市应急抢险工计价有关事项的通知》一起看。
收起阅读 »
穗建造价〔2018〕69号 广州市建设工程造价管理站关于广州市应急抢险工程计价有关事项的通知
文号:穗建造价〔2018〕69号
发布日期:2018-05-28
穗建造价〔2018〕69号文,穗建造价【2018】69号,穗建造价[2018]69号,穗建造价2018 69号文
造价学社小编友情提醒:该文需结合2018-11-05发布的穗建造价〔2018〕133号《广州市建设工程造价管理站关于进一步明确广州市应急抢险工程计价有关事项的通知》一起看。
广州市建设工程造价管理站关于广州市应急抢险工程计价有关事项的通知
各有关单位:
为了完善我市建设工程计价标准,满足广州市应急抢险工程的计价需要,我站根据《广州市应急抢险救灾工程管理办法》(穗府办规〔2017〕9 号)及广东省现行建设工程计价依据的有关规定,结合应急抢险工程的计价特点及广州市的具体情况,明确应急抢险工程计价方法,现将有关事项通知如下:
一、适用范围
本通知所称应急抢险救灾工程是指本市行政区域内因突发事 件引发,正在产生严重危害或者即将产生严重危害,必须迅速采 取应对措施的工程,或者因应对突发事件发生必须在短期内完成的工程。具体包括房屋建筑、市政公共基础设施及城市轨道交通 工程的抢险修复以及园林绿化、排涝、疏浚的抢险整治工程。应 急抢险工程按照《广州市应急抢险救灾工程管理办法》规定的方 式确定。
二、计价方法
(一)应急抢险工程计价中发生的项目,若有现行计价定额 可以套用的,应执行相应的计价定额,并按以下规定执行:
1.应急抢险项目执行定额时,按以下规定乘以应急抢险费系 数(以下简称系数)
(1)房屋建筑应急抢险工程,执行《广东省房屋建筑和市政 修缮工程综合定额(2012)》,相应子目的人工费乘以系数 1.5, 材料费乘以系数 1.3。
房屋修缮定额中未包括的子目,执行《广东省建筑与装饰工 程综合定额(2010)》,相应子目的人工费乘以系数 1.65,材料 费乘以系数 1.35。
(2)房屋建筑应急抢险工程中的安装工程,执行《广东省安 装工程综合定额(2010)》,相应子目的人工费、机械费乘以系 数 1.5,材料费乘以系数 1.1。
安装综合定额中未包括的子目,执行《广东省房屋建筑和市 政修缮工程综合定额(2012)》,相应子目的人工费、机械费乘 以系数 1.25,材料费乘以系数 1.05。
(3)市政应急抢险工程,执行《广东省市政工程综合定额 (2010)》、《广东省安装工程综合定额(2010)》及《广州市 市政工程补充综合定额(2011)》,相应子目的人工费、机械费 乘以系数 1.3,材料费乘以系数 1.1。
市政综合定额、安装综合定额中未包括的子目,执行《广东 省房屋建筑和市政修缮工程综合定额(2012)》,相应子目的人 工费、机械费乘以系数 1.1,材料费乘以系数 1.05。
市政应急抢险工程中的燃气抢修,按《广东省房屋建筑和市 政修缮工程综合定额(2012)》第三册执行;燃气抢修的修复与 给水管道爆漏抢修,执行《广东省市政工程综合定额(2010)》 及《广州市市政工程补充综合定额(2011)》,相应子目的人工 费、机械费乘以系数 1.3,材料费乘以系数 1.1。市政管道碰头井 后的室外和室内燃气管道抢险修复工程属于安装工程,按照房屋 建筑应急抢险工程中的安装工程的规定执行。
(4)城市轨道交通应急抢险工程,执行《广东省城市轨道交 通工程综合定额(2018)》,相应子目的人工费、机械费乘以系 数 1.3,材料费乘以系数 1.1。
(5)绿化应急抢险工程,执行《广东省园林绿化工程综合定 额(2010)》,相应子目的人工费、机械费乘以系数 1.3,材料 费乘以系数 1.1。
(6)排涝、疏浚应急抢险工程使用建设工程计价定额时,参 照市政应急抢险工程计价规定进行计价。
(7)地质灾害的抢险治理工程使用建设工程计价定额时,参 照市政应急抢险工程计价规定进行计价。
2.按定额计价的项目,已综合考虑赶工措施的因素,不另行 计算赶工措施费。
3.管理费、利润率、措施项目费、其他项目费均按现行的计 价规定执行。
4.借用其他专业子目计价时,借用子目的应急抢险费系数、管理费、利润率、按系数计算的措施项目费及其他项目费均按主 属专业工程类别的抢险计价规定执行。
(二)应急抢险工程计价中发生的项目,若现行计价定额中 没有相应子目可套用时,需对人工、材料和机械消耗量进行签证 按实计算的,按以下规定执行:
1.人工:消耗量按实际耗用工日签证。人工单价按照应急抢 险工程日工资市场价格或参考广州市造价站(以下简称我站)发 布的劳务日工资价格。
2.材料:消耗量按实际耗用量签证,材料单价可参考我站发 布的材料税前综合价格或市场税前价格。 3.机械:台班消耗量按实际耗用台班签证;台班单价按照《广 东省建设施工机械台班费用(2010)》台班费用构成,调整机上 人工单价和燃料动力价格。机上人工单价按照机械工日工资市场 价或参考我站发布的劳务机械工日工资价格;燃料动力价格可参 考我站发布的材料税前综合价格。
4.管理费:签证人工管理费为 20.00 元/工日,签证机械管理 费为机械费×14%。
5.利润:按现行计价标准,利润为人工费的 18%。
6.完成实体项目工作量签证的人工费、材料费、机械费及管 理费与利润计算列入分部分项工程项目费用中,完成措施项目工 作量签证的人工费、材料费、机械费及管理费与利润计算列入“措 施项目费”中。
(三)应急抢险工程发生备勤(按要求在抢险现场待命的人 员、材料、机械)费用时,按以下规定对人工、材料、机械消耗 量进行签证,按实计算:
1.人工:消耗量按实际耗用工日签证,人工单价按照应急抢 险工程备勤日工资市场价格或参考我站发布的劳务日工资价格× 90%。
2.材料:数量按实签证,计算材料来回运输费、运输损耗、 保管费,其中运输损耗率可按 2%计算,现场保管费按照材料税前 价格的 1.5%计算。
3.机械:台班消耗量按实际耗用台班签证;台班单价按照《广 东省建设施工机械台班费用(2010)》台班费用构成,调整机上 人工单价和燃料动力价格,并按对应系数进行折减。机上人工单 价按照机械工日工资市场价或参考我站发布的劳务机械工日工资 价格;燃料动力价格可参考我站发布的材料税前综合价格。备勤 台班单价按以下公式计算: 备勤机械台班单价=机械台班价格-机上人工工日×机上人 工单价×10%—燃料动力消耗量×燃料动力价格×95%
4.管理费:人工签证管理费为 20 元/工日,机械签证管理费 为备勤机械费×14%。
5.利润:不计算。
6.备勤签证的人工费、机械费及管理费均列入“其他项目费 用”中的“计日工”。
(四)人工签证每工日按 8 小时工作制计算,机械签证每台 班按 8 小时工作制计算,发生签证人工、机械每 4 小时内按半个 工日、半个台班计算,4 小时外至 8 小时内按一个工日、一个台班 计算。
(五)规费、税金等均按现行的计价标准及有关部门规定执 行,大型机械进退场费按实际发生的台班签证进行计算。
(六)本通知不含因承接应急抢险工程发生的其它补偿费用, 如发生按实际情况商议计价办法。
(七)如遇特殊情况,不适合按照本办法进行工程计价的, 可按成本加酬金的方式进行工程计价。 三、本通知自发布之日起施行。
广州市建设工程造价管理站
2018年5月28日
附件下载:穗建造价〔2018〕69号 广州市建设工程造价管理站关于广州市应急抢险工程计价有关事项的通知.pdf 收起阅读 »
发布日期:2018-05-28
穗建造价〔2018〕69号文,穗建造价【2018】69号,穗建造价[2018]69号,穗建造价2018 69号文
造价学社小编友情提醒:该文需结合2018-11-05发布的穗建造价〔2018〕133号《广州市建设工程造价管理站关于进一步明确广州市应急抢险工程计价有关事项的通知》一起看。
广州市建设工程造价管理站关于广州市应急抢险工程计价有关事项的通知
各有关单位:
为了完善我市建设工程计价标准,满足广州市应急抢险工程的计价需要,我站根据《广州市应急抢险救灾工程管理办法》(穗府办规〔2017〕9 号)及广东省现行建设工程计价依据的有关规定,结合应急抢险工程的计价特点及广州市的具体情况,明确应急抢险工程计价方法,现将有关事项通知如下:
一、适用范围
本通知所称应急抢险救灾工程是指本市行政区域内因突发事 件引发,正在产生严重危害或者即将产生严重危害,必须迅速采 取应对措施的工程,或者因应对突发事件发生必须在短期内完成的工程。具体包括房屋建筑、市政公共基础设施及城市轨道交通 工程的抢险修复以及园林绿化、排涝、疏浚的抢险整治工程。应 急抢险工程按照《广州市应急抢险救灾工程管理办法》规定的方 式确定。
二、计价方法
(一)应急抢险工程计价中发生的项目,若有现行计价定额 可以套用的,应执行相应的计价定额,并按以下规定执行:
1.应急抢险项目执行定额时,按以下规定乘以应急抢险费系 数(以下简称系数)
(1)房屋建筑应急抢险工程,执行《广东省房屋建筑和市政 修缮工程综合定额(2012)》,相应子目的人工费乘以系数 1.5, 材料费乘以系数 1.3。
房屋修缮定额中未包括的子目,执行《广东省建筑与装饰工 程综合定额(2010)》,相应子目的人工费乘以系数 1.65,材料 费乘以系数 1.35。
(2)房屋建筑应急抢险工程中的安装工程,执行《广东省安 装工程综合定额(2010)》,相应子目的人工费、机械费乘以系 数 1.5,材料费乘以系数 1.1。
安装综合定额中未包括的子目,执行《广东省房屋建筑和市 政修缮工程综合定额(2012)》,相应子目的人工费、机械费乘 以系数 1.25,材料费乘以系数 1.05。
(3)市政应急抢险工程,执行《广东省市政工程综合定额 (2010)》、《广东省安装工程综合定额(2010)》及《广州市 市政工程补充综合定额(2011)》,相应子目的人工费、机械费 乘以系数 1.3,材料费乘以系数 1.1。
市政综合定额、安装综合定额中未包括的子目,执行《广东 省房屋建筑和市政修缮工程综合定额(2012)》,相应子目的人 工费、机械费乘以系数 1.1,材料费乘以系数 1.05。
市政应急抢险工程中的燃气抢修,按《广东省房屋建筑和市 政修缮工程综合定额(2012)》第三册执行;燃气抢修的修复与 给水管道爆漏抢修,执行《广东省市政工程综合定额(2010)》 及《广州市市政工程补充综合定额(2011)》,相应子目的人工 费、机械费乘以系数 1.3,材料费乘以系数 1.1。市政管道碰头井 后的室外和室内燃气管道抢险修复工程属于安装工程,按照房屋 建筑应急抢险工程中的安装工程的规定执行。
(4)城市轨道交通应急抢险工程,执行《广东省城市轨道交 通工程综合定额(2018)》,相应子目的人工费、机械费乘以系 数 1.3,材料费乘以系数 1.1。
(5)绿化应急抢险工程,执行《广东省园林绿化工程综合定 额(2010)》,相应子目的人工费、机械费乘以系数 1.3,材料 费乘以系数 1.1。
(6)排涝、疏浚应急抢险工程使用建设工程计价定额时,参 照市政应急抢险工程计价规定进行计价。
(7)地质灾害的抢险治理工程使用建设工程计价定额时,参 照市政应急抢险工程计价规定进行计价。
2.按定额计价的项目,已综合考虑赶工措施的因素,不另行 计算赶工措施费。
3.管理费、利润率、措施项目费、其他项目费均按现行的计 价规定执行。
4.借用其他专业子目计价时,借用子目的应急抢险费系数、管理费、利润率、按系数计算的措施项目费及其他项目费均按主 属专业工程类别的抢险计价规定执行。
(二)应急抢险工程计价中发生的项目,若现行计价定额中 没有相应子目可套用时,需对人工、材料和机械消耗量进行签证 按实计算的,按以下规定执行:
1.人工:消耗量按实际耗用工日签证。人工单价按照应急抢 险工程日工资市场价格或参考广州市造价站(以下简称我站)发 布的劳务日工资价格。
2.材料:消耗量按实际耗用量签证,材料单价可参考我站发 布的材料税前综合价格或市场税前价格。 3.机械:台班消耗量按实际耗用台班签证;台班单价按照《广 东省建设施工机械台班费用(2010)》台班费用构成,调整机上 人工单价和燃料动力价格。机上人工单价按照机械工日工资市场 价或参考我站发布的劳务机械工日工资价格;燃料动力价格可参 考我站发布的材料税前综合价格。
4.管理费:签证人工管理费为 20.00 元/工日,签证机械管理 费为机械费×14%。
5.利润:按现行计价标准,利润为人工费的 18%。
6.完成实体项目工作量签证的人工费、材料费、机械费及管 理费与利润计算列入分部分项工程项目费用中,完成措施项目工 作量签证的人工费、材料费、机械费及管理费与利润计算列入“措 施项目费”中。
(三)应急抢险工程发生备勤(按要求在抢险现场待命的人 员、材料、机械)费用时,按以下规定对人工、材料、机械消耗 量进行签证,按实计算:
1.人工:消耗量按实际耗用工日签证,人工单价按照应急抢 险工程备勤日工资市场价格或参考我站发布的劳务日工资价格× 90%。
2.材料:数量按实签证,计算材料来回运输费、运输损耗、 保管费,其中运输损耗率可按 2%计算,现场保管费按照材料税前 价格的 1.5%计算。
3.机械:台班消耗量按实际耗用台班签证;台班单价按照《广 东省建设施工机械台班费用(2010)》台班费用构成,调整机上 人工单价和燃料动力价格,并按对应系数进行折减。机上人工单 价按照机械工日工资市场价或参考我站发布的劳务机械工日工资 价格;燃料动力价格可参考我站发布的材料税前综合价格。备勤 台班单价按以下公式计算: 备勤机械台班单价=机械台班价格-机上人工工日×机上人 工单价×10%—燃料动力消耗量×燃料动力价格×95%
4.管理费:人工签证管理费为 20 元/工日,机械签证管理费 为备勤机械费×14%。
5.利润:不计算。
6.备勤签证的人工费、机械费及管理费均列入“其他项目费 用”中的“计日工”。
(四)人工签证每工日按 8 小时工作制计算,机械签证每台 班按 8 小时工作制计算,发生签证人工、机械每 4 小时内按半个 工日、半个台班计算,4 小时外至 8 小时内按一个工日、一个台班 计算。
(五)规费、税金等均按现行的计价标准及有关部门规定执 行,大型机械进退场费按实际发生的台班签证进行计算。
(六)本通知不含因承接应急抢险工程发生的其它补偿费用, 如发生按实际情况商议计价办法。
(七)如遇特殊情况,不适合按照本办法进行工程计价的, 可按成本加酬金的方式进行工程计价。 三、本通知自发布之日起施行。
广州市建设工程造价管理站
2018年5月28日
附件下载:穗建造价〔2018〕69号 广州市建设工程造价管理站关于广州市应急抢险工程计价有关事项的通知.pdf 收起阅读 »
穗建造价〔2018〕151号关于发布《广州市城市绿地常规养护工程年度费用估算指标》(2018)的通知
文号:穗建造〔2018〕151号
发布日期:2018-12-11
穗建造价〔2018〕151号文,穗建造价【2018】151号,穗建造价[2018]151号,穗建造价2018 151号文
关于发布《广州市城市绿地常规养护工程年度费用估算指标》(2018)的通知
各有关单位:
由广州市建设工程造价管理站组织编制的 2018 年《广州市城市绿地常规养护工程年度费用估算指标》(以下简称本指标),现予以发布。
本指标作为编制和审核园林绿化常规养护和园建设施维护工程年度费用估算、制订园林绿化常规养护和园建设施维护年度费用计划的参考依据。
各单位在执行过程中遇到的问题,请及时向广州市建设工程造价管理站反映。
附件: 《广州市城市绿地常规养护工程年度费用估算指标》(2018)
广州市建设工程造价管理站
2018年12月11日
附件下载: 《广州市城市绿地常规养护工程年度费用估算指标》(2018) 收起阅读 »
发布日期:2018-12-11
穗建造价〔2018〕151号文,穗建造价【2018】151号,穗建造价[2018]151号,穗建造价2018 151号文
关于发布《广州市城市绿地常规养护工程年度费用估算指标》(2018)的通知
各有关单位:
由广州市建设工程造价管理站组织编制的 2018 年《广州市城市绿地常规养护工程年度费用估算指标》(以下简称本指标),现予以发布。
本指标作为编制和审核园林绿化常规养护和园建设施维护工程年度费用估算、制订园林绿化常规养护和园建设施维护年度费用计划的参考依据。
各单位在执行过程中遇到的问题,请及时向广州市建设工程造价管理站反映。
附件: 《广州市城市绿地常规养护工程年度费用估算指标》(2018)
广州市建设工程造价管理站
2018年12月11日
附件下载: 《广州市城市绿地常规养护工程年度费用估算指标》(2018) 收起阅读 »
深建市场〔2019〕7号 深圳市住房和建设局关于在施工招标中增加不设置“霸王条款”承诺等内容的通知
深建市场〔2019〕7号文,深建市场[2019]7号,深建市场【2019】7号,深建市场2019 7号文
文号:深建市场〔2019〕7号
发文部门:深圳市住房和建设局
发布日期:2019-04-03
施行日期:2019-04-08
深圳市住房和建设局关于在施工招标中增加不设置“霸王条款”承诺等内容的通知
各有关单位:
我市建设工程招标投标实行招标人负责制,大部分招标人遵循公开、公平、公正及合理分担合同风险原则,完成了招标并顺利推进项目实施。但从近期咨询投诉情况来看,个别招标人出于方便管控、减免责任、获取短期利益等原因,在招标文件中设置无限风险等不平等条款,将风险完全转移给承包单位,造成所谓的“霸王条款”。上述行为违背了《合同法》的公平公正原则,扰乱市场经济秩序,在建设工程实践中极易引起合同纠纷,导致合同执行困难,影响工程推进。
为加强源头风险管控,引导建设各方主体公平、合理分担合同风险,根据《广东省建设工程造价管理规定》(广东省人民政府令第205号)“招标文件、施工合同中应当明确发承包双方承担风险的内容、范围和费用。发包人不得以无限风险、所有风险等规避自身风险”和国家规范《建设工程工程量清单计价规范》(GB 50500-2013)“建设工程发承包,必须在招标文件、合同中明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围”的相关规定,我局在建设工程施工招标中增设了《关于不设置“霸王条款”的承诺书》《关于设置“霸王条款”的风险告知书》及《招标人申明》。
自2019年4月8日起发布的招标文件,招标人应书面承诺不设置霸王条款,或书面申明已认真审查并评估招标文件及所附合同条款内容,如因坚持设置此类条款造成的一切不利后果,将由招标人自行承担。招标人可在以上两种方式中自由选择一种,签署有关文件(模板详见附件),并作为招标公告的附件一并提交。
特此通知。
附件:
1.关于不设置“霸王条款”的承诺书
2.关于设置“霸王条款”的风险告知书及招标人申明
深圳市住房和建设局
2019年4月3日
本文由造价学社摘自深圳市住建局官网http://zjj.sz.gov.cn/csml/bgs/ ... .html 收起阅读 »
文号:深建市场〔2019〕7号
发文部门:深圳市住房和建设局
发布日期:2019-04-03
施行日期:2019-04-08
深圳市住房和建设局关于在施工招标中增加不设置“霸王条款”承诺等内容的通知
各有关单位:
我市建设工程招标投标实行招标人负责制,大部分招标人遵循公开、公平、公正及合理分担合同风险原则,完成了招标并顺利推进项目实施。但从近期咨询投诉情况来看,个别招标人出于方便管控、减免责任、获取短期利益等原因,在招标文件中设置无限风险等不平等条款,将风险完全转移给承包单位,造成所谓的“霸王条款”。上述行为违背了《合同法》的公平公正原则,扰乱市场经济秩序,在建设工程实践中极易引起合同纠纷,导致合同执行困难,影响工程推进。
为加强源头风险管控,引导建设各方主体公平、合理分担合同风险,根据《广东省建设工程造价管理规定》(广东省人民政府令第205号)“招标文件、施工合同中应当明确发承包双方承担风险的内容、范围和费用。发包人不得以无限风险、所有风险等规避自身风险”和国家规范《建设工程工程量清单计价规范》(GB 50500-2013)“建设工程发承包,必须在招标文件、合同中明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围”的相关规定,我局在建设工程施工招标中增设了《关于不设置“霸王条款”的承诺书》《关于设置“霸王条款”的风险告知书》及《招标人申明》。
自2019年4月8日起发布的招标文件,招标人应书面承诺不设置霸王条款,或书面申明已认真审查并评估招标文件及所附合同条款内容,如因坚持设置此类条款造成的一切不利后果,将由招标人自行承担。招标人可在以上两种方式中自由选择一种,签署有关文件(模板详见附件),并作为招标公告的附件一并提交。
特此通知。
附件:
1.关于不设置“霸王条款”的承诺书
2.关于设置“霸王条款”的风险告知书及招标人申明
深圳市住房和建设局
2019年4月3日
本文由造价学社摘自深圳市住建局官网http://zjj.sz.gov.cn/csml/bgs/ ... .html 收起阅读 »
粤标定函〔2019〕9号关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第1期)
发文部门:广东省建设工程标准定额站
文号:粤标定函[2019]9号
发布日期:2019-01-09
粤标定函〔2019〕9号文,粤标定函【2019】9号文,粤标定函[2019]9号文,粤标定函2019 9号,广东省建设工程定额解释
关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第1期)
各有关单位:
现对广东省建设工程定额动态管理系统收集的定额咨询问题(第1期)做出如下解答,已经合同双方确认的工程造价成果文件不作调整。本解答除另注明外,均适用于《广东省建设工程计价依据(2010)》的定额计价方式。
1、在洞内、地下室内、库内或暗室内(需要照明)进行模板拆除该如何计取人工降效和照明等费用?
答:可按在洞内、地下室内、库内或暗室内(需要照明)的模板制作安装子目的人工费用增加20%,综合考虑作为拆除模板的人工降效及照明等费用。
2、关于钢筋的计算规则,按中轴线还是按外皮长度计算,四舍五入还是向上取整?梁锚固是以柱混凝土等级计算好还是以梁混凝土等级计算好?
答:按钢筋中轴线并考虑弯曲调整值计算钢筋长度,计算结果按向上取整+1取定。梁锚固入柱部分按混凝土等级较高者计算。
3、安装工程给排水章节的定额“C8-1-353和C8-1-354”,其注释:“单件支架质量100kg以上的管道支吊架执行设备支吊架制作安装”,其中的怎样才算是“单件支架”?
答:单件支架是指型钢焊接组合成型后,用于固定或支撑管道、设备的门型支架、工字型支架、L型支架。
4、采用定额计算钢筋工程量时,是否按照定额计量规则、或按照相关图集、规范,还是图纸计算搭接长度?
答:采用定额计算钢筋工程量时,按相关专业计价定额的工程量计算规则计算,相关图集、规范对钢筋的要求应在该工程量计算规则指引下计算,且定额已考虑了钢筋出厂定尺长度所引起的非设计搭接。
5、请问塔吊的桩基础的检测是否属于专项检测费,是否应由建设单位支付?
答:塔吊的桩基础检测费,若属施工方自检的费用,由施工单位承担;若按建设单位需求以及建设管理部门规定需要检测,并由第三方检测机构检测所发生的检测费属于专项检测费,应由建设单位支付。
6、垂直运输计算规则,裙楼与塔楼分段计取。若当塔楼处于裙楼范围内,塔楼与裙楼交接的部分,是按裙楼高度计算垂直运输还是按塔楼高度计算垂直运输?
答:按裙楼高度计算垂直运输。
7、执行2003清单规范或2008清单规范的项目,在编制招标清单时,清单工程量是否应包括或允许包括放坡土方量?结算时也要对应包括放坡土方量?
答:根据2003版或2008版的《市政工程工程量计算规范》有关规定,放坡土方量不应包含在土方清单工程量中,放坡土方量的价格应考虑在综合单价中,结算时工程量按照工程量清单计算规则规定计算、综合单价按合同单价计算。
8、凸出外墙1.2米的有梁板阳台(冂)(两端悬挑梁+悬挑末端次梁),梁跟板是归类到有梁板一起计算,还是按雨篷、阳台板计算?
答:悬挑板伸出墙外500mm以内按挑檐计算,500mm以上、1.5m以下按雨篷计算,伸出墙外1.5m以上的按梁、板等有关规定分别计算。
9、通用安装工程2010第二册电气工程,安全文明施工费、利润取费基数是否包含人工费价差。
答:包含。
10、市政工程第一册《通用定额》D1-3-22使用咨询, 排水工程在沟槽施工过程中采用打钢板桩支护形式,沟槽宽度在4m内,支护沟槽深度分为9m和12m两种,其中9m深沟槽采用一层横向支撑,12m深沟槽采用两层横向支撑,根据定额说明,4m内管沟、基坑拉森钢板桩支撑(D1-3-21)按沟槽中心线以m计算,是否2层横向支撑需要每层记取一次?
答:按定额规定的工程量计算规则,不调整。
11、墙模板超高问题:假如剪力墙高度5米,墙全部面积套A21-37,然后3.6米以上的模板面积再套A21-44,这样套法对吗?
答:柱、墙的支模高度3.6m内时,套用支模高度3.6m内相应子目;支模高度超过3.6m时,柱、墙的工程量应再计算增加lm以内子目。例如剪力墙高度5米,先以墙的全部面积套A21-37,然后再以墙的全部面积套A21-44。
12、定额是按标准砖240mm×115mm×53mm、耐火砖230mm×115mm×65mm规格编制的,轻质砌块、多孔砖规格是按常用规格编制的。使用非标准砖时,其砌体厚度应按砖实际规格和设计砌体厚度计算。
答:使用非标准砖时,其砌体厚度应按砖实际规格和设计厚度计算。
13、住宅楼小区室外污排水管网是按市政工程取费还是按安装工程取费?
答:按市政定额第五册《排水工程》册说明5.0.4.2划分标准执行,同时按采用的定额专业规定的相关费用计价。
15、地下连续墙的成槽深度是指什么?怎么计量?是否含空灌部分?
答:地下连续墙成槽深度是指成槽出渣的深度,按设计图示墙中心线长乘以厚度乘以槽深以体积计算,混凝土主材按实际灌注量换算,即空灌部分不计算混凝土量。
16、外墙综合脚手架工程量,按外墙外边线的凹凸(包括凸出阳台)总长度乘以设计外地坪至外墙的顶板面或檐口的高度以面积计算,这个外墙边线的凹凸包不包括雨棚?
答:不包括雨棚。
17、A16-183 “刮成品腻子粉 一般型(Y) ”定额没有注明完成面的厚度或遍数,当设计图纸要求2mm厚、1mm厚时应如何套价?
答:按A16-183套价,定额已综合考虑。
18、在编制市政工程预算时经常有人在其它措施项目费里面,单独计算“大型机械设备进出场及安拆费”,比如:压路机每次场外运输费 **台次,但根据《广东省市政工程综合定额(2010)》编制说明及计算规则第九点“......本综合定额的施工机械台班单价内容包括:...... (4)安拆费及场外运费:其中安拆费指施工机械在施工现场进行安装、拆卸所需 的人工费、材料费、机械费、试运转费以及安装所需的辅助设施的费用,包括安装机械的基础、底座、固定锚桩、行走轨道、枕木等的折旧费及其搭设、拆除费用; 场外运费指施工机械整体或分体自停放场地运至施工地点,所发生的运距在25km以 内的机械进出场运输及转移费用,包括机械的装卸、运输、辅助材料及架线费等。......"的规定,机械设备进出场及安拆费已包含在定额综合单价中的机械台班单价里面了。预算编制再在其它措施项目费里面单列计算“大型机械设备进出场及安拆费”是否属重复计算?
答:自重5t以下的机械设备已包含场外运费及安拆费,自重5t以上机械设备场外运费及安拆费另计,其台班单价中没有“安拆费及场外运费”并且实际必须发生该费用的机械都可以计算“大型机械设备进出场及安拆费”。
19、旋挖灌注桩施工,遇到地基有溶洞,在成孔过程中采用持续灌注混凝土或灌注砂浆的方法成桩,采用此方案施工时,如何计量,如何套用定额子目?
答:旋挖桩工程量,按桩长乘以设计截面面积以体积计算。混凝土或砂浆工程量按实际出槽量计算,套用旋挖灌注桩相应子目。
20、装配式建筑定额,钢结构制作费怎么考虑。
答:根据工程实际情况按市场询价考虑。
21、外墙是否都按底层抹灰套取;对于卫生间的内墙面是否也是按照底层抹灰套定额。
答:墙柱面块料面层均未包括抹灰底层,计算时按设计要求分别套用相应的抹灰底层子目,其中墙柱面有块料面层的套取底层抹灰,其余套取一般抹灰。
22、A10-105子目是否适用第10章的章说明第七点“单块石板面积大于0.64平方,人工消耗量乘以系数1.15”的调整。
答:不适用。第10章的章说明第七点的调整系数只适用于石材子目,A10-105子目是钢骨架制安,不适合调整计算该系数。
23、绿化定额E2-136~137公共绿化种植其他地被,以及第251页E4-78~83其他地被成活保养,其中“其他地被”是指哪些类型的植物?
答:绿化定额术语说明,地被是指植株低矮(50cm以下),用于覆盖绿地地面的植物。执行定额时,应区别不同种植类型分别套用相对应的定额。
24、管理人员窝工费5元/天是什么意思,是指的在工人的工资上再加5元吗。
答:停工、窝工的管理费,不分地区类别,统一按照5元/工日计算,即每工日人工费增加5元管理费。
25、计算贴瓷砖工程量时,是否需要计算因抹灰厚度增加的阳角的贴砖工程量?
答:按设计图示尺寸以镶贴表面积计算。
26、波形护栏拆除该套什么子目呢?
答:如是公路用的波形护栏,建议参考公路专业定额相关子目。
27、图纸标线中反光珠的含量与定额不一致,是否可以调整。
答:主材含量可以按实调整。
28、长输管线是否适合压力超过2.5MPa的市政长输管道工程。
答:市政定额第六册《燃气工程》长距离输气管道只适用于压力>0.4Mpa、城市外围至城市调压站间10km以上的输气管道及附属工程,不适用于其他专业管道敷设工程。
29、A.2桩基础工程中章说明第三条:“有计算送桩的打(压)预制混凝土桩项目,子目桩消耗量103.8m改为101m。”怎么理解?是理解为只要存在送桩,整个项目中所有的桩的定额消耗量都应由103.8m修改为101m?还是仅指需要送桩的那部分桩的定额消耗量应由103.8m修改为101m,不需要送桩的部分仍按103.8M计算?
答:仅指需要送桩的那部分桩的定额消耗量应由103.8m修改为101m,不需要送桩的部分仍按103.8M计算。
30、关于场地平整子目的使用,什么情况可以计算,是否施工了大型土方的项目不可计算场地平整?或是无论有无大型土方(地下室基坑开挖)均应场地平整?
答:建筑场地土方厚度30cm以内的挖、填、运、找平时计算平整场地,若厚度大于30cm的时候,按一般土方计算;计算了一般土方的项目不可再计算场地平整,平整场地只能计算一次,不能重复计算。"
31、在套用“广东省城市轨道工程综合定额(2018)”中MJS全方位大直径高压旋喷桩定额时,现场实际施工是直径2.3m,旋喷360°,按照册说明中“本节MJS桩垂直按桩直径2.0m、旋喷160°考虑,水平按桩直径2.0m、旋喷160°考虑,如果设计桩径和旋喷角度不同,水泥和水的消耗量按桩截面比例换算,人工和机械按系数调整,调整系数=0.6+0.4×(设计桩截面/定额桩截面)”,在套取相对应的定额后,单价中水泥和水的消耗量再乘以系数(3.1416*2.3*2.3/4)/(3.1416*2*2/4*160/360)=2.98,人工和机械再乘以系数0.6+0.4*2.98=1.79,是否理解正确?
答:正确理解。
32、《广东省市政工程综合定额(2006)》第一册《通用项目》D.1.6 围堰工程说明第七条“堰高按施工期最高水位+50cm计;……”,如果施工方提供的现场签证的堰高比定额计算结果要高出很多,要如何处理?根据《建设工程价款结算暂行办法》(财建[2004]369号)第十一条“工程价款结算应按合同约定办理,合同未作约定或约定不明的,发、承包双方应依照下列规定与文件协商处理:(一)国家有关法律、法规和规章制度;(二)国务院建设行政主管部门、省、自治区、直辖市或有关部门发布的工程造价计价标准、计价办法等有关规定;(三)建设项目的合同、补充协议、变更签证和现场签证,以及经发、承包人认可的其他有效文件;(四)其他可依据的材料。”的规定,定额计价依据的解析顺序优先于现场签证。那是不是施工方提供的签证可不予支持?
答:凡属于符合合同约定办理的设计变更的签证均可予以支持,与提供方无关;另外财建[2004]369号并无明确解释顺序。
广东省建设工程标准定额站
2019年1月9日
附件下载:粤标定函〔2019〕9号关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第1期).pdf
点击这里了解更多广东省定额解释计价依据
————————
相关阅读:
粤标定函〔2019〕69号 关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第2期)
粤标定函〔2020〕6号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第3期)
粤标定函〔2020〕29号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第4期)
粤标定函〔2020〕60号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第5期) 收起阅读 »
文号:粤标定函[2019]9号
发布日期:2019-01-09
粤标定函〔2019〕9号文,粤标定函【2019】9号文,粤标定函[2019]9号文,粤标定函2019 9号,广东省建设工程定额解释
关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第1期)
各有关单位:
现对广东省建设工程定额动态管理系统收集的定额咨询问题(第1期)做出如下解答,已经合同双方确认的工程造价成果文件不作调整。本解答除另注明外,均适用于《广东省建设工程计价依据(2010)》的定额计价方式。
1、在洞内、地下室内、库内或暗室内(需要照明)进行模板拆除该如何计取人工降效和照明等费用?
答:可按在洞内、地下室内、库内或暗室内(需要照明)的模板制作安装子目的人工费用增加20%,综合考虑作为拆除模板的人工降效及照明等费用。
2、关于钢筋的计算规则,按中轴线还是按外皮长度计算,四舍五入还是向上取整?梁锚固是以柱混凝土等级计算好还是以梁混凝土等级计算好?
答:按钢筋中轴线并考虑弯曲调整值计算钢筋长度,计算结果按向上取整+1取定。梁锚固入柱部分按混凝土等级较高者计算。
3、安装工程给排水章节的定额“C8-1-353和C8-1-354”,其注释:“单件支架质量100kg以上的管道支吊架执行设备支吊架制作安装”,其中的怎样才算是“单件支架”?
答:单件支架是指型钢焊接组合成型后,用于固定或支撑管道、设备的门型支架、工字型支架、L型支架。
4、采用定额计算钢筋工程量时,是否按照定额计量规则、或按照相关图集、规范,还是图纸计算搭接长度?
答:采用定额计算钢筋工程量时,按相关专业计价定额的工程量计算规则计算,相关图集、规范对钢筋的要求应在该工程量计算规则指引下计算,且定额已考虑了钢筋出厂定尺长度所引起的非设计搭接。
5、请问塔吊的桩基础的检测是否属于专项检测费,是否应由建设单位支付?
答:塔吊的桩基础检测费,若属施工方自检的费用,由施工单位承担;若按建设单位需求以及建设管理部门规定需要检测,并由第三方检测机构检测所发生的检测费属于专项检测费,应由建设单位支付。
6、垂直运输计算规则,裙楼与塔楼分段计取。若当塔楼处于裙楼范围内,塔楼与裙楼交接的部分,是按裙楼高度计算垂直运输还是按塔楼高度计算垂直运输?
答:按裙楼高度计算垂直运输。
7、执行2003清单规范或2008清单规范的项目,在编制招标清单时,清单工程量是否应包括或允许包括放坡土方量?结算时也要对应包括放坡土方量?
答:根据2003版或2008版的《市政工程工程量计算规范》有关规定,放坡土方量不应包含在土方清单工程量中,放坡土方量的价格应考虑在综合单价中,结算时工程量按照工程量清单计算规则规定计算、综合单价按合同单价计算。
8、凸出外墙1.2米的有梁板阳台(冂)(两端悬挑梁+悬挑末端次梁),梁跟板是归类到有梁板一起计算,还是按雨篷、阳台板计算?
答:悬挑板伸出墙外500mm以内按挑檐计算,500mm以上、1.5m以下按雨篷计算,伸出墙外1.5m以上的按梁、板等有关规定分别计算。
9、通用安装工程2010第二册电气工程,安全文明施工费、利润取费基数是否包含人工费价差。
答:包含。
10、市政工程第一册《通用定额》D1-3-22使用咨询, 排水工程在沟槽施工过程中采用打钢板桩支护形式,沟槽宽度在4m内,支护沟槽深度分为9m和12m两种,其中9m深沟槽采用一层横向支撑,12m深沟槽采用两层横向支撑,根据定额说明,4m内管沟、基坑拉森钢板桩支撑(D1-3-21)按沟槽中心线以m计算,是否2层横向支撑需要每层记取一次?
答:按定额规定的工程量计算规则,不调整。
11、墙模板超高问题:假如剪力墙高度5米,墙全部面积套A21-37,然后3.6米以上的模板面积再套A21-44,这样套法对吗?
答:柱、墙的支模高度3.6m内时,套用支模高度3.6m内相应子目;支模高度超过3.6m时,柱、墙的工程量应再计算增加lm以内子目。例如剪力墙高度5米,先以墙的全部面积套A21-37,然后再以墙的全部面积套A21-44。
12、定额是按标准砖240mm×115mm×53mm、耐火砖230mm×115mm×65mm规格编制的,轻质砌块、多孔砖规格是按常用规格编制的。使用非标准砖时,其砌体厚度应按砖实际规格和设计砌体厚度计算。
答:使用非标准砖时,其砌体厚度应按砖实际规格和设计厚度计算。
13、住宅楼小区室外污排水管网是按市政工程取费还是按安装工程取费?
答:按市政定额第五册《排水工程》册说明5.0.4.2划分标准执行,同时按采用的定额专业规定的相关费用计价。
15、地下连续墙的成槽深度是指什么?怎么计量?是否含空灌部分?
答:地下连续墙成槽深度是指成槽出渣的深度,按设计图示墙中心线长乘以厚度乘以槽深以体积计算,混凝土主材按实际灌注量换算,即空灌部分不计算混凝土量。
16、外墙综合脚手架工程量,按外墙外边线的凹凸(包括凸出阳台)总长度乘以设计外地坪至外墙的顶板面或檐口的高度以面积计算,这个外墙边线的凹凸包不包括雨棚?
答:不包括雨棚。
17、A16-183 “刮成品腻子粉 一般型(Y) ”定额没有注明完成面的厚度或遍数,当设计图纸要求2mm厚、1mm厚时应如何套价?
答:按A16-183套价,定额已综合考虑。
18、在编制市政工程预算时经常有人在其它措施项目费里面,单独计算“大型机械设备进出场及安拆费”,比如:压路机每次场外运输费 **台次,但根据《广东省市政工程综合定额(2010)》编制说明及计算规则第九点“......本综合定额的施工机械台班单价内容包括:...... (4)安拆费及场外运费:其中安拆费指施工机械在施工现场进行安装、拆卸所需 的人工费、材料费、机械费、试运转费以及安装所需的辅助设施的费用,包括安装机械的基础、底座、固定锚桩、行走轨道、枕木等的折旧费及其搭设、拆除费用; 场外运费指施工机械整体或分体自停放场地运至施工地点,所发生的运距在25km以 内的机械进出场运输及转移费用,包括机械的装卸、运输、辅助材料及架线费等。......"的规定,机械设备进出场及安拆费已包含在定额综合单价中的机械台班单价里面了。预算编制再在其它措施项目费里面单列计算“大型机械设备进出场及安拆费”是否属重复计算?
答:自重5t以下的机械设备已包含场外运费及安拆费,自重5t以上机械设备场外运费及安拆费另计,其台班单价中没有“安拆费及场外运费”并且实际必须发生该费用的机械都可以计算“大型机械设备进出场及安拆费”。
19、旋挖灌注桩施工,遇到地基有溶洞,在成孔过程中采用持续灌注混凝土或灌注砂浆的方法成桩,采用此方案施工时,如何计量,如何套用定额子目?
答:旋挖桩工程量,按桩长乘以设计截面面积以体积计算。混凝土或砂浆工程量按实际出槽量计算,套用旋挖灌注桩相应子目。
20、装配式建筑定额,钢结构制作费怎么考虑。
答:根据工程实际情况按市场询价考虑。
21、外墙是否都按底层抹灰套取;对于卫生间的内墙面是否也是按照底层抹灰套定额。
答:墙柱面块料面层均未包括抹灰底层,计算时按设计要求分别套用相应的抹灰底层子目,其中墙柱面有块料面层的套取底层抹灰,其余套取一般抹灰。
22、A10-105子目是否适用第10章的章说明第七点“单块石板面积大于0.64平方,人工消耗量乘以系数1.15”的调整。
答:不适用。第10章的章说明第七点的调整系数只适用于石材子目,A10-105子目是钢骨架制安,不适合调整计算该系数。
23、绿化定额E2-136~137公共绿化种植其他地被,以及第251页E4-78~83其他地被成活保养,其中“其他地被”是指哪些类型的植物?
答:绿化定额术语说明,地被是指植株低矮(50cm以下),用于覆盖绿地地面的植物。执行定额时,应区别不同种植类型分别套用相对应的定额。
24、管理人员窝工费5元/天是什么意思,是指的在工人的工资上再加5元吗。
答:停工、窝工的管理费,不分地区类别,统一按照5元/工日计算,即每工日人工费增加5元管理费。
25、计算贴瓷砖工程量时,是否需要计算因抹灰厚度增加的阳角的贴砖工程量?
答:按设计图示尺寸以镶贴表面积计算。
26、波形护栏拆除该套什么子目呢?
答:如是公路用的波形护栏,建议参考公路专业定额相关子目。
27、图纸标线中反光珠的含量与定额不一致,是否可以调整。
答:主材含量可以按实调整。
28、长输管线是否适合压力超过2.5MPa的市政长输管道工程。
答:市政定额第六册《燃气工程》长距离输气管道只适用于压力>0.4Mpa、城市外围至城市调压站间10km以上的输气管道及附属工程,不适用于其他专业管道敷设工程。
29、A.2桩基础工程中章说明第三条:“有计算送桩的打(压)预制混凝土桩项目,子目桩消耗量103.8m改为101m。”怎么理解?是理解为只要存在送桩,整个项目中所有的桩的定额消耗量都应由103.8m修改为101m?还是仅指需要送桩的那部分桩的定额消耗量应由103.8m修改为101m,不需要送桩的部分仍按103.8M计算?
答:仅指需要送桩的那部分桩的定额消耗量应由103.8m修改为101m,不需要送桩的部分仍按103.8M计算。
30、关于场地平整子目的使用,什么情况可以计算,是否施工了大型土方的项目不可计算场地平整?或是无论有无大型土方(地下室基坑开挖)均应场地平整?
答:建筑场地土方厚度30cm以内的挖、填、运、找平时计算平整场地,若厚度大于30cm的时候,按一般土方计算;计算了一般土方的项目不可再计算场地平整,平整场地只能计算一次,不能重复计算。"
31、在套用“广东省城市轨道工程综合定额(2018)”中MJS全方位大直径高压旋喷桩定额时,现场实际施工是直径2.3m,旋喷360°,按照册说明中“本节MJS桩垂直按桩直径2.0m、旋喷160°考虑,水平按桩直径2.0m、旋喷160°考虑,如果设计桩径和旋喷角度不同,水泥和水的消耗量按桩截面比例换算,人工和机械按系数调整,调整系数=0.6+0.4×(设计桩截面/定额桩截面)”,在套取相对应的定额后,单价中水泥和水的消耗量再乘以系数(3.1416*2.3*2.3/4)/(3.1416*2*2/4*160/360)=2.98,人工和机械再乘以系数0.6+0.4*2.98=1.79,是否理解正确?
答:正确理解。
32、《广东省市政工程综合定额(2006)》第一册《通用项目》D.1.6 围堰工程说明第七条“堰高按施工期最高水位+50cm计;……”,如果施工方提供的现场签证的堰高比定额计算结果要高出很多,要如何处理?根据《建设工程价款结算暂行办法》(财建[2004]369号)第十一条“工程价款结算应按合同约定办理,合同未作约定或约定不明的,发、承包双方应依照下列规定与文件协商处理:(一)国家有关法律、法规和规章制度;(二)国务院建设行政主管部门、省、自治区、直辖市或有关部门发布的工程造价计价标准、计价办法等有关规定;(三)建设项目的合同、补充协议、变更签证和现场签证,以及经发、承包人认可的其他有效文件;(四)其他可依据的材料。”的规定,定额计价依据的解析顺序优先于现场签证。那是不是施工方提供的签证可不予支持?
答:凡属于符合合同约定办理的设计变更的签证均可予以支持,与提供方无关;另外财建[2004]369号并无明确解释顺序。
广东省建设工程标准定额站
2019年1月9日
附件下载:粤标定函〔2019〕9号关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第1期).pdf
点击这里了解更多广东省定额解释计价依据
————————
相关阅读:
粤标定函〔2019〕69号 关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第2期)
粤标定函〔2020〕6号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第3期)
粤标定函〔2020〕29号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第4期)
粤标定函〔2020〕60号 关于广东省建设工程定额动态管理系统定额咨询问题的解答(第5期) 收起阅读 »
穗建造价〔2019〕32号关于发布广州市2019年2月份机械设备租赁及销售价格参考信息的通知
文号:穗建造价〔2019〕32号
发布日期:2019-03-15
穗建造价〔2019〕32号文,穗建造价【2019】32号,穗建造价[2019]32号,穗建造价2019 32号
广州市建设工程造价管理站关于发布广州市2019年2月份机械设备租赁及销售价格参考信息的通知
各有关单位:
现发布2019年2月份机械设备租赁及销售价格参考信息。该参考信息反映建筑工程机械租赁和销售市场行情,仅供参考,不作为预结算、招标控制价、司法鉴定、处理工程造价争议及其他纠纷的依据。本通知中“税前价格”指不含增值税价格,“税后价格”指含增值税价格。
广州市建设工程造价管理办公室
2019年3月15日
附件下载:穗建造价〔2019〕32号关于发布广州市2019年2月份机械设备租赁及销售价格参考信息的通知.pdf 收起阅读 »
发布日期:2019-03-15
穗建造价〔2019〕32号文,穗建造价【2019】32号,穗建造价[2019]32号,穗建造价2019 32号
广州市建设工程造价管理站关于发布广州市2019年2月份机械设备租赁及销售价格参考信息的通知
各有关单位:
现发布2019年2月份机械设备租赁及销售价格参考信息。该参考信息反映建筑工程机械租赁和销售市场行情,仅供参考,不作为预结算、招标控制价、司法鉴定、处理工程造价争议及其他纠纷的依据。本通知中“税前价格”指不含增值税价格,“税后价格”指含增值税价格。
广州市建设工程造价管理办公室
2019年3月15日
附件下载:穗建造价〔2019〕32号关于发布广州市2019年2月份机械设备租赁及销售价格参考信息的通知.pdf 收起阅读 »
穗建造价〔2019〕33号 关于发布广州市房屋建筑工程2018年参考造价的通知
文号:穗建造价〔2019〕33号
发布日期:2019-03-22
穗建造价〔2019〕33号,穗建造价【2019】33号,穗建造价[2019]33号,穗建造价2019 33号
广州市建设工程造价管理站关于发布广州市房屋建筑工程2018年参考造价的通知
各有关单位:
为便于社会各界了解我市的工程造价水平,我站现发布广州市房屋建筑工程2018年参考造价,该造价为建安工程费完税造价, 不包括设备工具购置费用、工程建设其他费用、暂列金额、预备 费用、固定资产投资方向调解税、建设期贷款利息和铺底流动资金等。参考造价大致反映2018年我市各类在建房屋建筑工程的平均造价水平,仅供参考使用。
附件:穗建造价〔2019〕33号 关于发布广州市房屋建筑工程2018年参考造价的通知.pdf
广州市建设工程造价管理办公室
2019年3月22日
收起阅读 »
发布日期:2019-03-22
穗建造价〔2019〕33号,穗建造价【2019】33号,穗建造价[2019]33号,穗建造价2019 33号
广州市建设工程造价管理站关于发布广州市房屋建筑工程2018年参考造价的通知
各有关单位:
为便于社会各界了解我市的工程造价水平,我站现发布广州市房屋建筑工程2018年参考造价,该造价为建安工程费完税造价, 不包括设备工具购置费用、工程建设其他费用、暂列金额、预备 费用、固定资产投资方向调解税、建设期贷款利息和铺底流动资金等。参考造价大致反映2018年我市各类在建房屋建筑工程的平均造价水平,仅供参考使用。
附件:穗建造价〔2019〕33号 关于发布广州市房屋建筑工程2018年参考造价的通知.pdf
广州市建设工程造价管理办公室
2019年3月22日
收起阅读 »
深建价[2013]57号 深圳市建设工程造价管理站关于发布《深圳市建设工程计价费率标准》(2013)的通知
文号:深建价[2013]57号
发布时间:2013-11-11
深建价〔2013〕57号,深建价【2013】57号文,深建价[2013]57号,深建价2013 57号文
深圳市建设工程造价管理站关于发布《深圳市建设工程计价费率标准》(2013)的通知
各有关单位:
为进一步规范建设工程计价中有关费用项目的计取,参考国家、省、市相关计价政策及规定,结合我市实际,我站制定了《深圳市建设工程计价费率标准》(2013),现予以发布。本费率标准自2013年12月1日起实施。原《深圳市建设工程计价费率标准》(2012)同时废止。
附件: 深圳市建设工程计价费率标准(2013)
深圳市建设工程造价管理站
2013年11月11日
收起阅读 »
发布时间:2013-11-11
深建价〔2013〕57号,深建价【2013】57号文,深建价[2013]57号,深建价2013 57号文
深圳市建设工程造价管理站关于发布《深圳市建设工程计价费率标准》(2013)的通知
各有关单位:
为进一步规范建设工程计价中有关费用项目的计取,参考国家、省、市相关计价政策及规定,结合我市实际,我站制定了《深圳市建设工程计价费率标准》(2013),现予以发布。本费率标准自2013年12月1日起实施。原《深圳市建设工程计价费率标准》(2012)同时废止。
附件: 深圳市建设工程计价费率标准(2013)
深圳市建设工程造价管理站
2013年11月11日
收起阅读 »

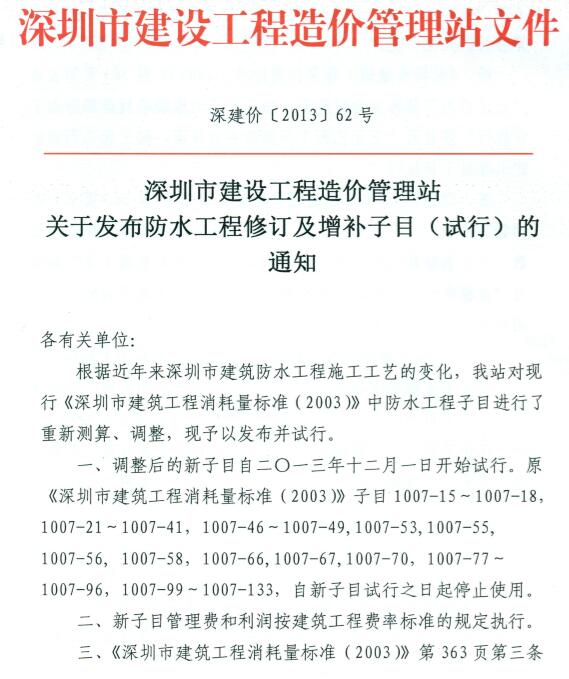

深建价[2013]62号 深圳市建设工程造价管理站关于发布防水工程修订及增补子目(试行)的通知
文号:深建价[2013]62号
发布时间:2013-11-29
深建价〔2013〕62号文,深建价【2013】62号,深建价[2013]62号,深建价2013 62号
深圳市建设工程造价管理站关于发布防水工程修订及增补子目(试行)的通知

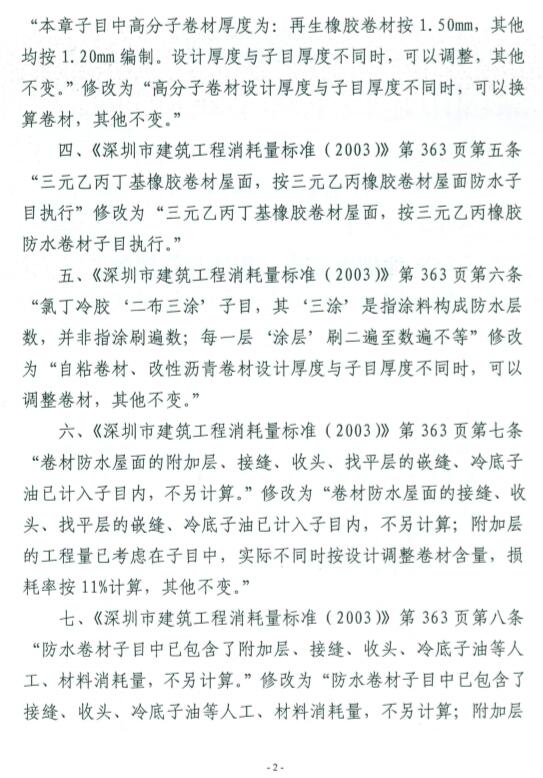

各有关单位:
根据近年来深圳市建筑防水工程施工工艺的变化,我站对现行《深圳市建筑工程消耗量标准(2003)》中防水工程子目进行了重新测算、调整,现予以发布并试行。
一、调整后的新子目自二〇一三年十二月一日开始试行。原《深圳市建筑工程消耗量标准(2003)》子目1007-15~1007-18,1007-21~1007-41,1007-46~1007-49,1007-53,1007-55, 1007-56, 1007-58,1007-66,1007-67,1007-70,1007-77~1007-96,1007-99~1007-133,自新子目试行之日起停止使用。
二、新子目管理费和利润按建筑工程费率标准的规定执行。
三、《深圳市建筑工程消耗量标准(2003)》第363页第三条“本章子目中高分子卷材厚度为:再生橡胶卷材按1.50mm,其他均按1.20mm编制。设计厚度与子目厚度不同时,可以调整,其他不变。”修改为“高分子卷材设计厚度与子目厚度不同时,可以换算卷材,其他不变。”
四、《深圳市建筑工程消耗量标准(2003)》第363页第五条 “三元乙丙丁基橡胶卷材屋面,按三元乙丙橡胶卷材屋面防水子目执行”修改为“三元乙丙丁基橡胶卷材屋面,按三元乙丙橡胶防水卷材子目执行。”
五、《深圳市建筑工程消耗量标准(2003)》第363页第六条 “氯丁冷胶‘二布三涂’子目,其‘三涂’是指涂料构成防水层数,并非指涂刷遍数;每一层‘涂层’刷二遍至数遍不等”修改为“自粘卷材、改性沥青卷材设计厚度与子目厚度不同时,可以调整卷材,其他不变。”
六、《深圳市建筑工程消耗量标准(2003)》第363页第七条 “卷材防水屋面的附加层、接缝、收头、找平层的嵌缝、冷底子油已计入子目内,不另计算。”修改为“卷材防水屋面的接缝、收头、找平层的嵌缝、冷底子油已计入子目内,不另计算;附加层的工程量已考虑在子目中,实际不同时按设计调整卷材含量,损耗率按11%计算,其他不变。”

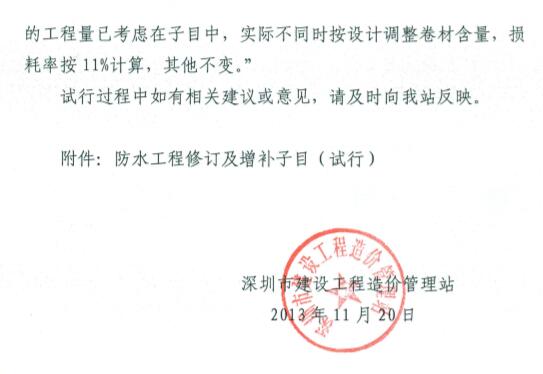

七、《深圳市建筑工程消耗量标准(2003)》第363页第八条 “防水卷材子目中已包含了附加层、接缝、收头、冷底子油等人工、材料消耗量,不另计算。”修改为“防水卷材子目中已包含了接缝、收头、冷底子油等人工、材料消耗量,不另计算;附加层的工程量已考虑在子目中,实际不同时按设计调整卷材含量,损耗率按11%计算,其他不变。”
试行过程中如有相关建议或意见,请及时向我站反映。
附件:深建价[2013]62号 防水工程修订及增补子目(试行).pdf
深圳市建设工程造价管理站
2013年11月20日
收起阅读 »
发布时间:2013-11-29
深建价〔2013〕62号文,深建价【2013】62号,深建价[2013]62号,深建价2013 62号
深圳市建设工程造价管理站关于发布防水工程修订及增补子目(试行)的通知
各有关单位:
根据近年来深圳市建筑防水工程施工工艺的变化,我站对现行《深圳市建筑工程消耗量标准(2003)》中防水工程子目进行了重新测算、调整,现予以发布并试行。
一、调整后的新子目自二〇一三年十二月一日开始试行。原《深圳市建筑工程消耗量标准(2003)》子目1007-15~1007-18,1007-21~1007-41,1007-46~1007-49,1007-53,1007-55, 1007-56, 1007-58,1007-66,1007-67,1007-70,1007-77~1007-96,1007-99~1007-133,自新子目试行之日起停止使用。
二、新子目管理费和利润按建筑工程费率标准的规定执行。
三、《深圳市建筑工程消耗量标准(2003)》第363页第三条“本章子目中高分子卷材厚度为:再生橡胶卷材按1.50mm,其他均按1.20mm编制。设计厚度与子目厚度不同时,可以调整,其他不变。”修改为“高分子卷材设计厚度与子目厚度不同时,可以换算卷材,其他不变。”
四、《深圳市建筑工程消耗量标准(2003)》第363页第五条 “三元乙丙丁基橡胶卷材屋面,按三元乙丙橡胶卷材屋面防水子目执行”修改为“三元乙丙丁基橡胶卷材屋面,按三元乙丙橡胶防水卷材子目执行。”
五、《深圳市建筑工程消耗量标准(2003)》第363页第六条 “氯丁冷胶‘二布三涂’子目,其‘三涂’是指涂料构成防水层数,并非指涂刷遍数;每一层‘涂层’刷二遍至数遍不等”修改为“自粘卷材、改性沥青卷材设计厚度与子目厚度不同时,可以调整卷材,其他不变。”
六、《深圳市建筑工程消耗量标准(2003)》第363页第七条 “卷材防水屋面的附加层、接缝、收头、找平层的嵌缝、冷底子油已计入子目内,不另计算。”修改为“卷材防水屋面的接缝、收头、找平层的嵌缝、冷底子油已计入子目内,不另计算;附加层的工程量已考虑在子目中,实际不同时按设计调整卷材含量,损耗率按11%计算,其他不变。”
七、《深圳市建筑工程消耗量标准(2003)》第363页第八条 “防水卷材子目中已包含了附加层、接缝、收头、冷底子油等人工、材料消耗量,不另计算。”修改为“防水卷材子目中已包含了接缝、收头、冷底子油等人工、材料消耗量,不另计算;附加层的工程量已考虑在子目中,实际不同时按设计调整卷材含量,损耗率按11%计算,其他不变。”
试行过程中如有相关建议或意见,请及时向我站反映。
附件:深建价[2013]62号 防水工程修订及增补子目(试行).pdf
深圳市建设工程造价管理站
2013年11月20日
